Звіт про хід будівництва від 16 серпня 2021 року.

16 Августа 2021

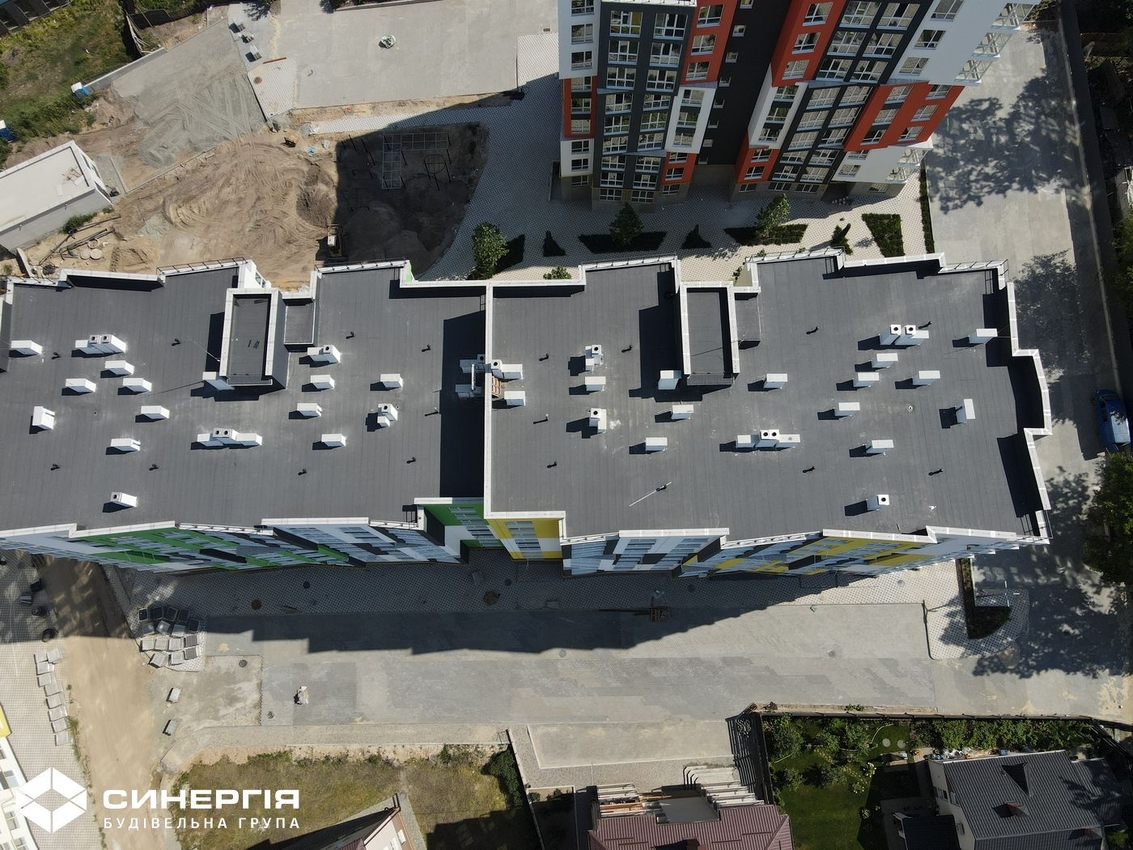

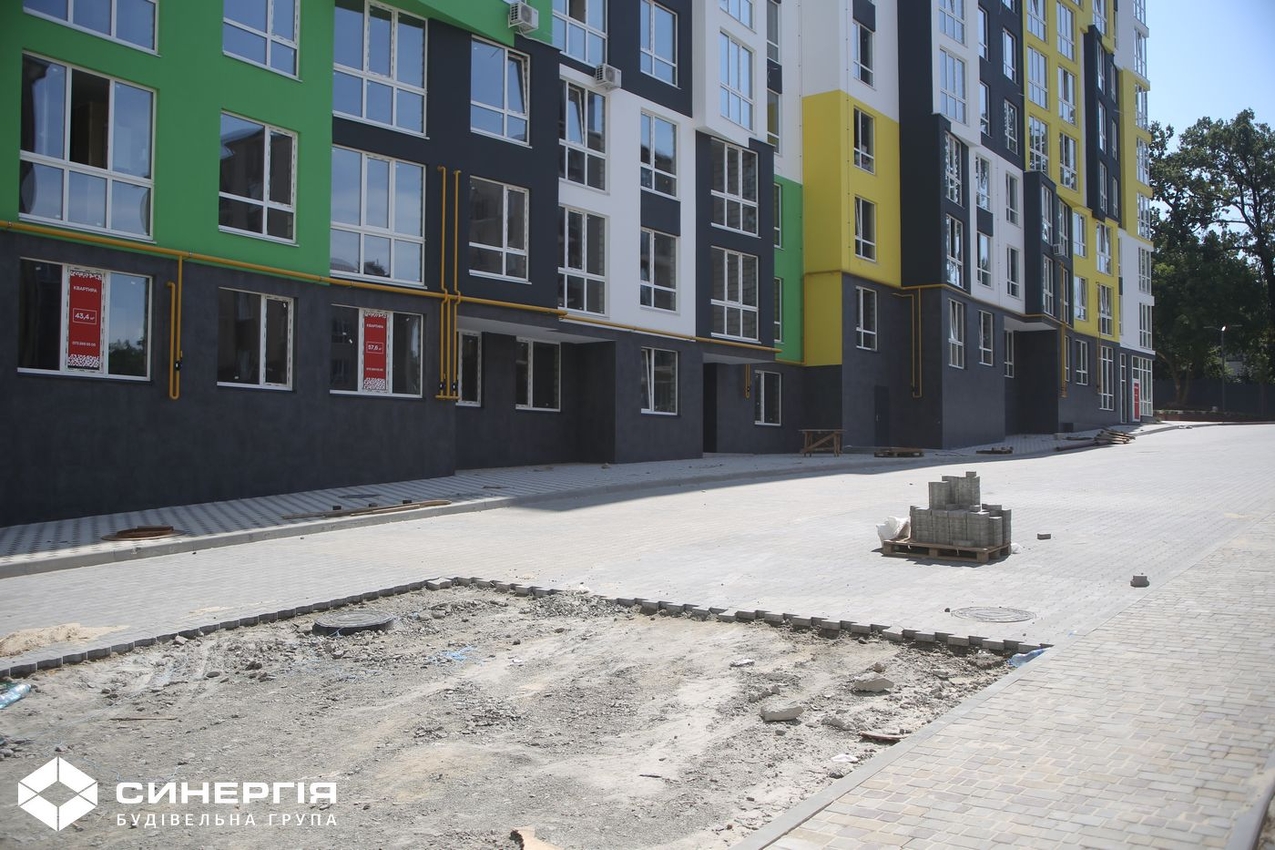

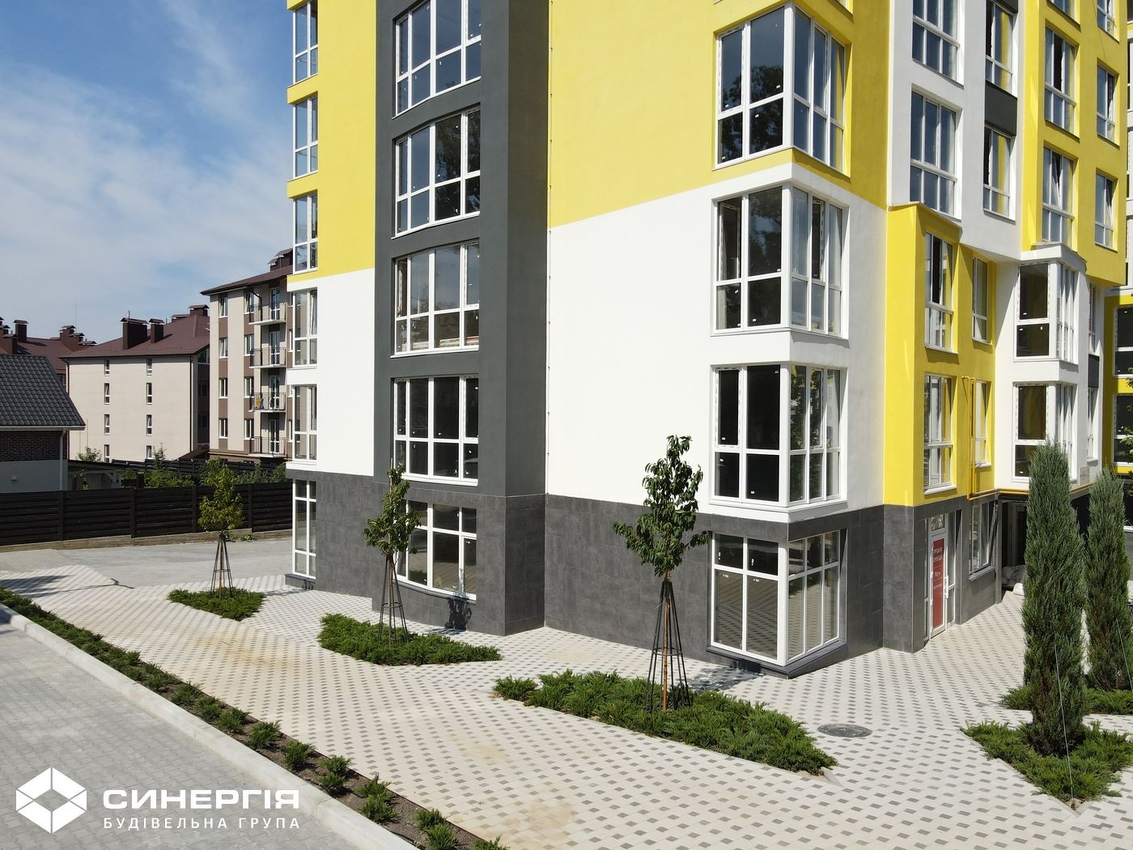

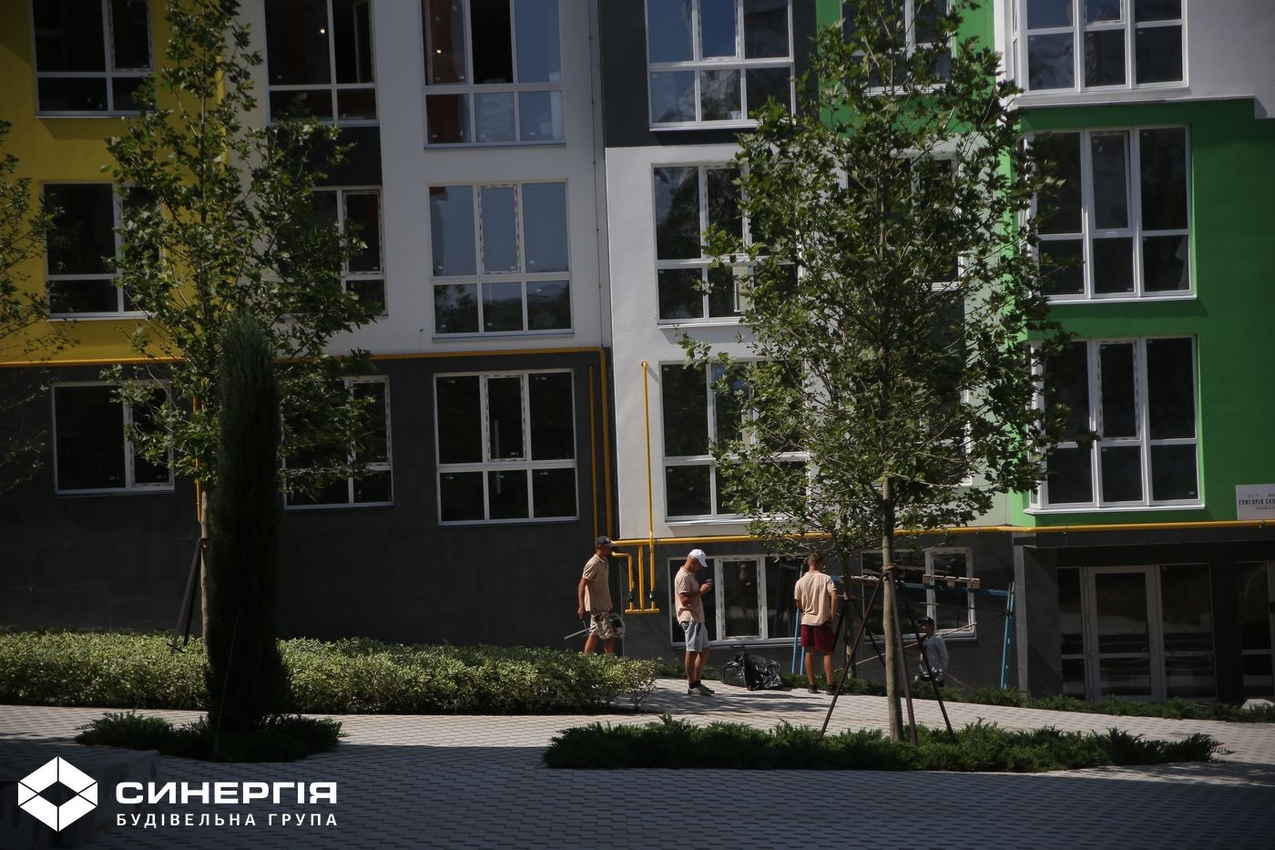

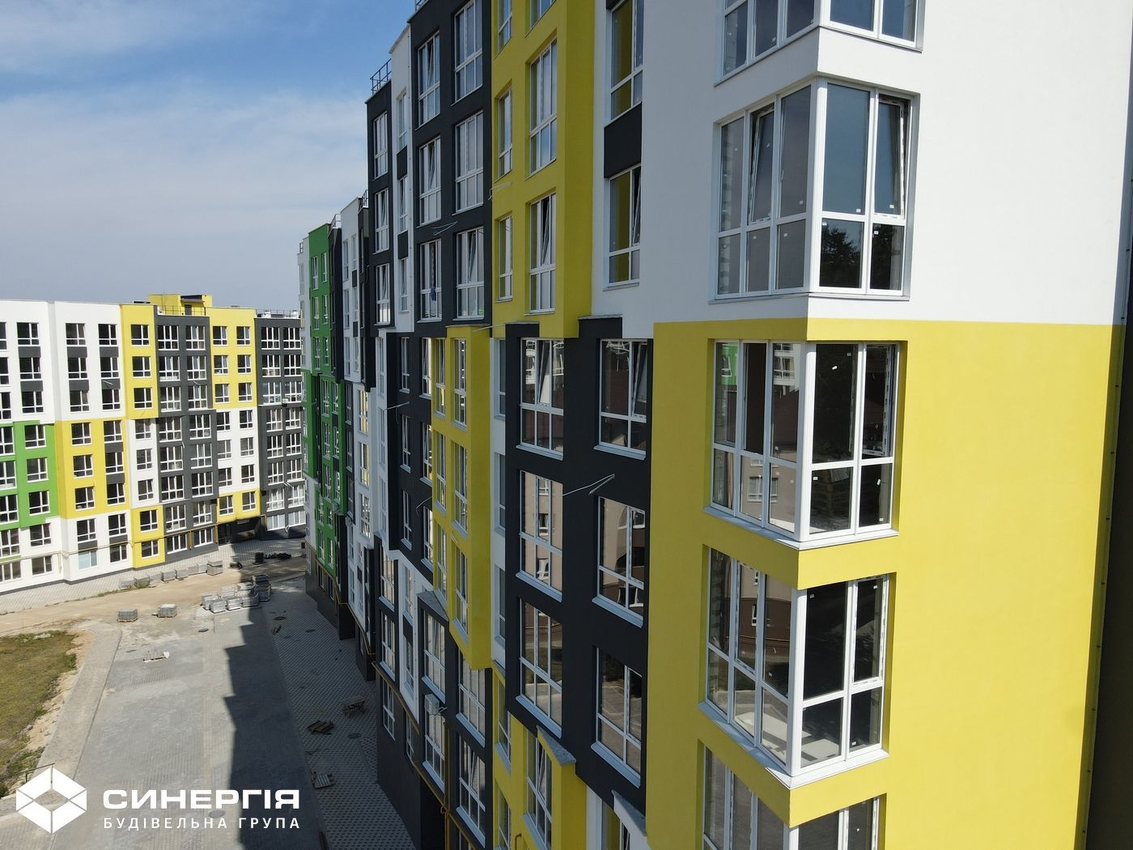

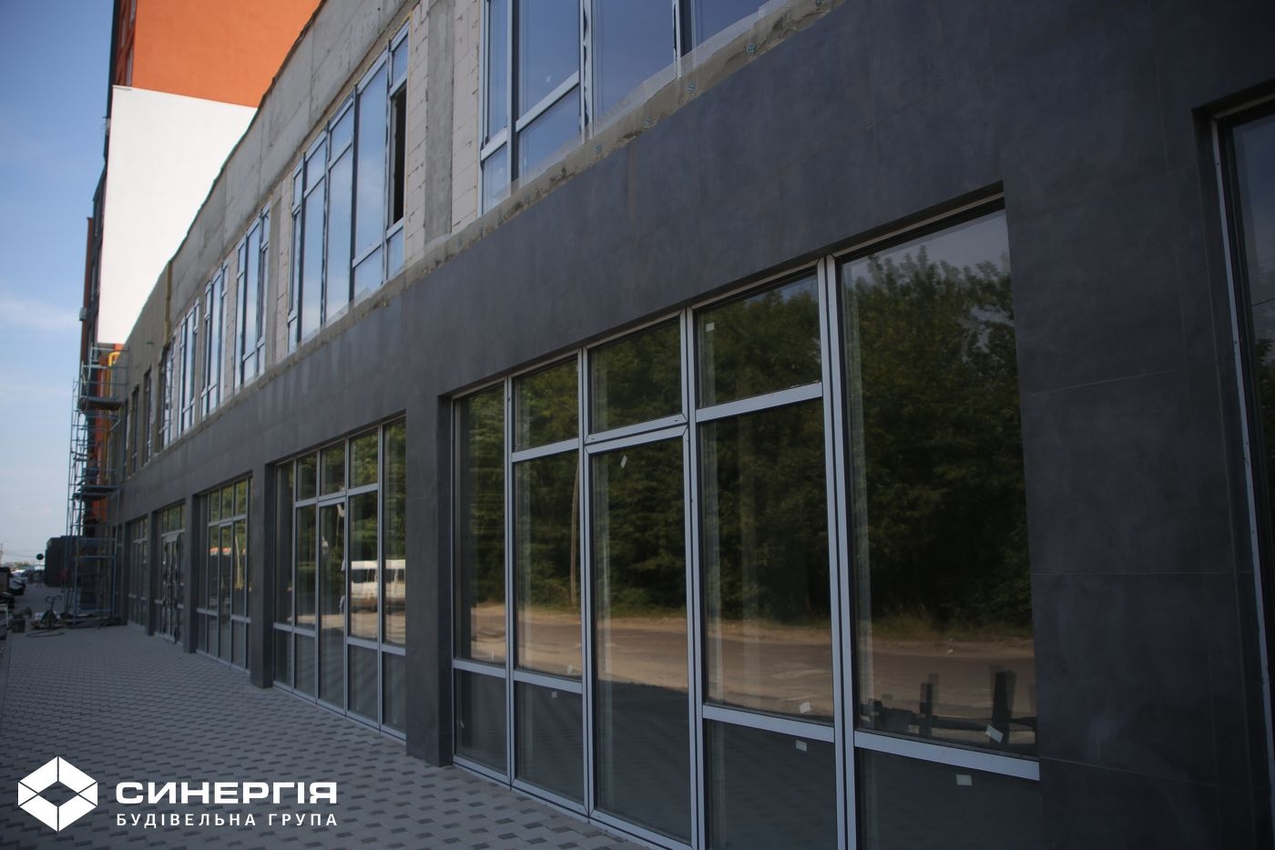

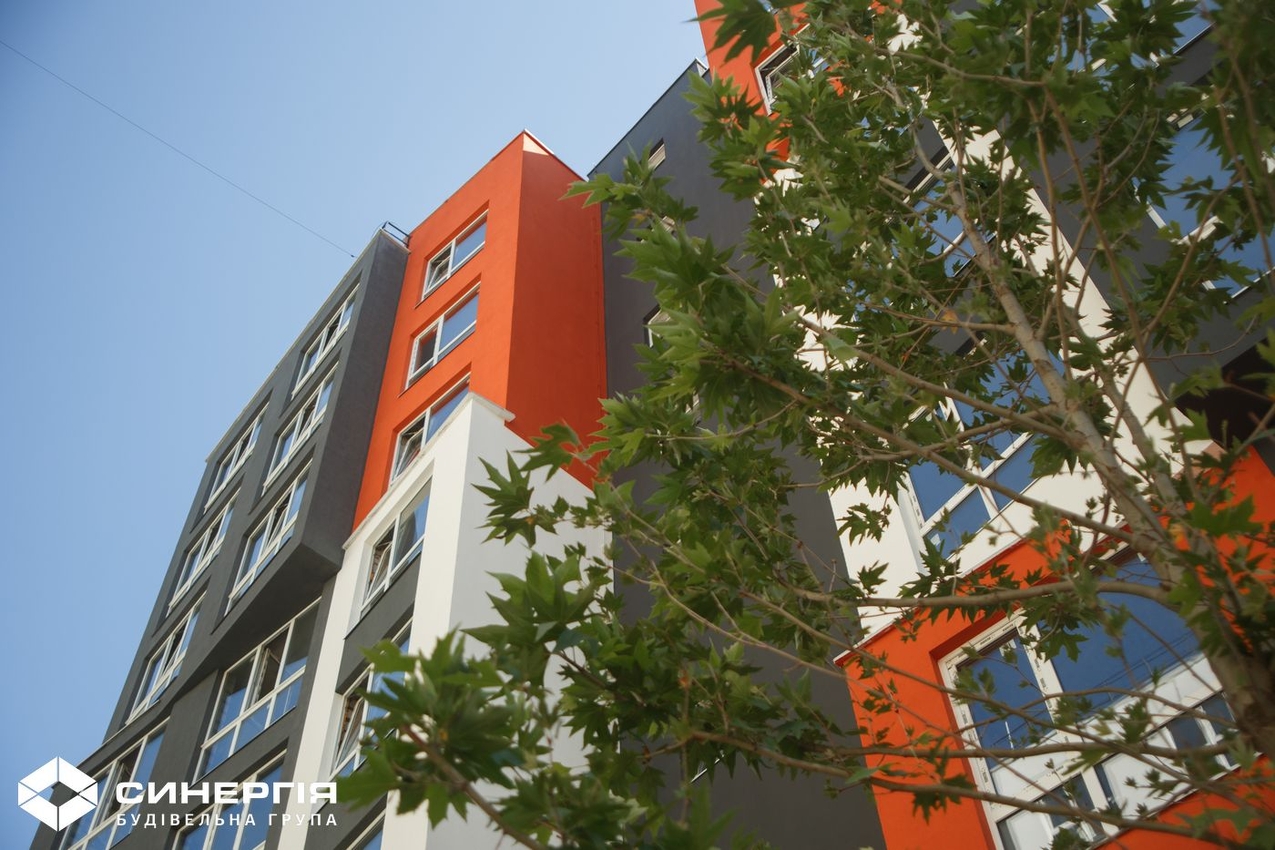

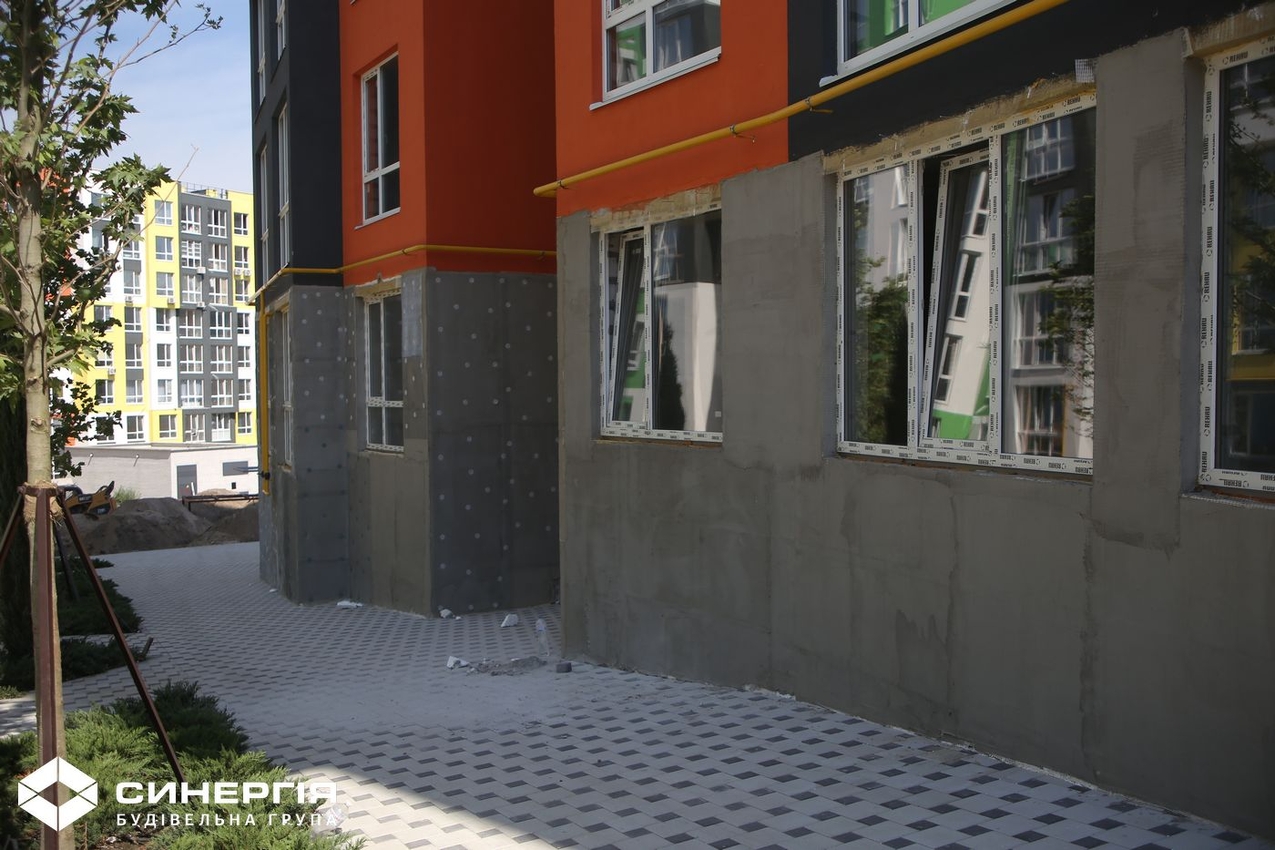

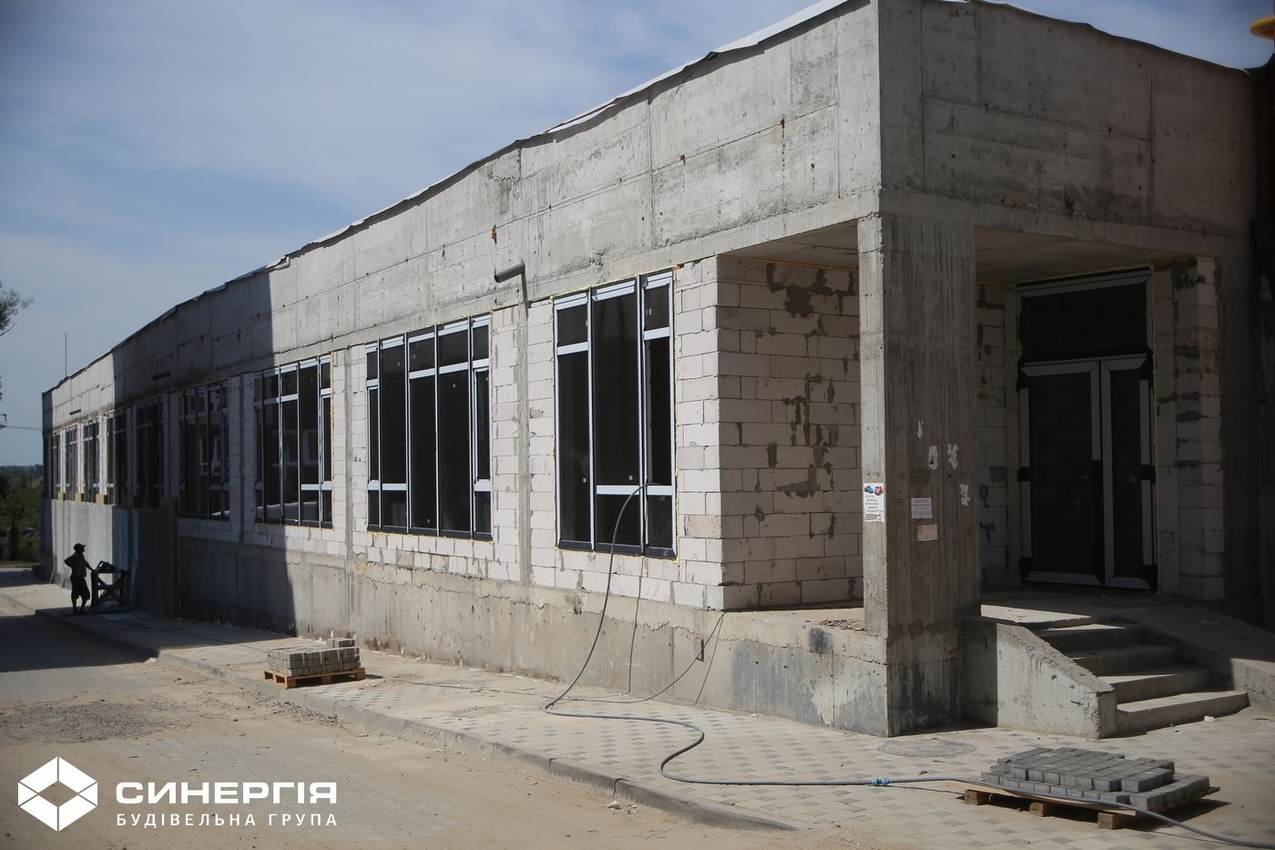

У сьомому будинку підходять до завершення фасадні роботи 1-го поверху.

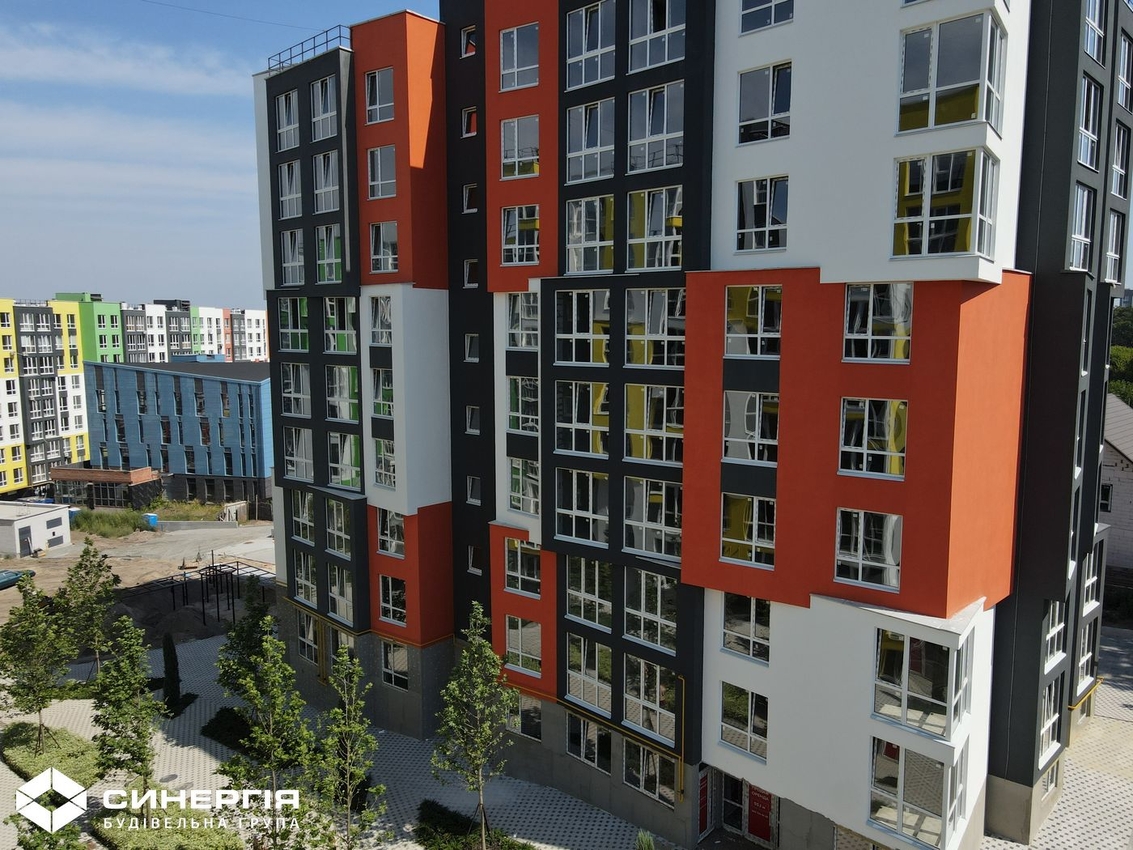

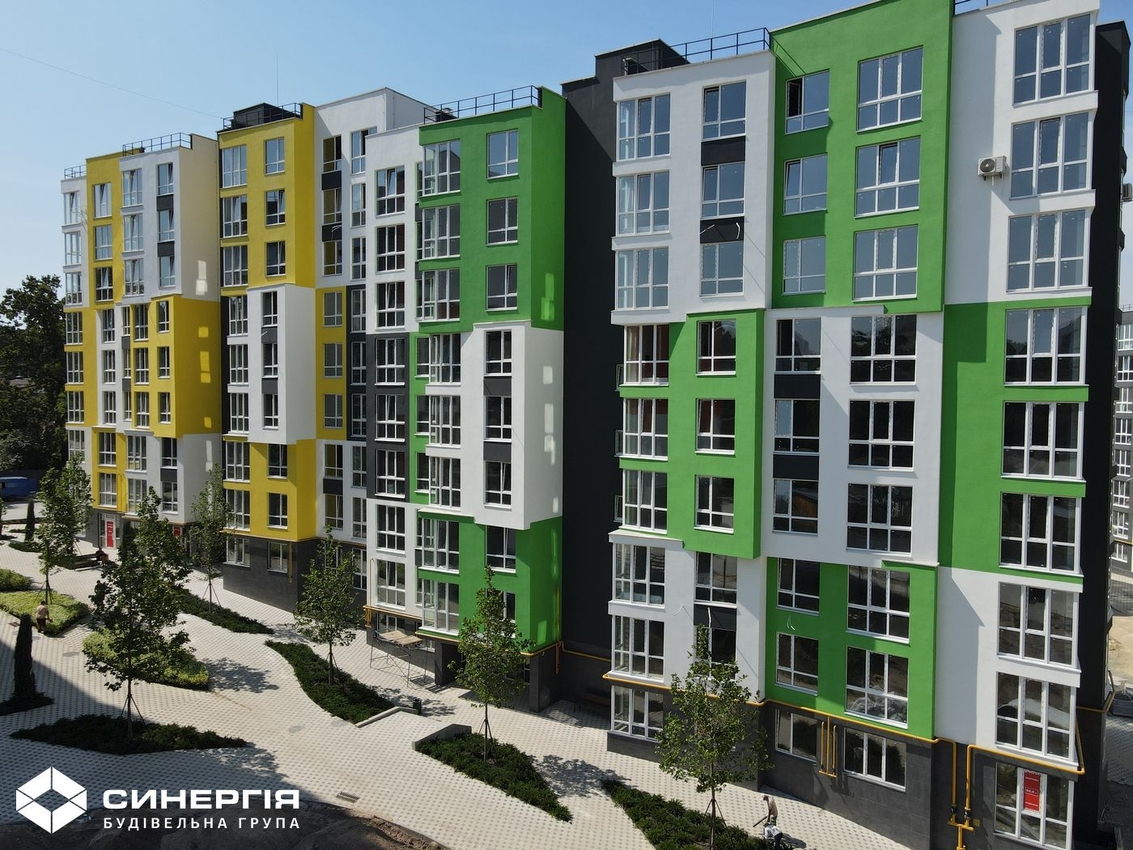

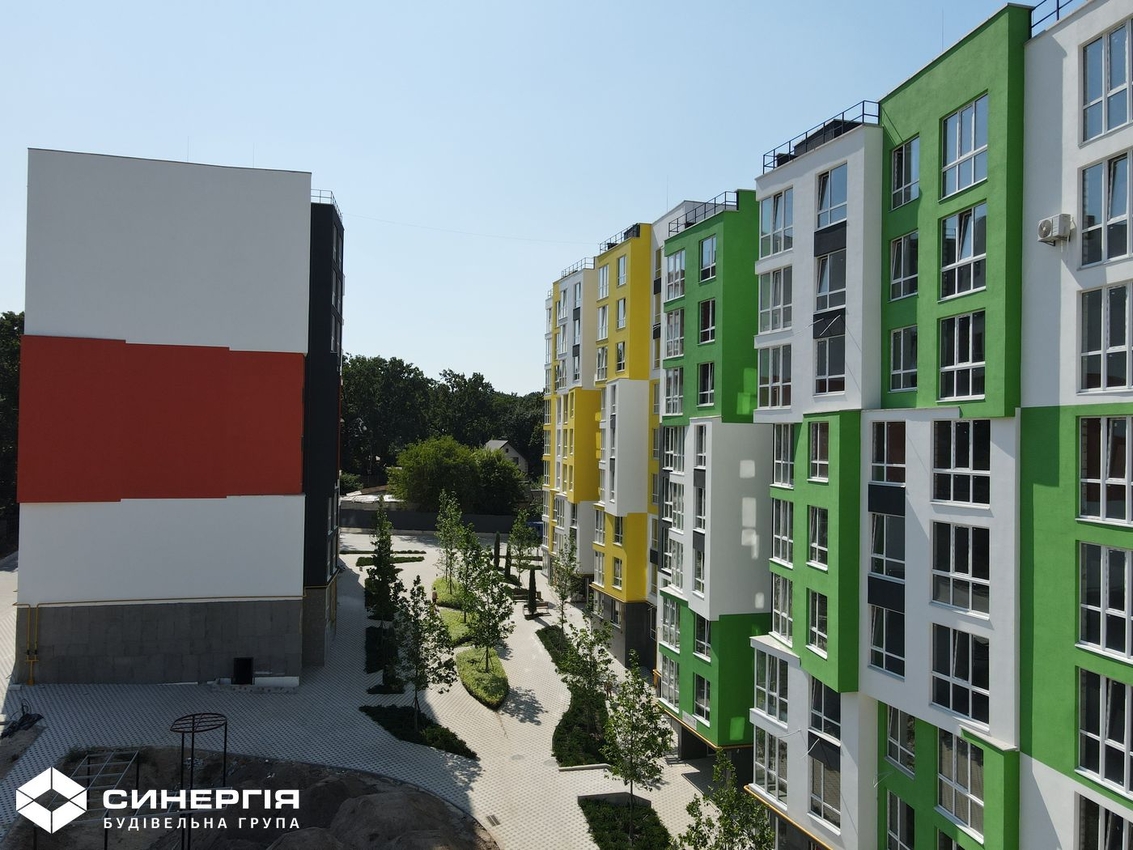

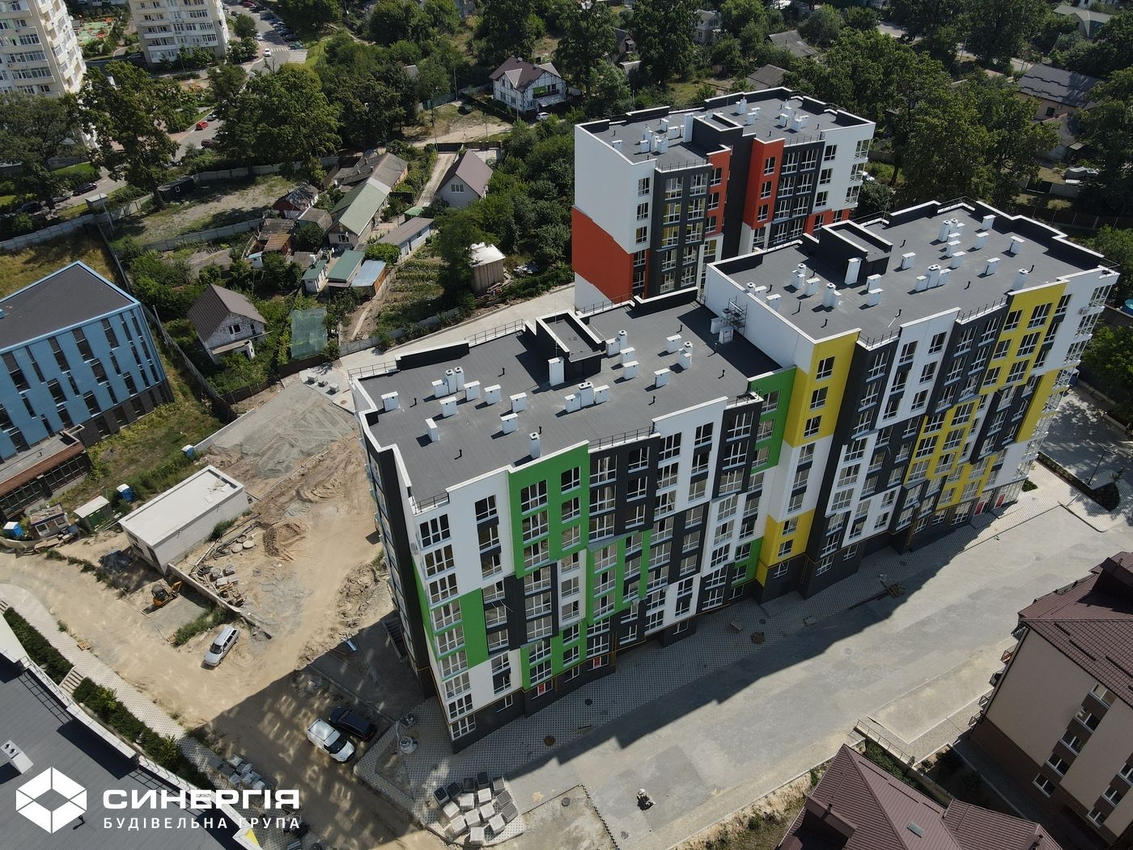

У восьмому будинку завершили фасадні роботи 1-го поверху.

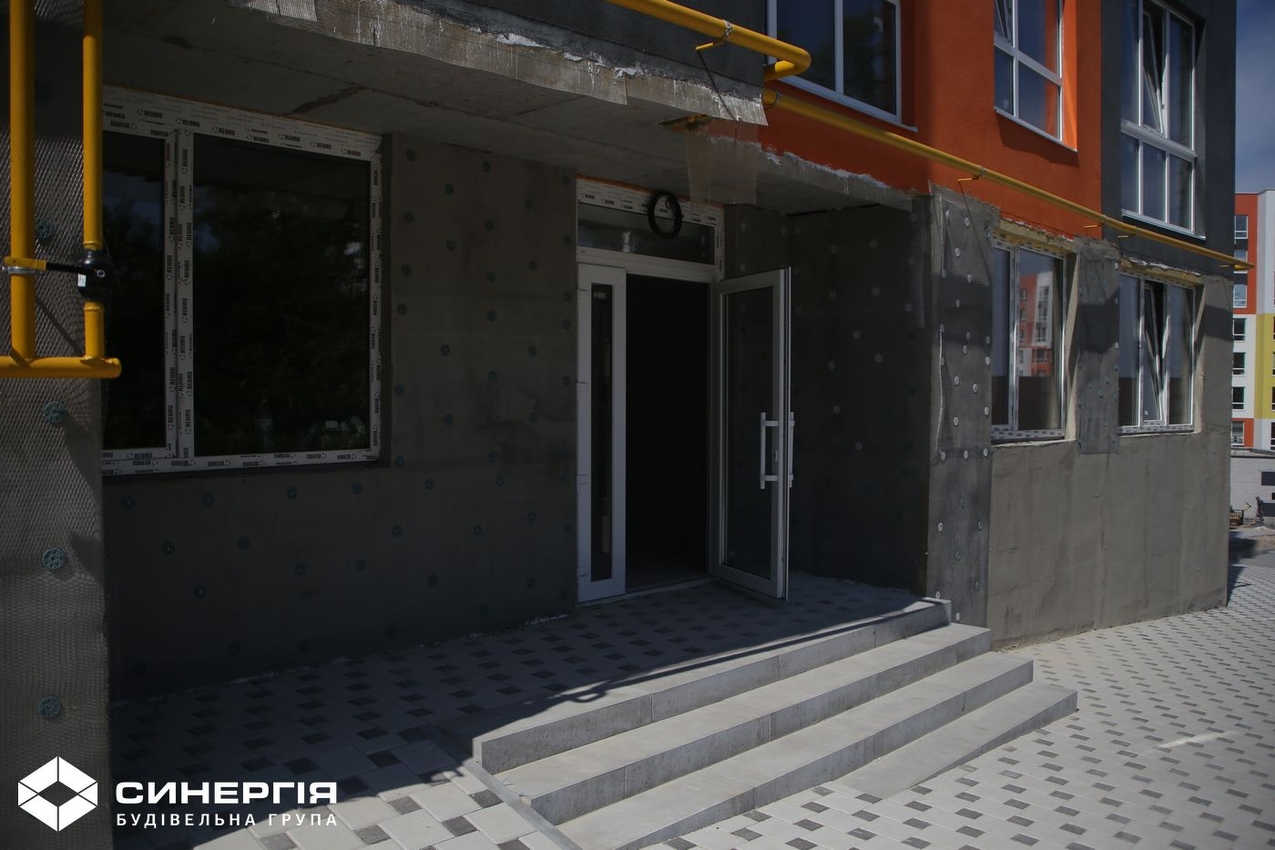

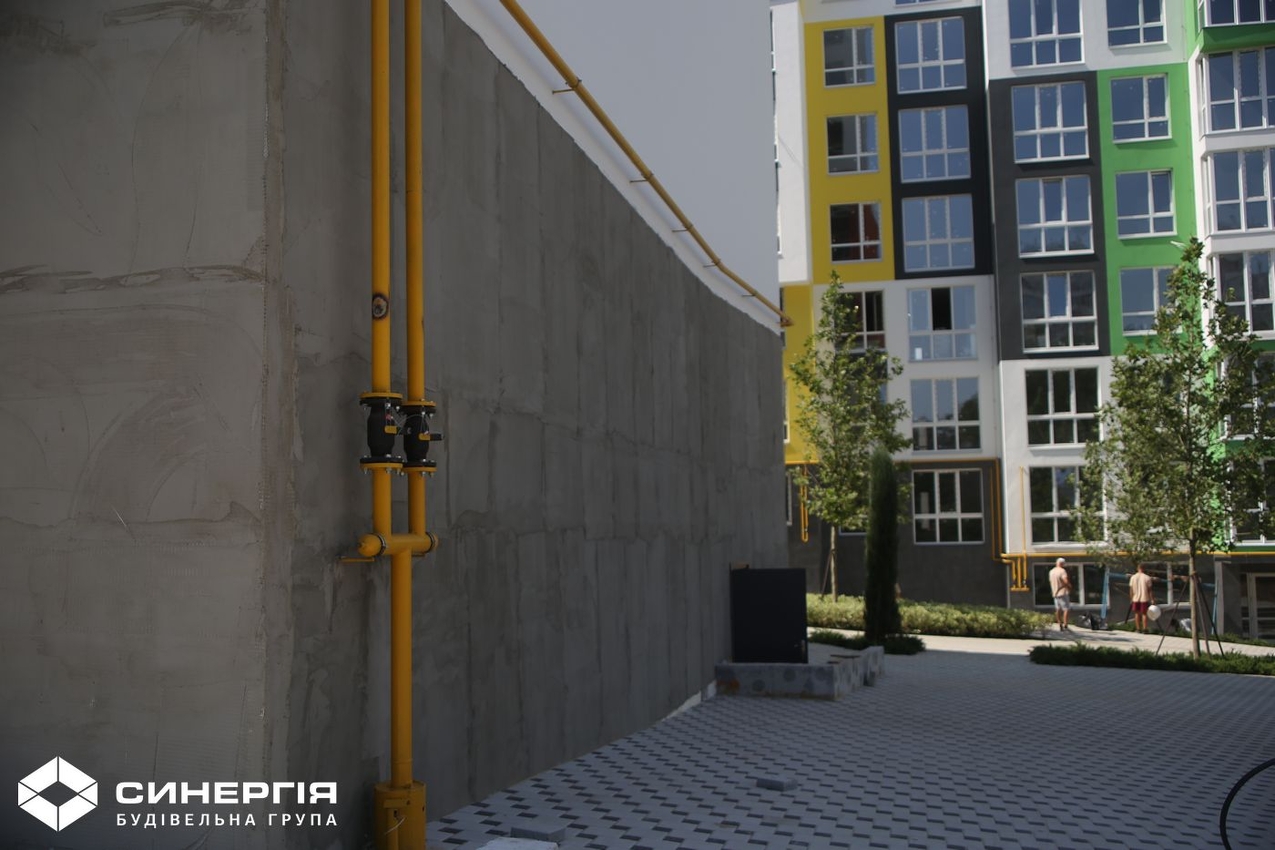

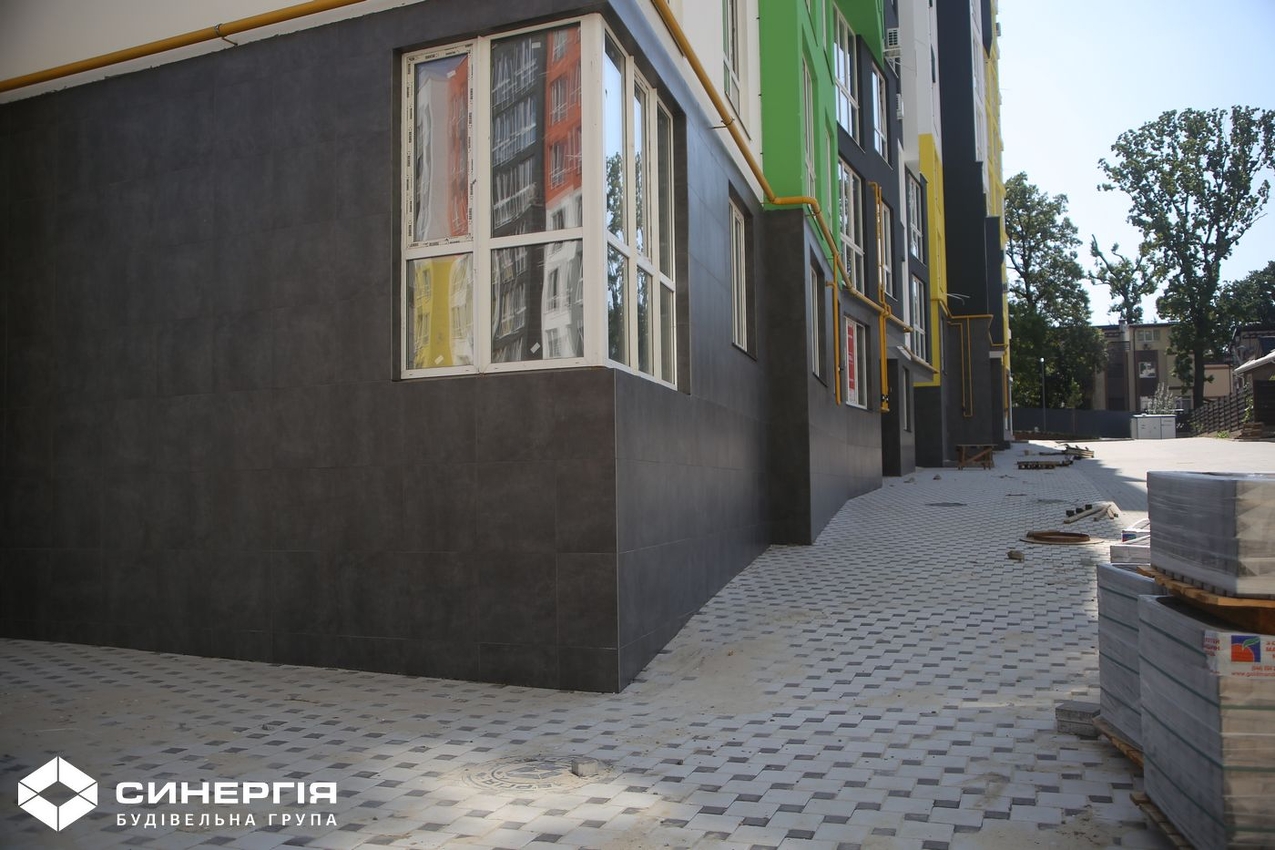

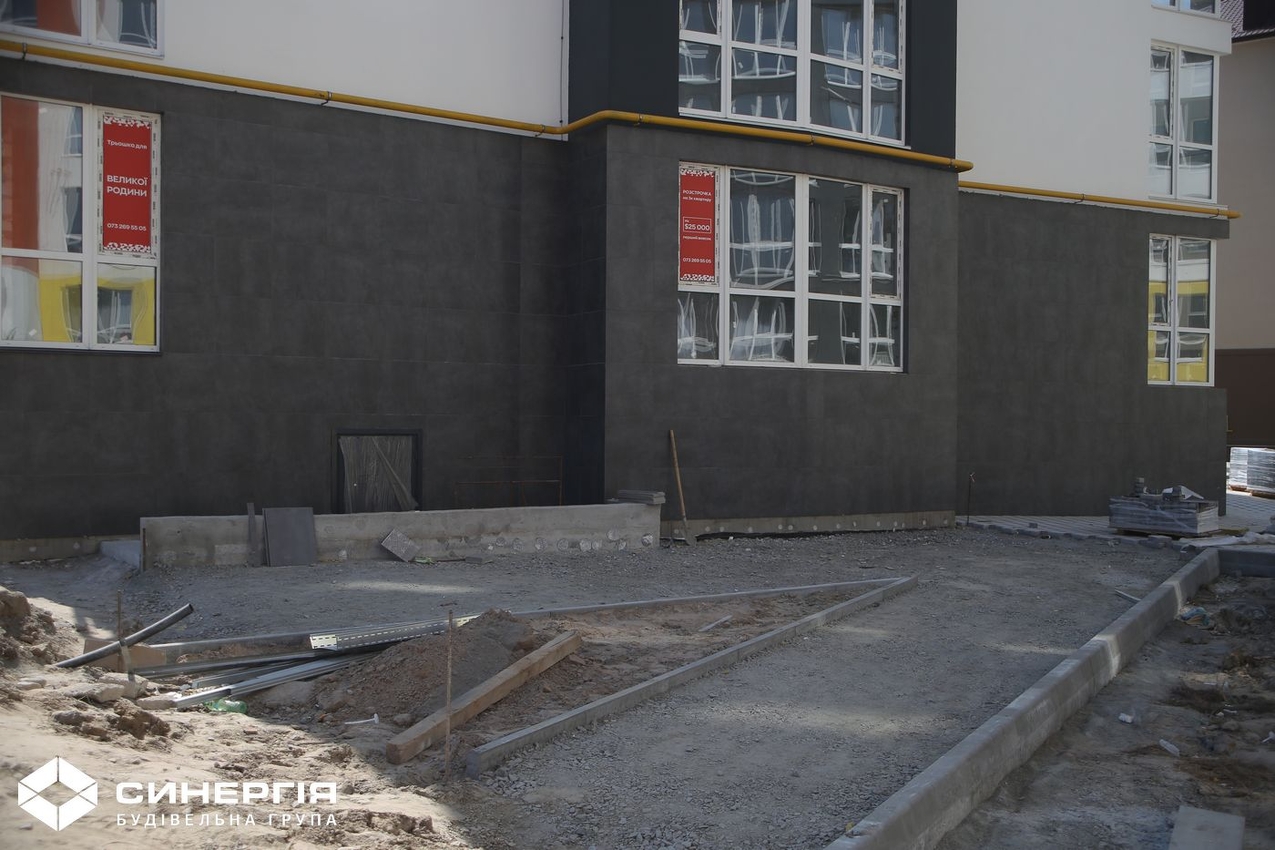

У дев’ятому будинку завершуємо влаштування вхідної групи. Завершили зовнішню газову обв’язку. Продовжуємо фасадні роботи 1-го поверху.

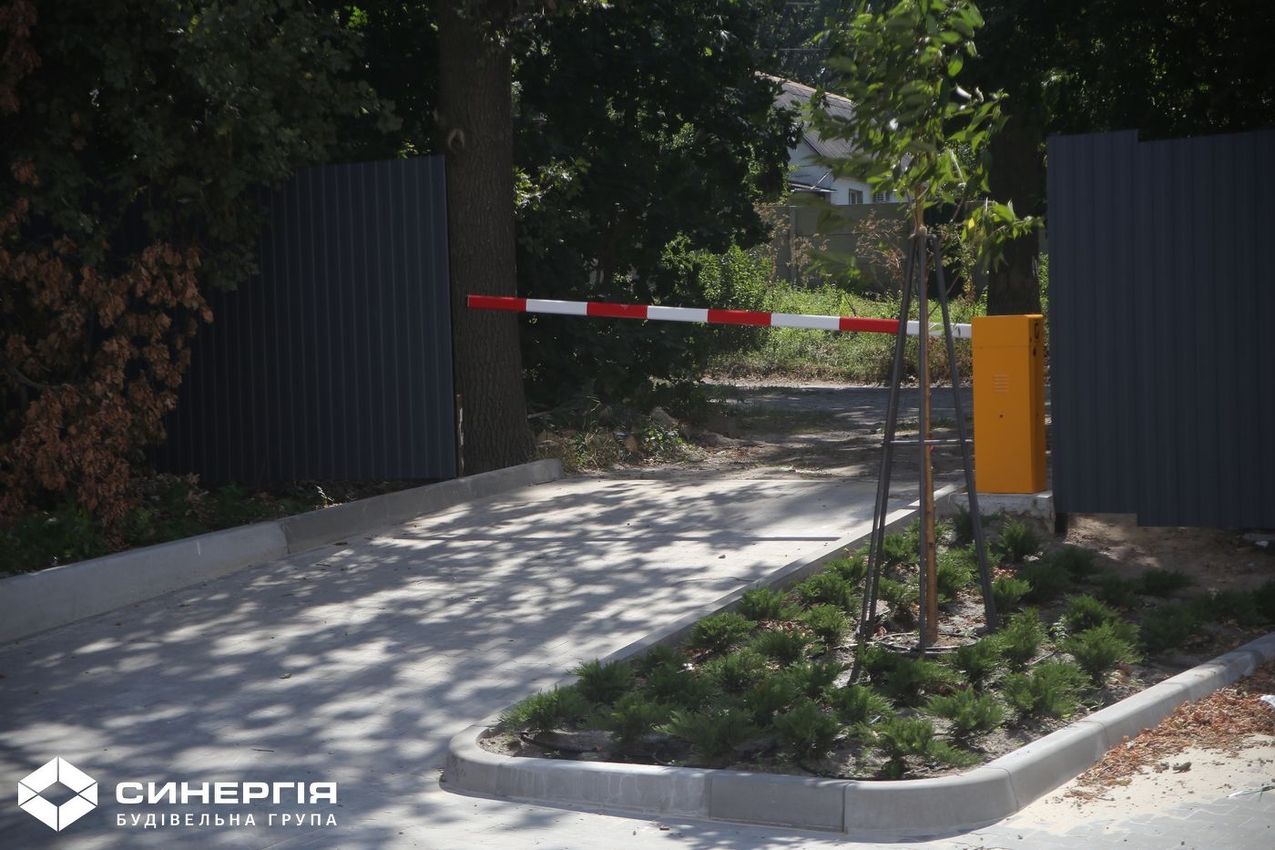

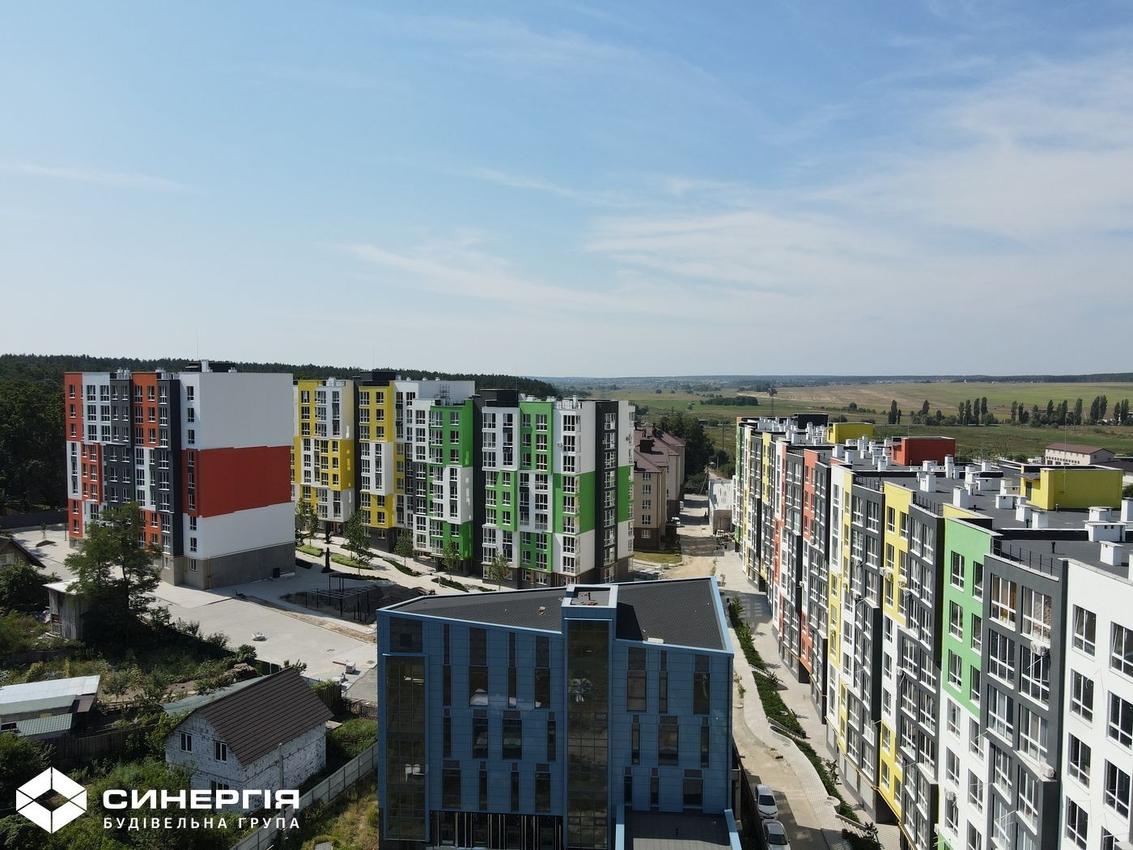

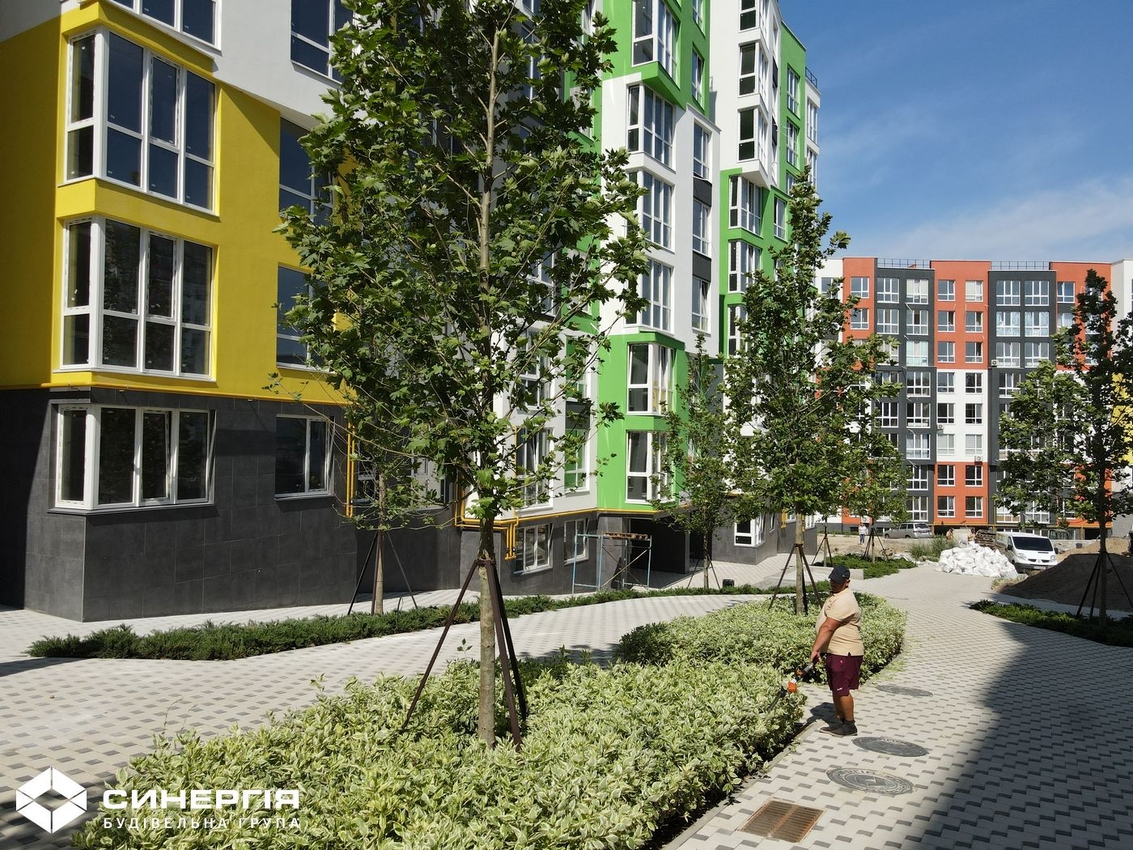

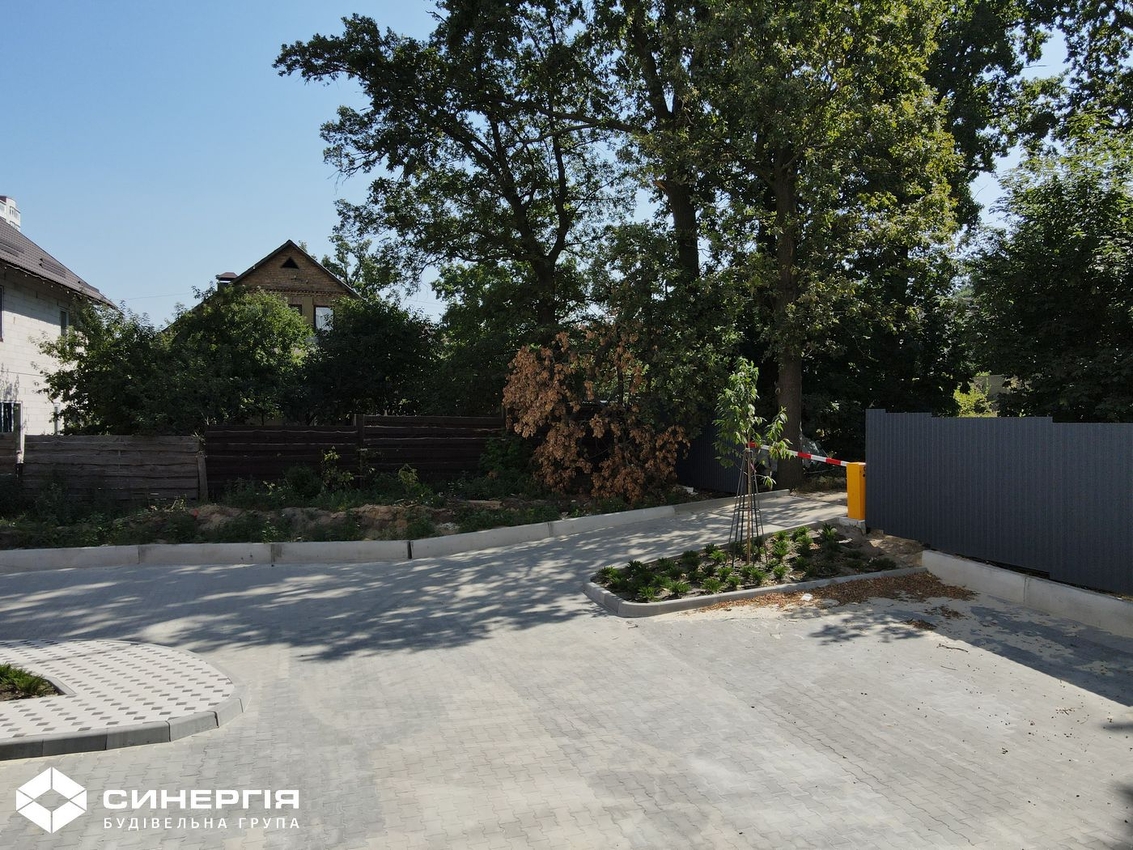

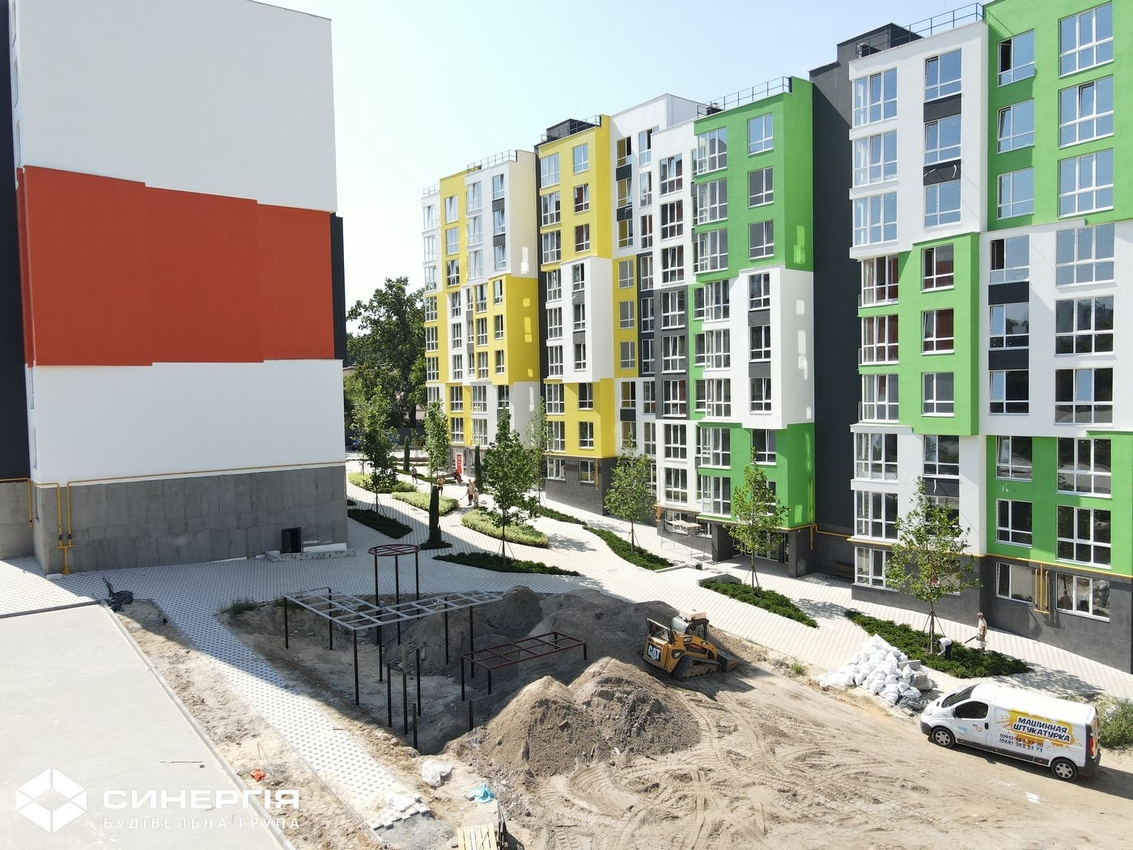

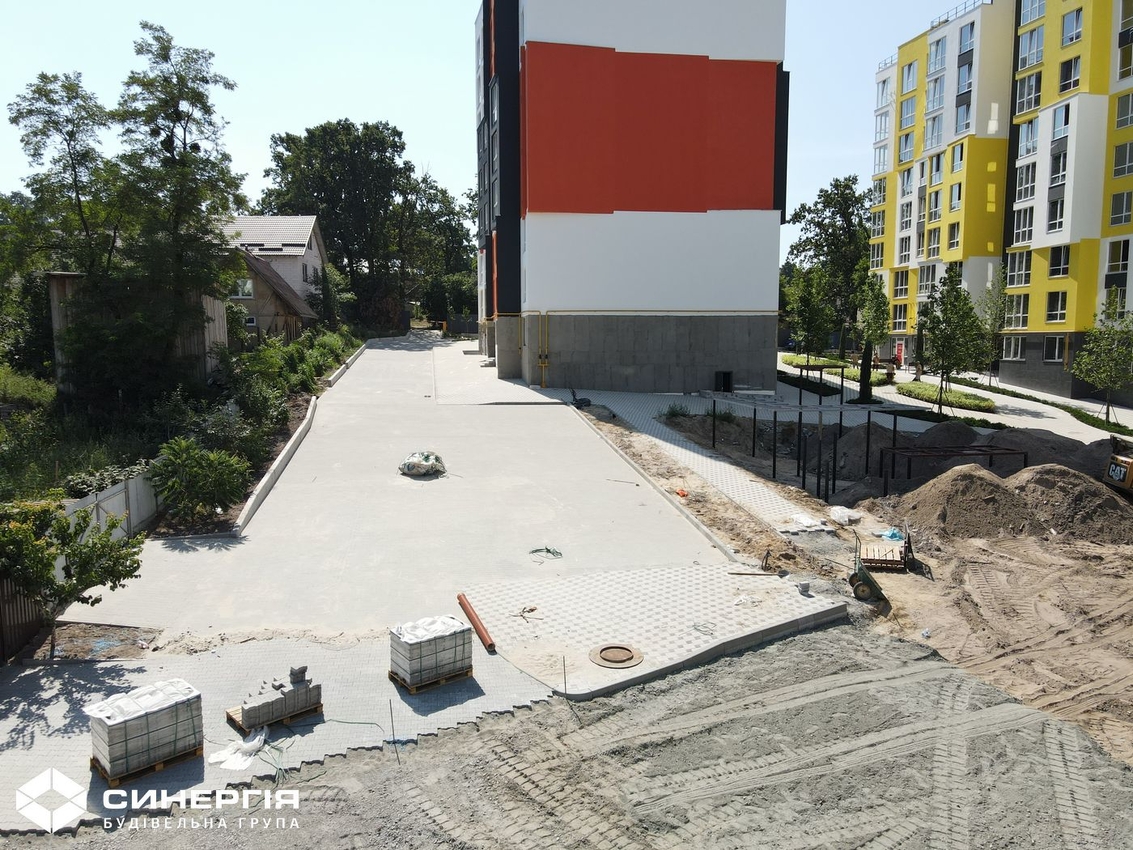

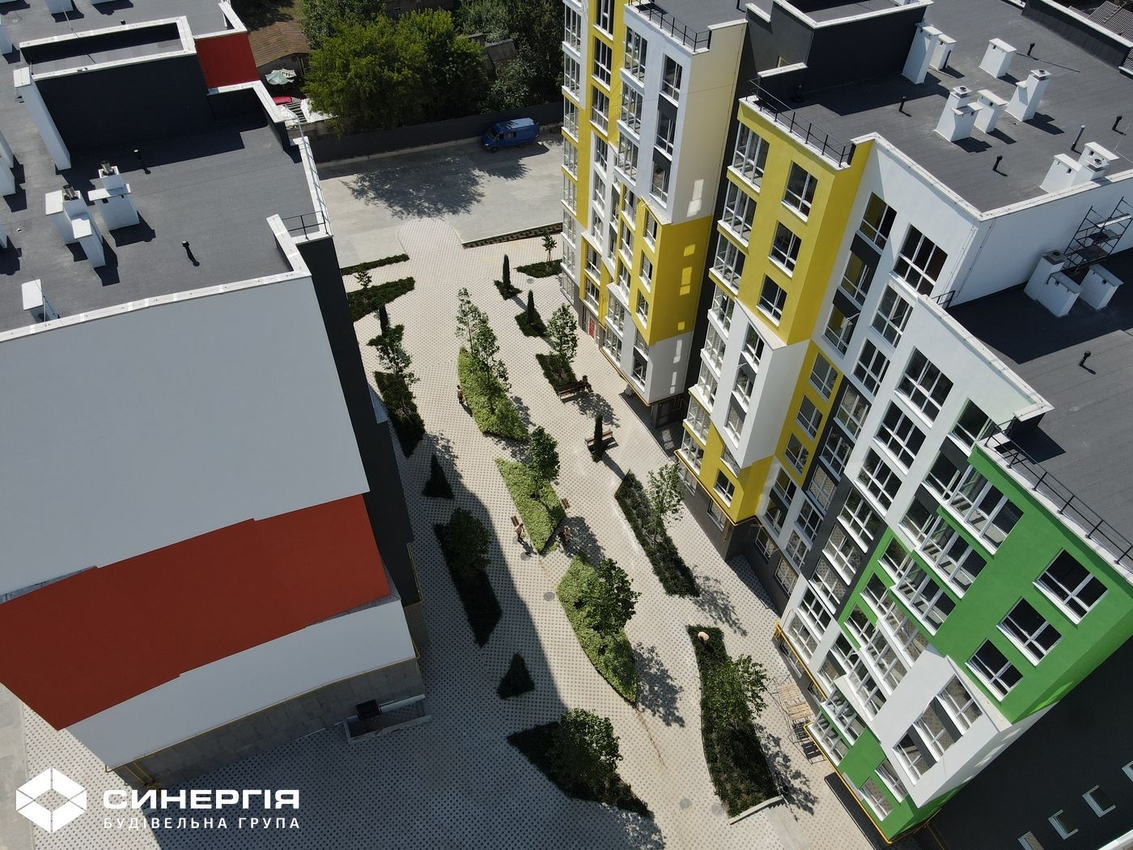

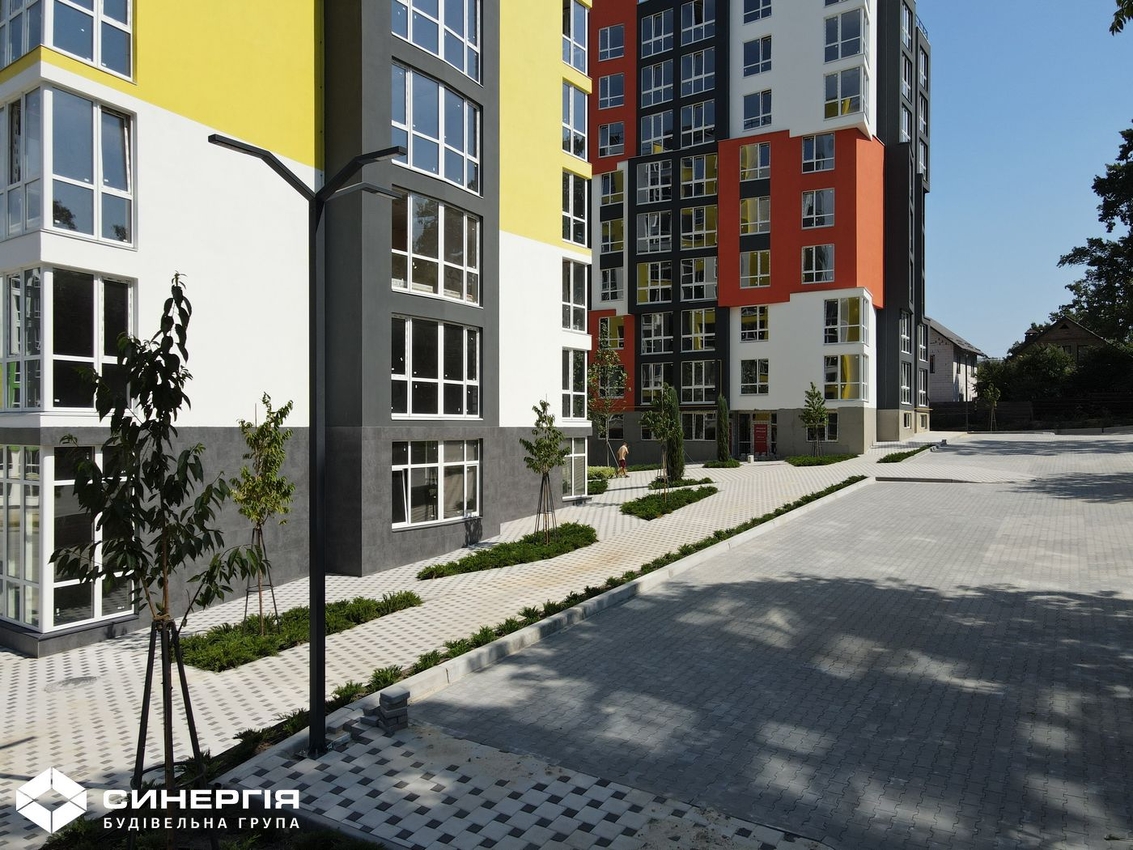

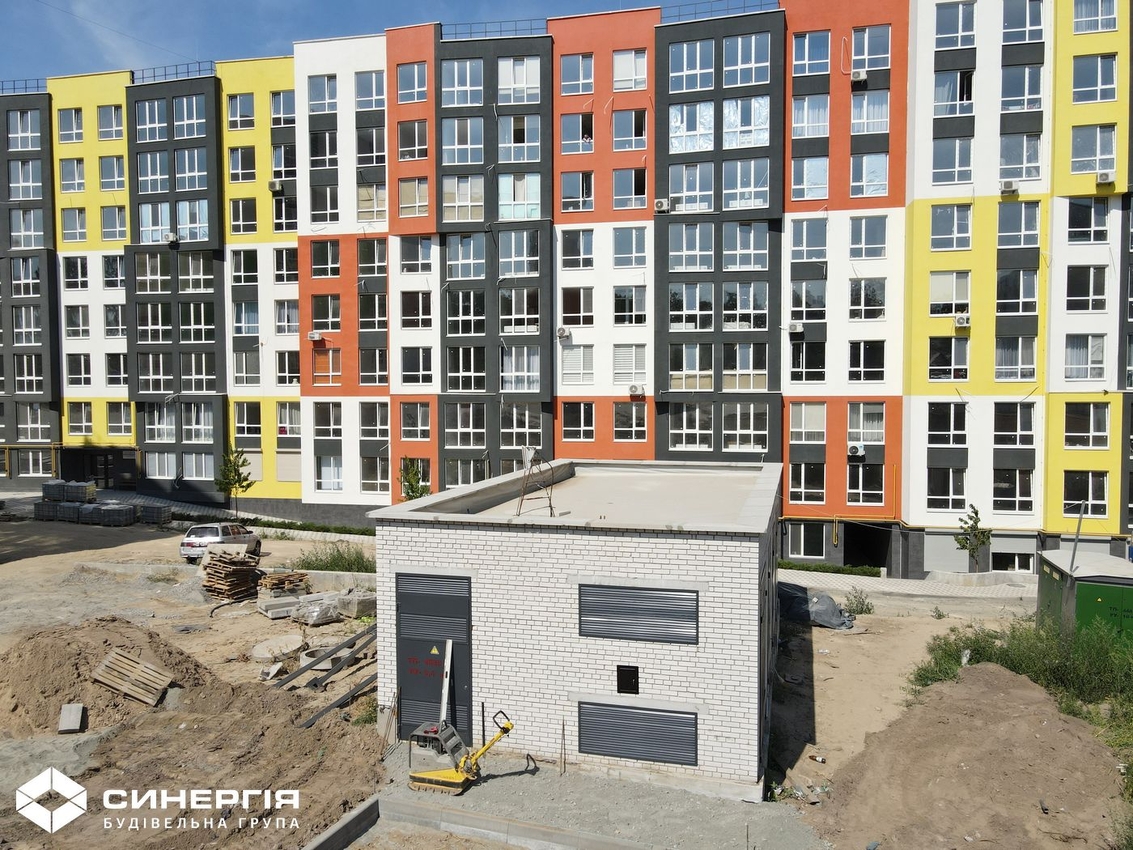

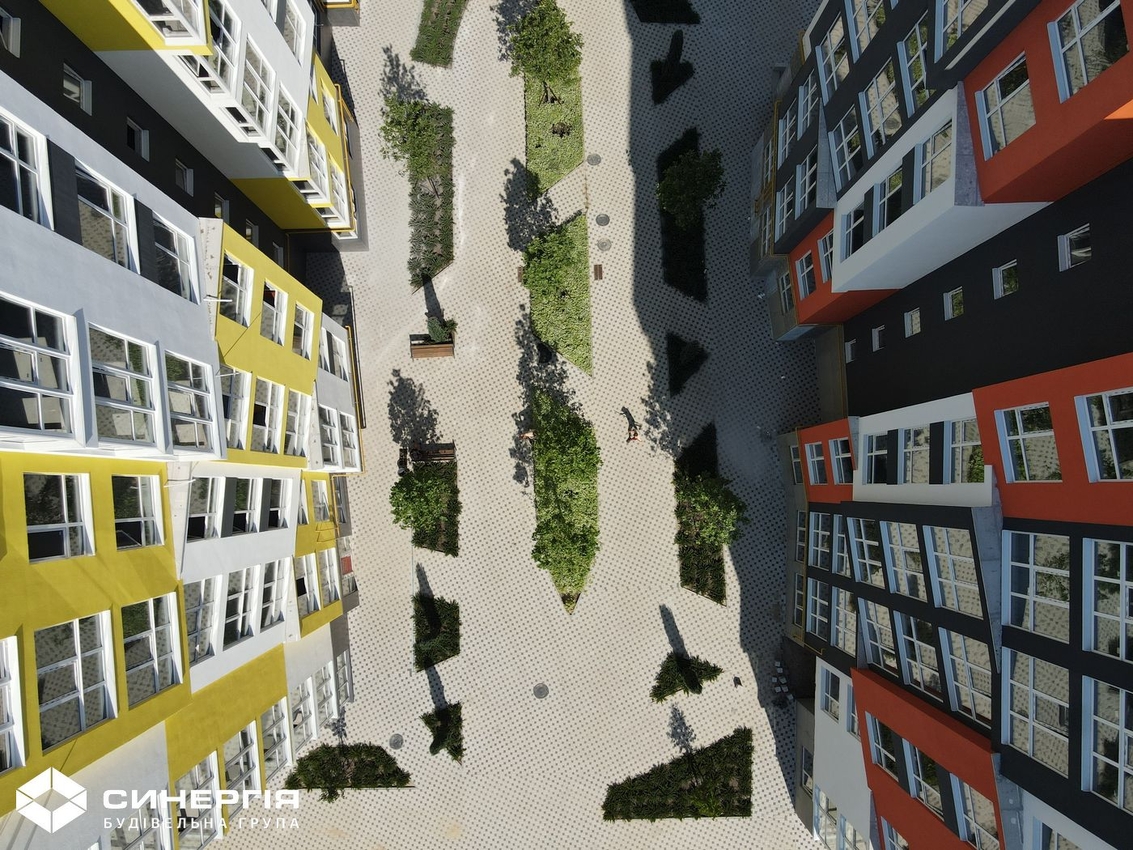

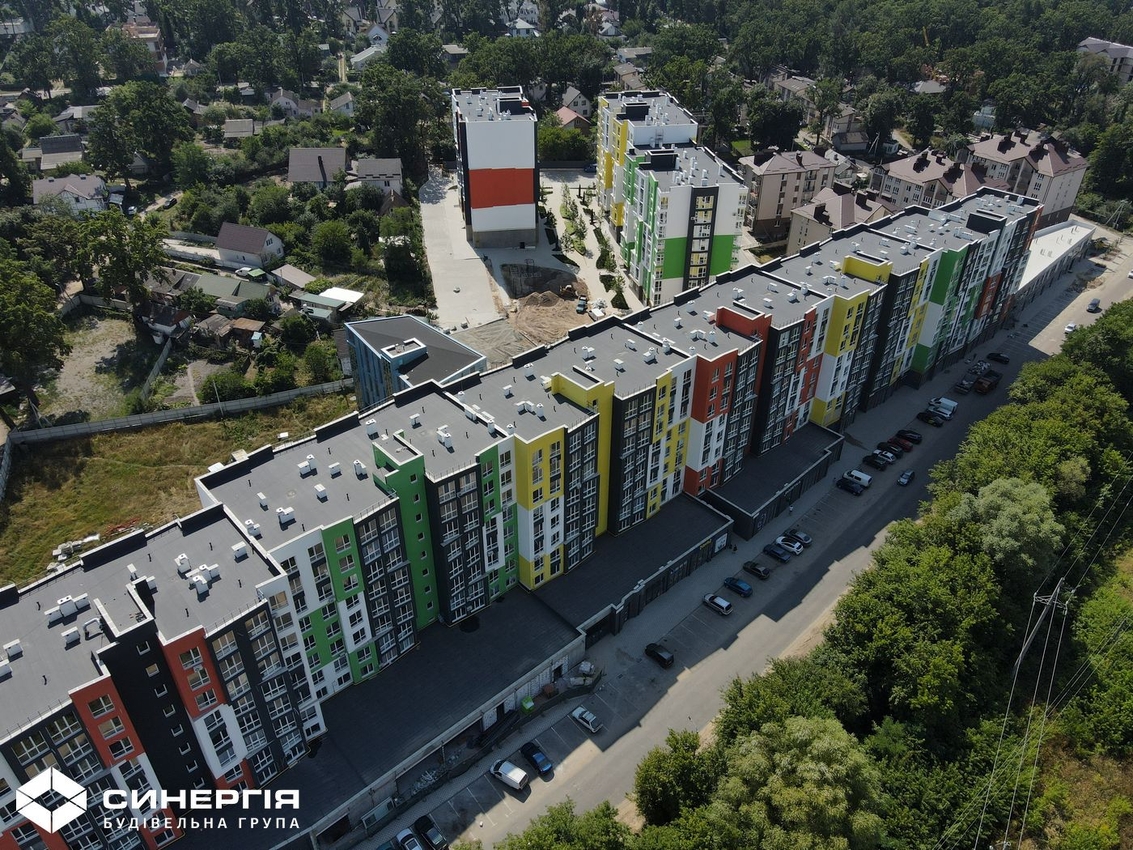

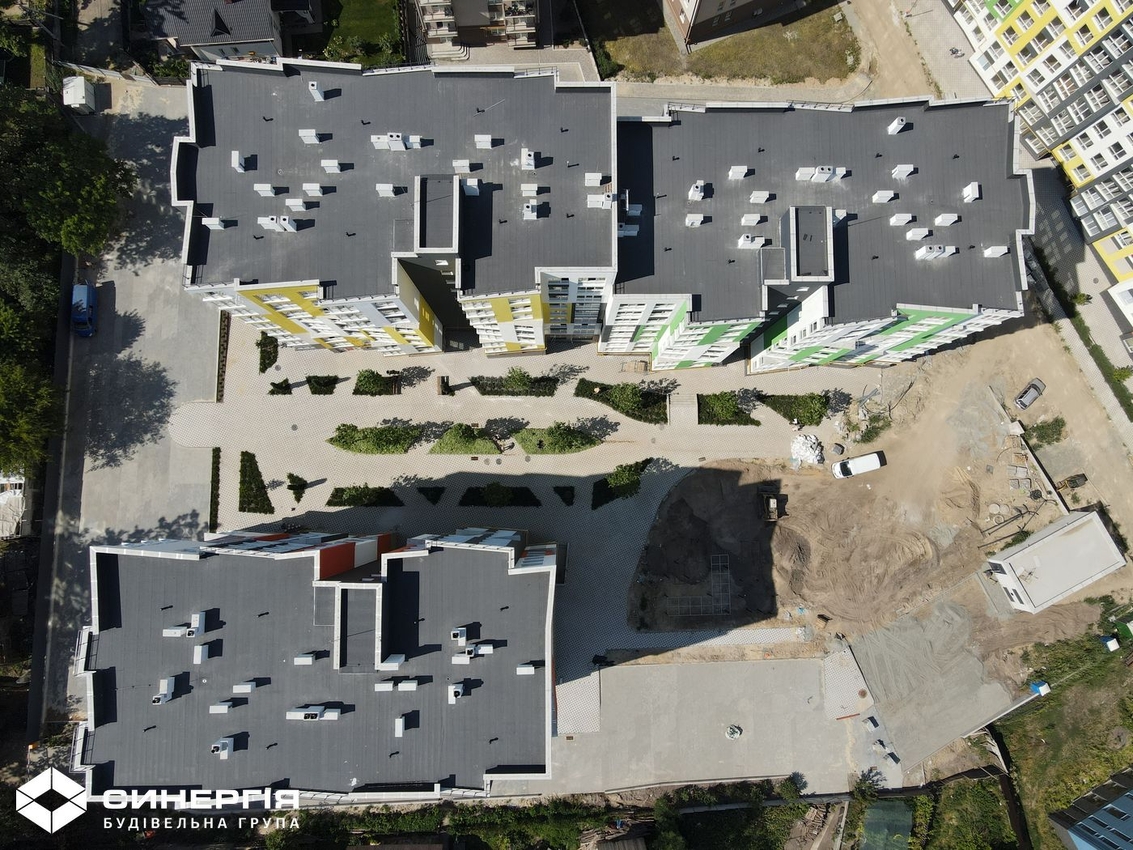

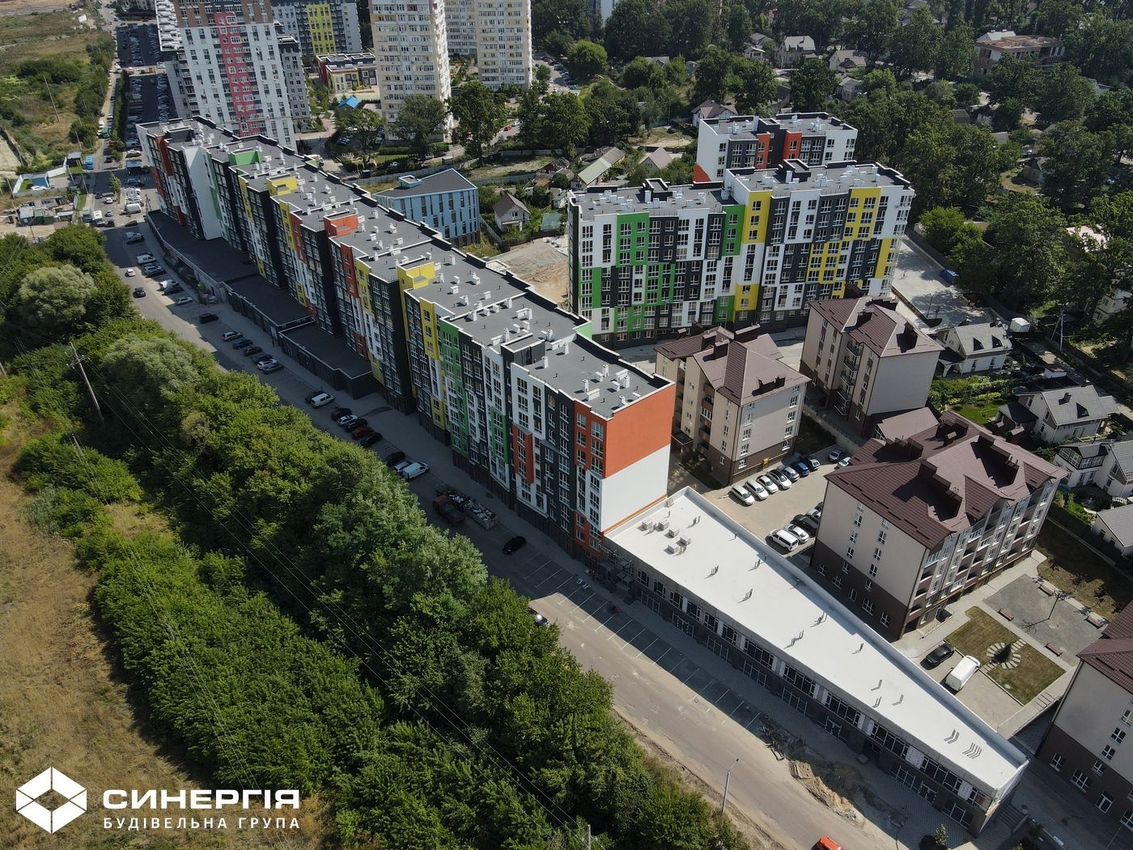

На території ЖК «Синергія 3+» продовжуємо влаштування благоустрою біля 7,8 та 9 будинків. Продовжуємо підключення обладнання у ТП. Розпочали підготовчі роботи до влаштування дитячого майданчика.
