Звіт про хід будівництва від 15 квітня 2021 року.

15 Апреля 2021

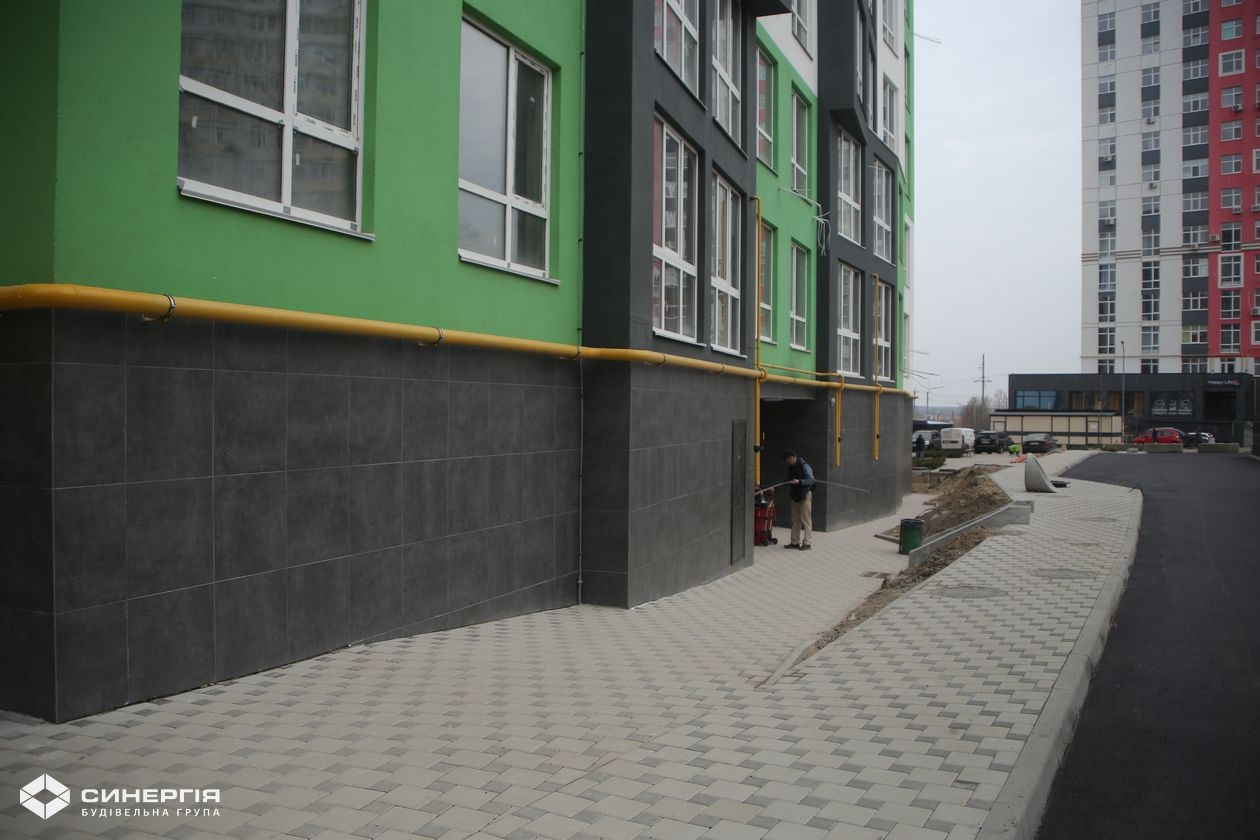

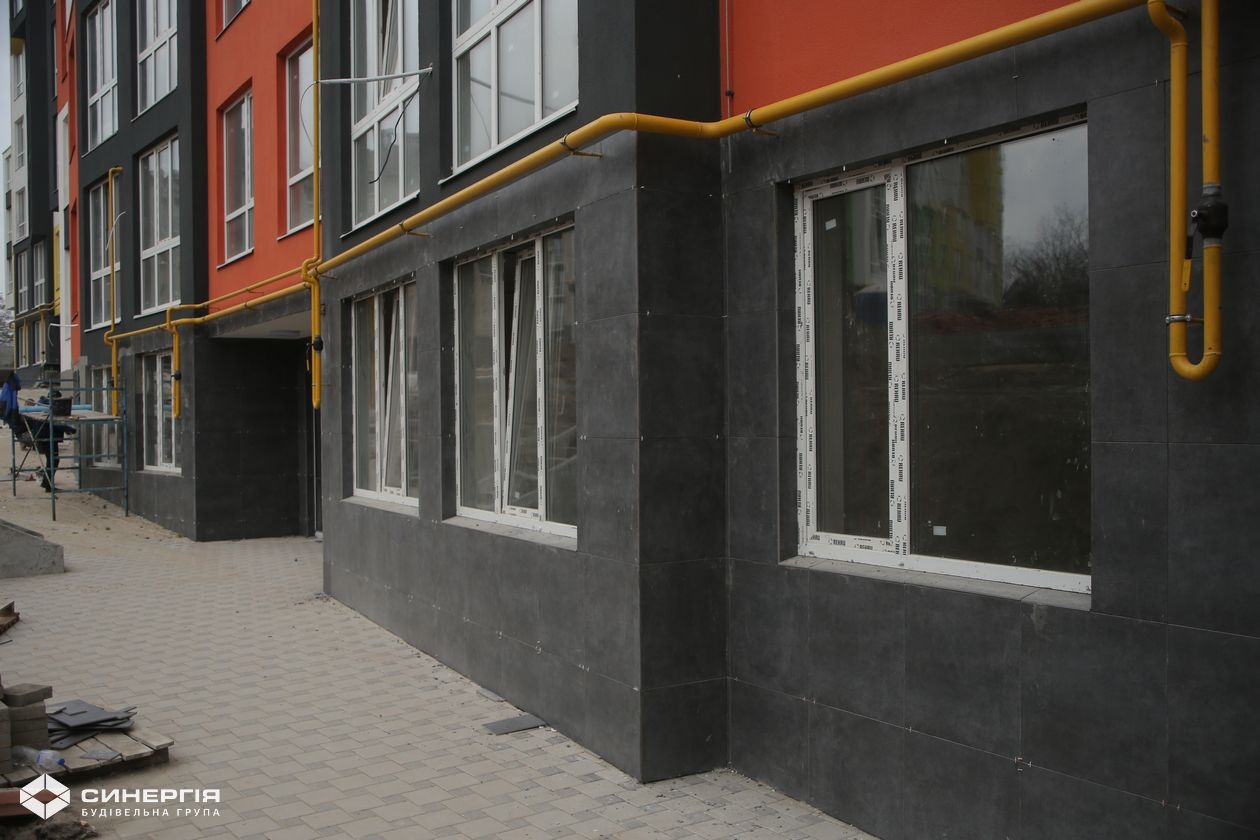

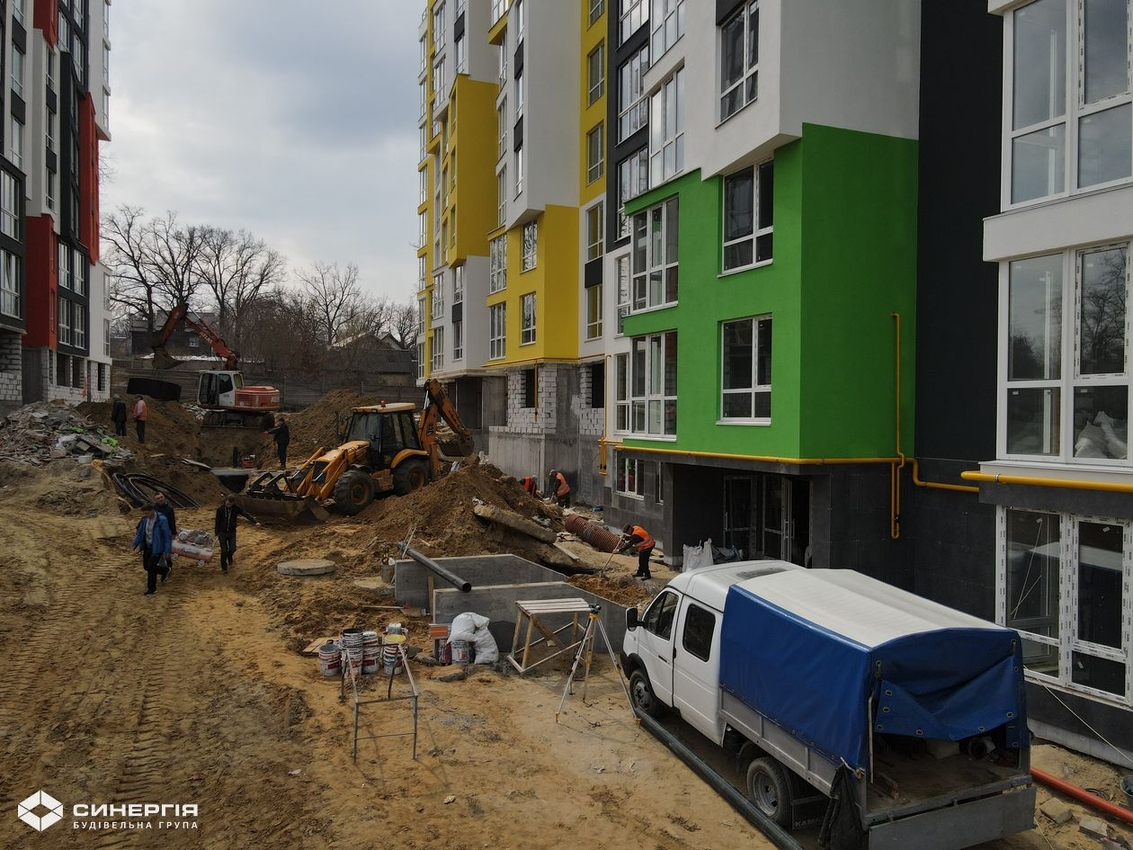

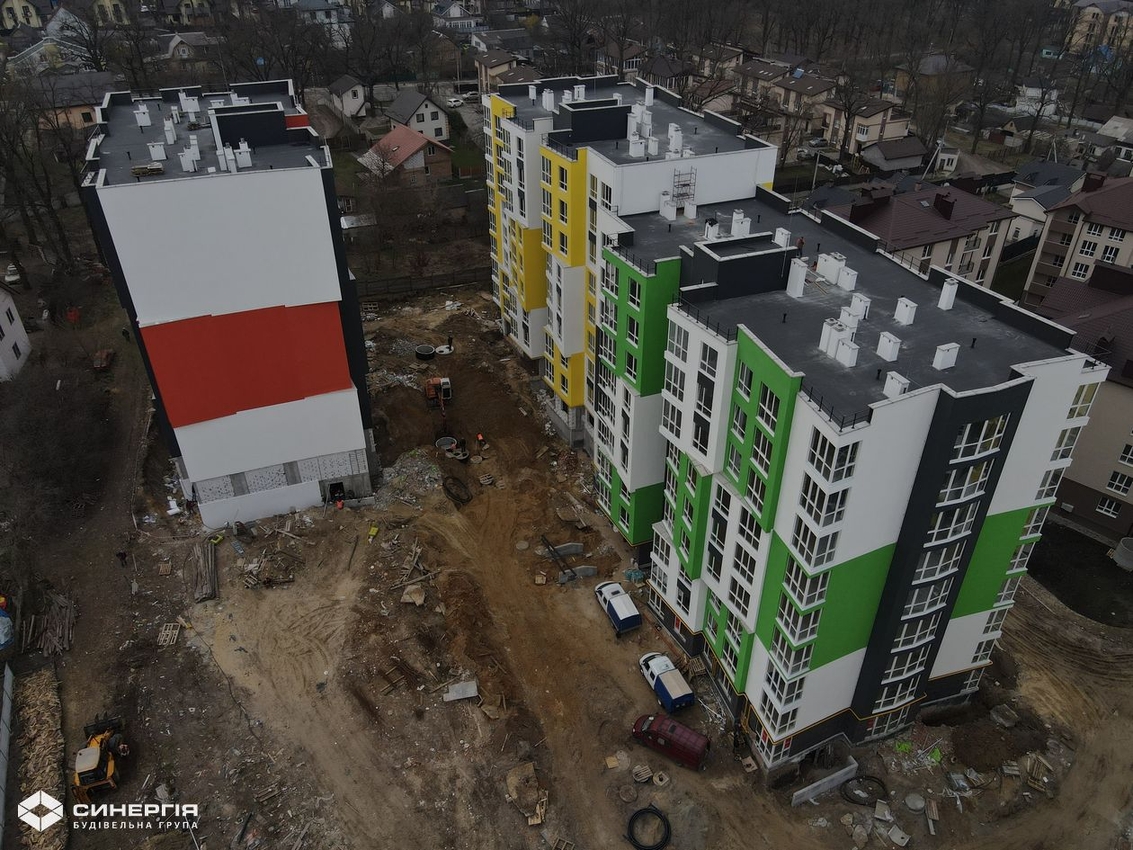

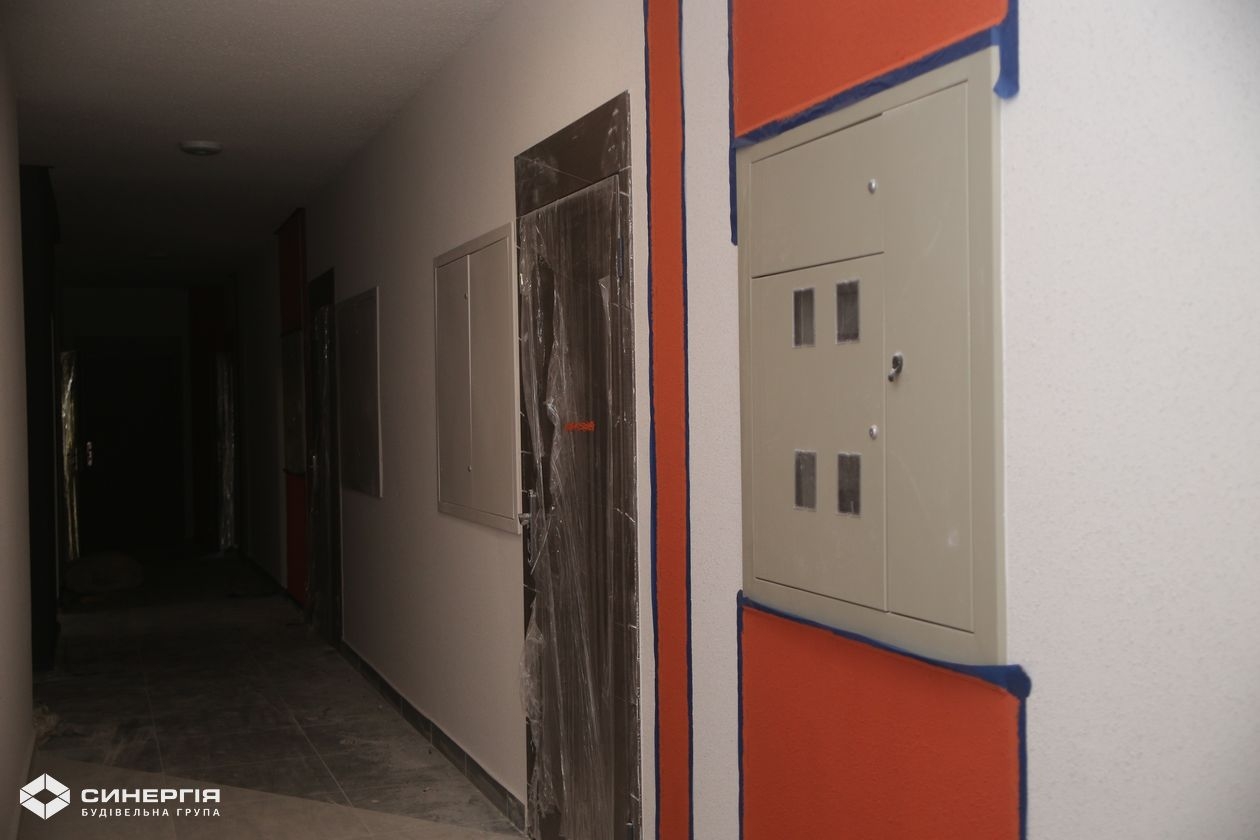

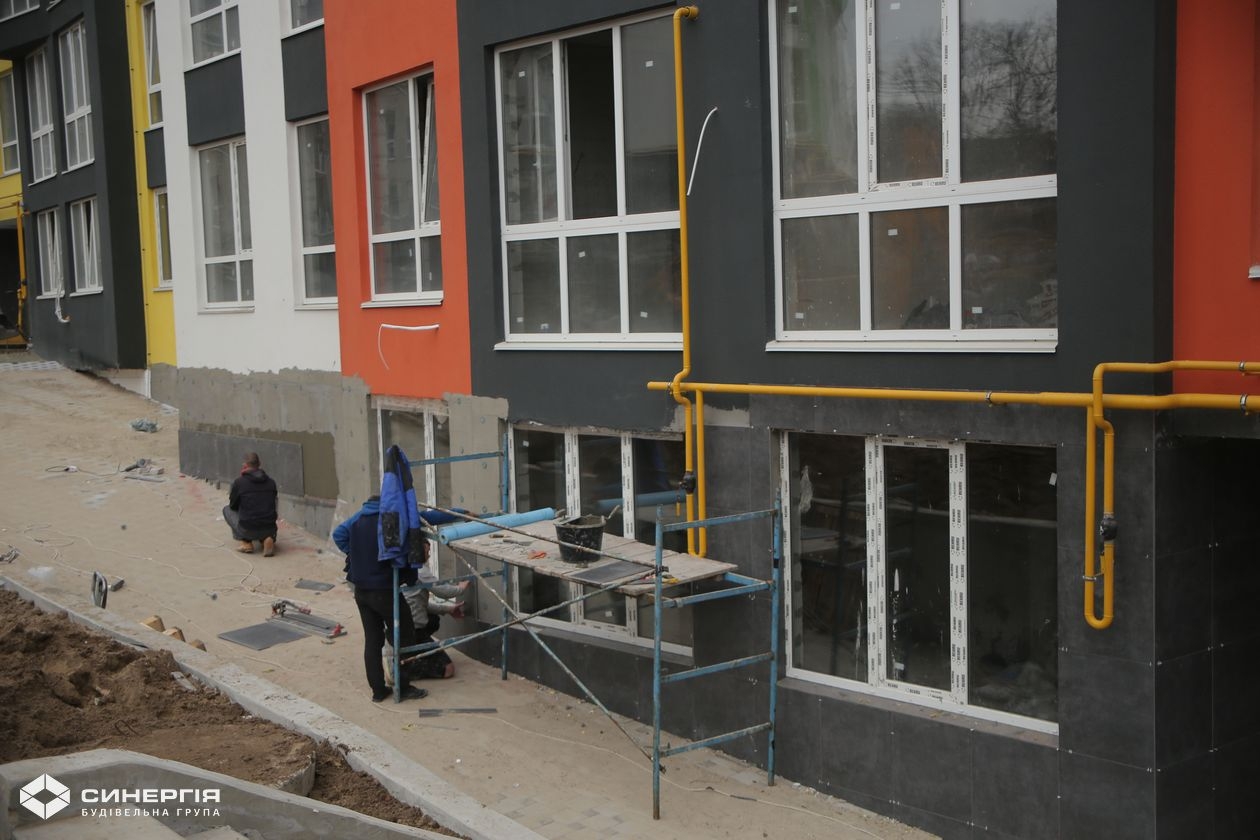

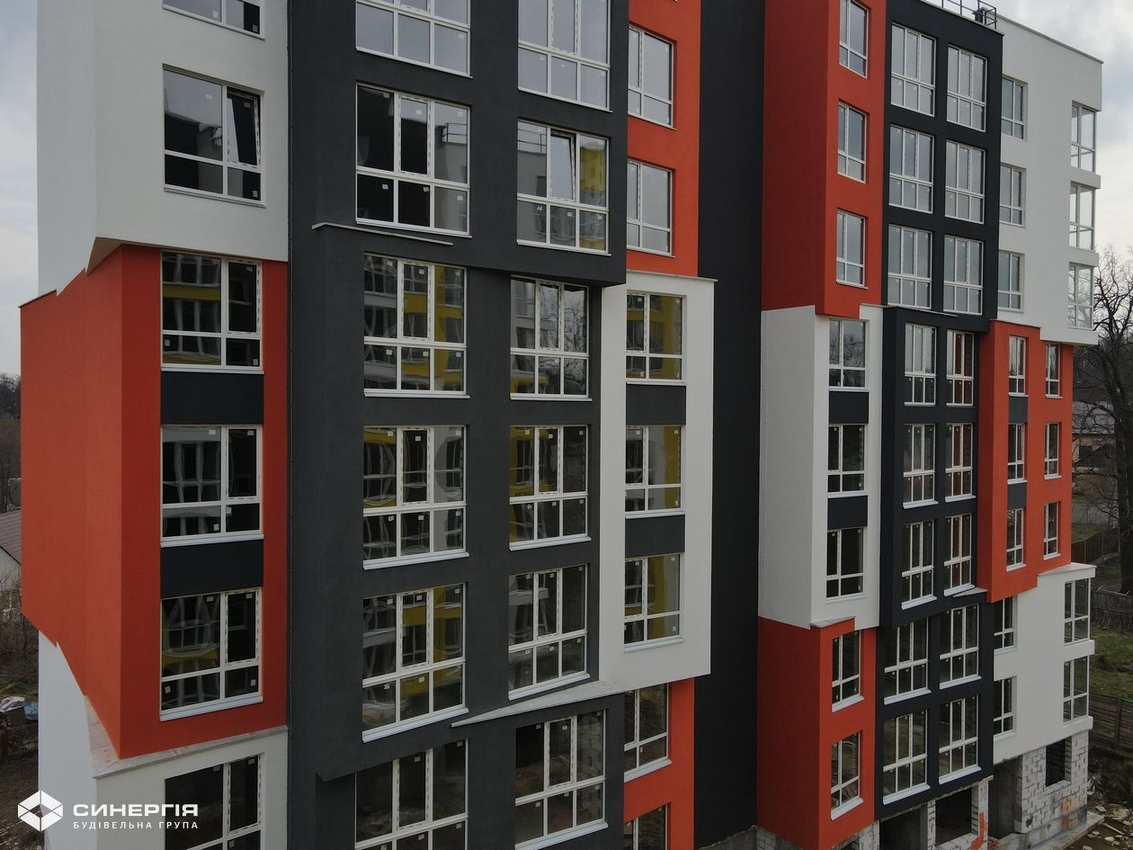

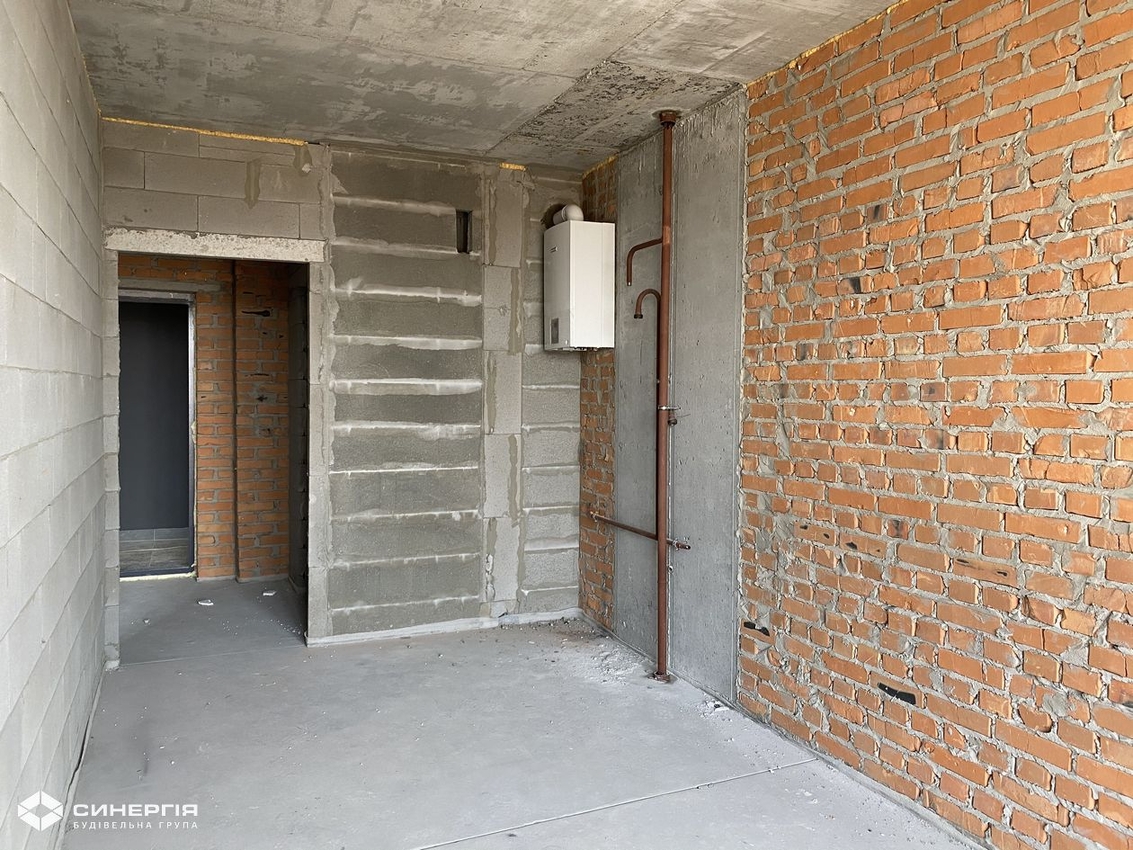

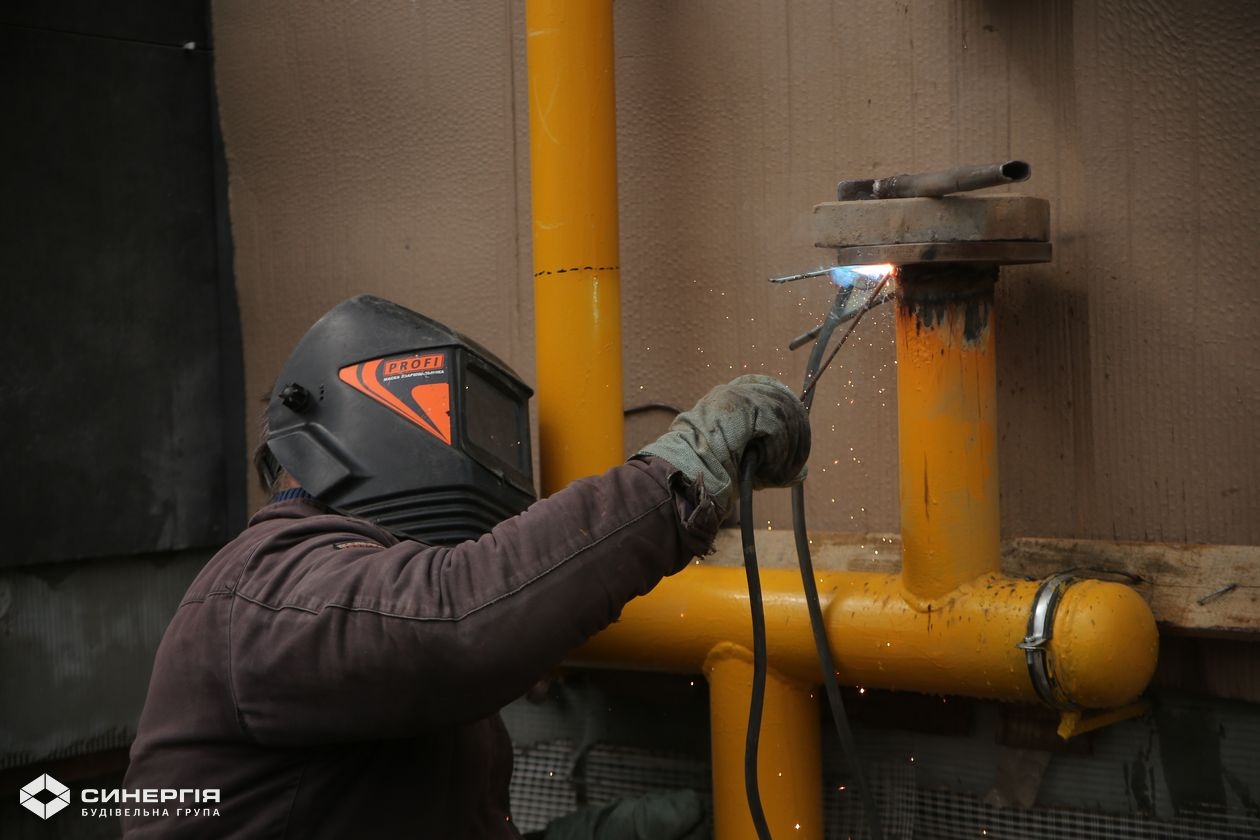

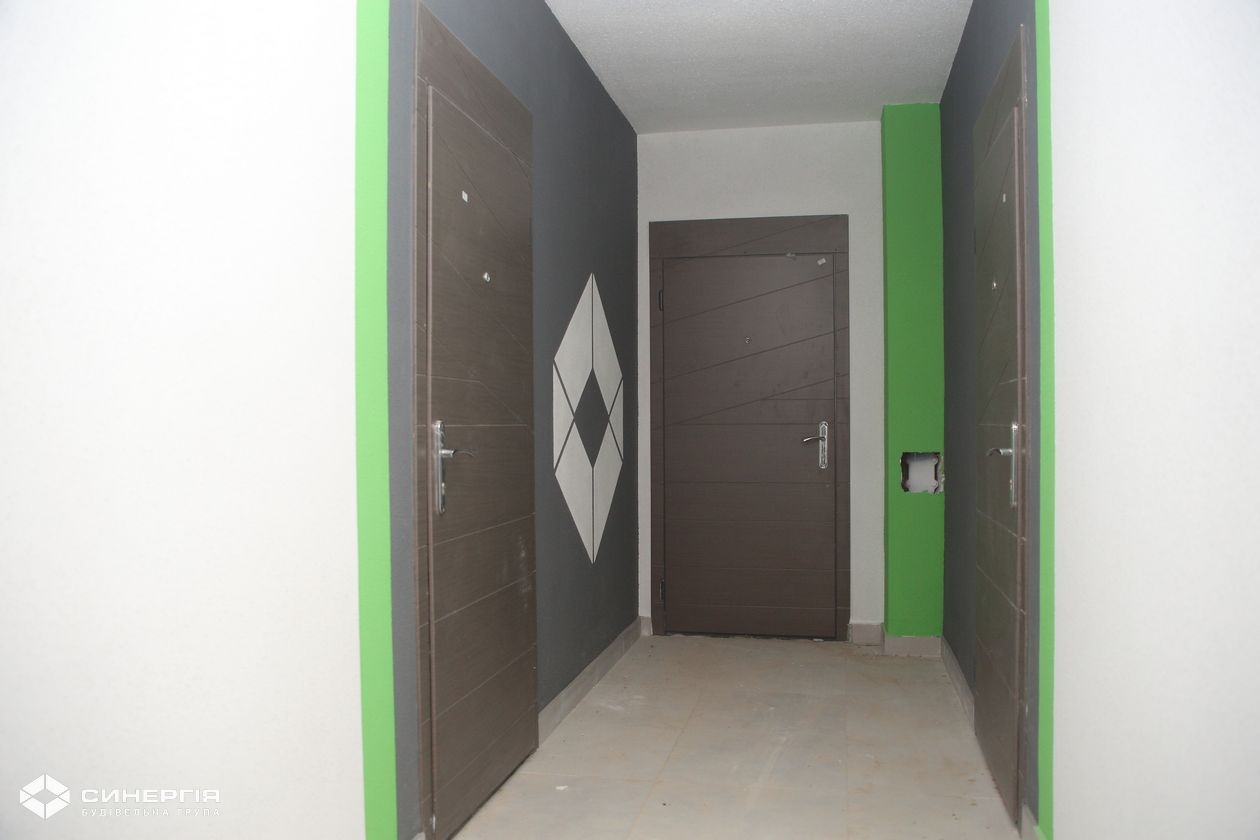

У сьомому будинку завершили  прокладання внутрішньої газової обв’язки. Завершили монтаж котлів. Завершили врізку газу у будинок.

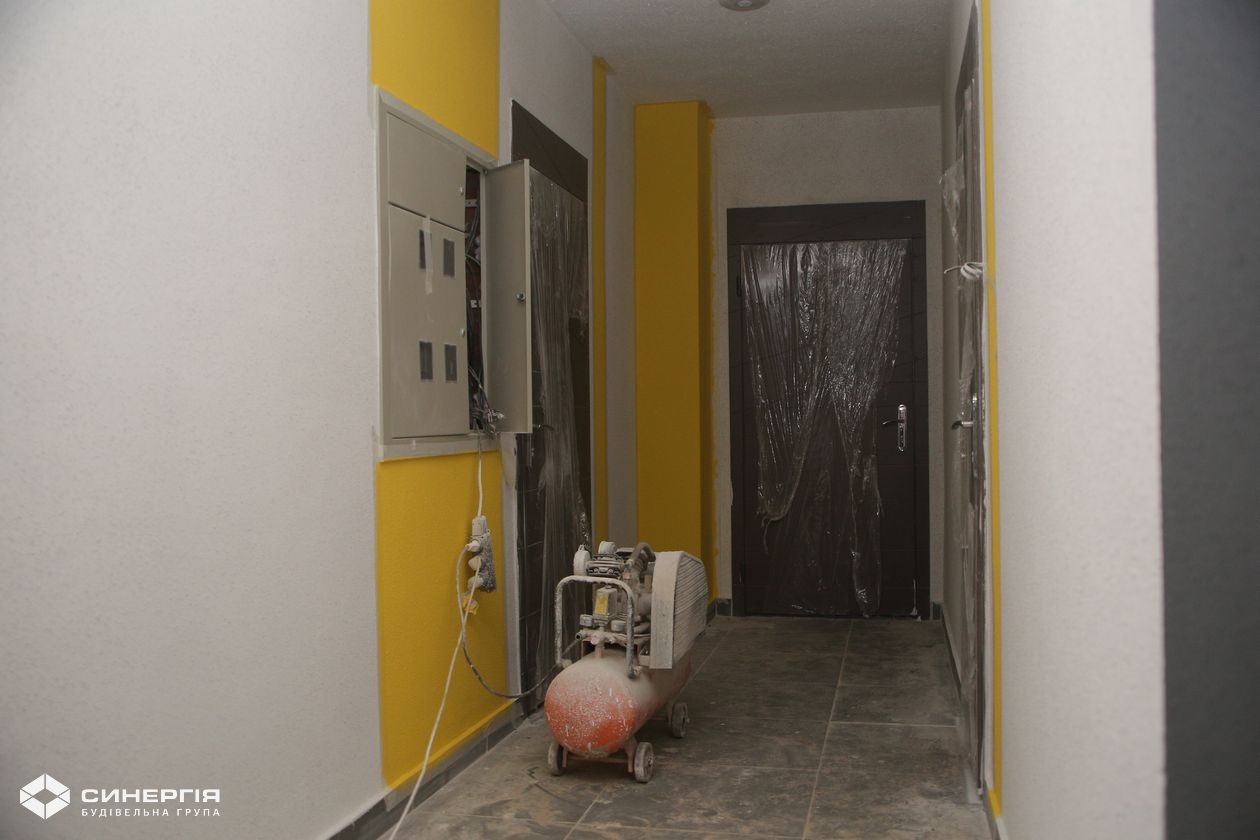

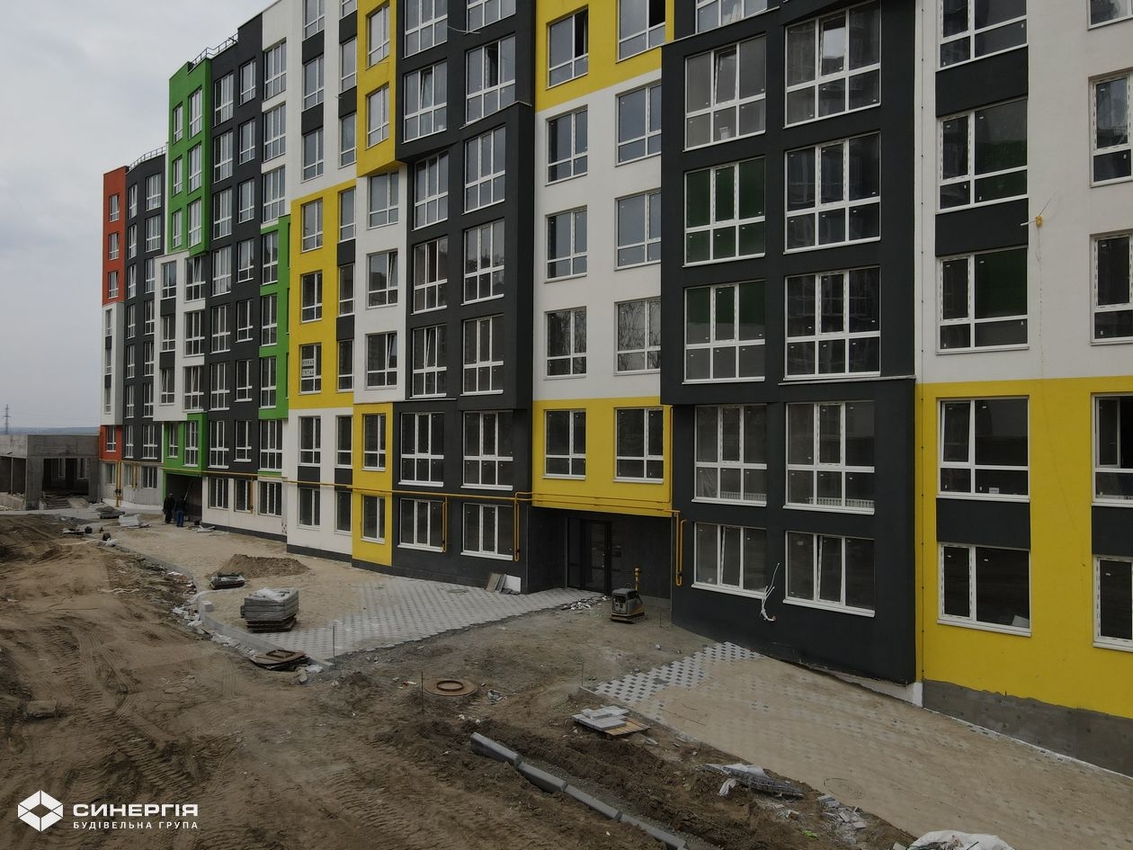

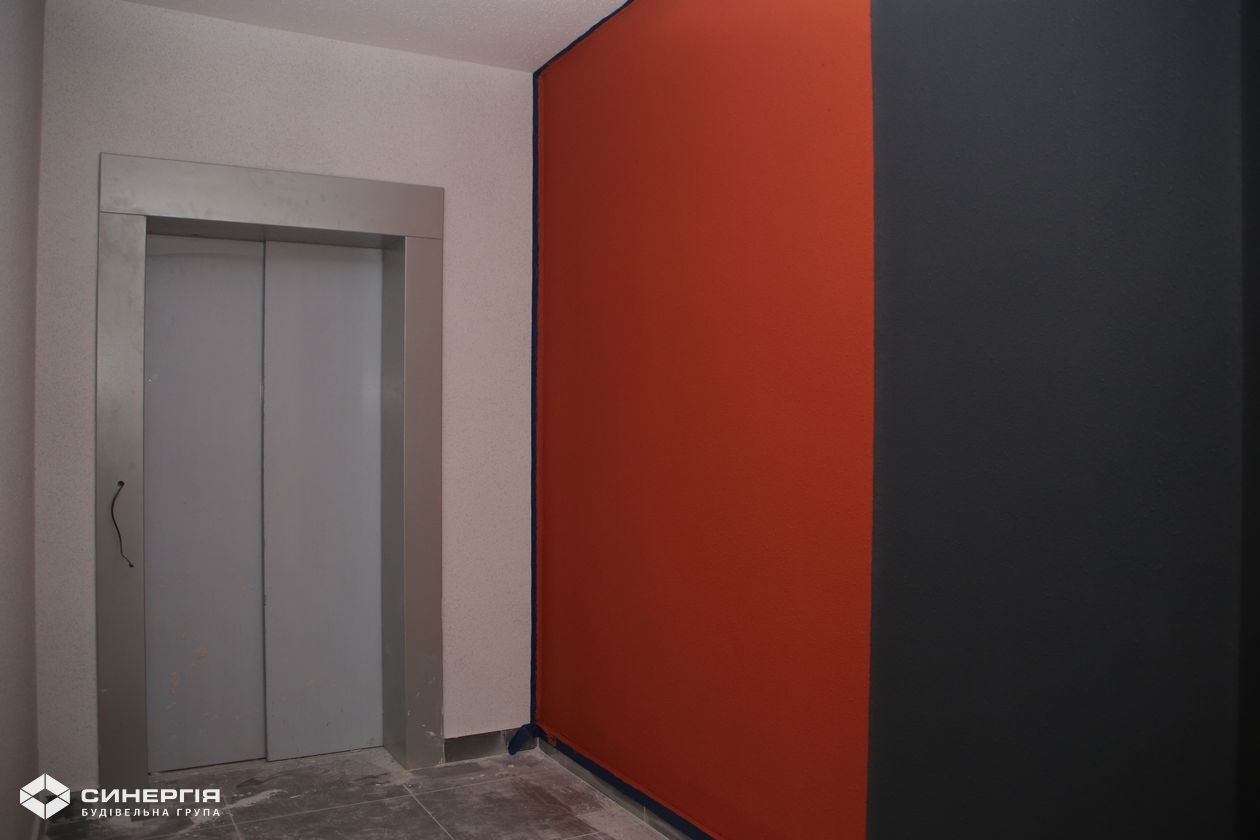

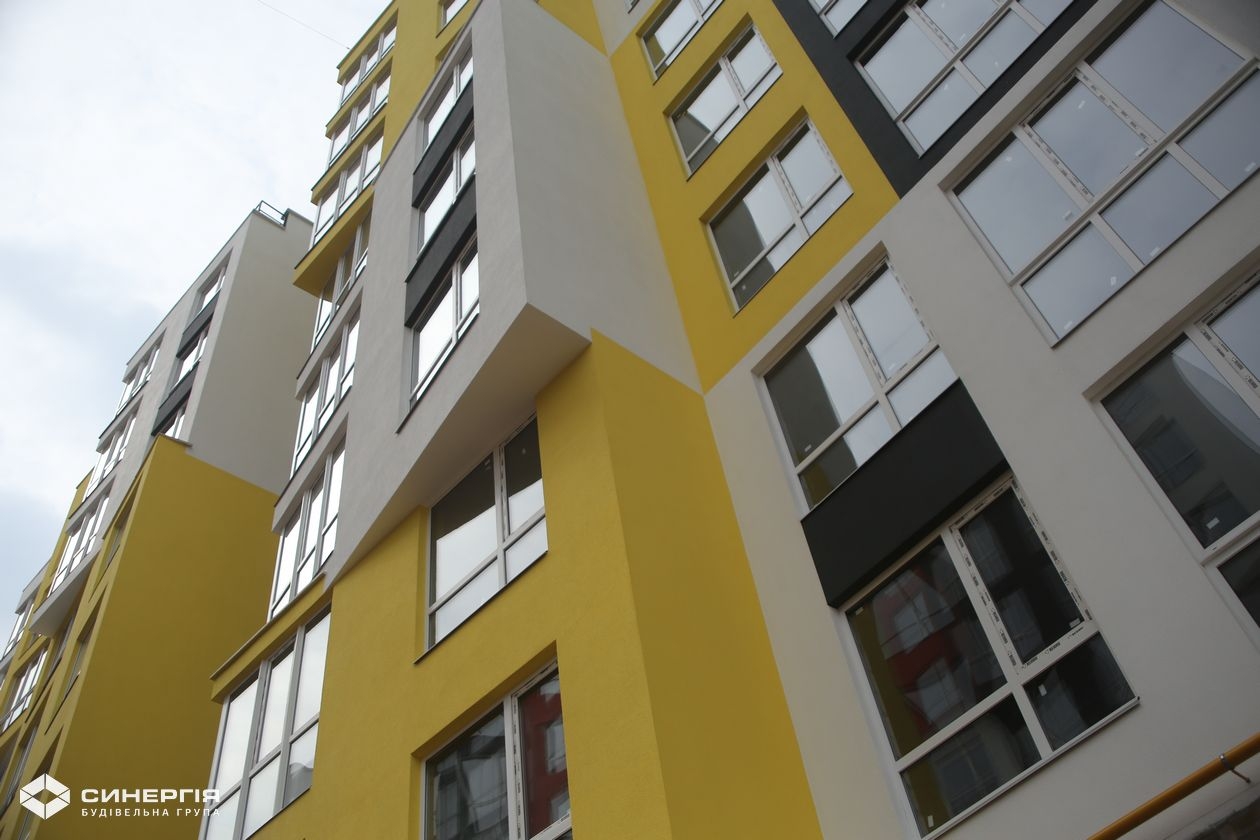

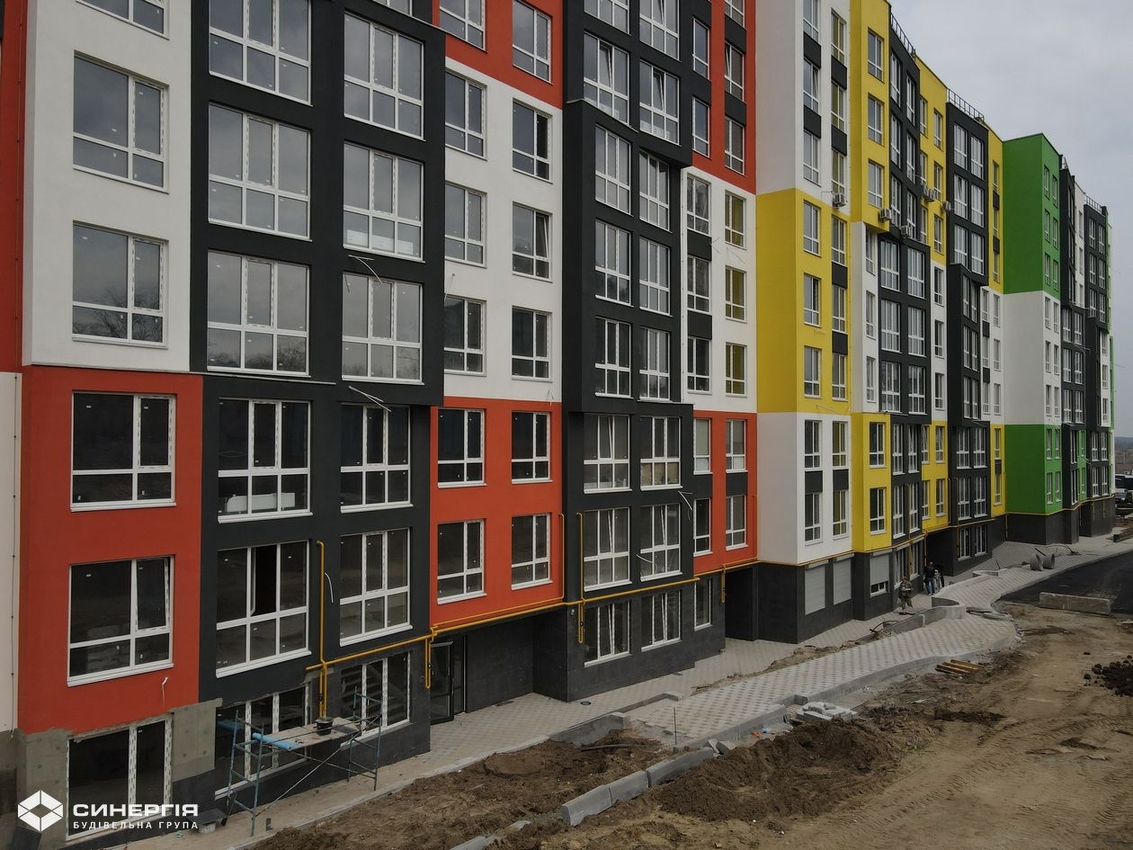

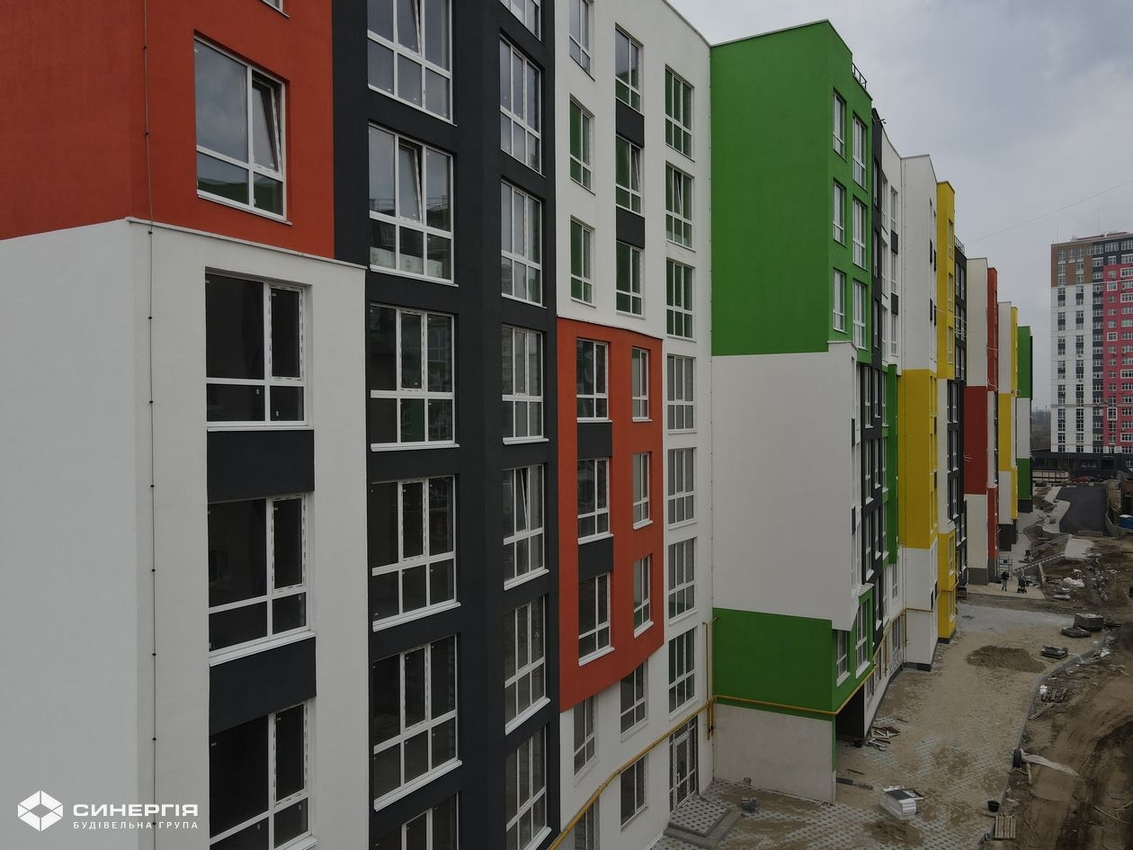

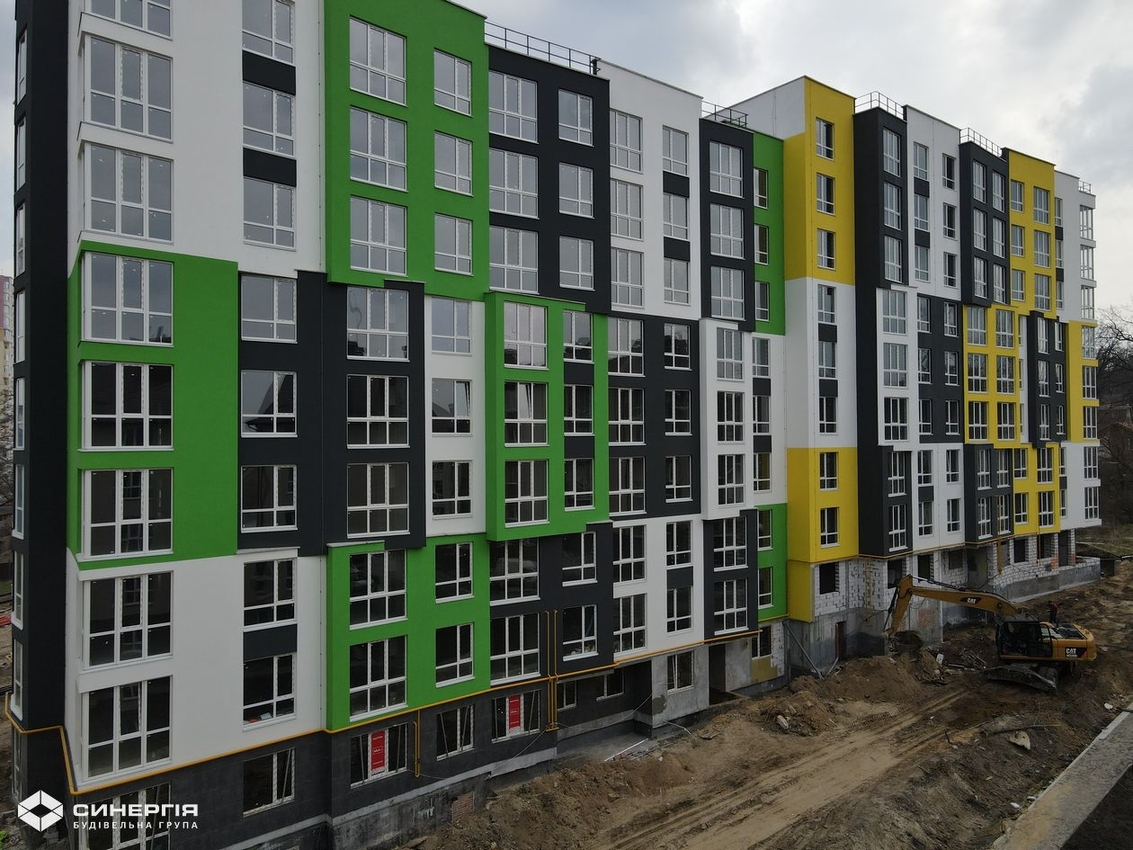

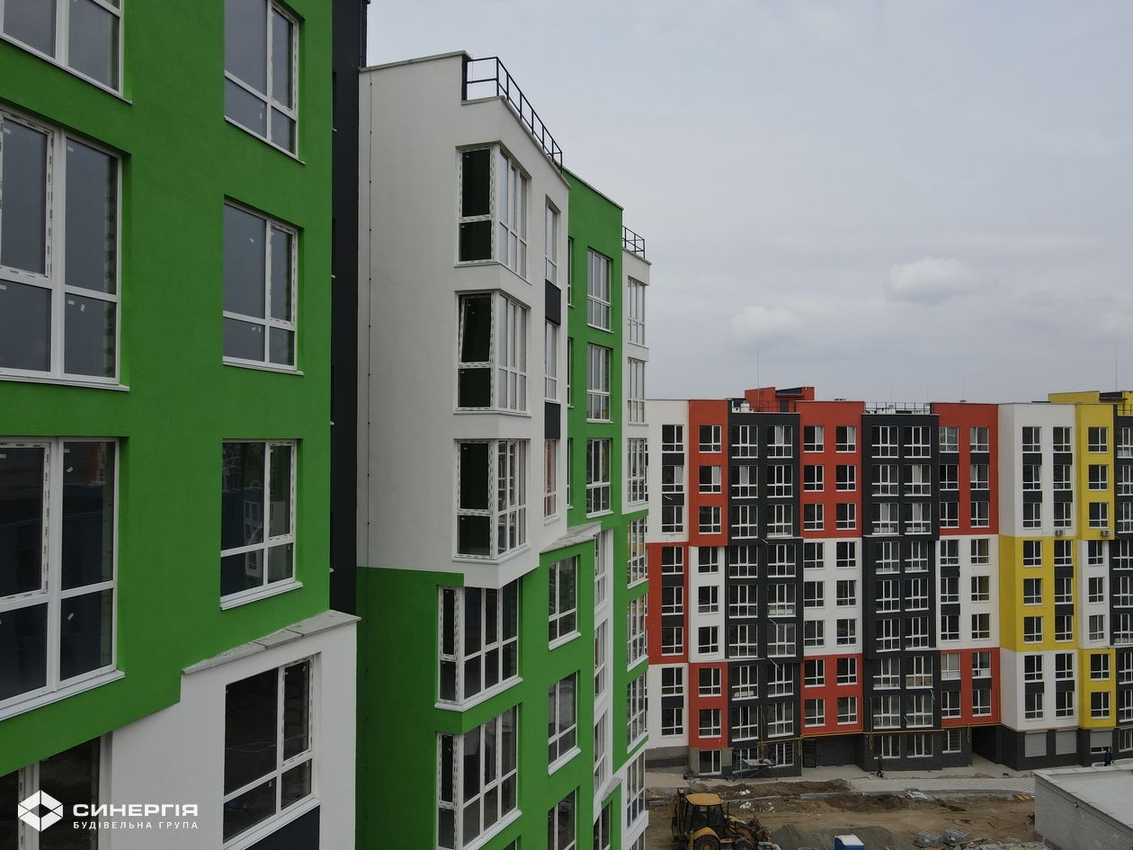

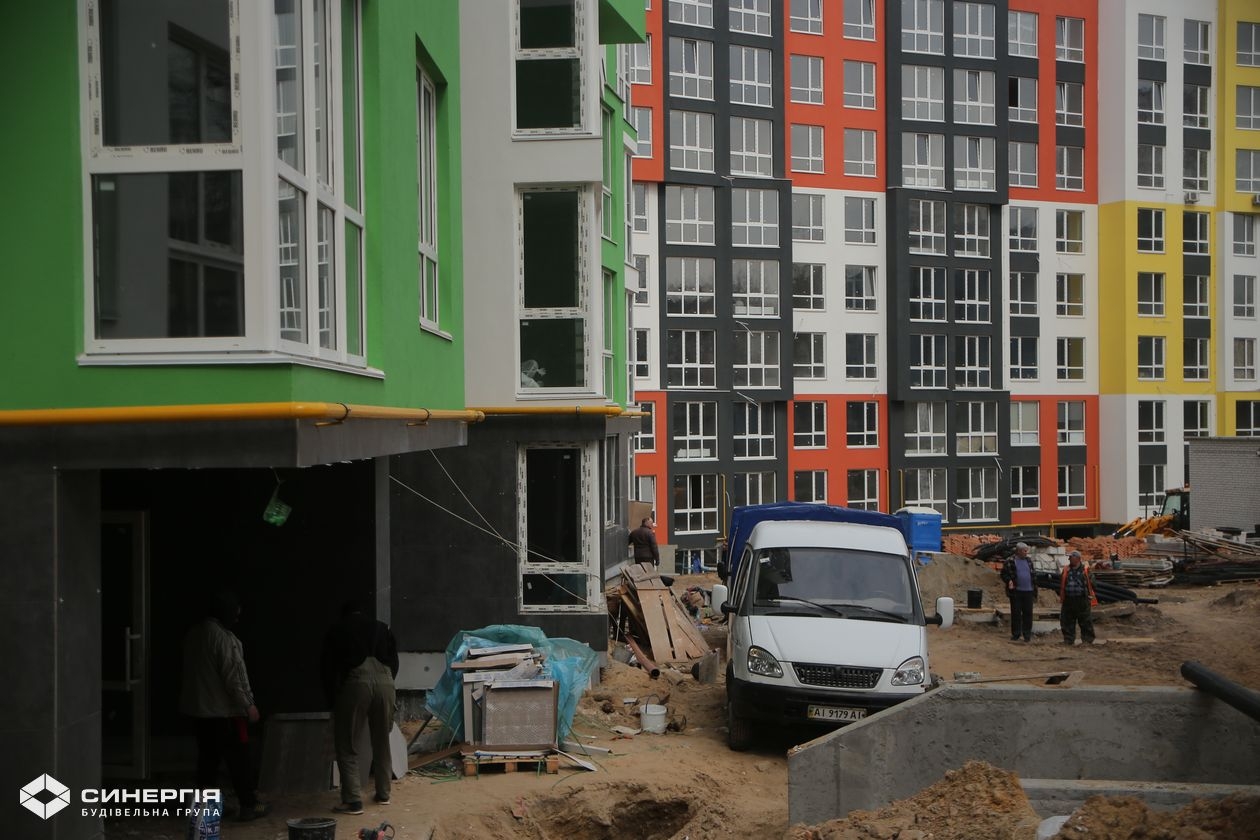

У восьмому будинку завершили прокладання внутрішньої газової обв’язки. Продовжуємо монтаж котлів. Продовжуємо фарбувати місця загального користування.

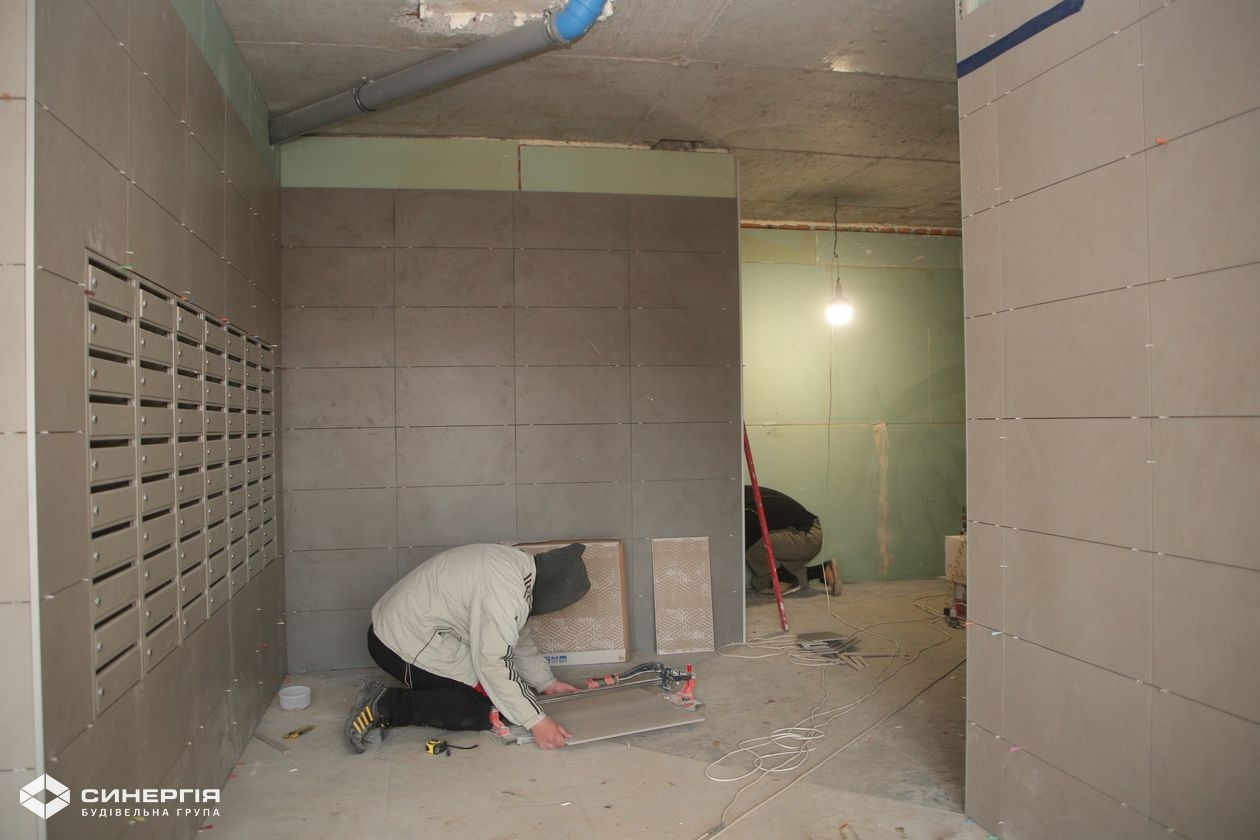

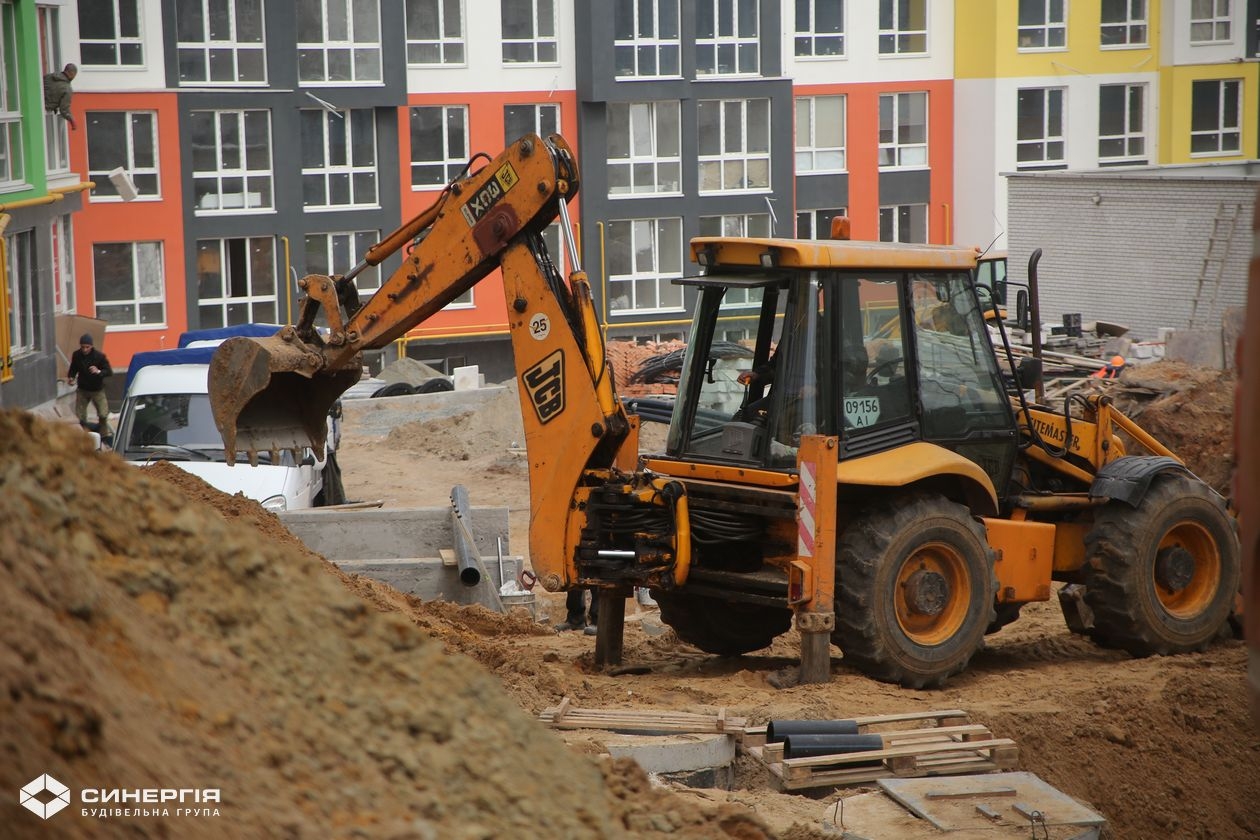

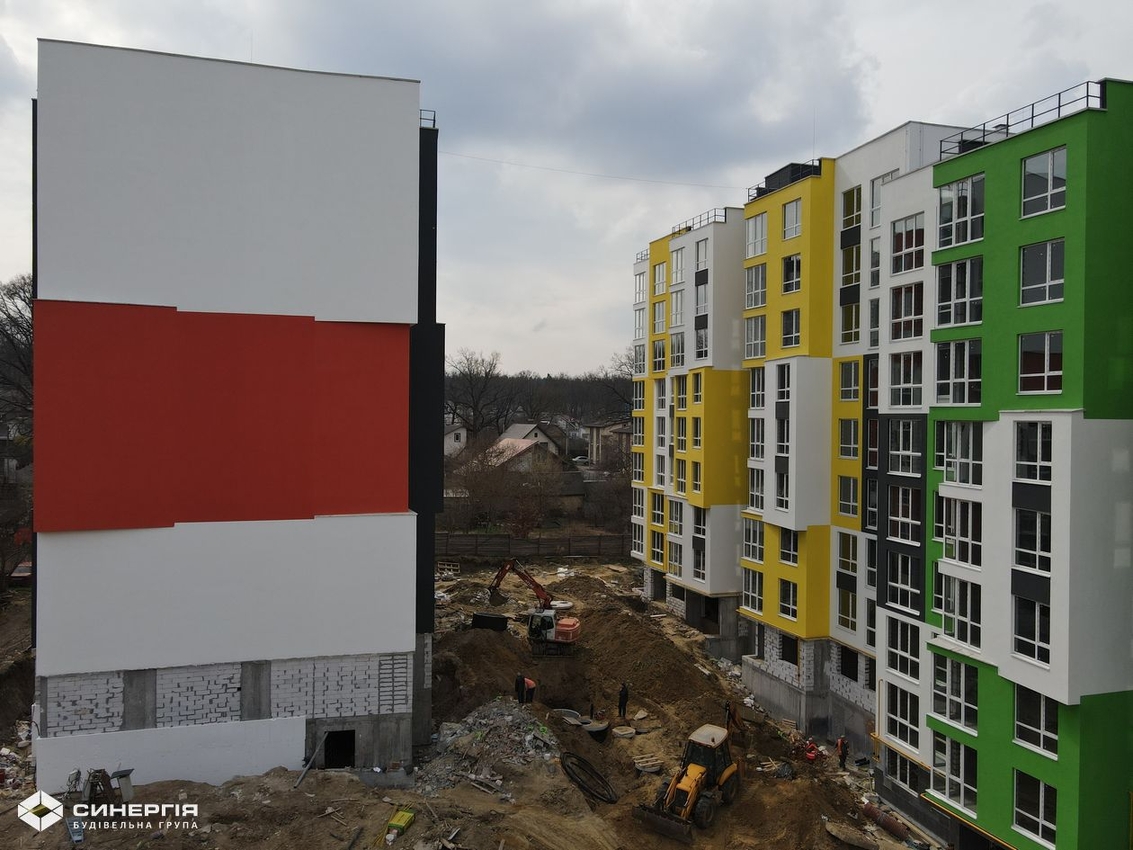

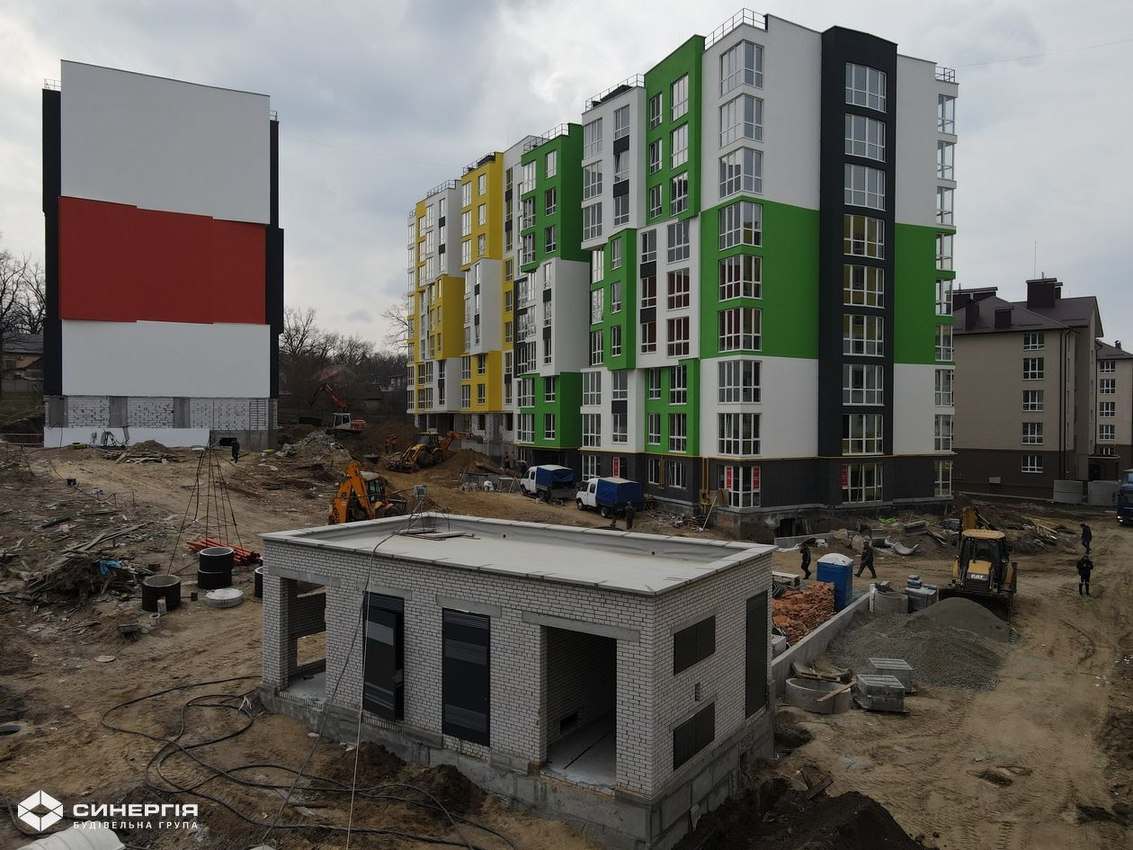

У дев’ятому будинку продовжуємо  укладку плитки у місцях загального користування. Розпочали фарбувати місця загального користування. Розпочали зовнішню газову обв’язку.

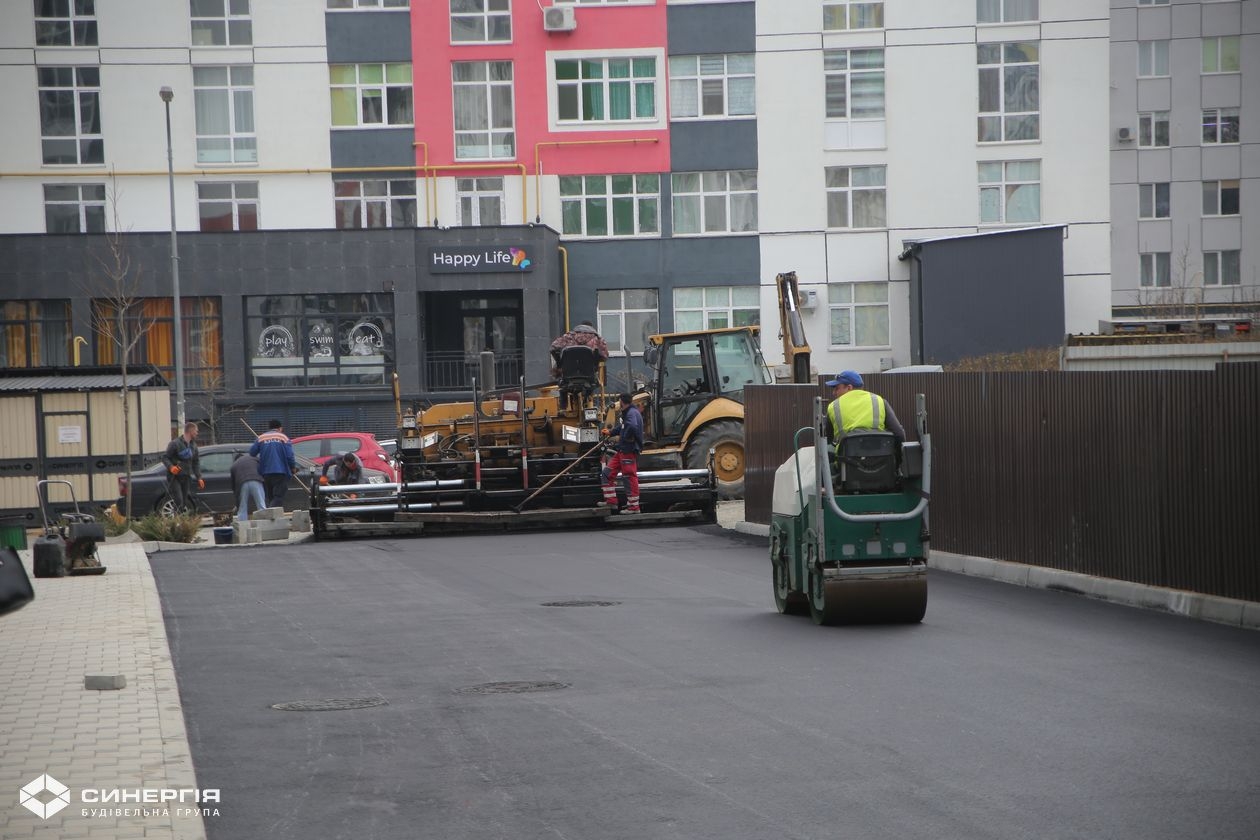

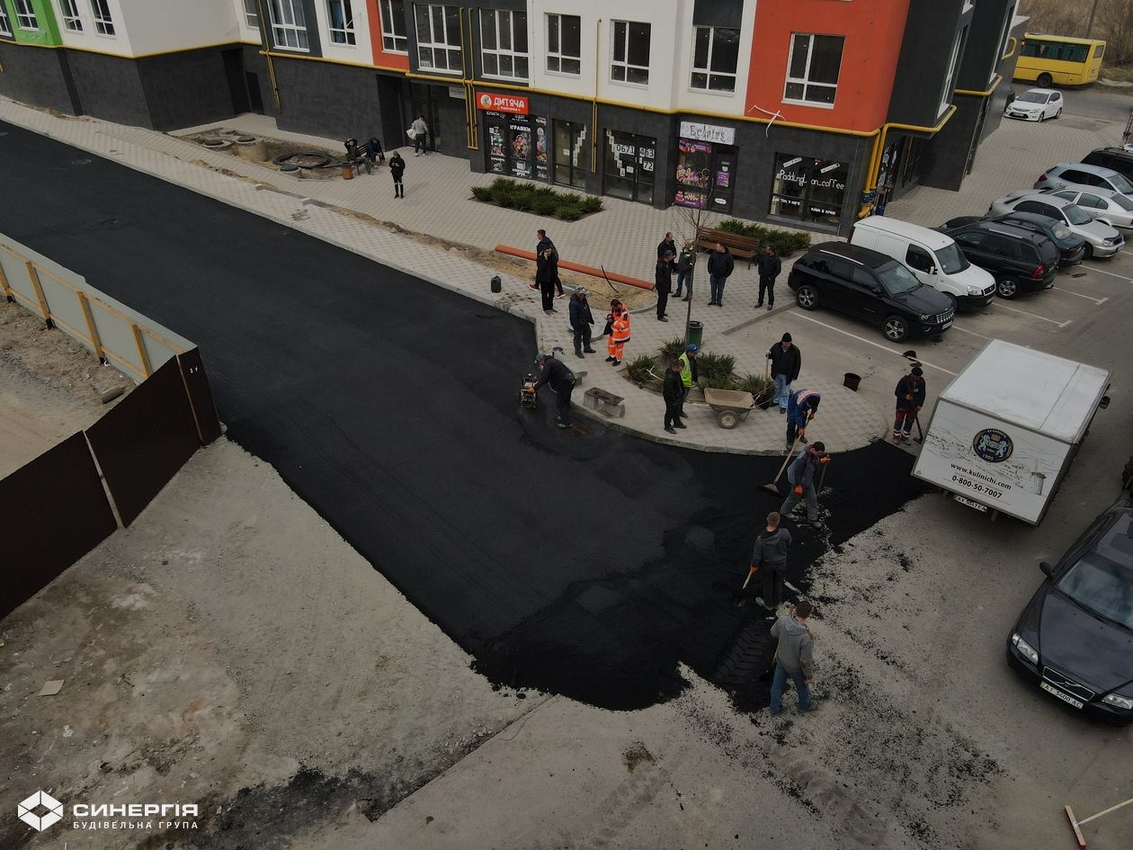

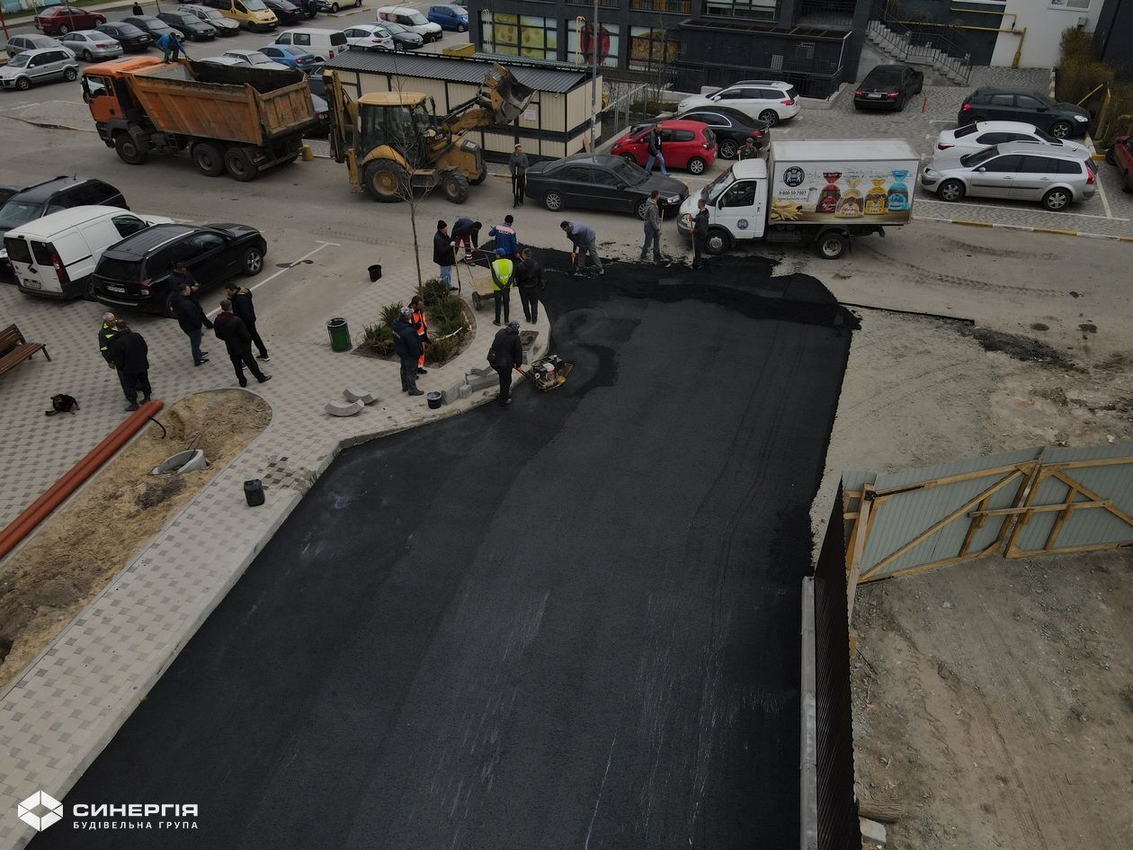

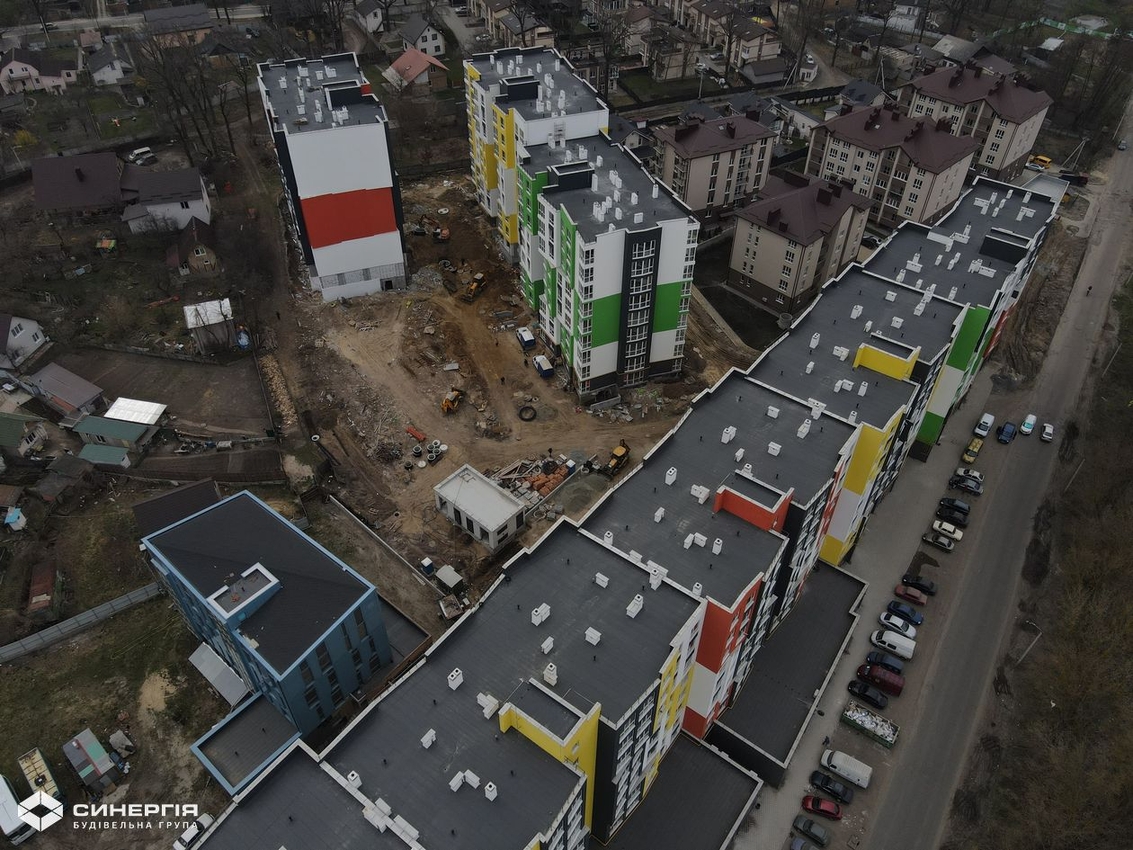

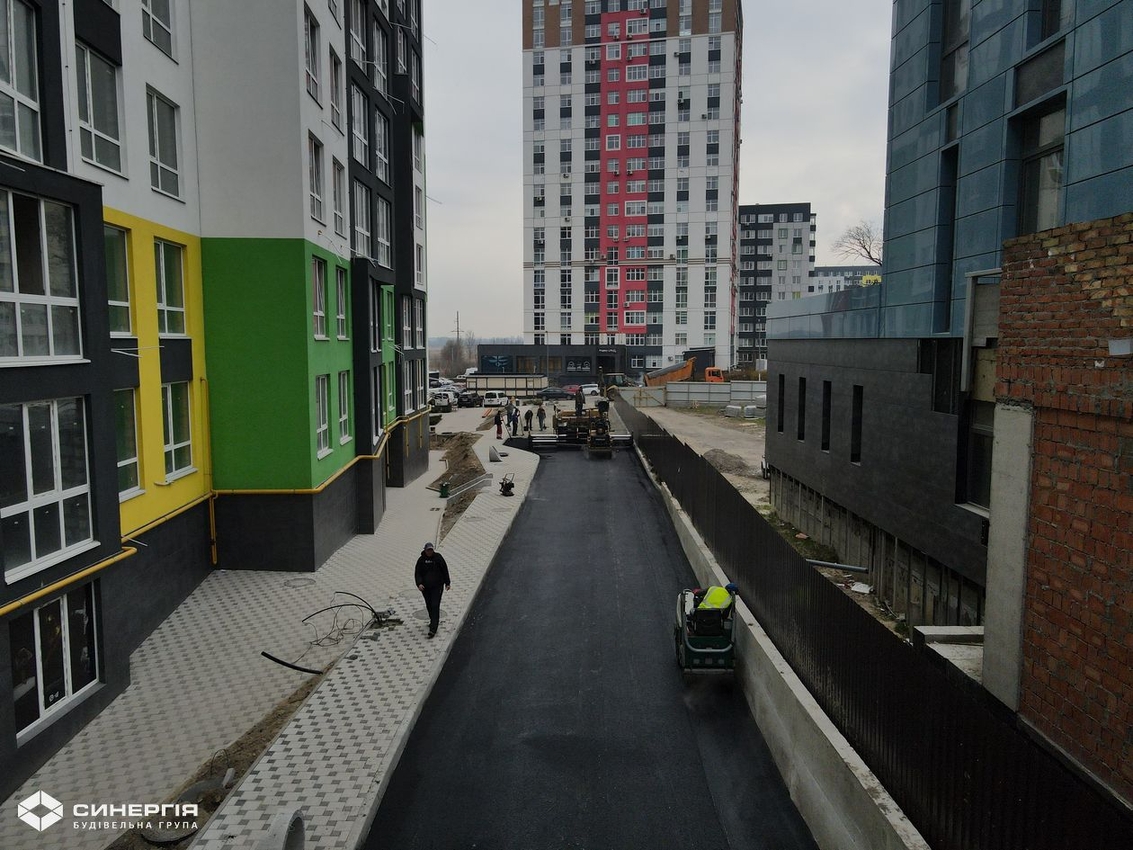

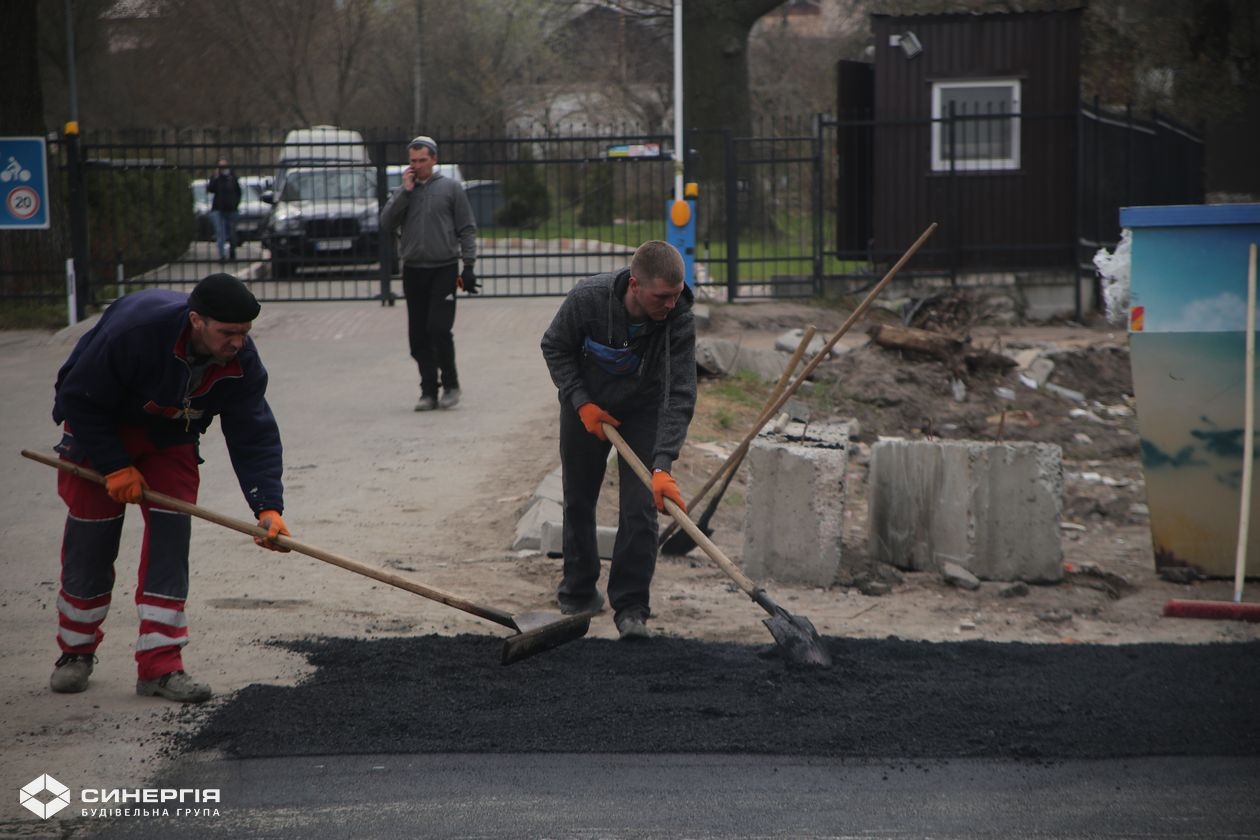

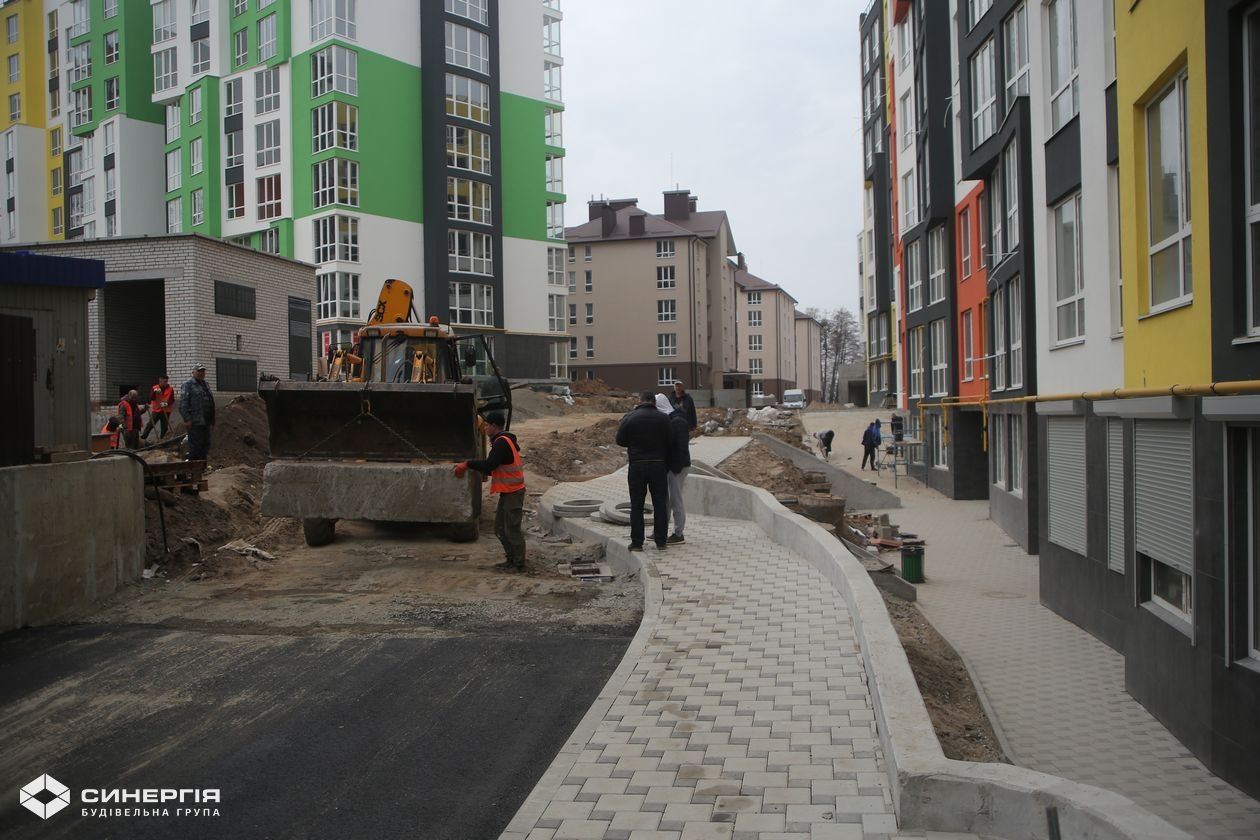

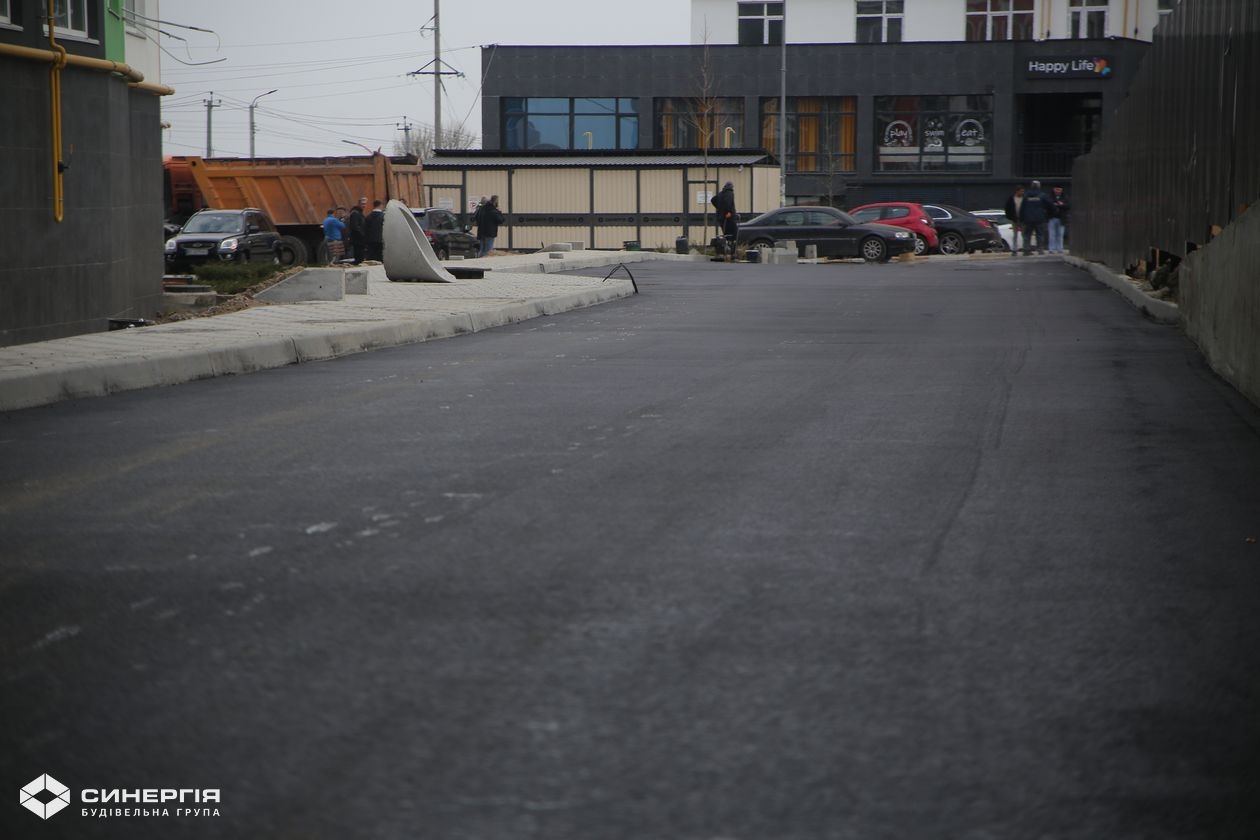

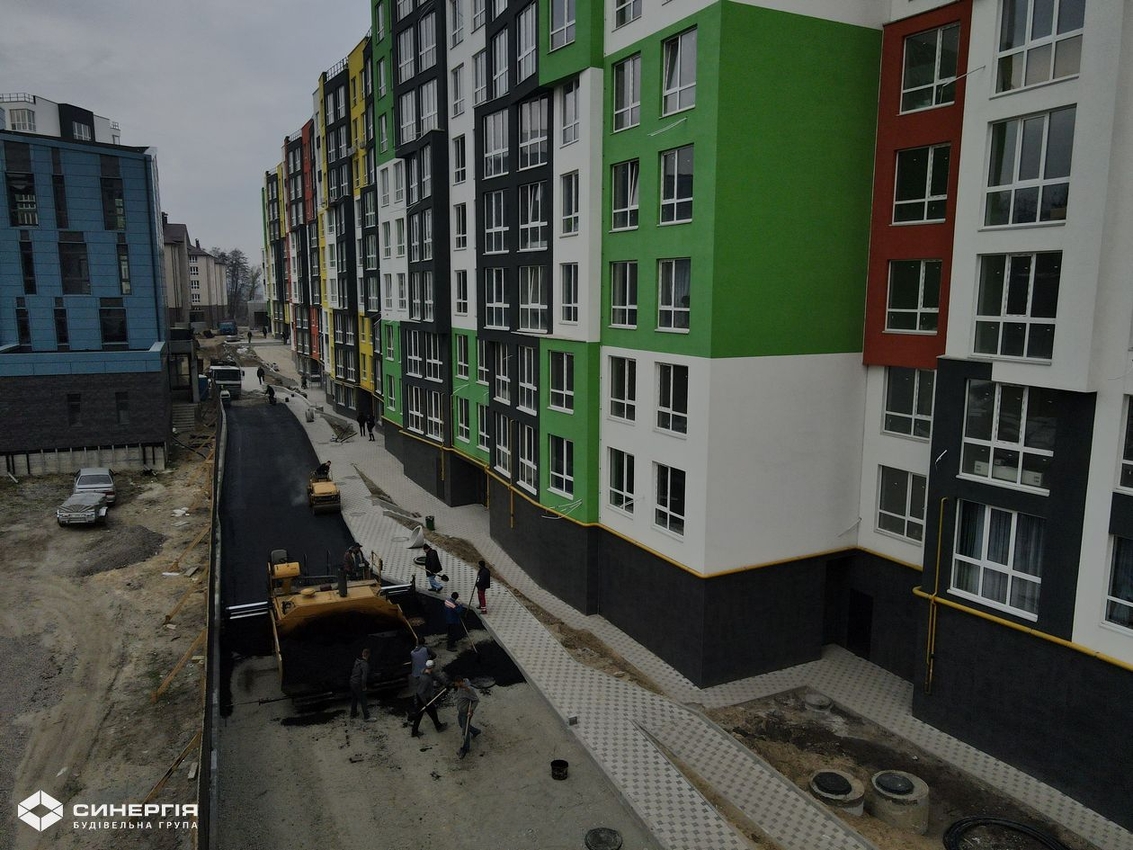

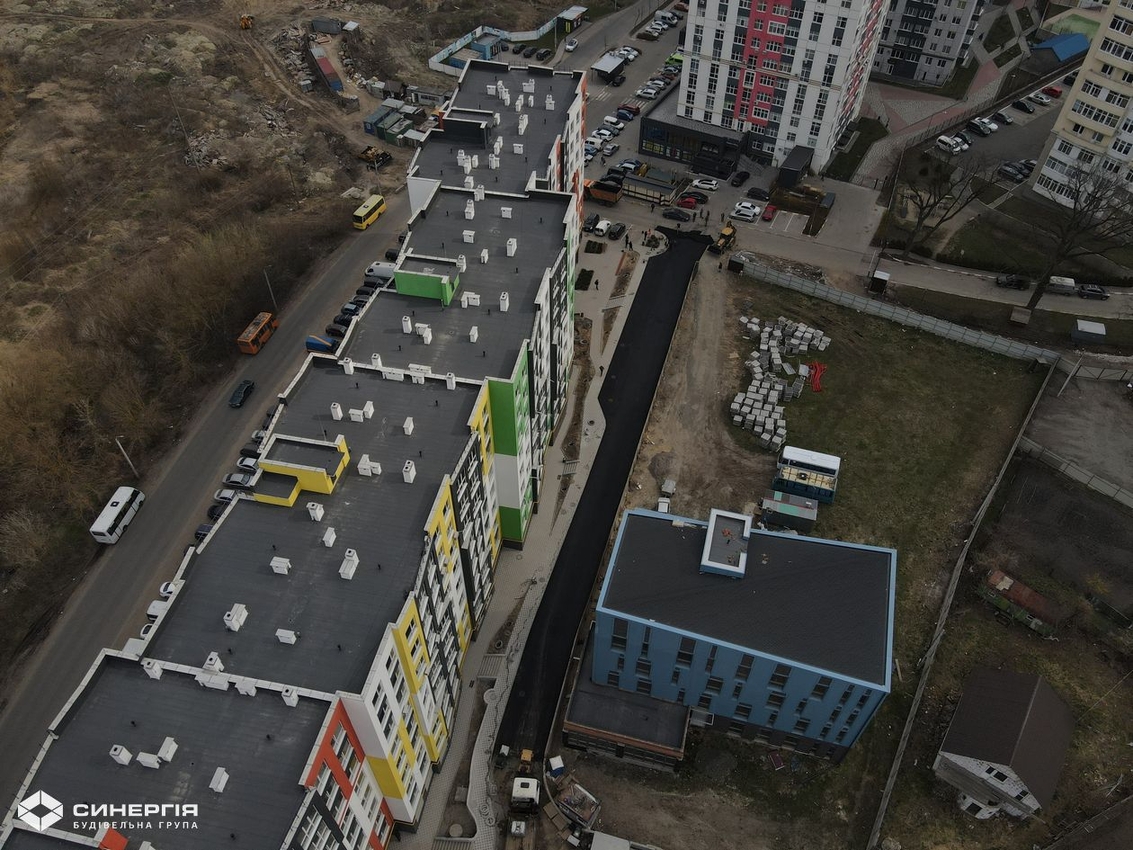

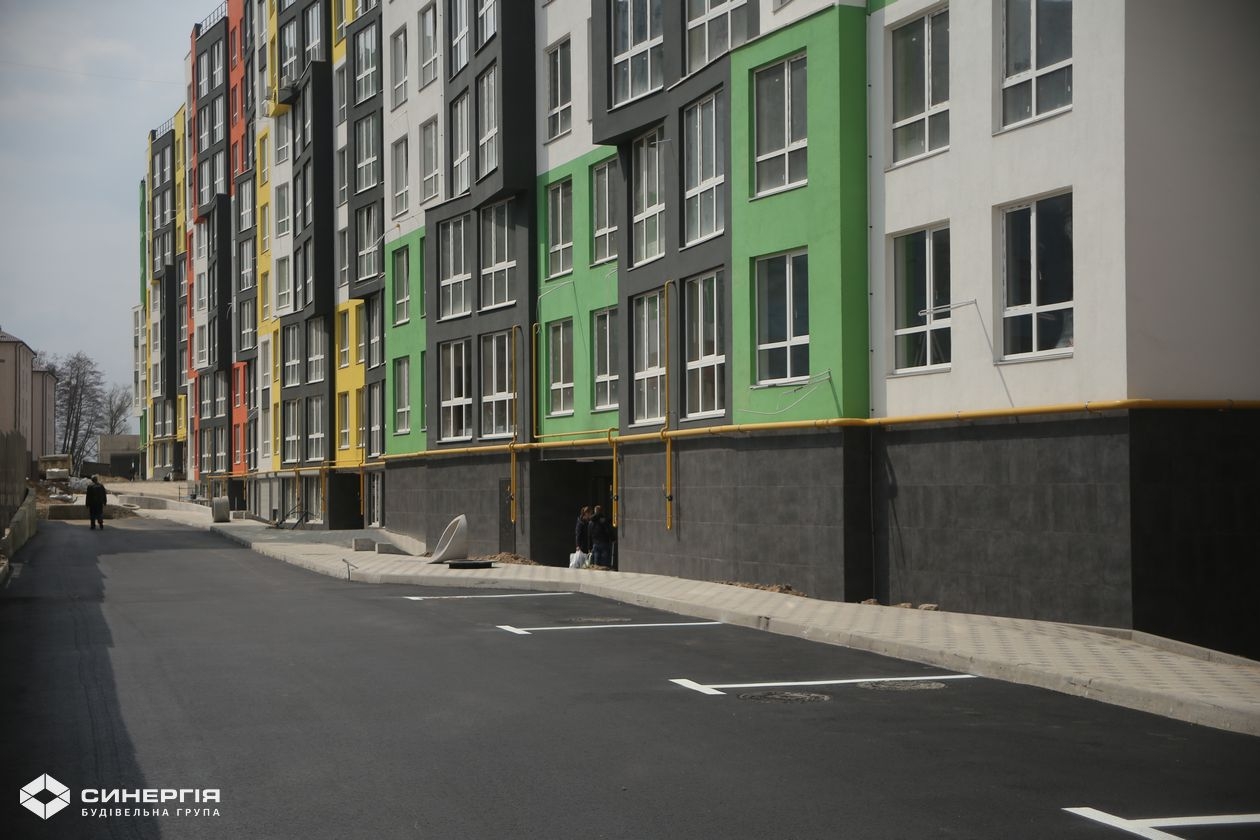

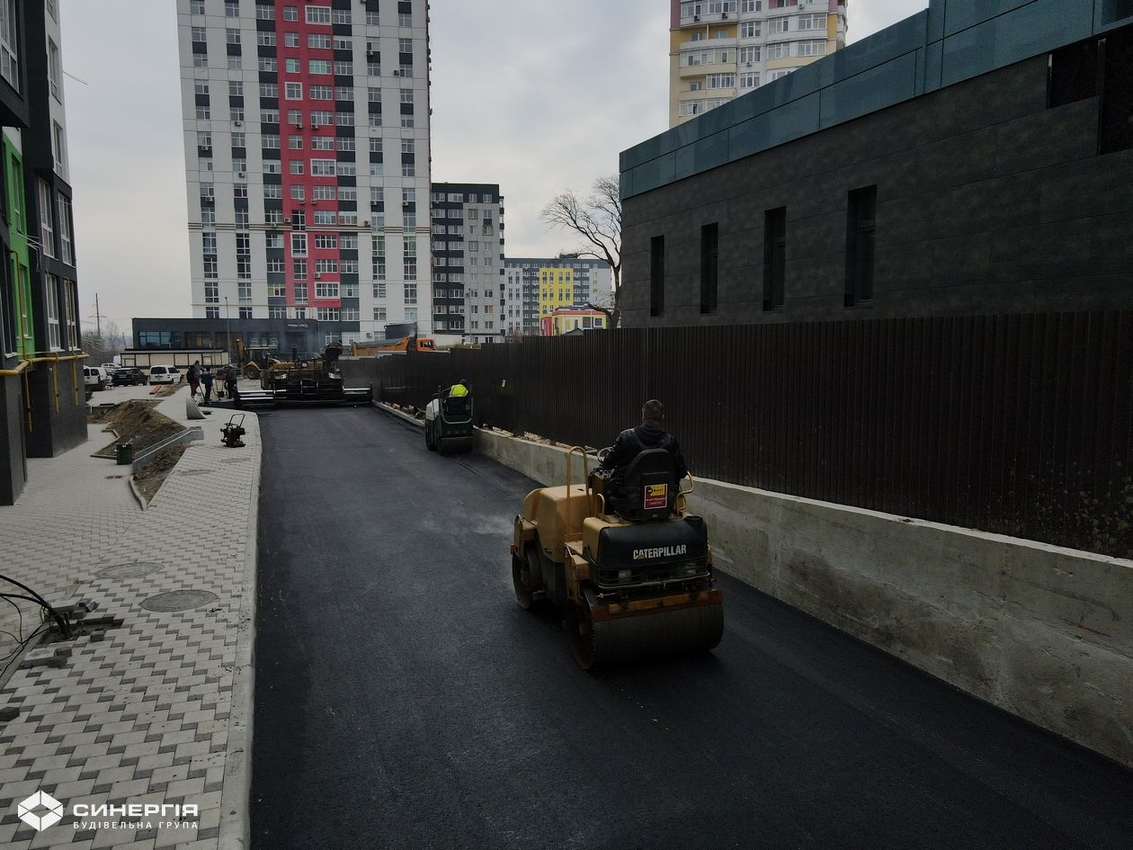

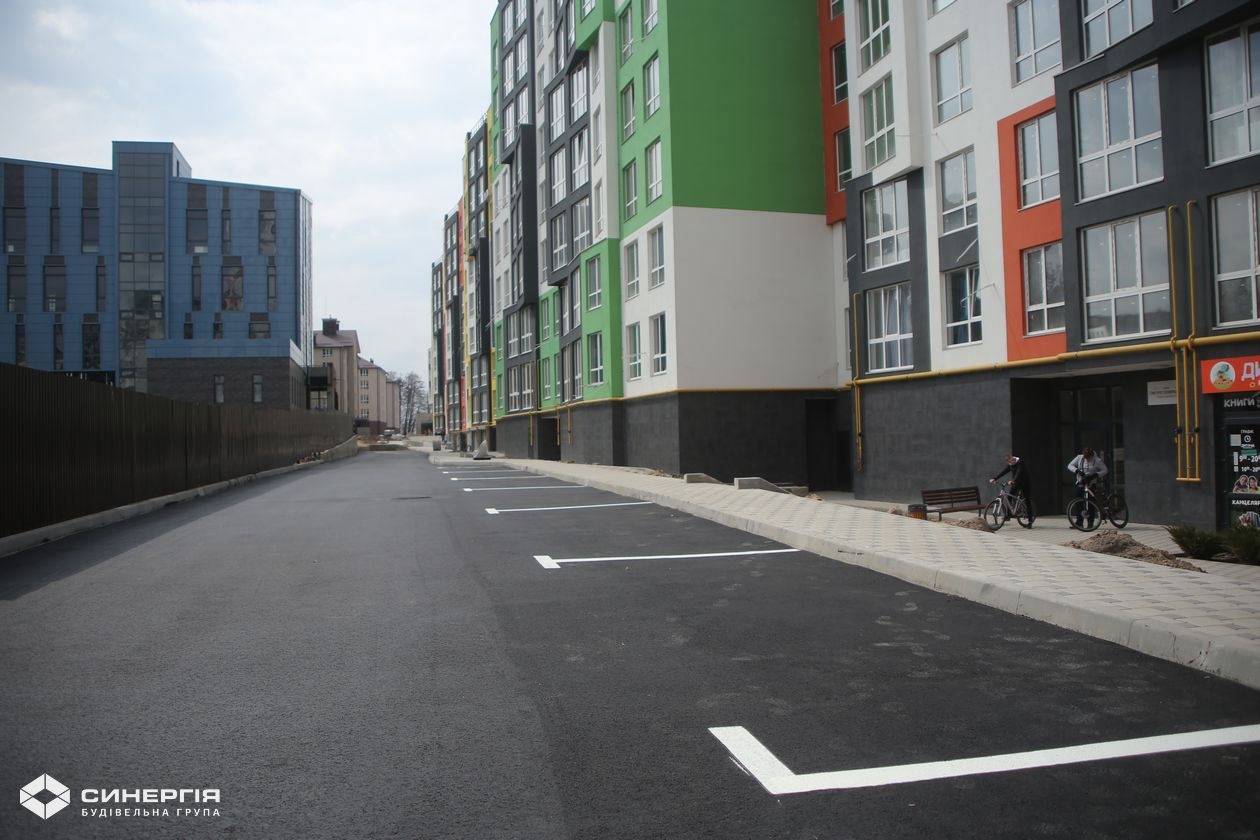

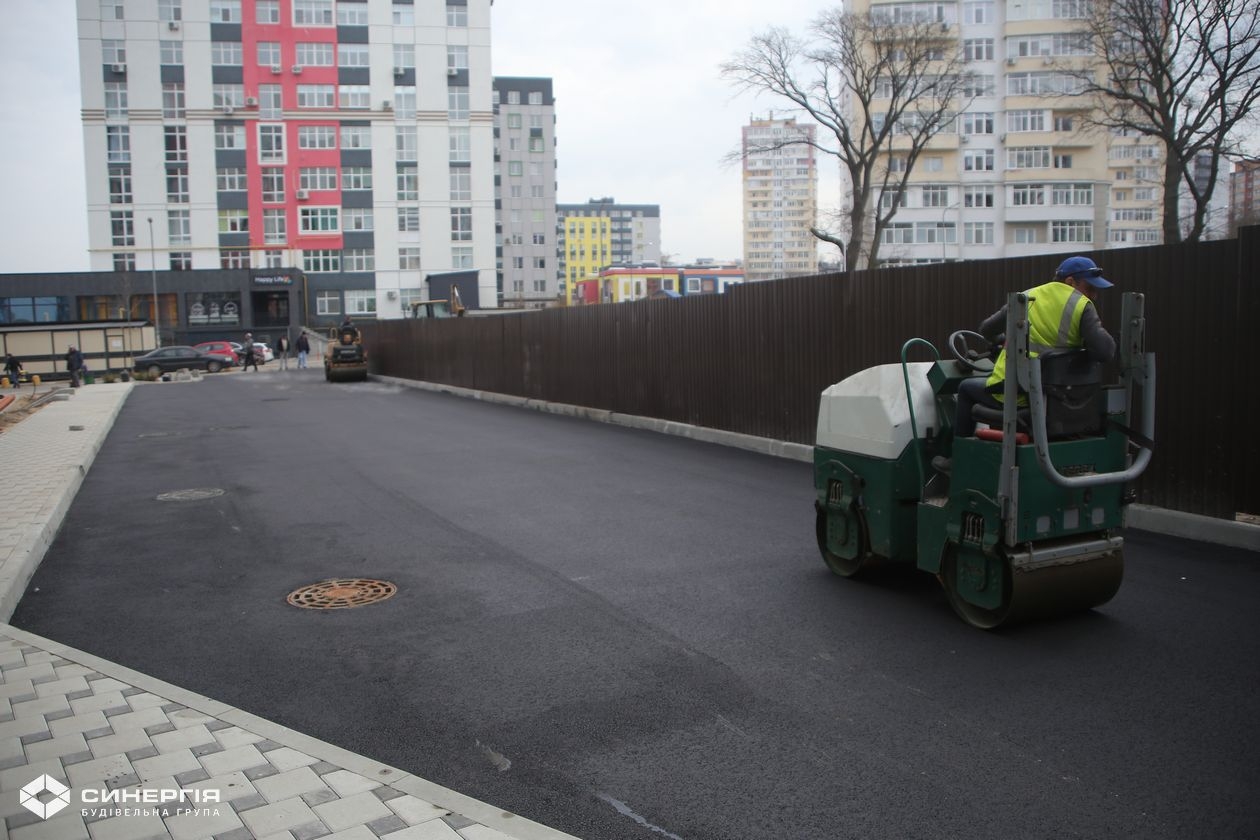

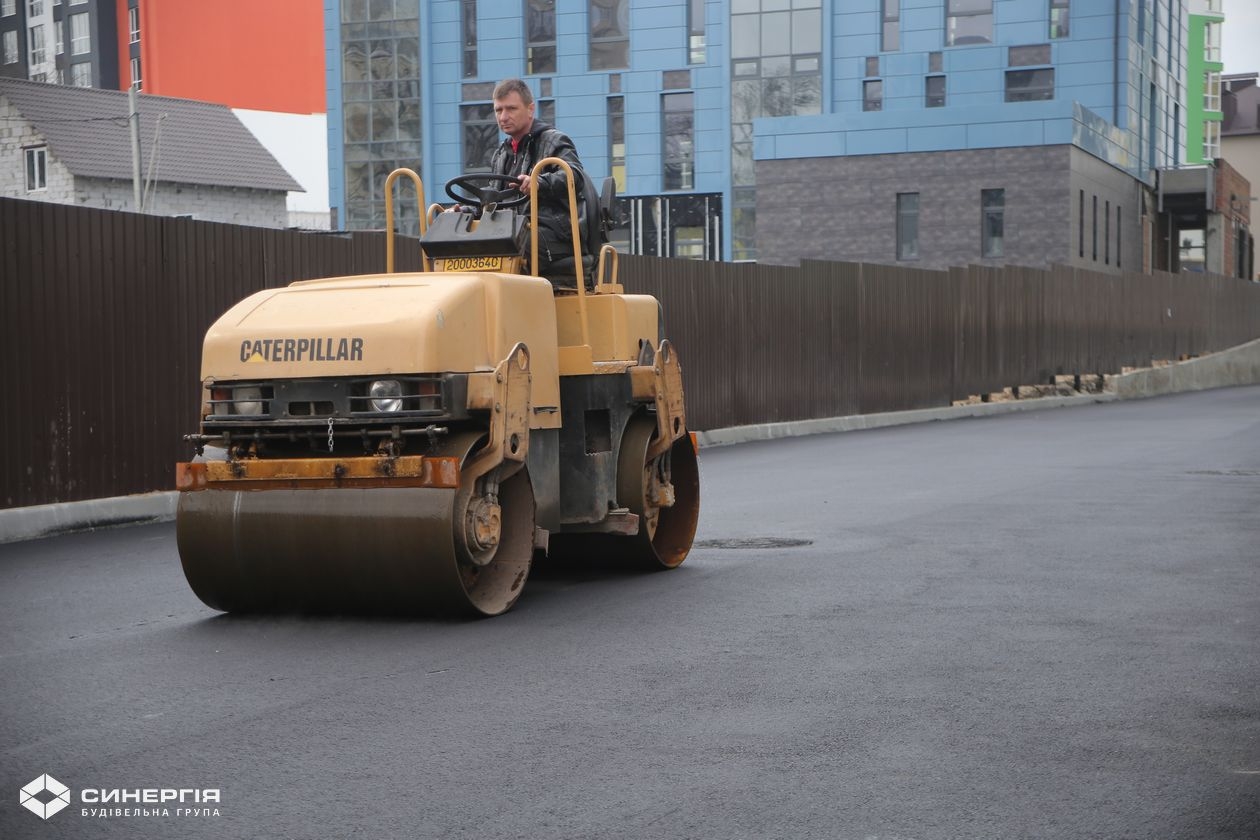

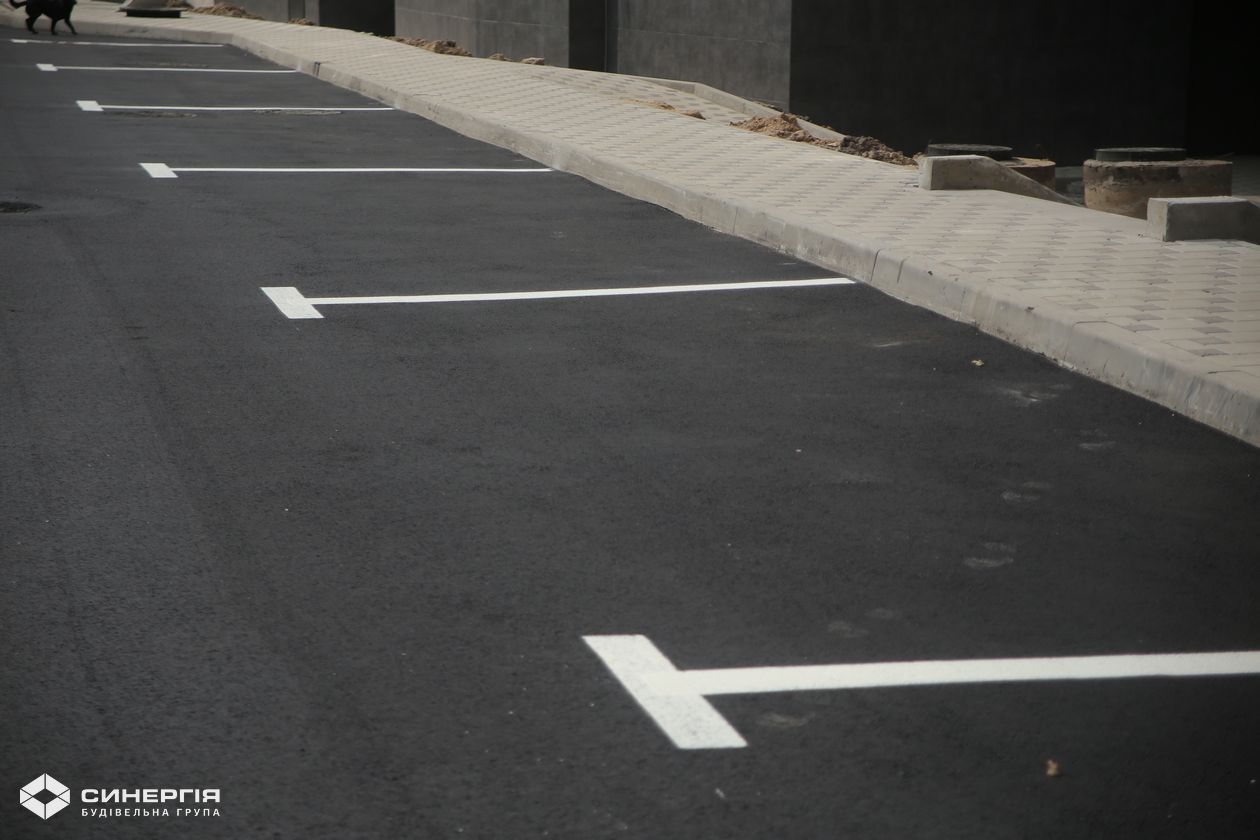

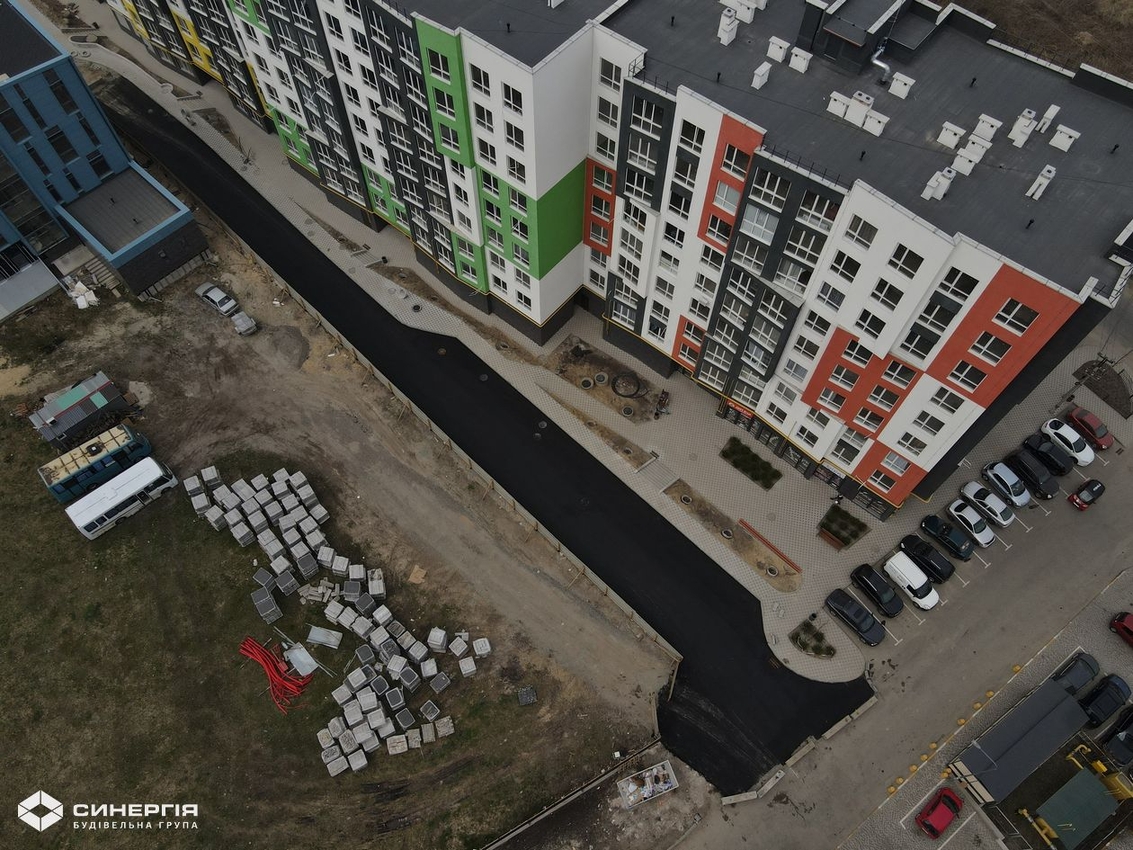

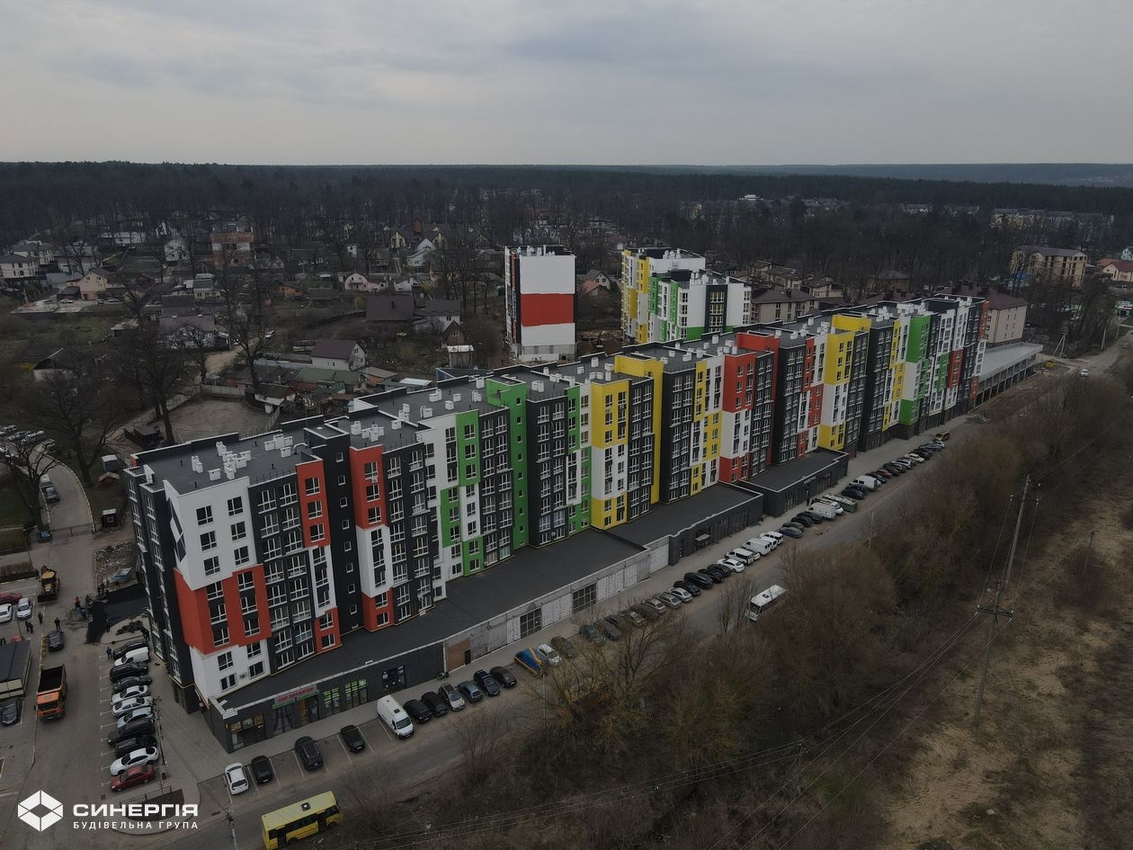

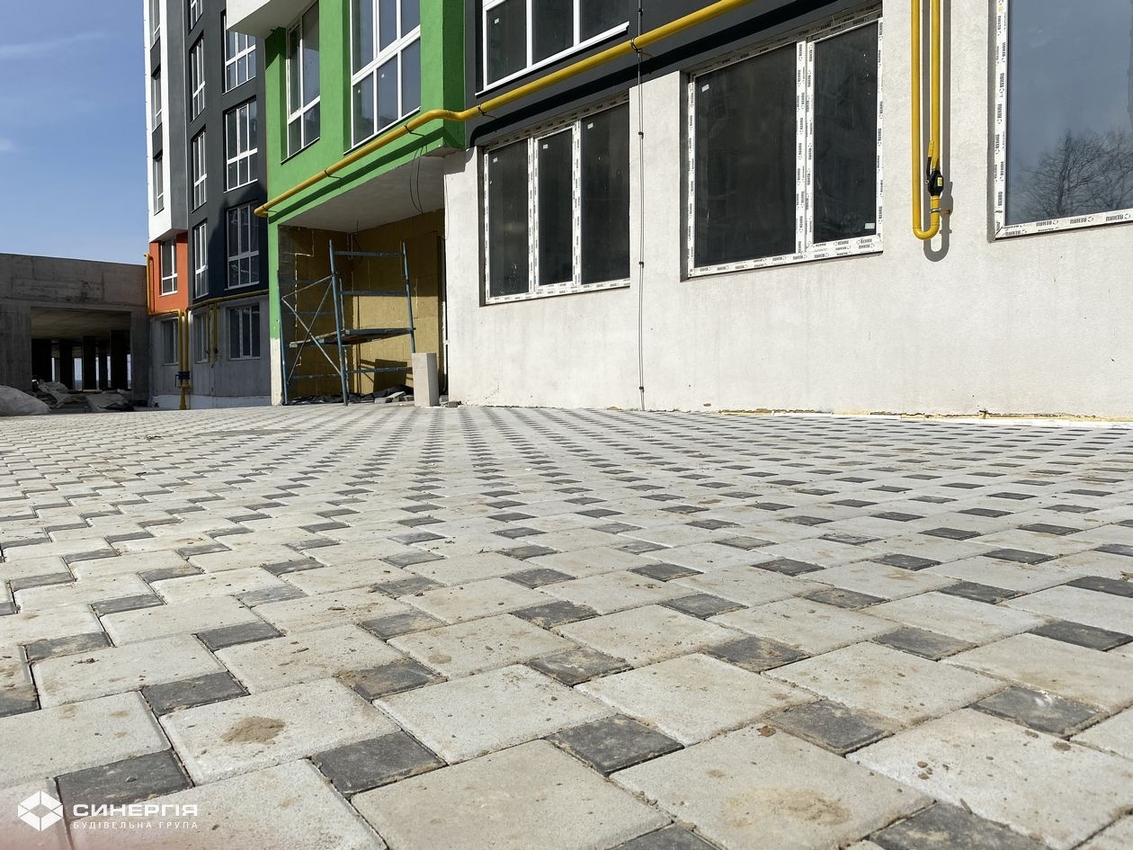

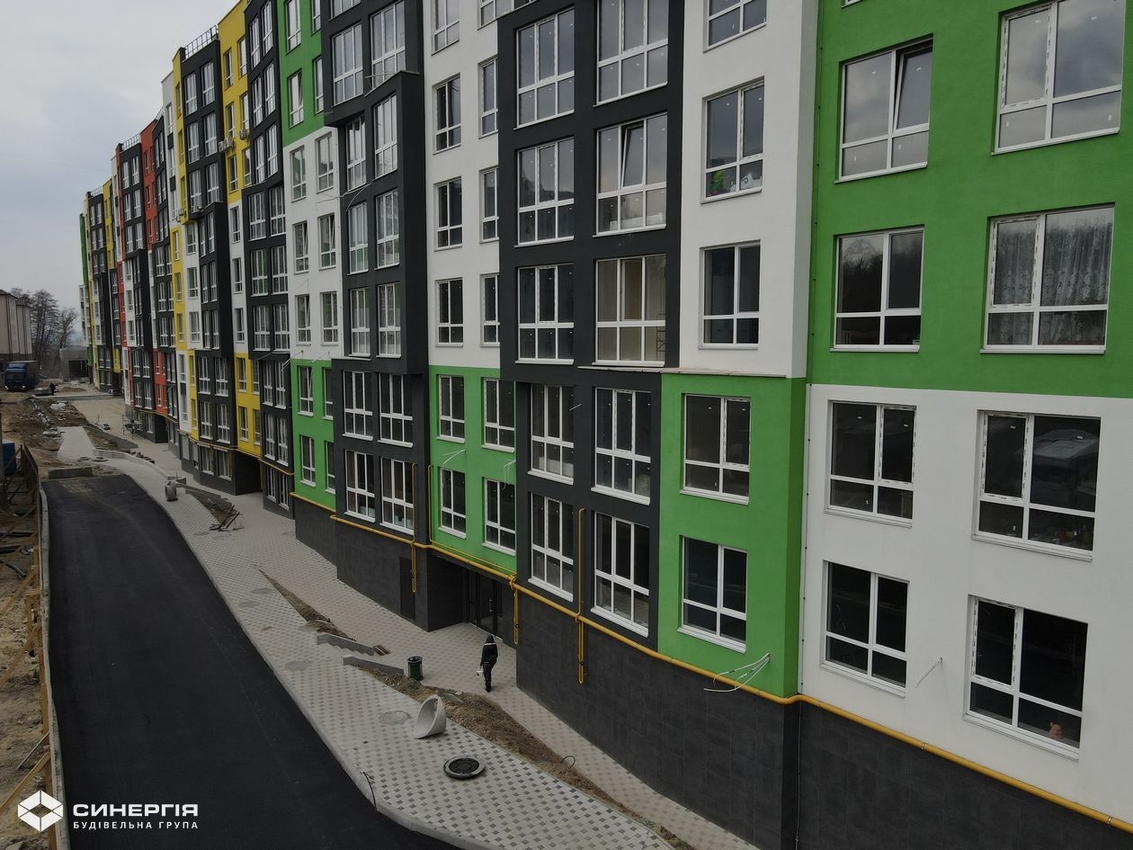

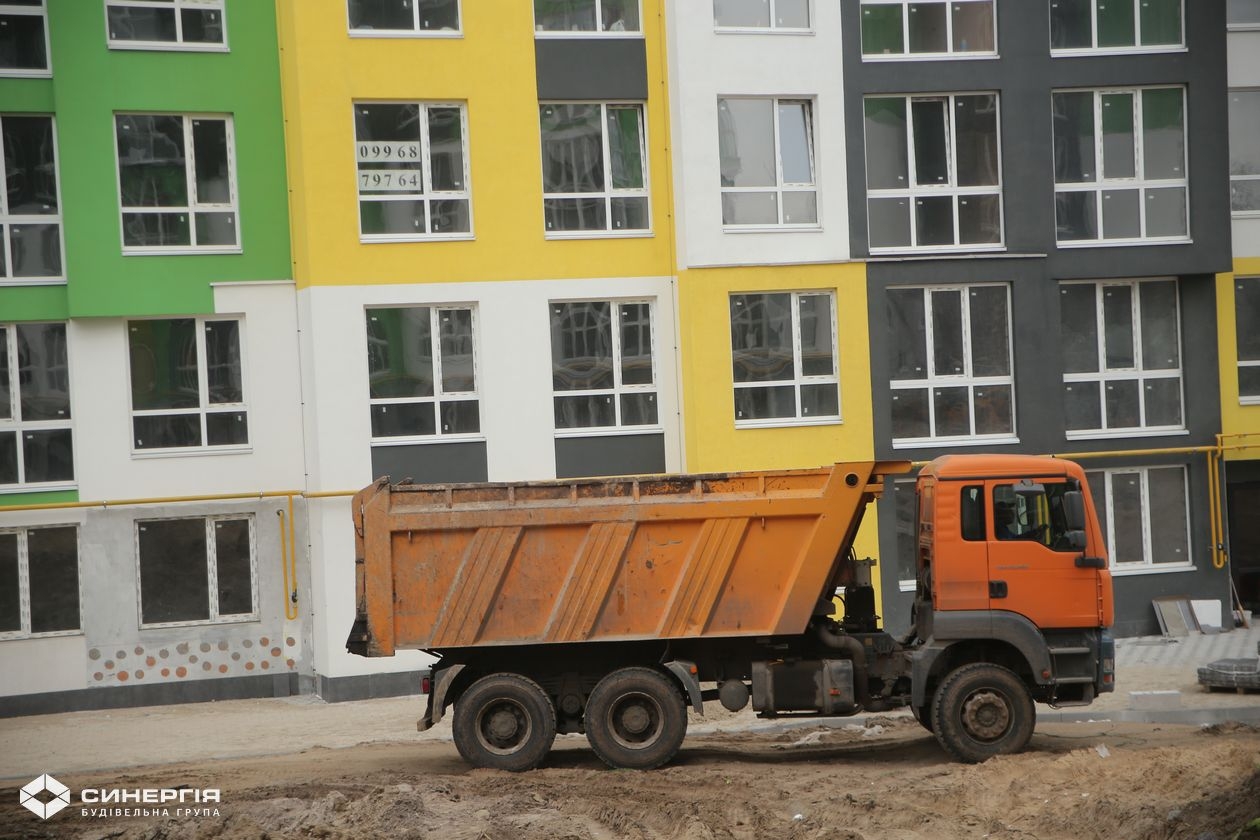

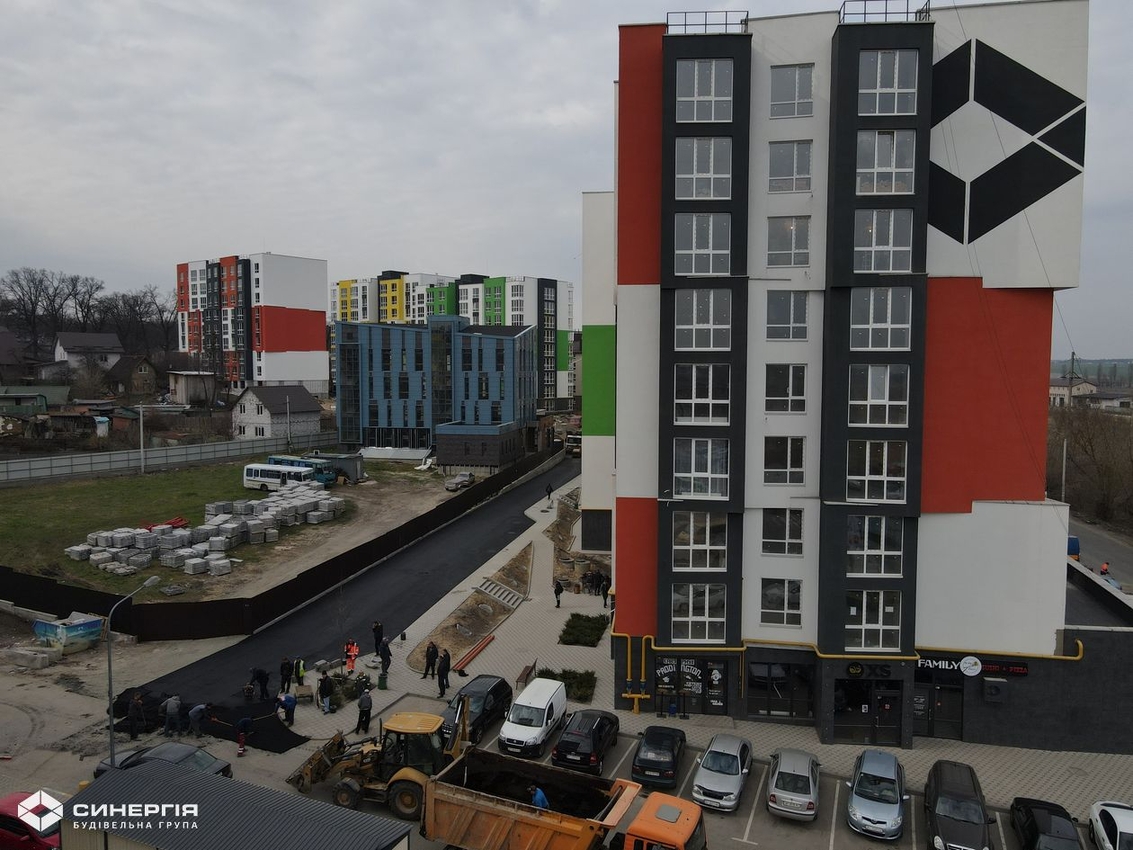

На території ЖК «Синергія 3+» завершили укладку асфальту від 1 до 3 будинку. Завершуємо укладку бруківки від 1 до 6 будинку. Завершили нанесення розмітки на асфальті від 1 до 3 будинку.
