Звіт про хід будівництва ЖК "Синергія 3+" від 15 грудня 2020 року.

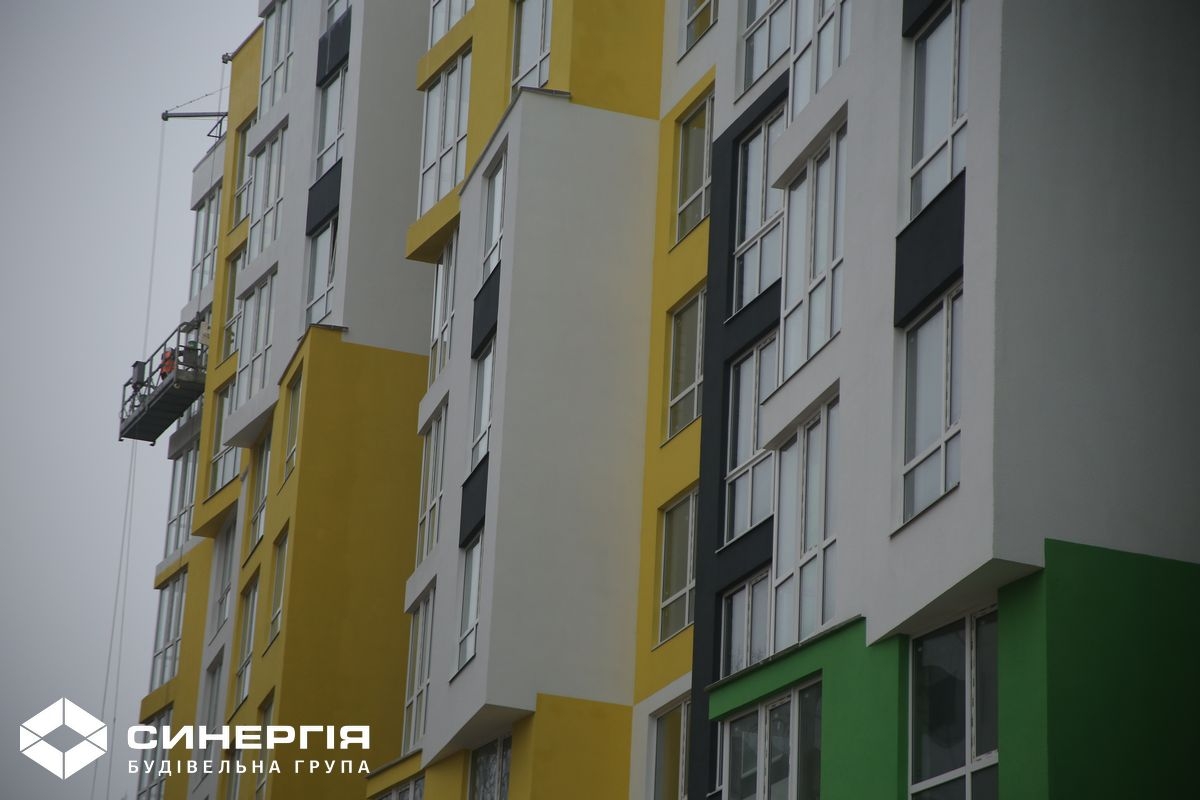

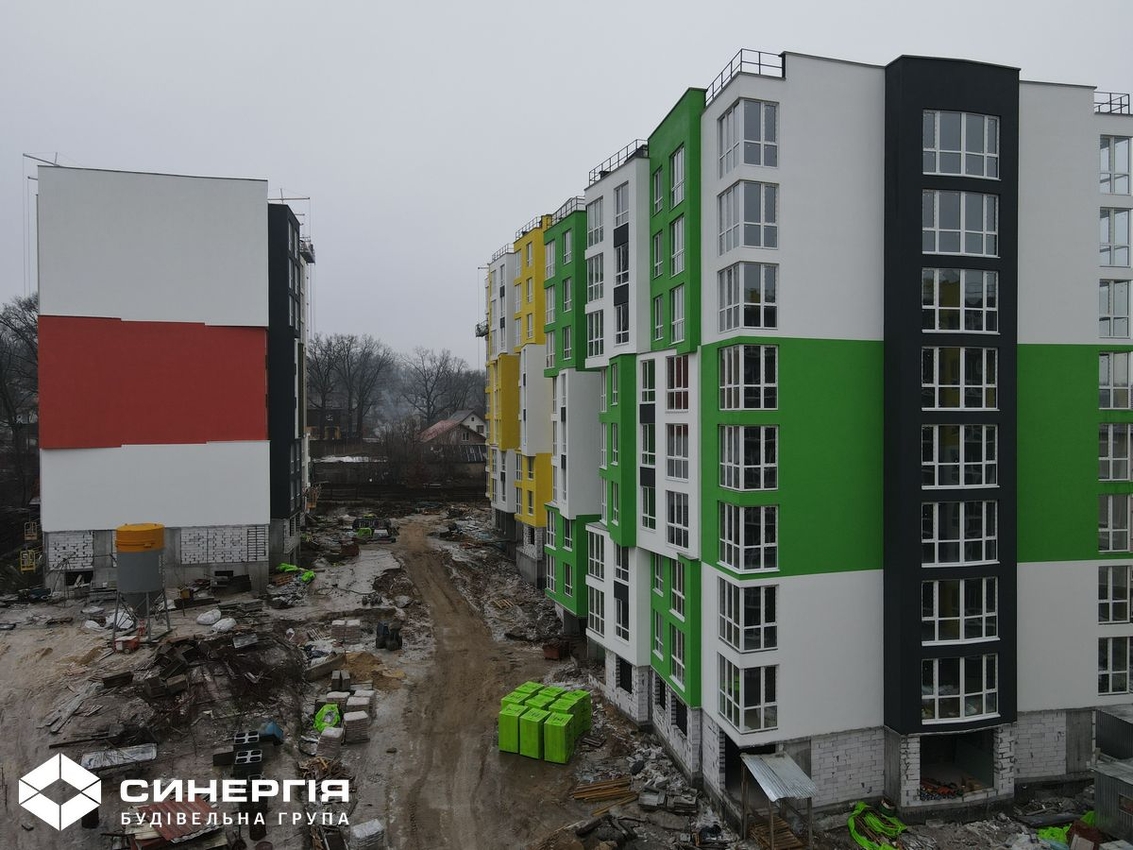

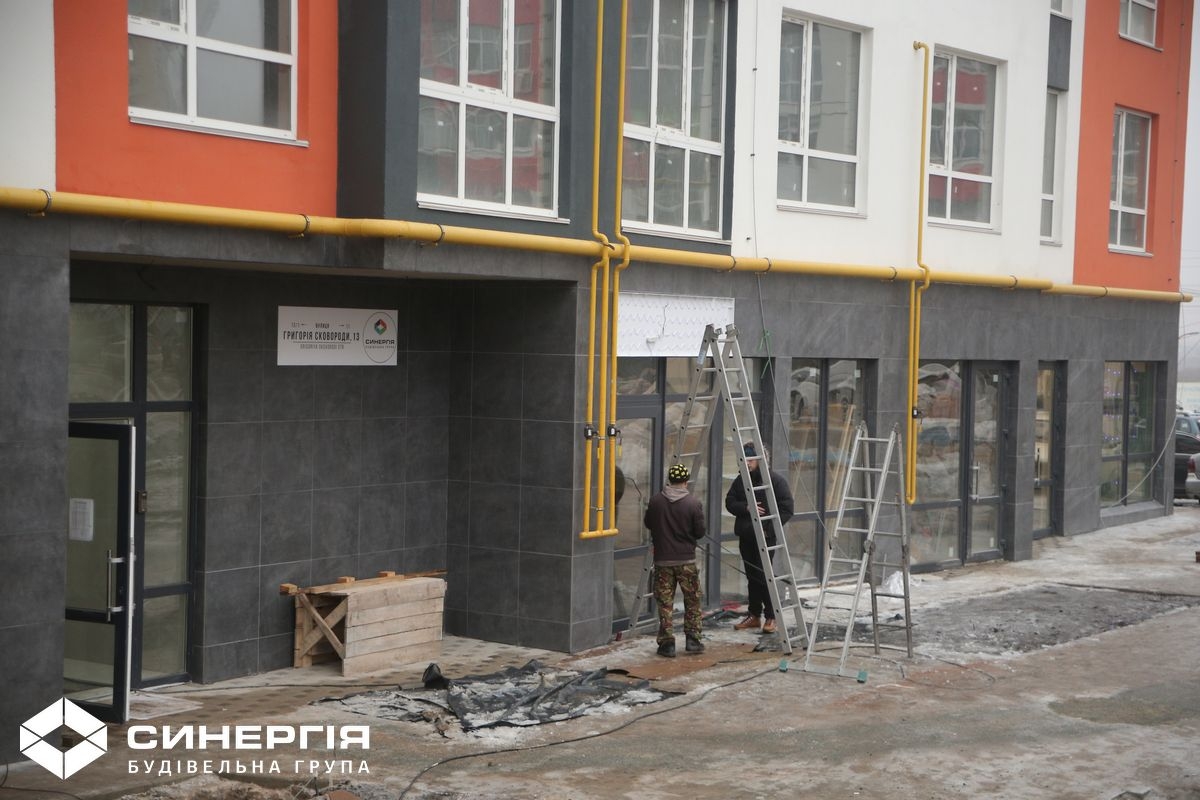

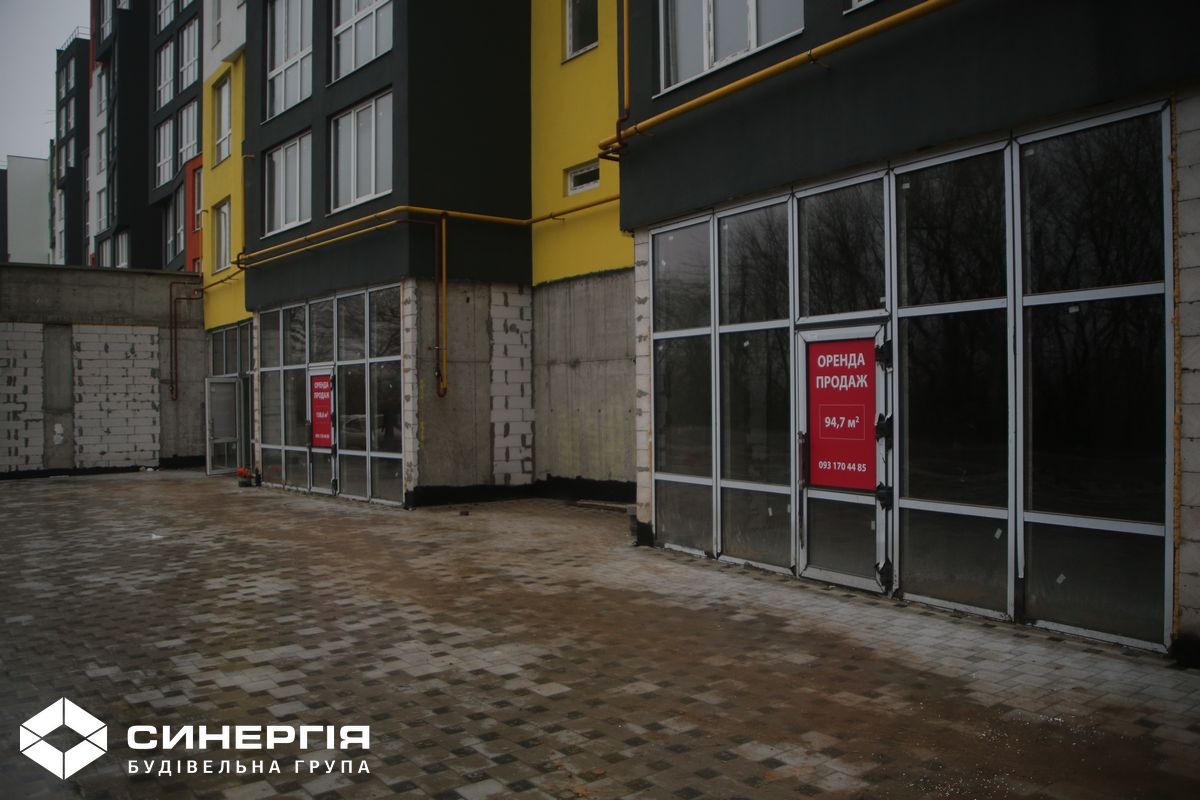

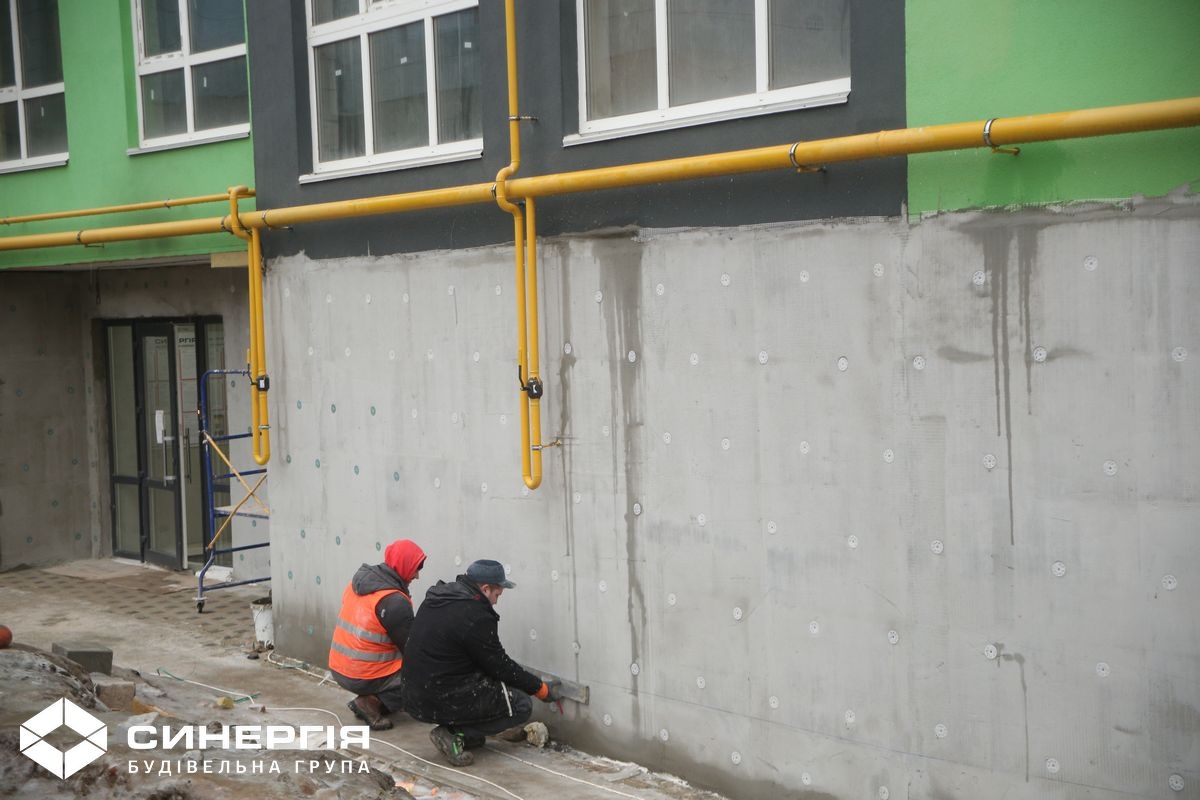

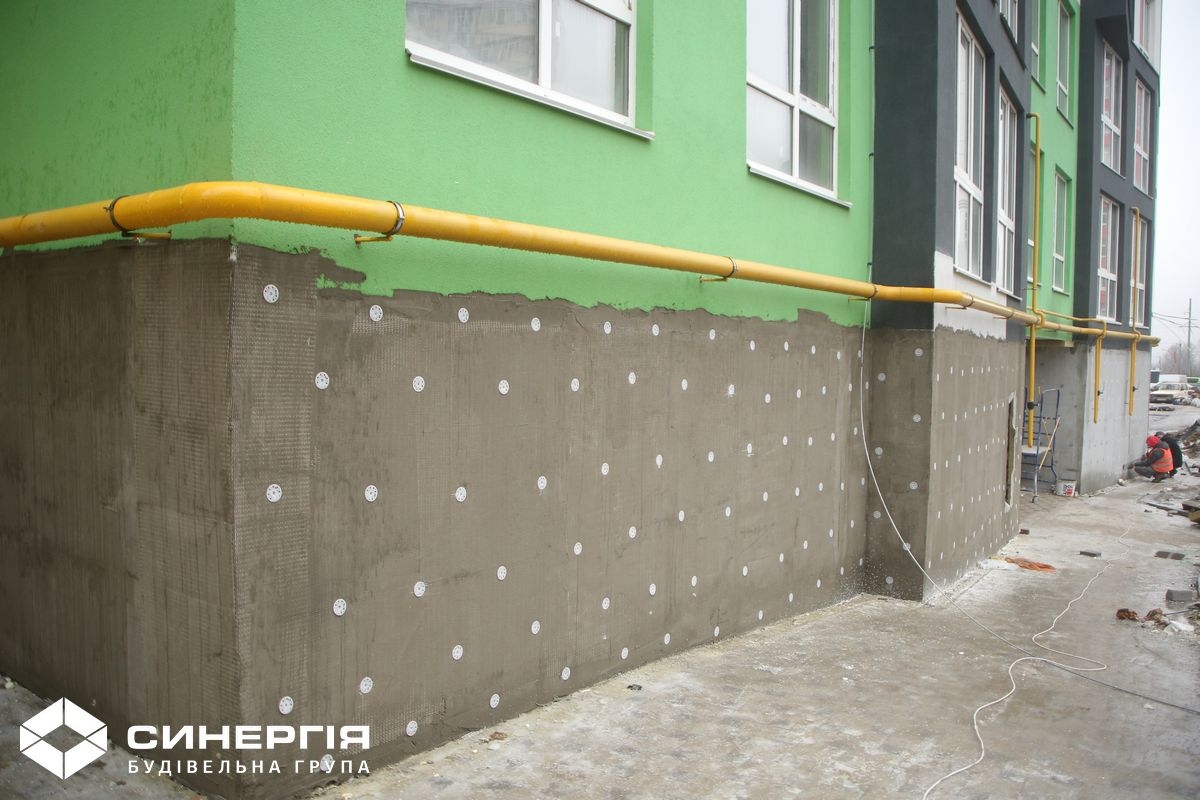

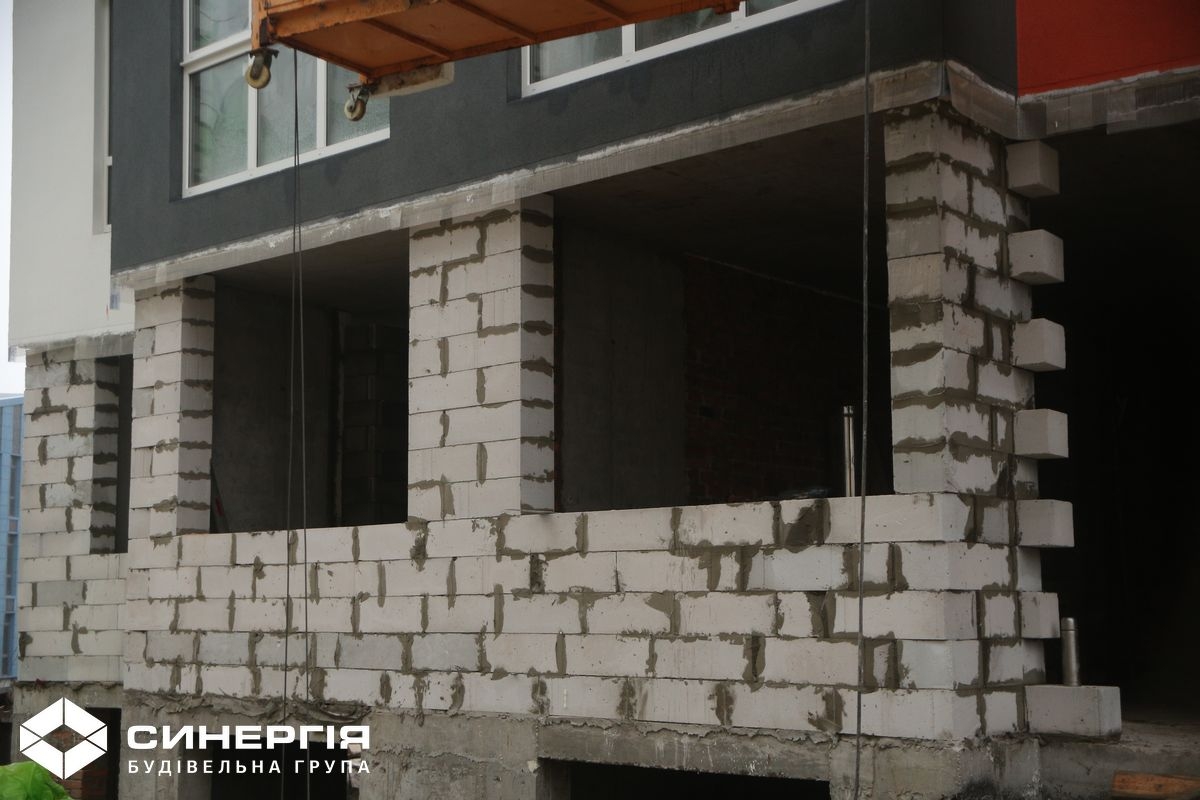

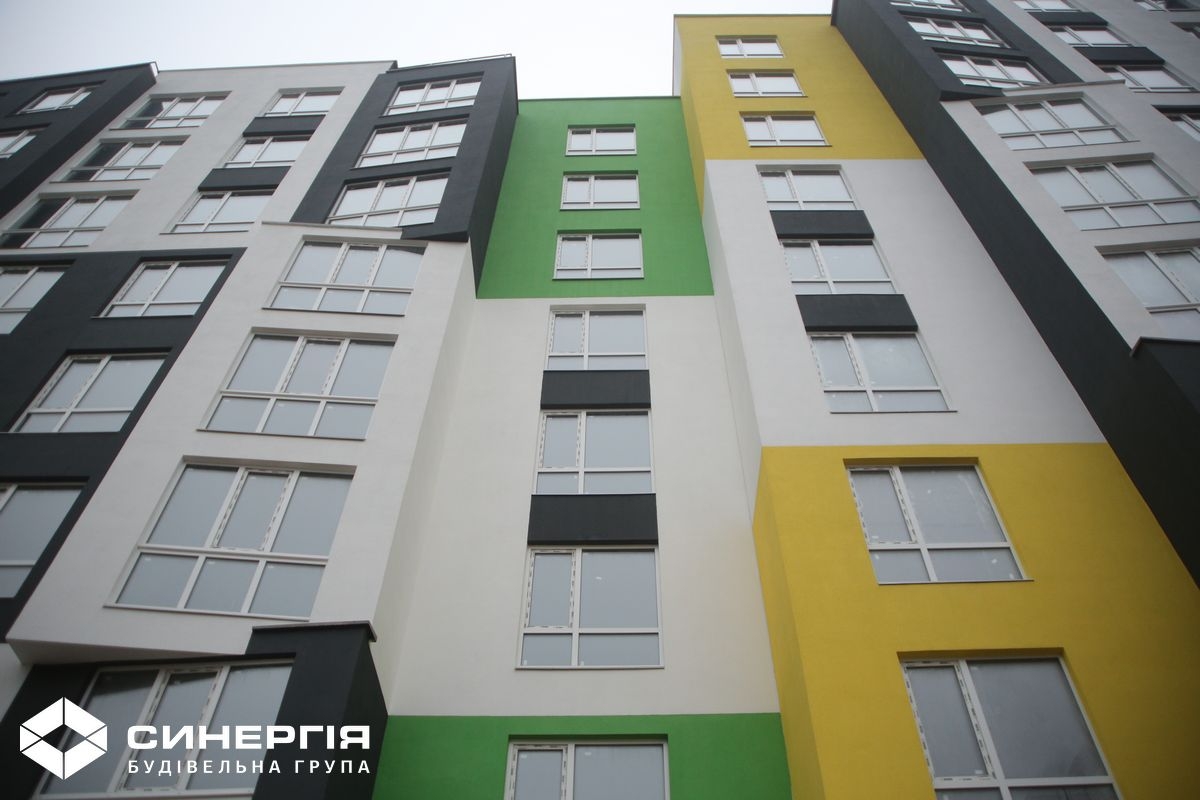

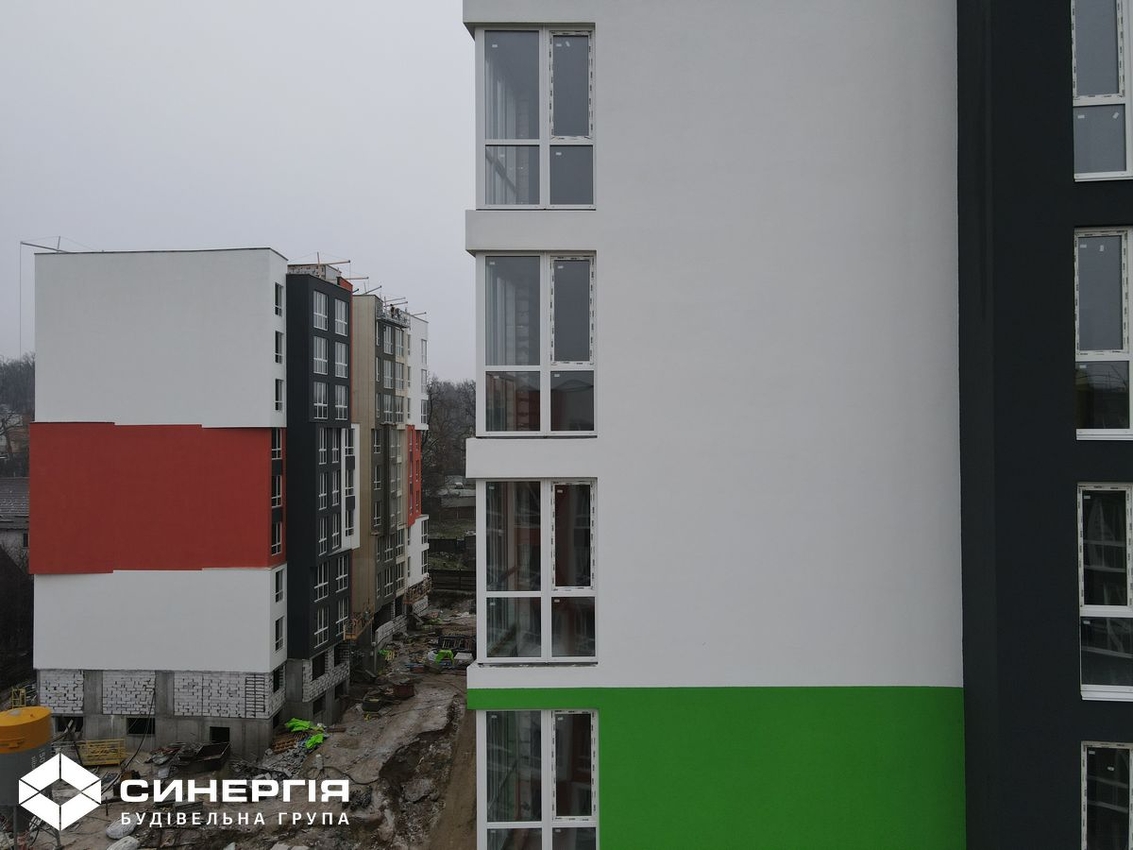

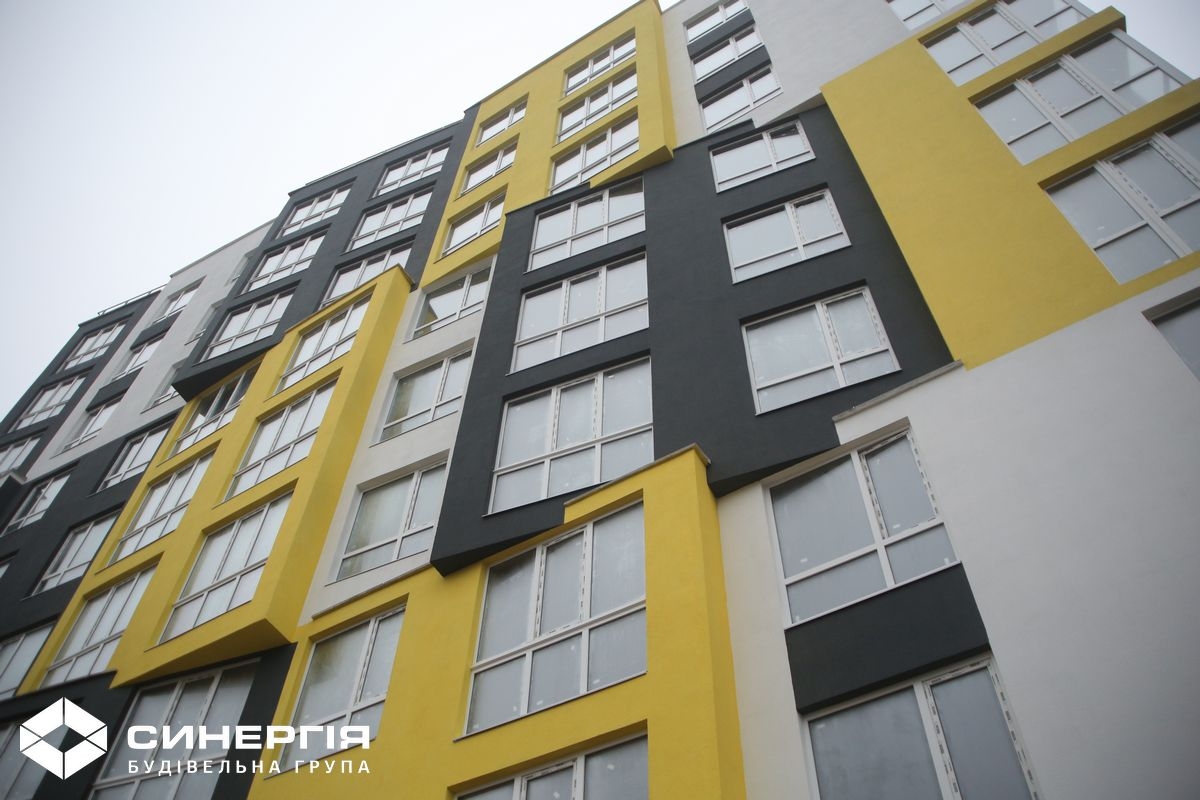

У першій секції завершили фасадні роботи у прибудові. Продовжуємо монтаж блискавкозахисту.

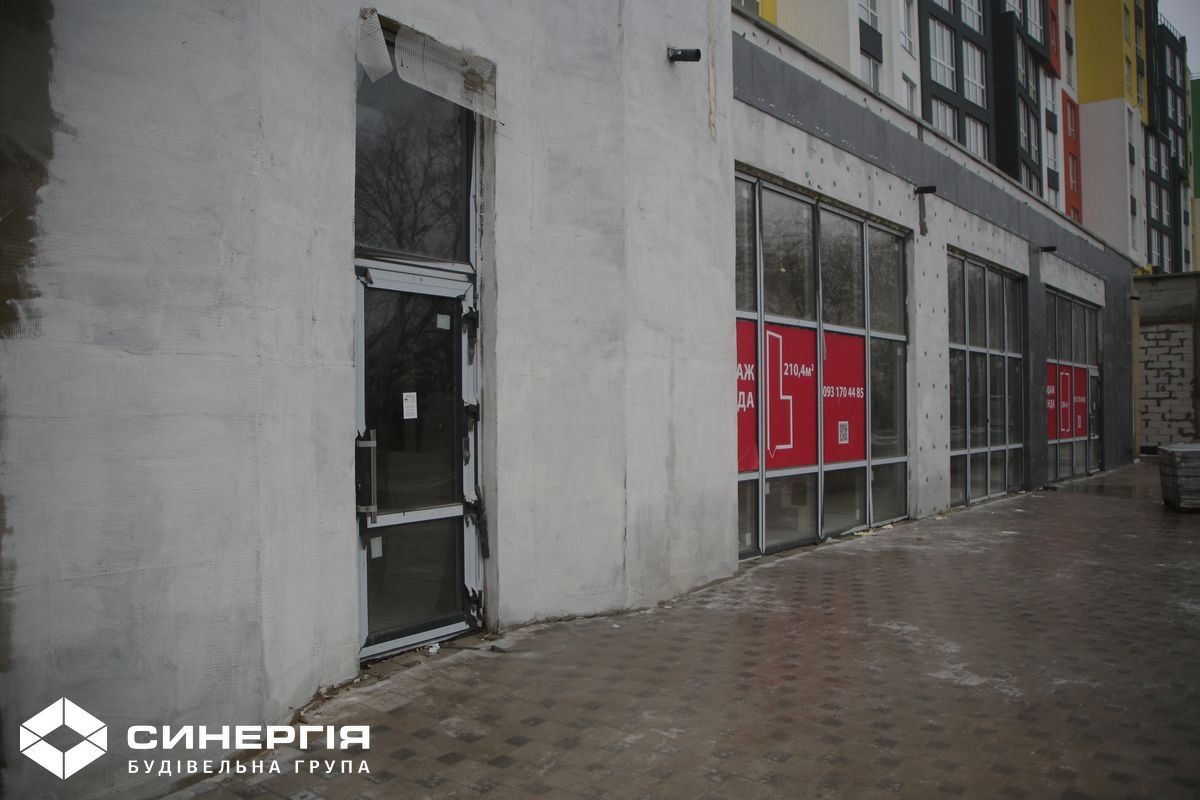

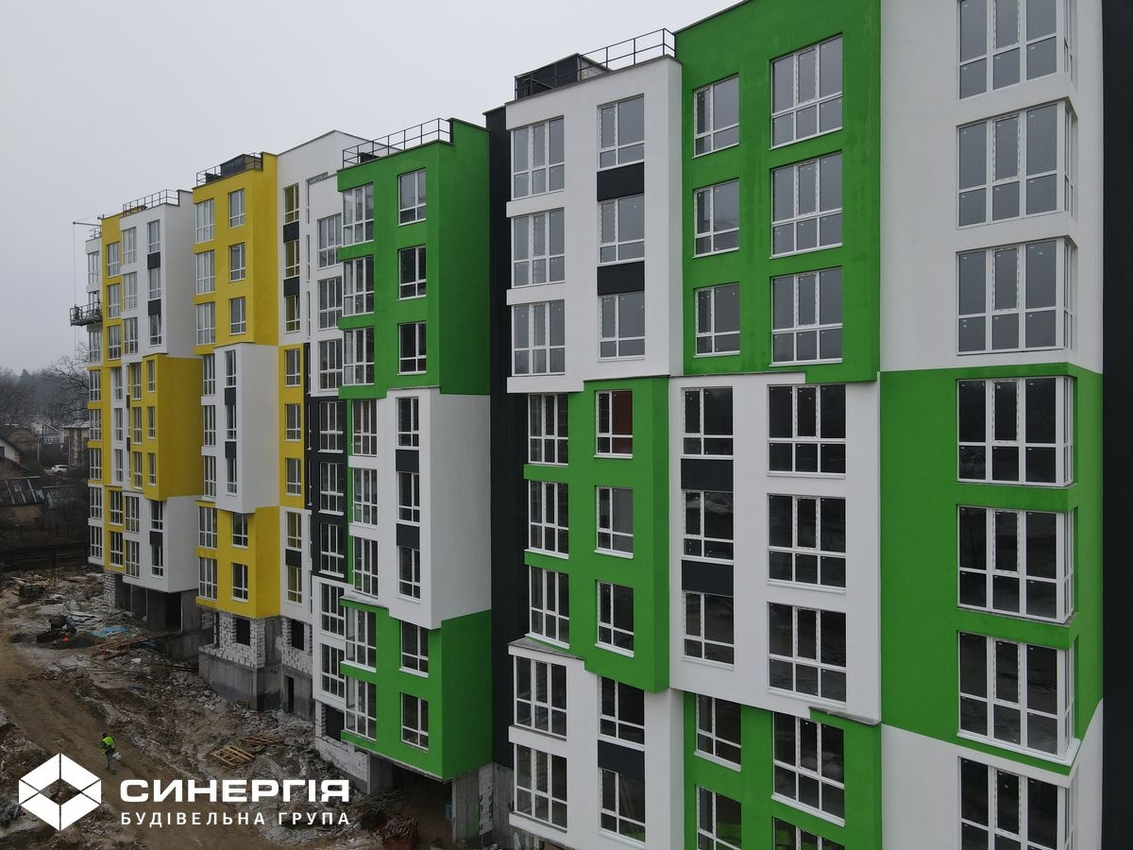

У другій секції завершили влаштування вхідної групи. Завершуємо фасадні роботи у прибудові зі сторони двору. Продовжуємо монтаж блискавкозахисту.

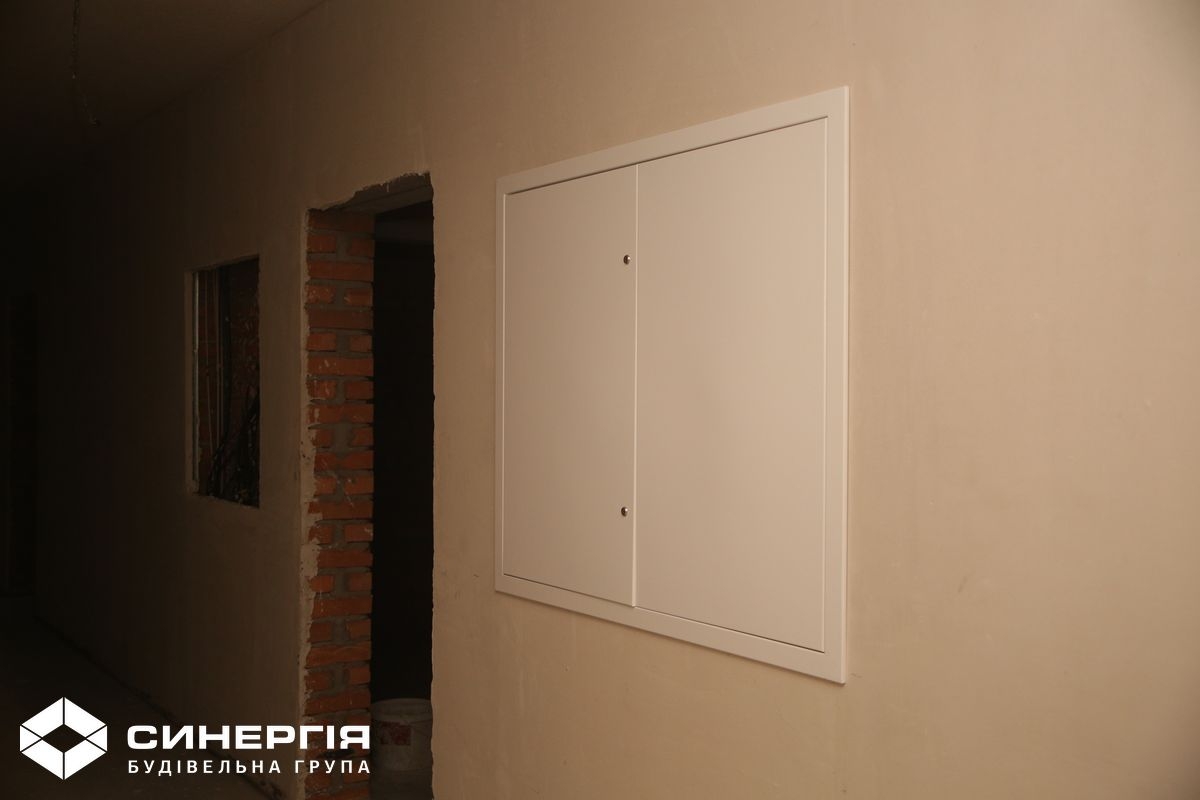

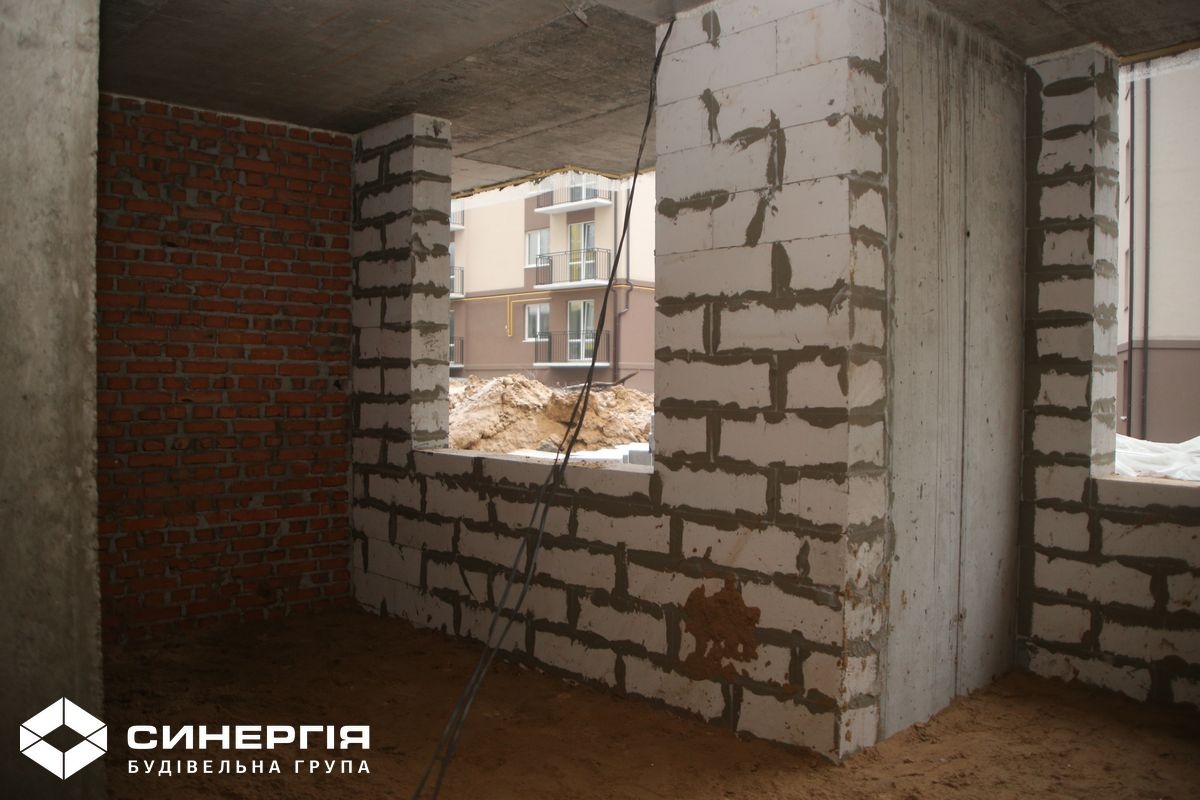

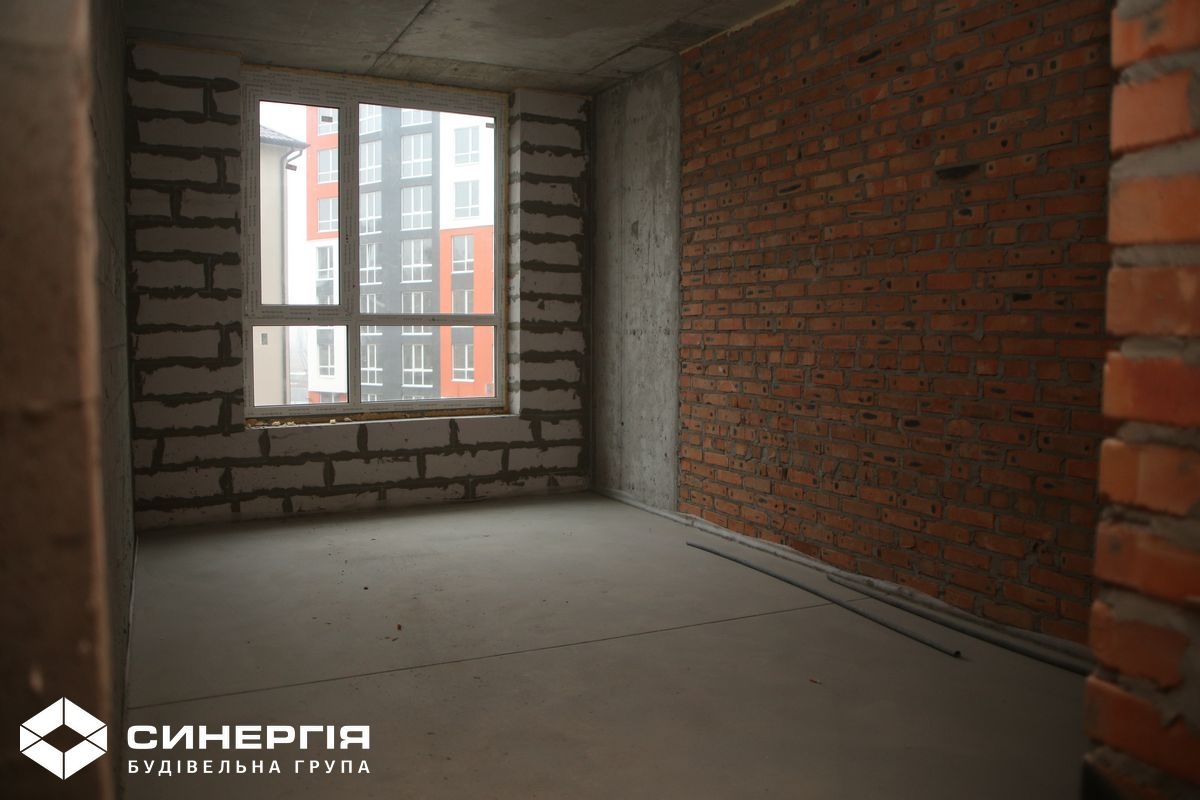

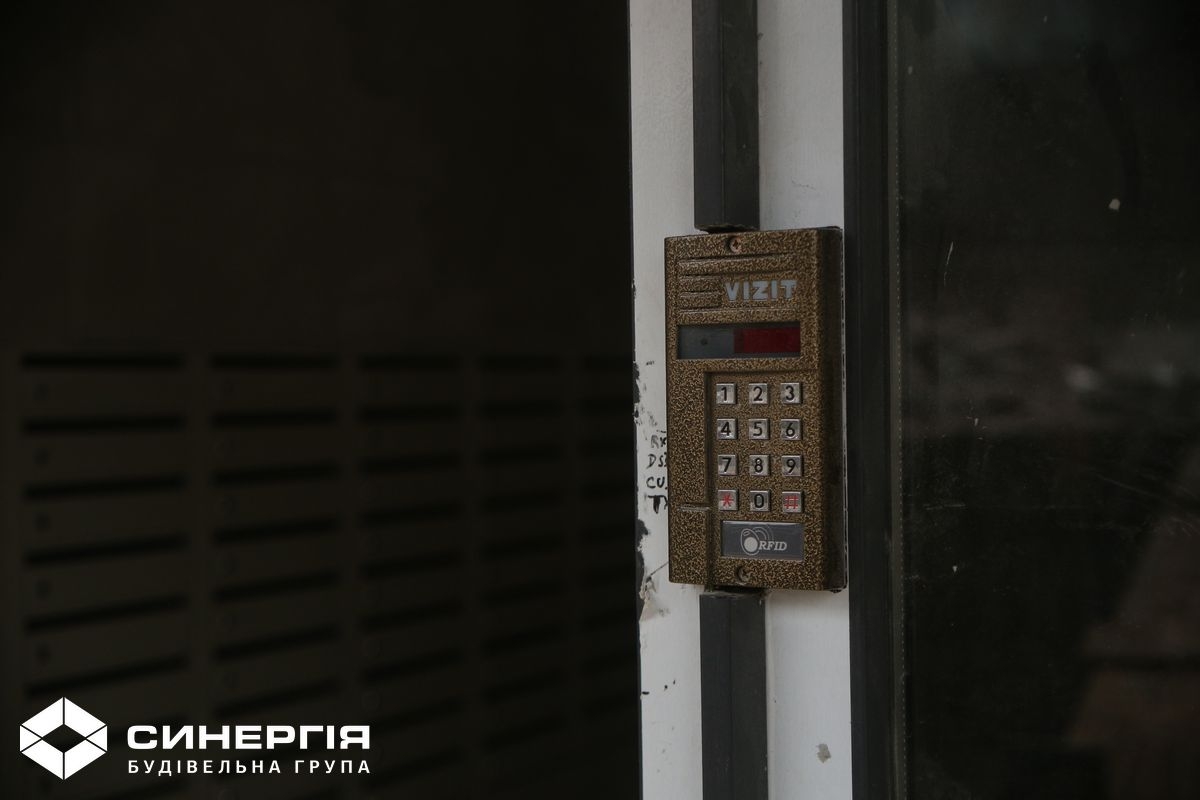

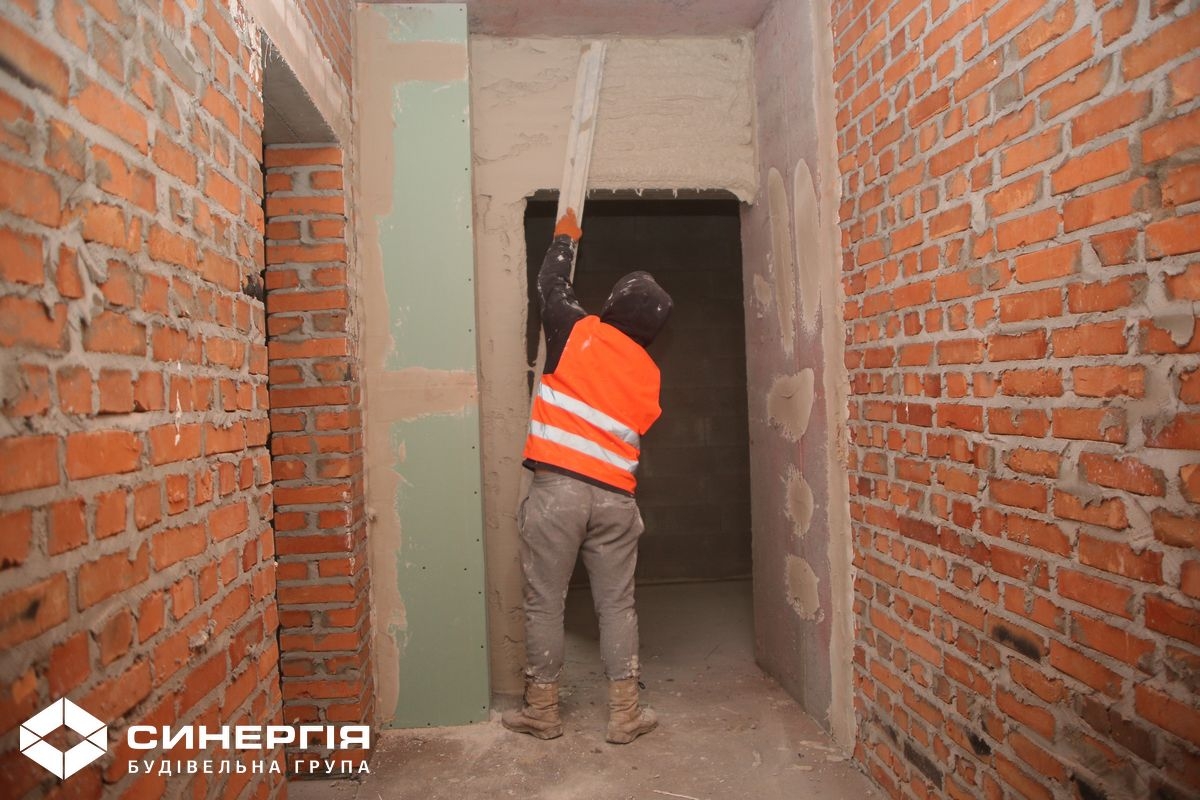

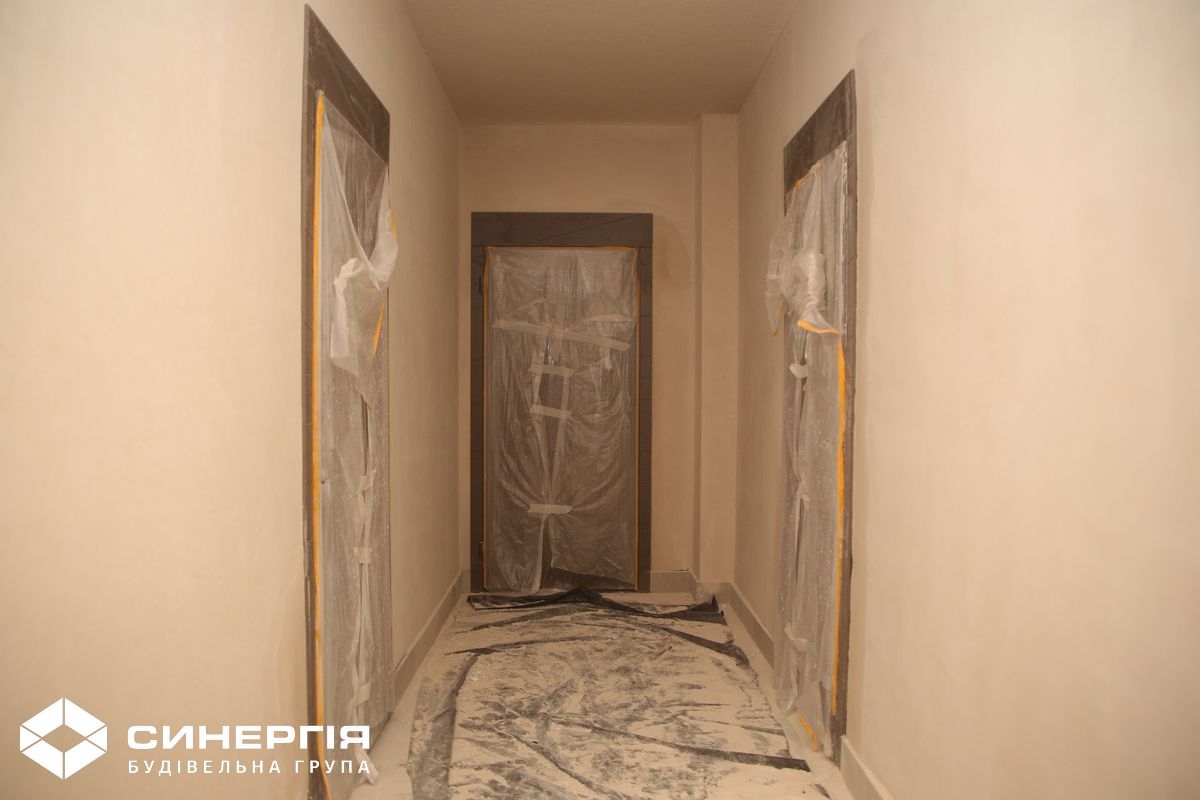

У третій секції завершили влаштування вхідної групи. Продовжуємо фасадні роботи у прибудові. Завершили монтаж домофонного обладнання.

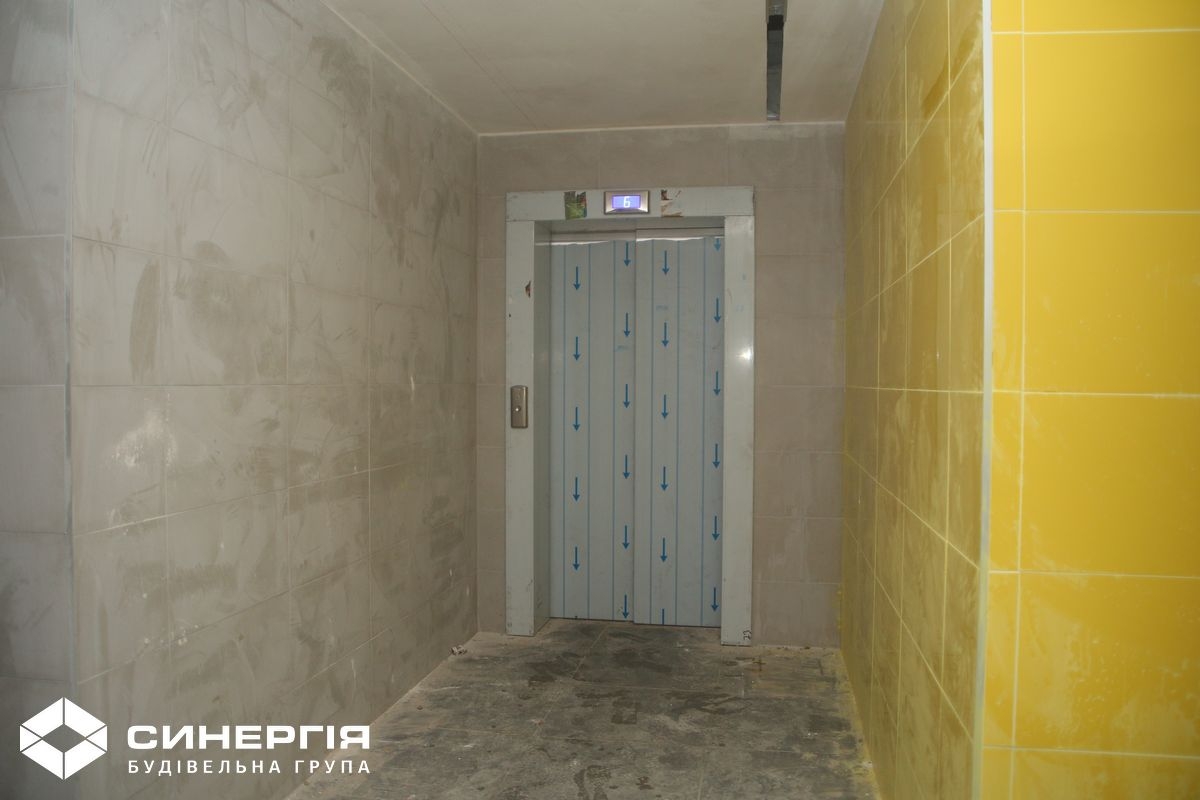

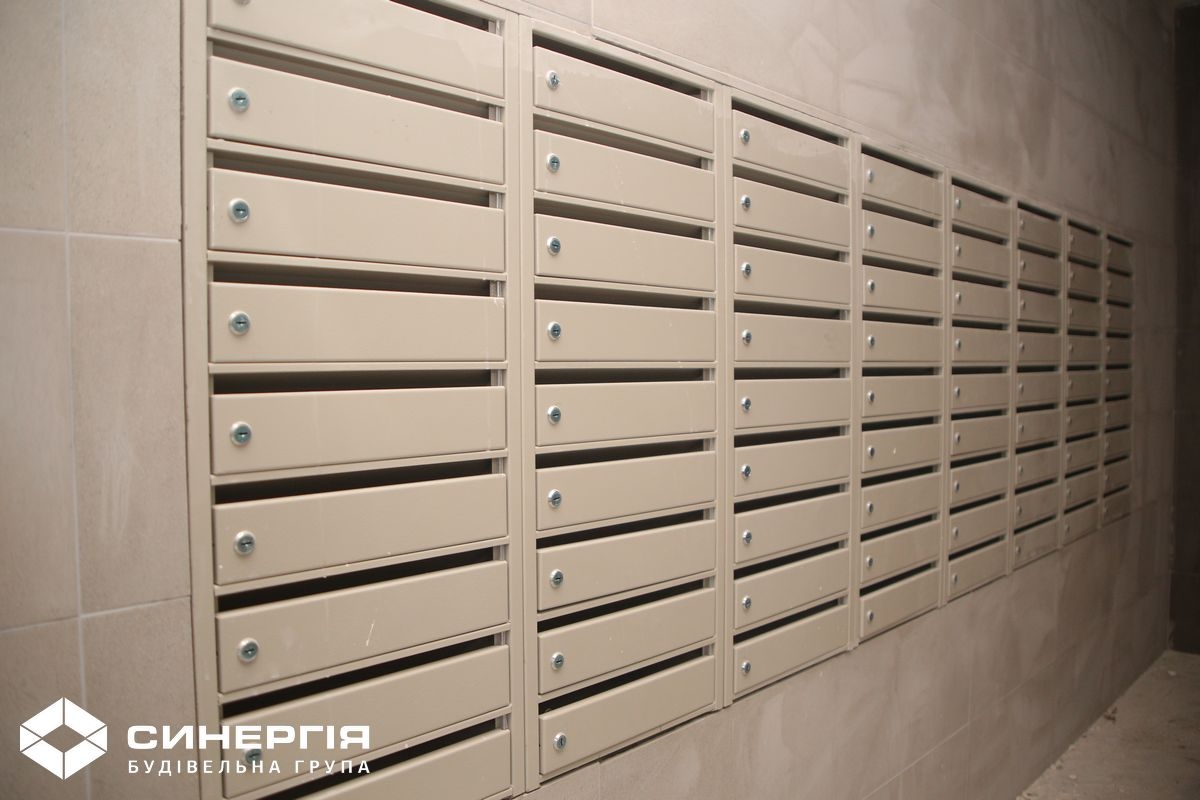

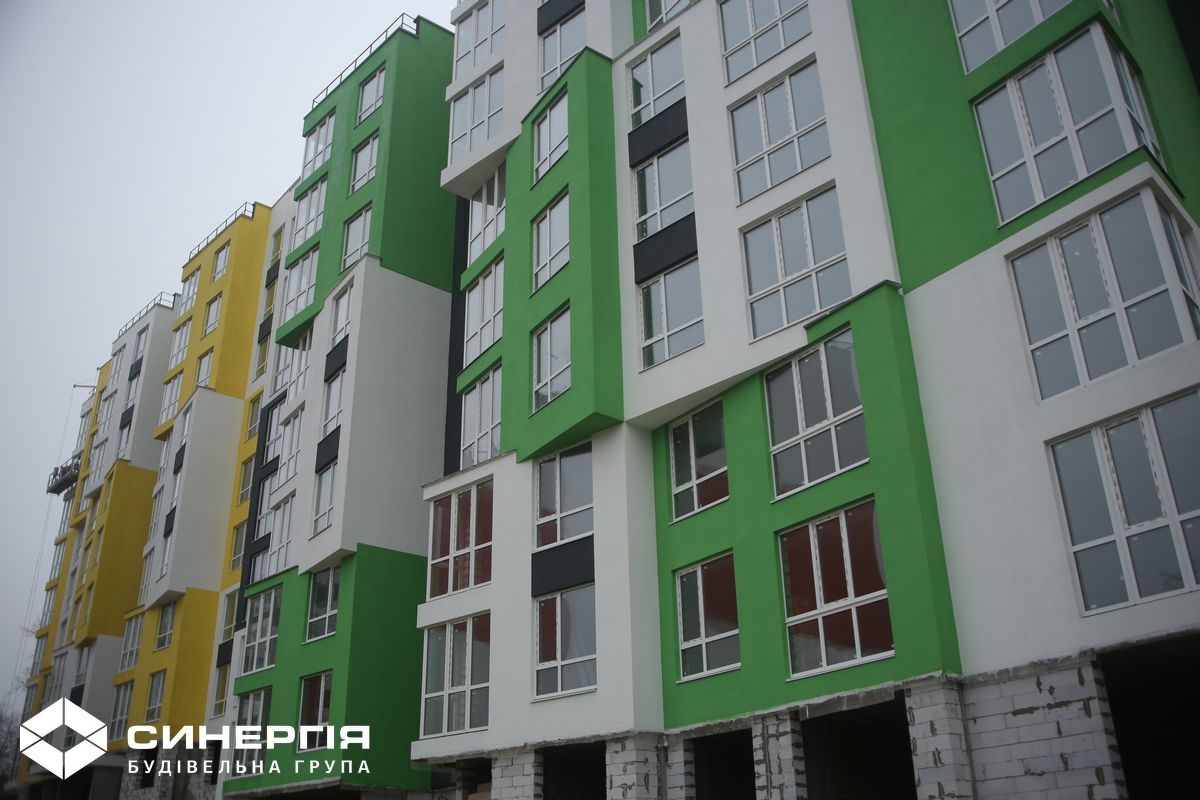

У четвертій секції завершили влаштування вхідної групи. Продовжуємо влаштування фасадів у прибудові. Завершили монтаж домофонного обладнання.

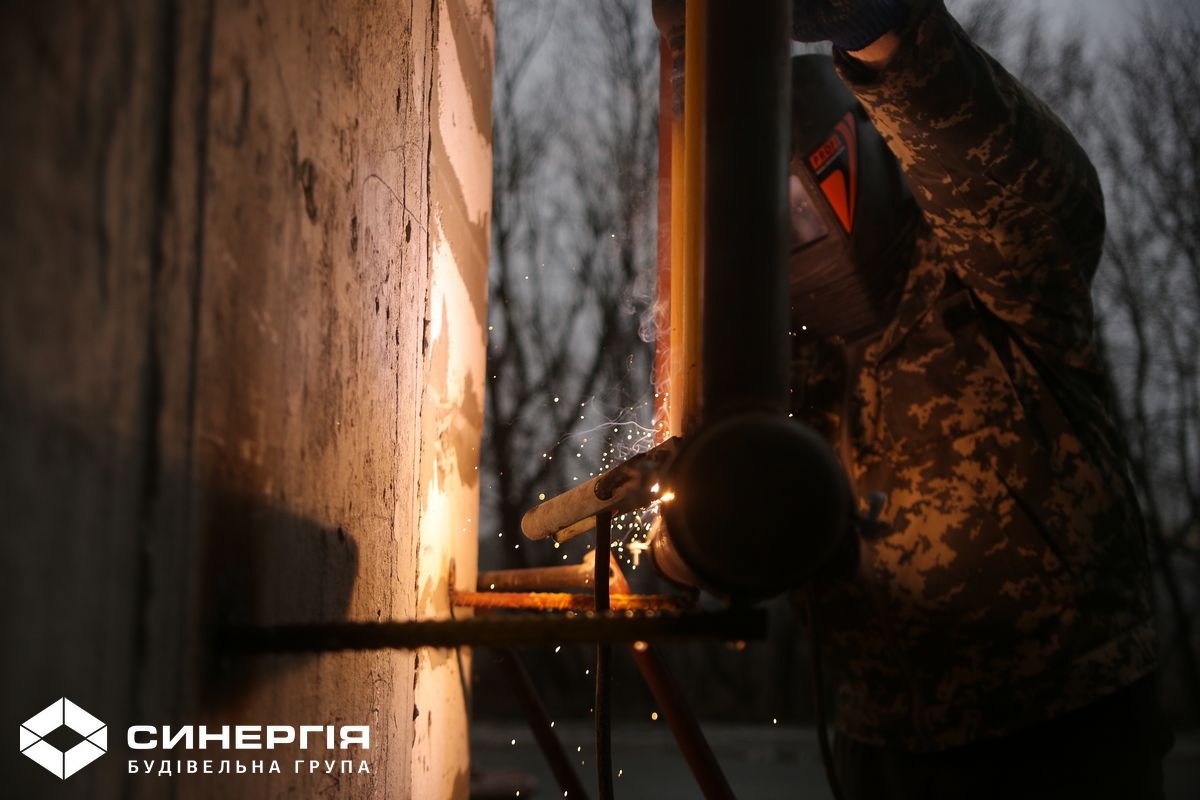

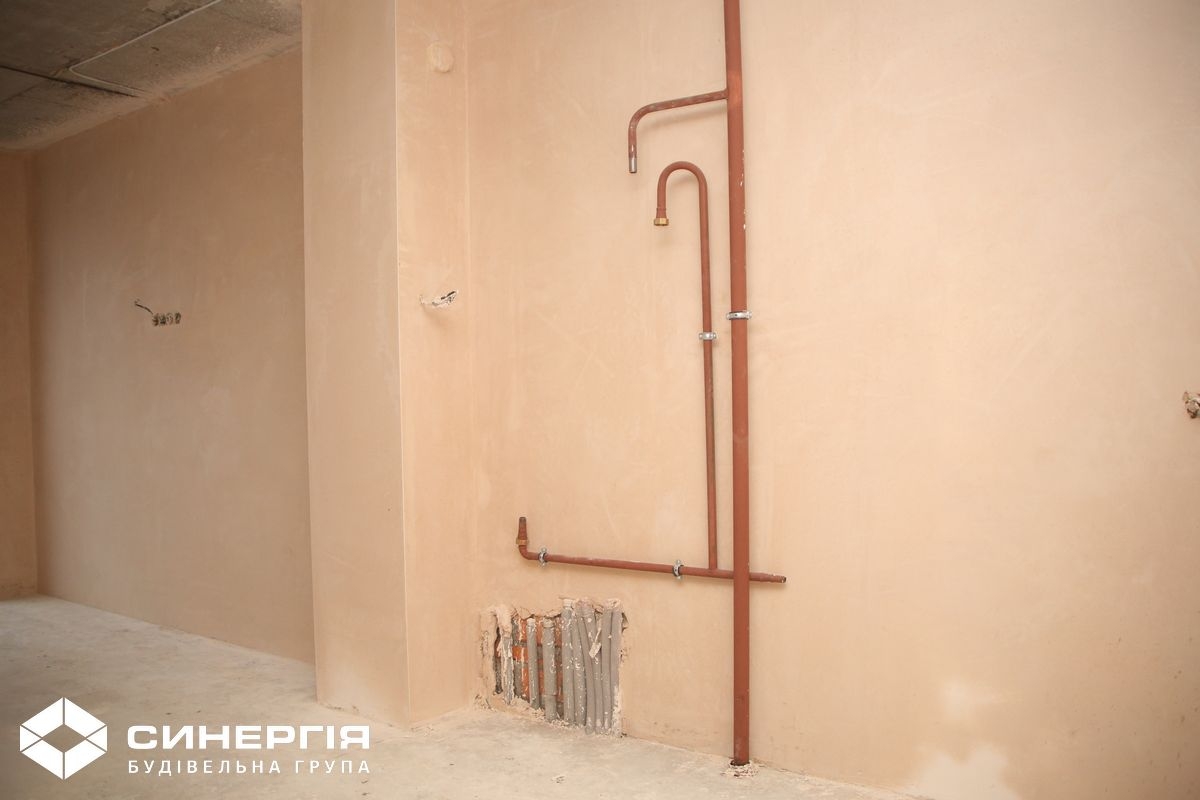

У п'ятій секції завершили внутрішню газову обв’язку під монтаж котлів. Завершили монтаж котлів. Продовжуємо влаштування вхідної групи.

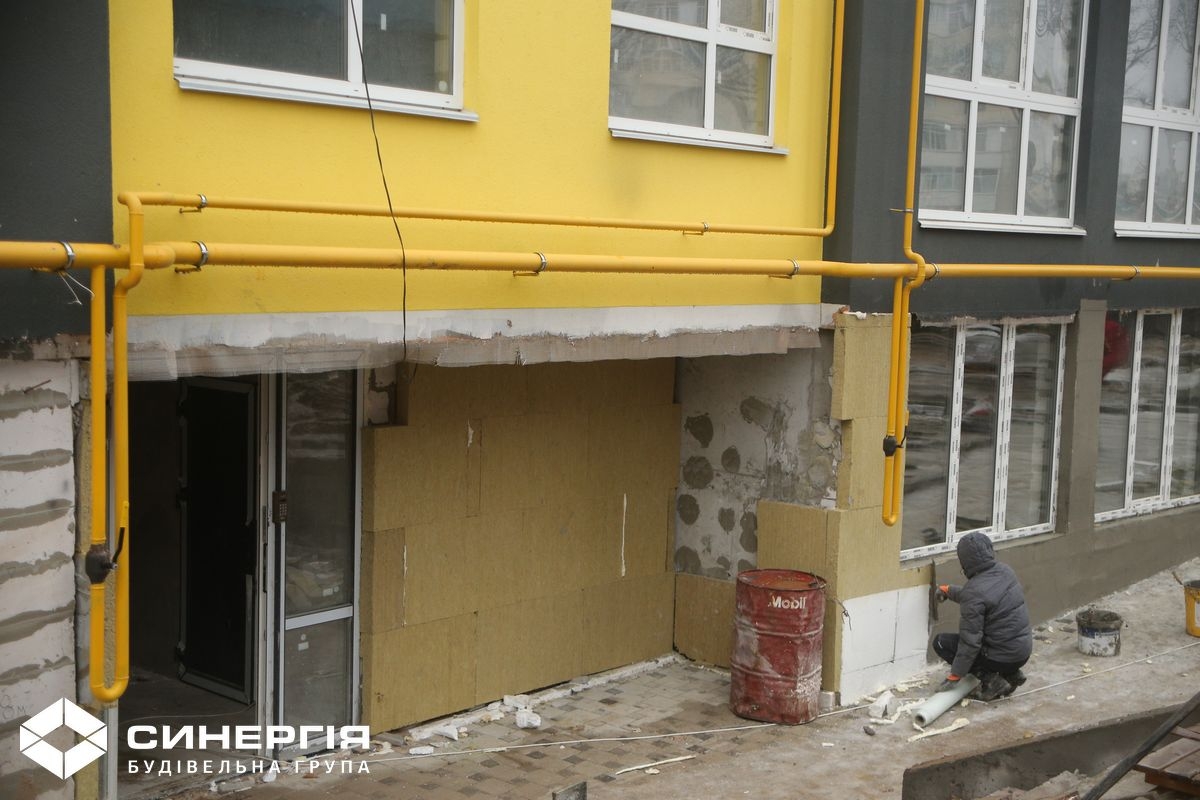

У шостій секції завершуємо внутрішню газову обв’язку. Продовжуємо влаштування вхідної групи.

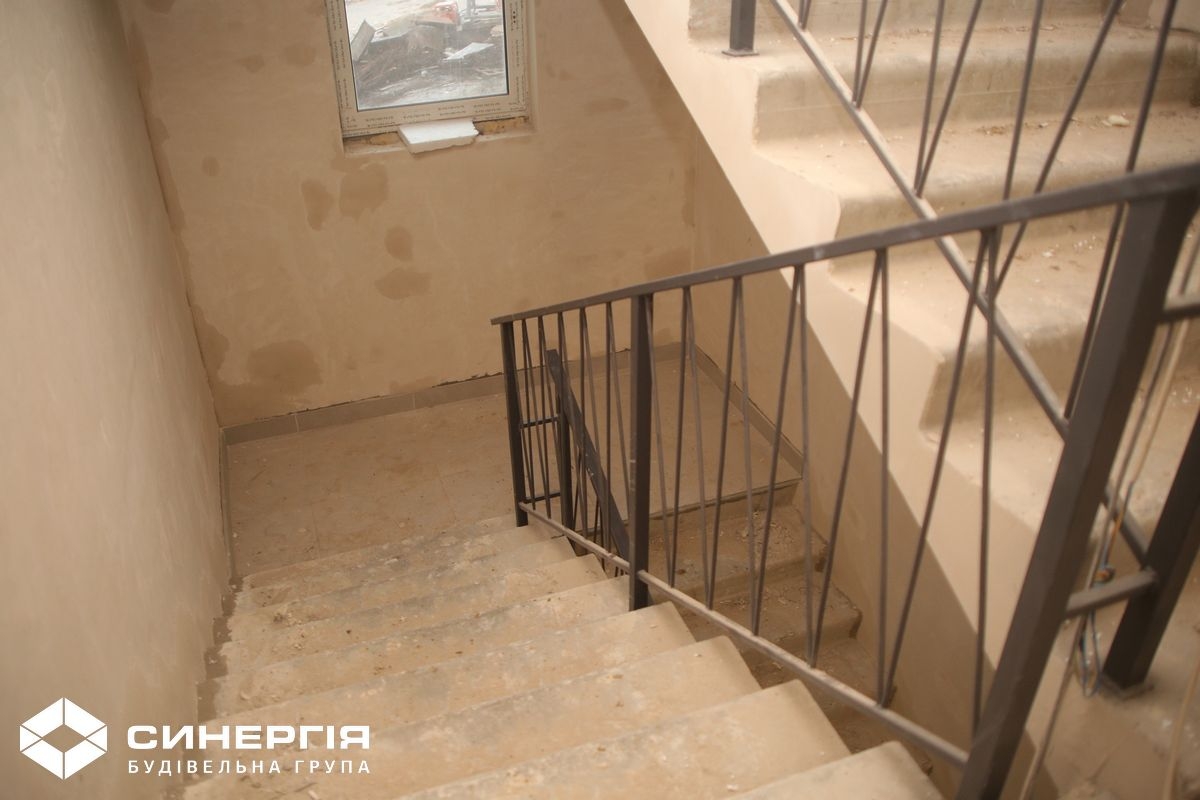

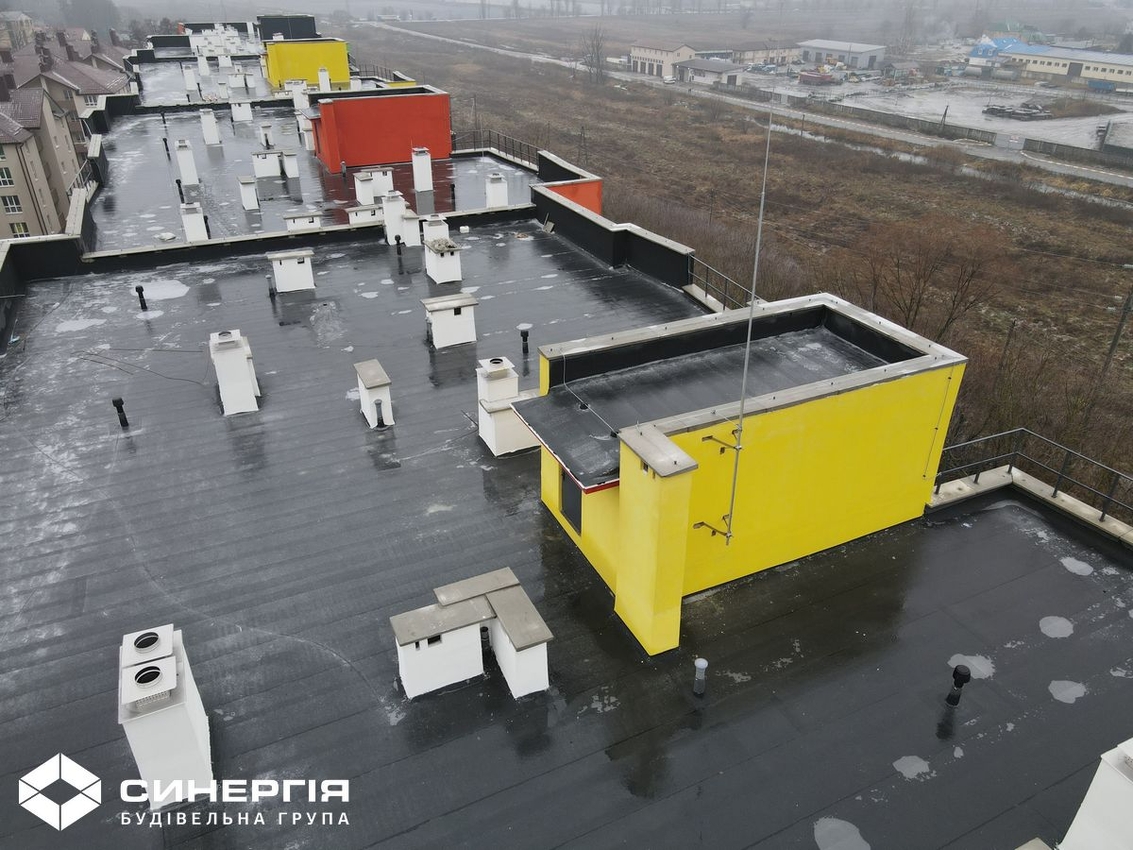

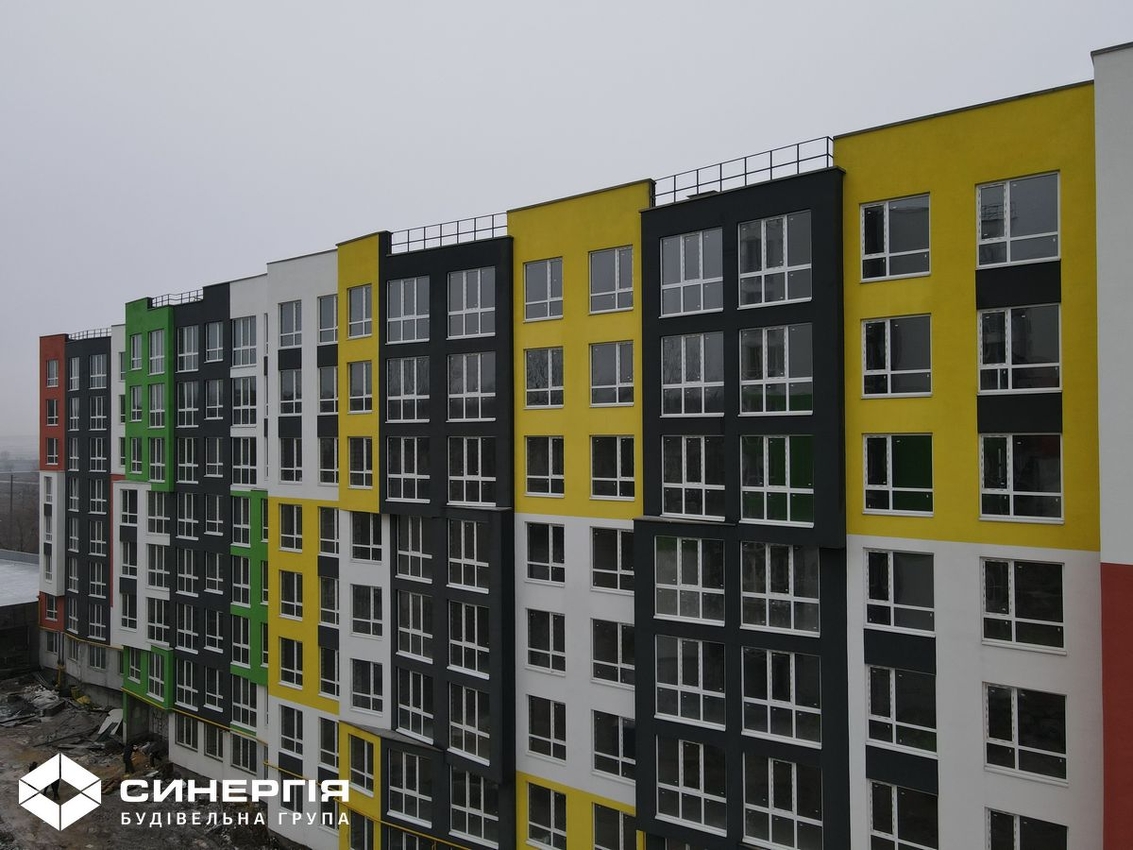

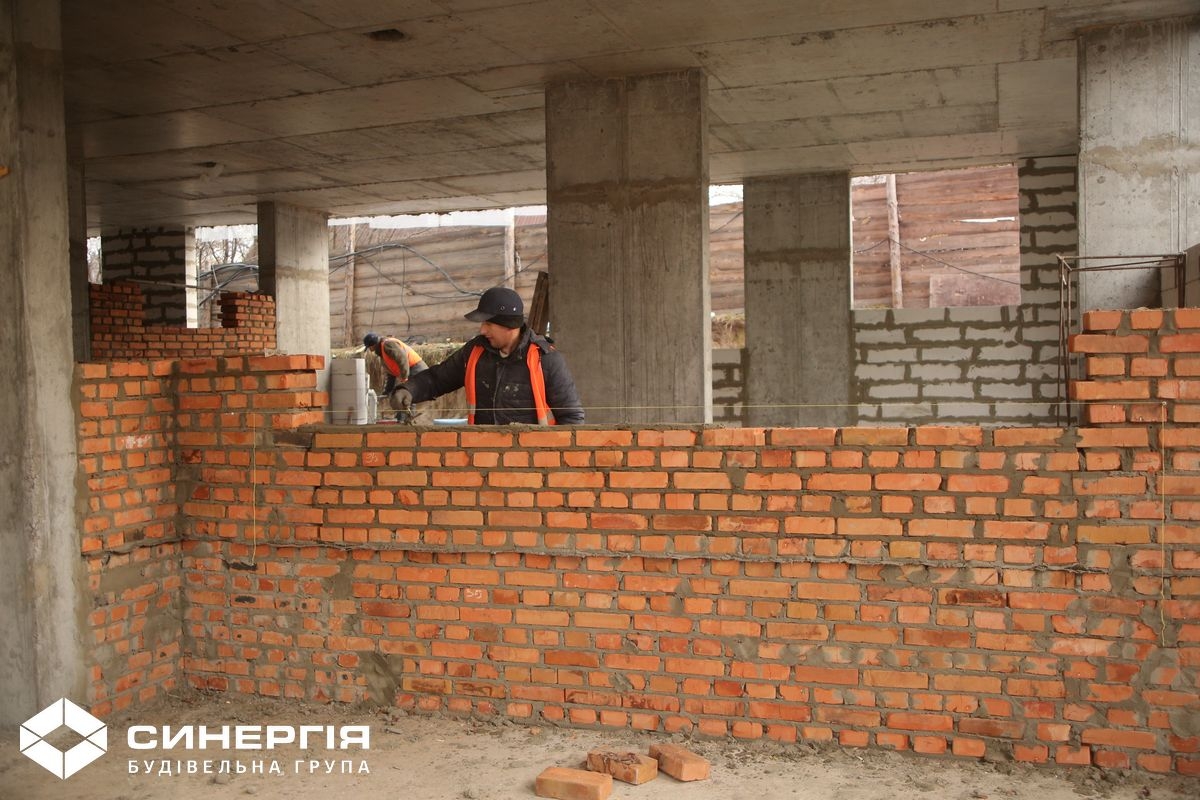

У сьомій секції завершили монтаж поручней на сходовій клітині. Завершили кладку стін 1-го поверху. Завершили кладку плитки у місцях загального користування. Завершили монтаж квартирних дверей. Завершили поклейку другого шару євроруберойду на покрівлі.

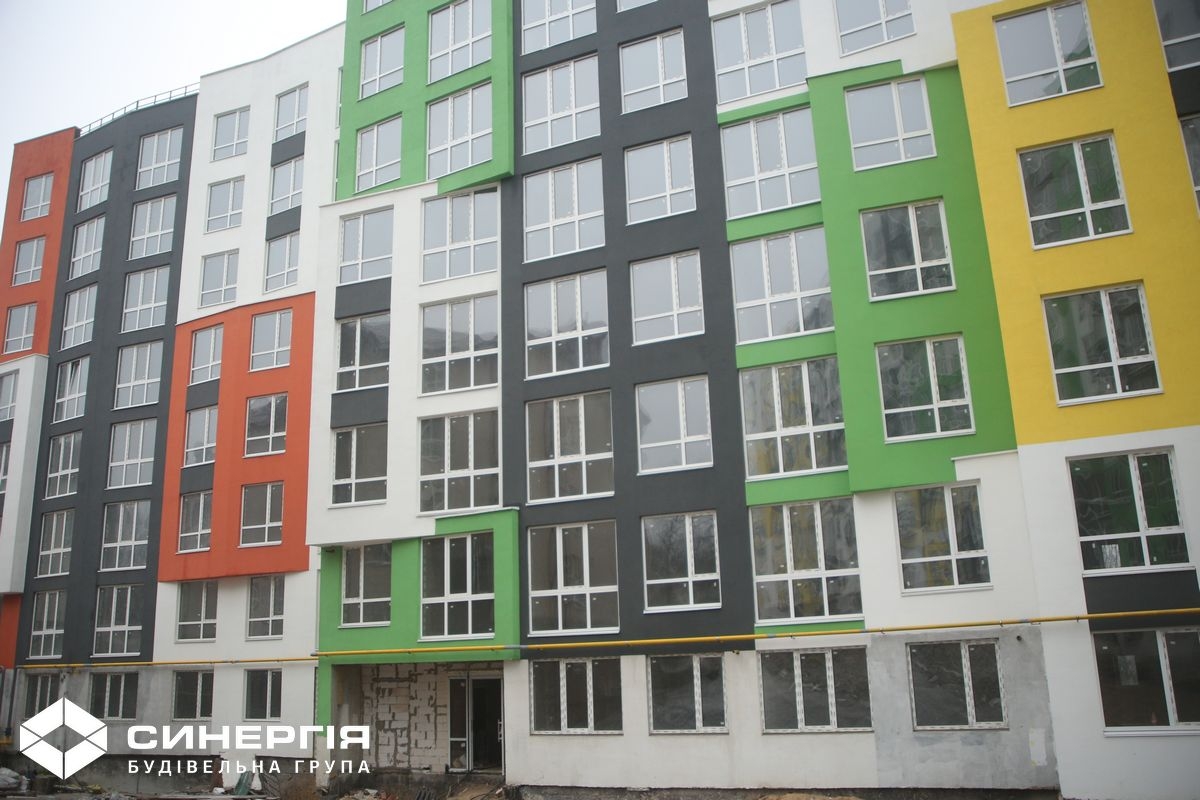

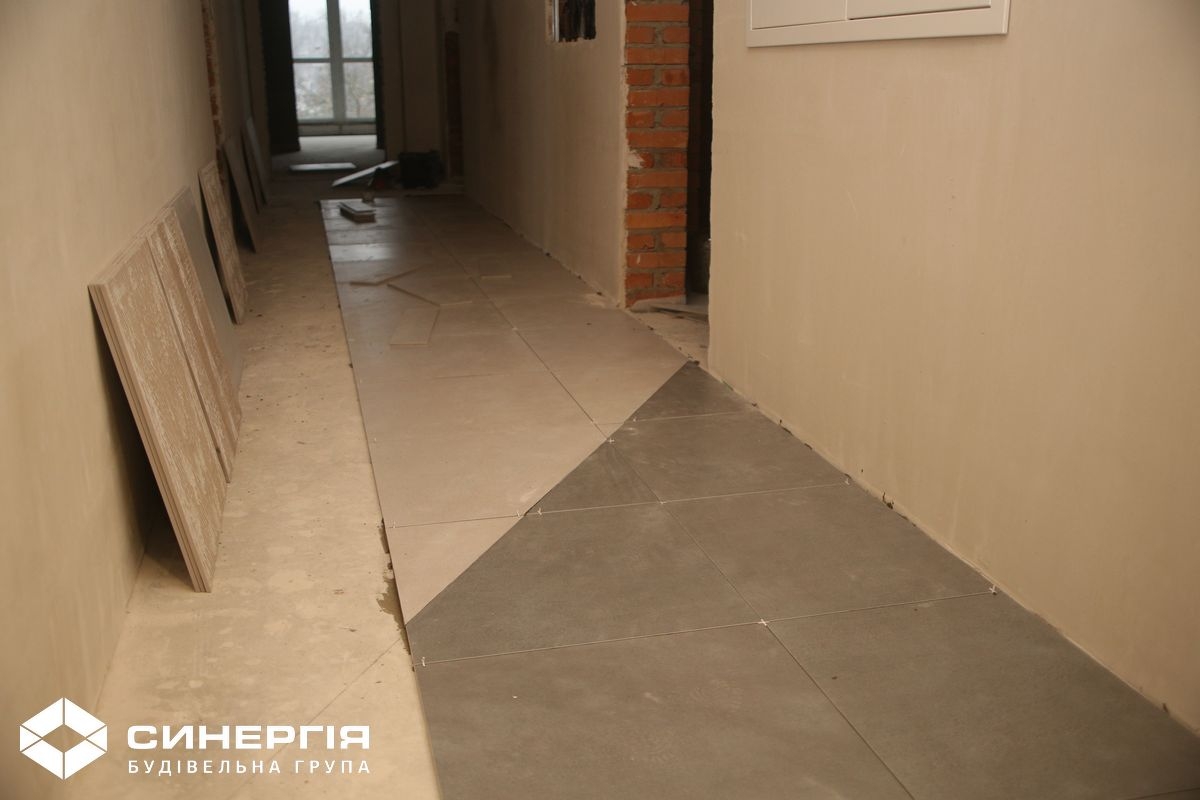

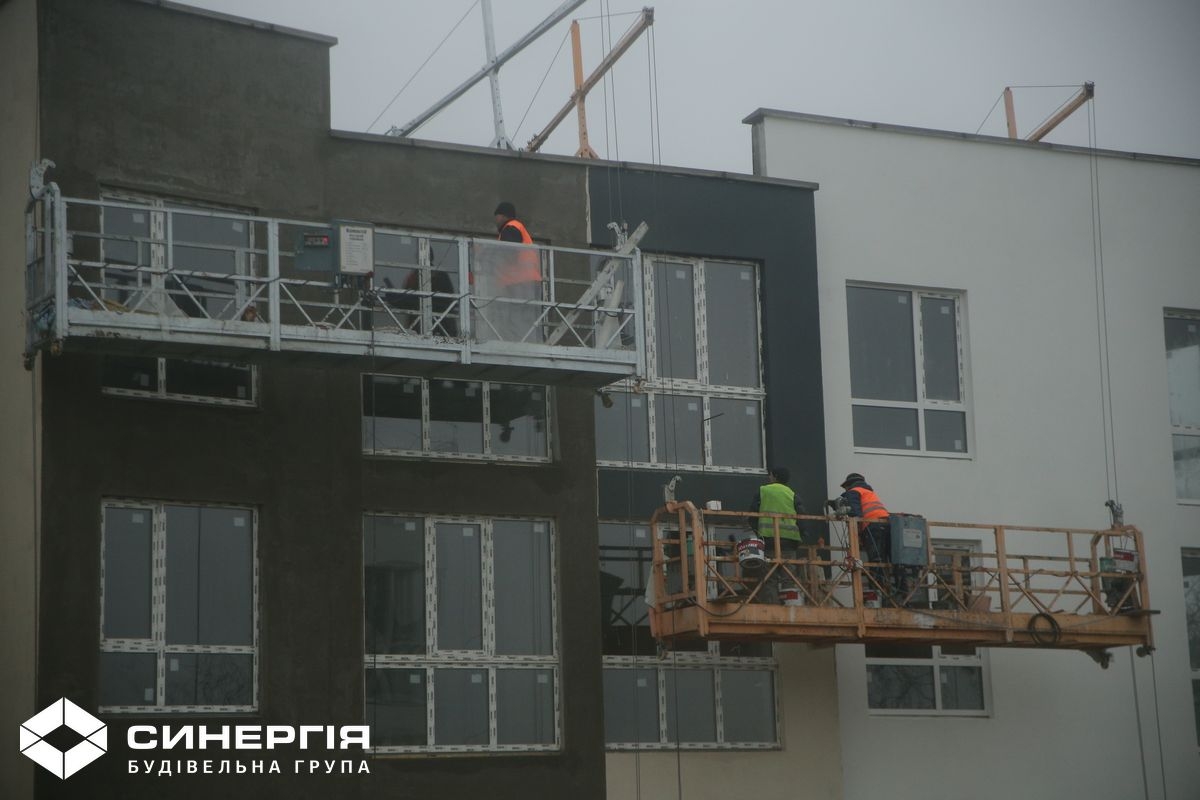

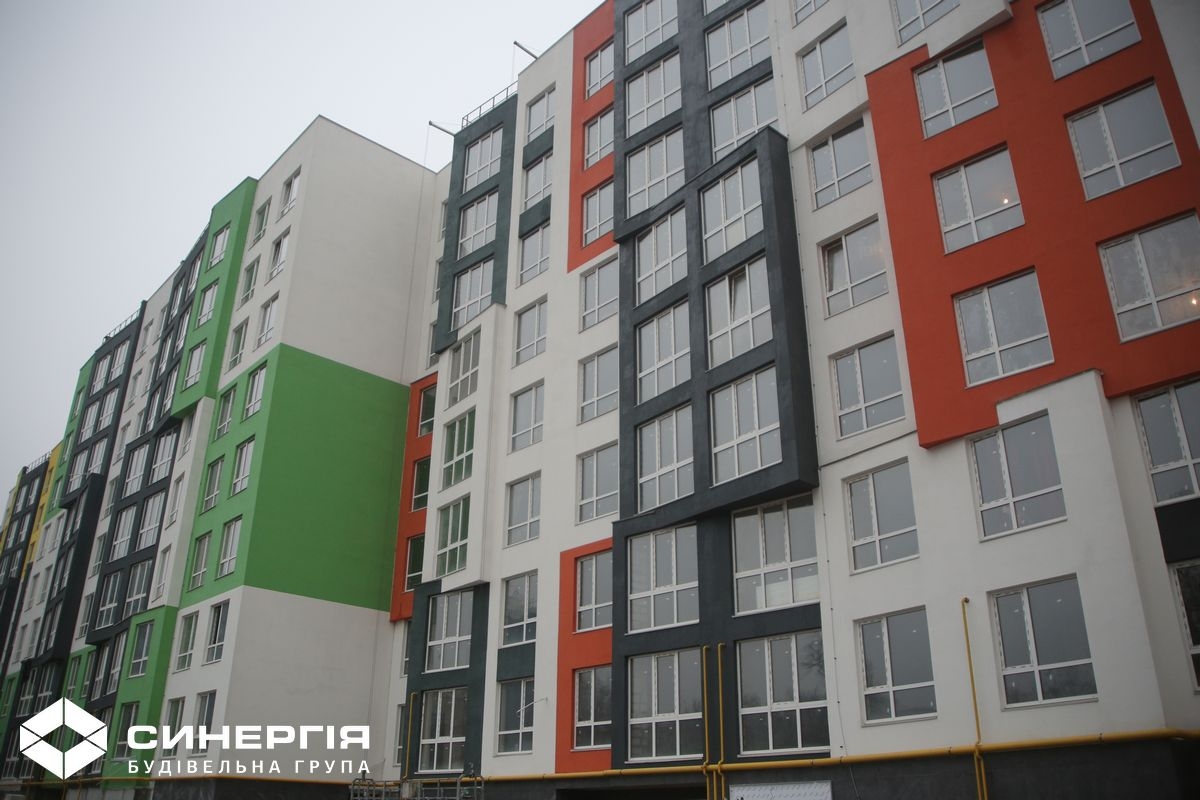

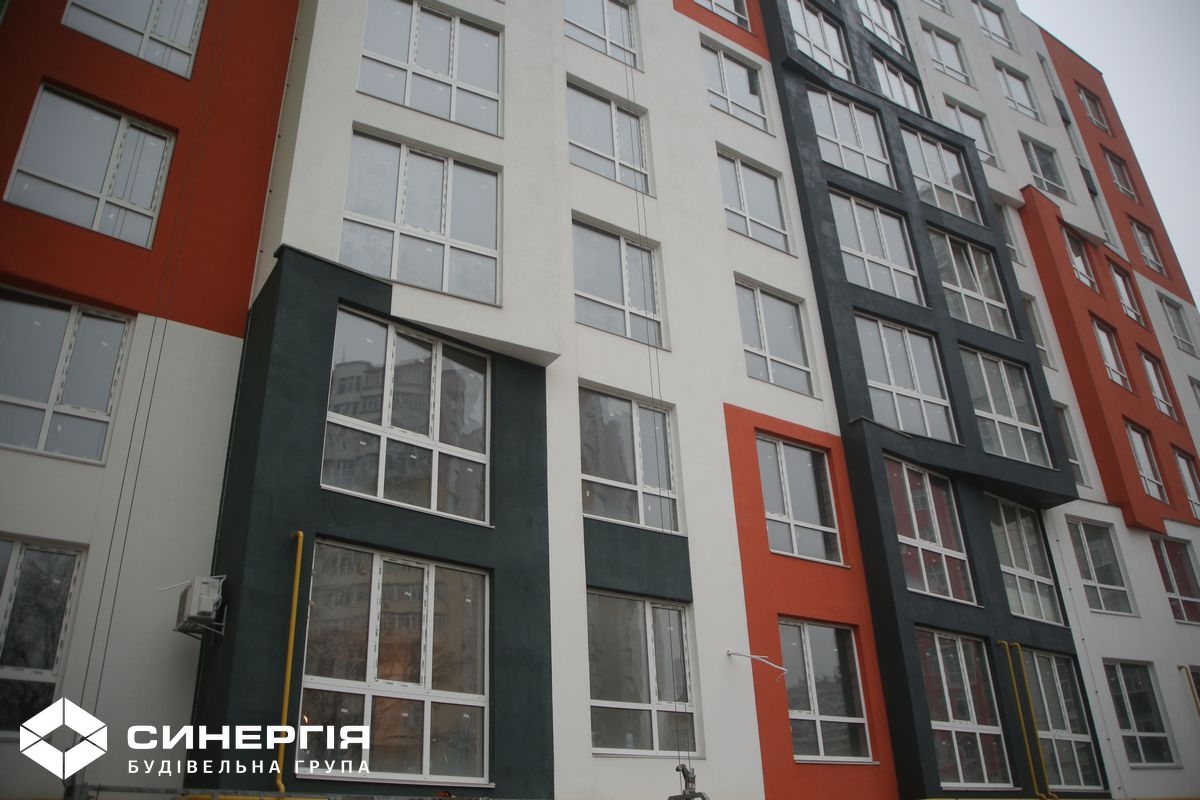

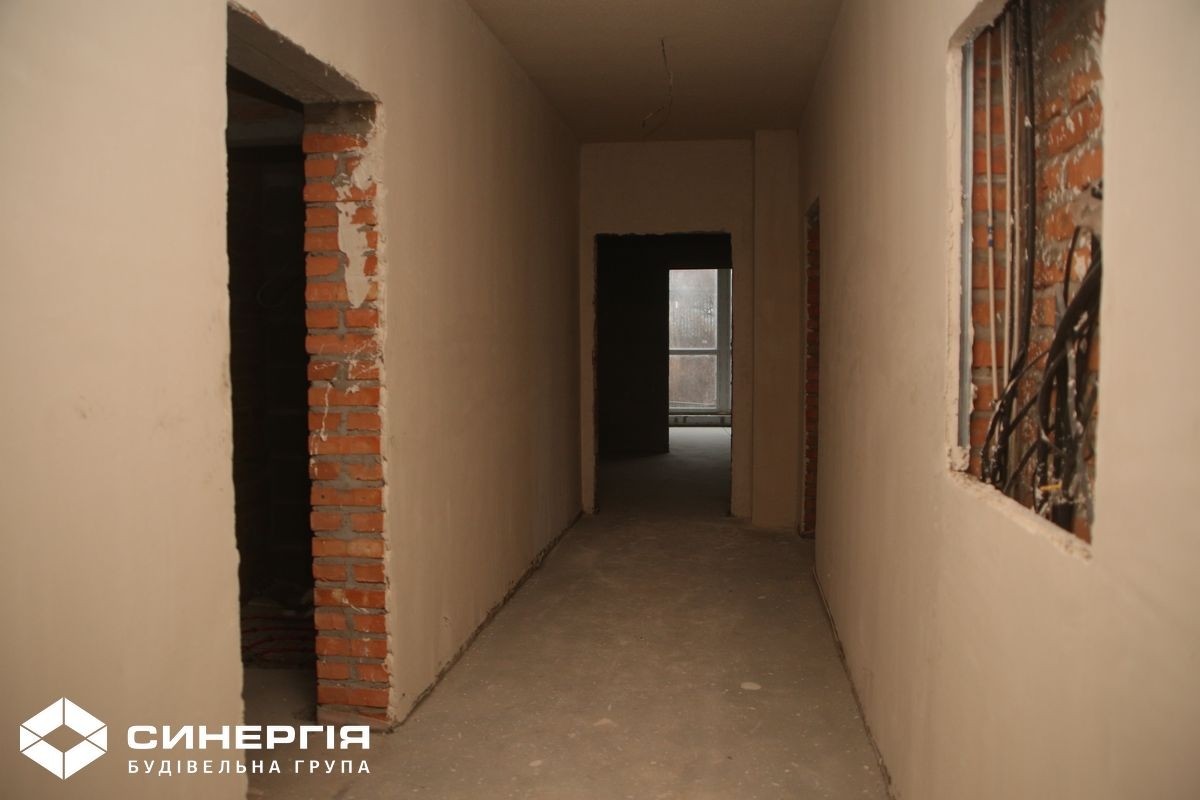

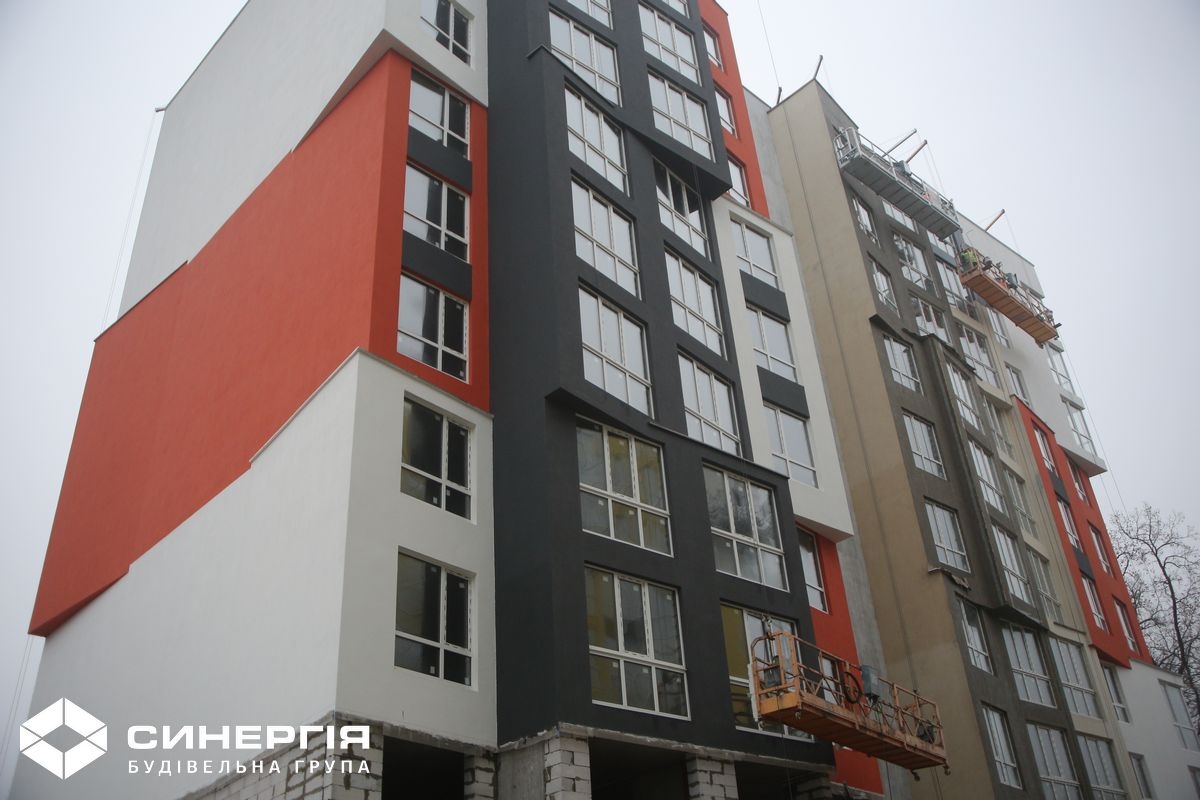

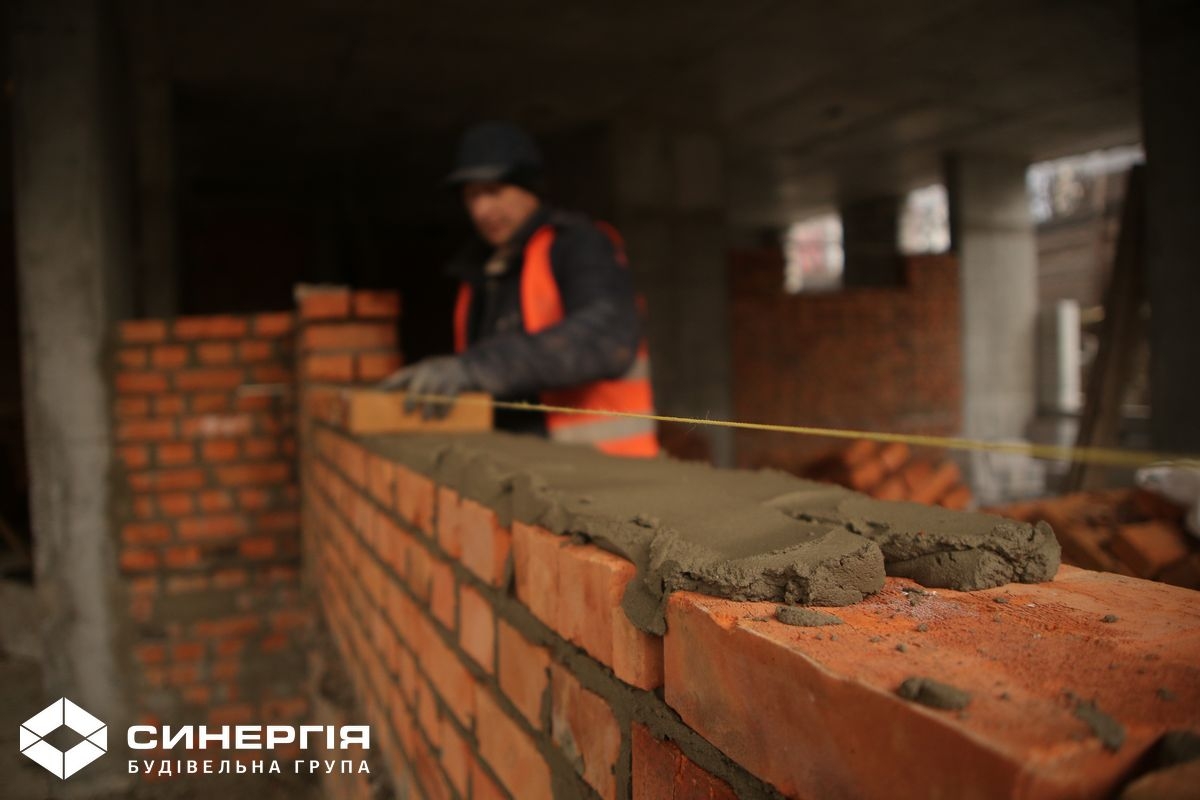

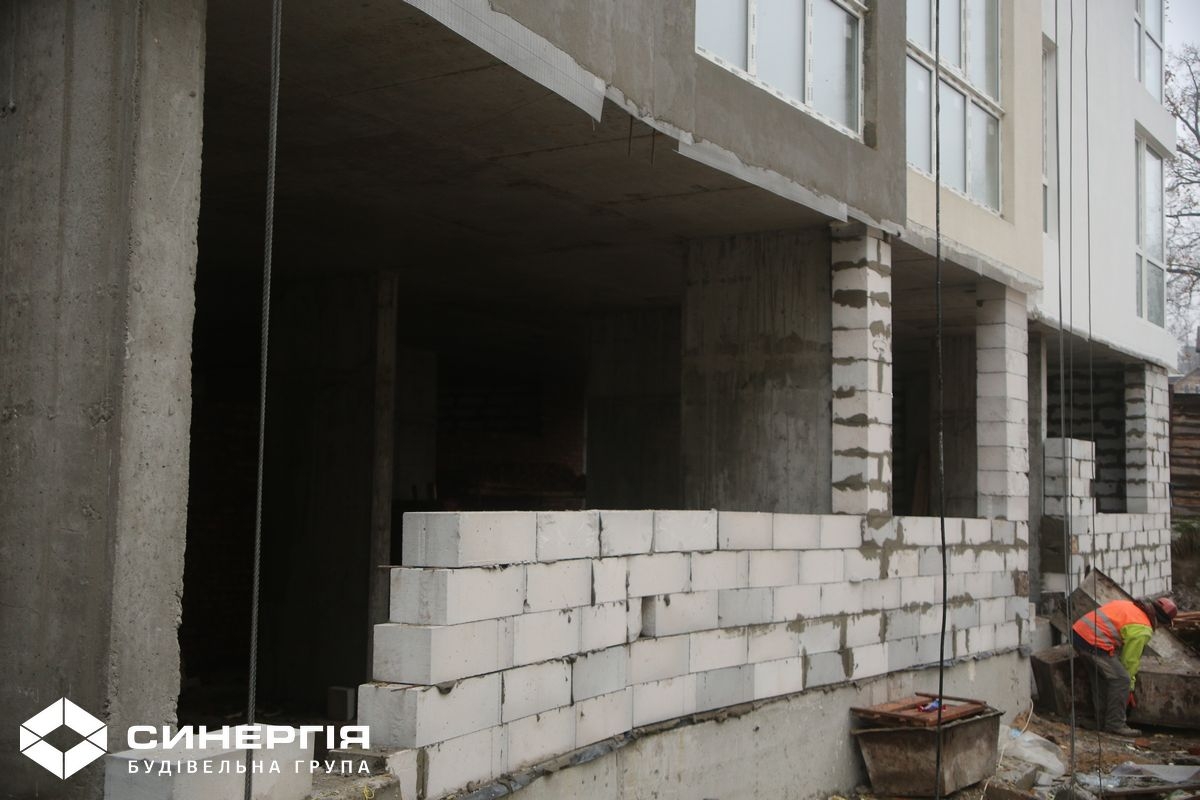

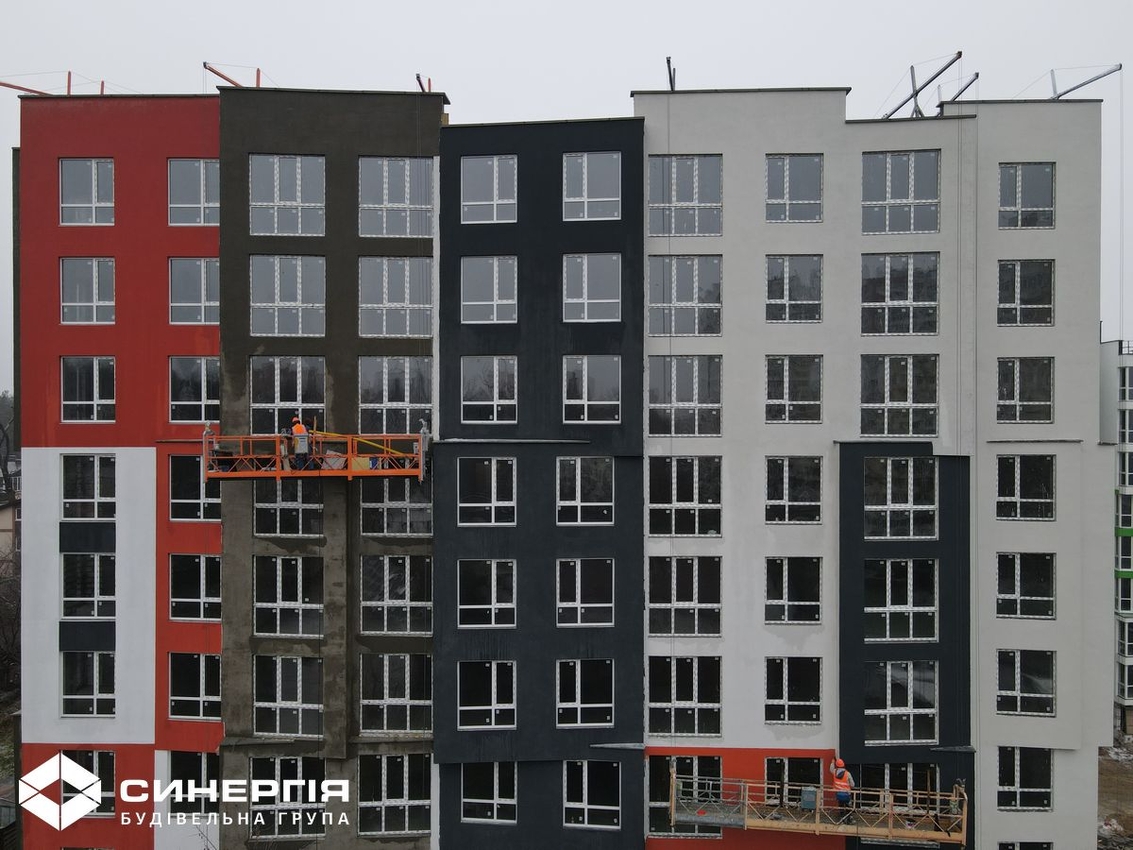

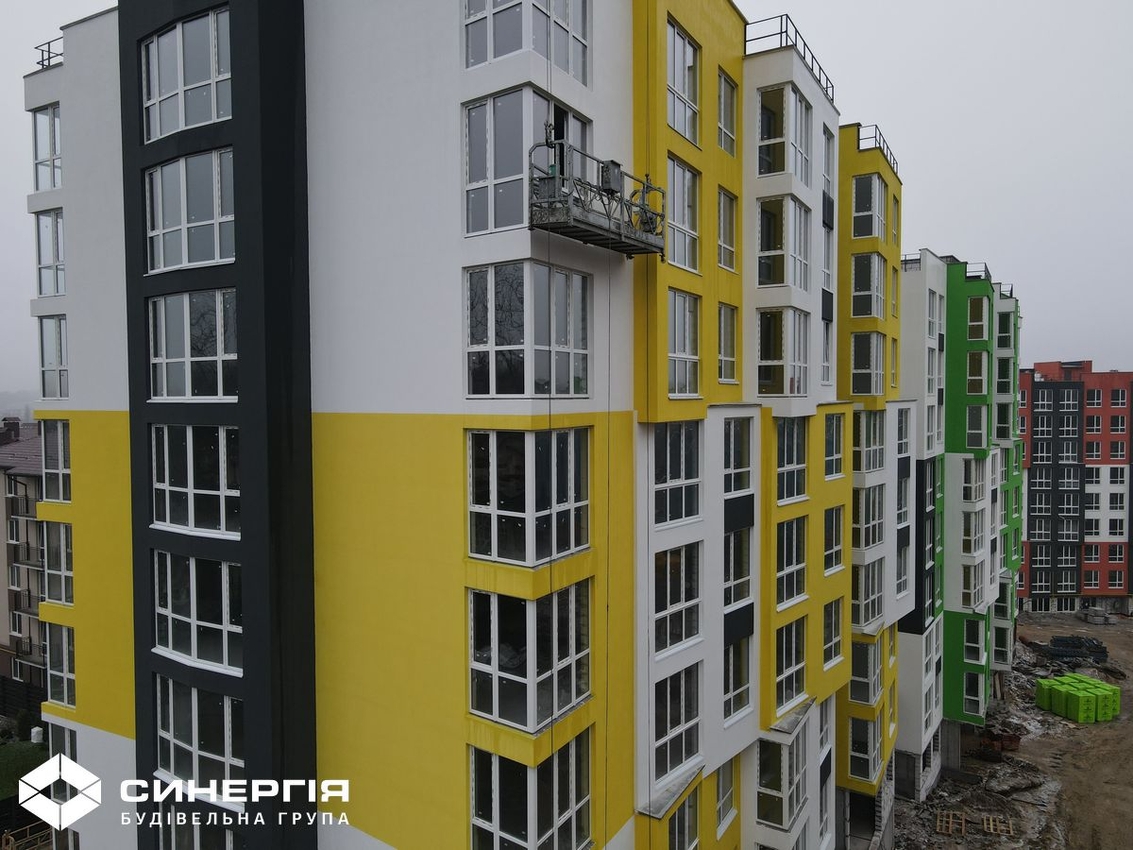

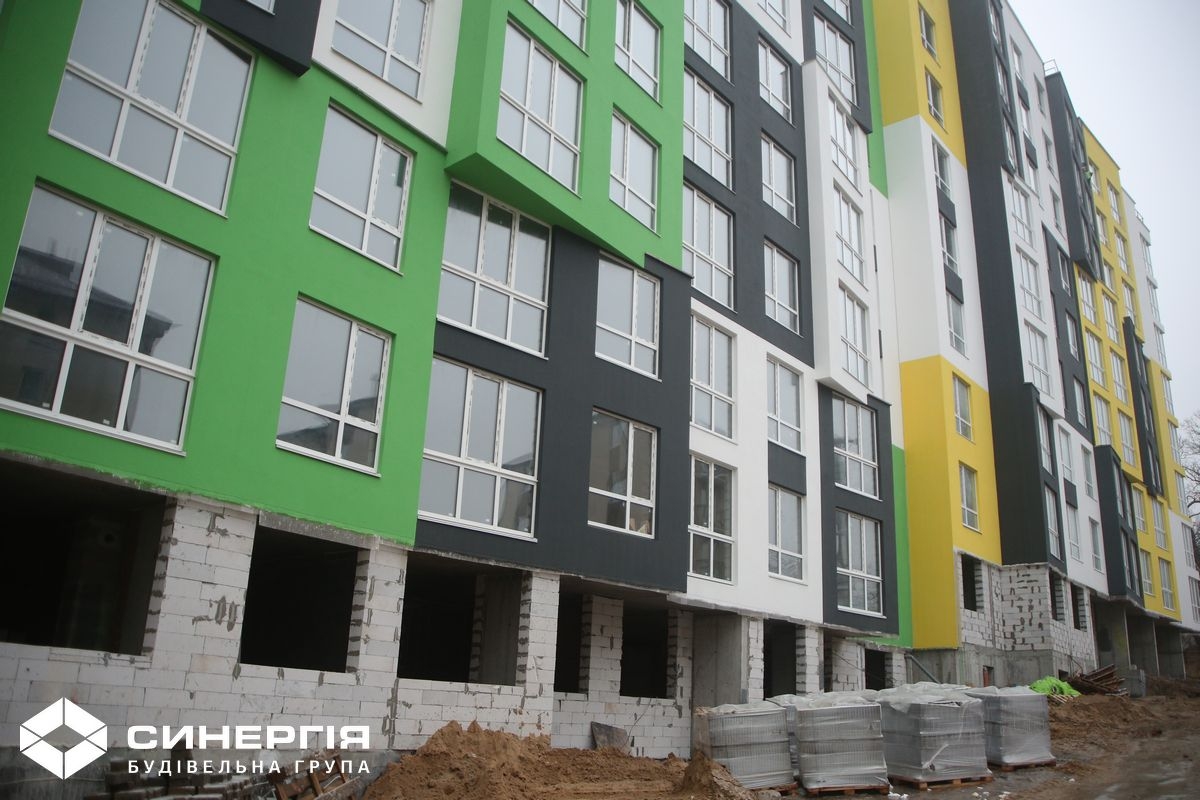

У восьмій секції завершили фасадні роботи. Завершили залиття стяжки у квартирах та місцях загального користування. Завершили штукатурити місця загального користування. Продовжуємо кладку стін 1-го поверху. Завершили монтаж поручней на сходовій клітині. Завершили поклейку другого шару євроруберойду на покрівлі. Розпочали кладку плитки у місцях загального користування.

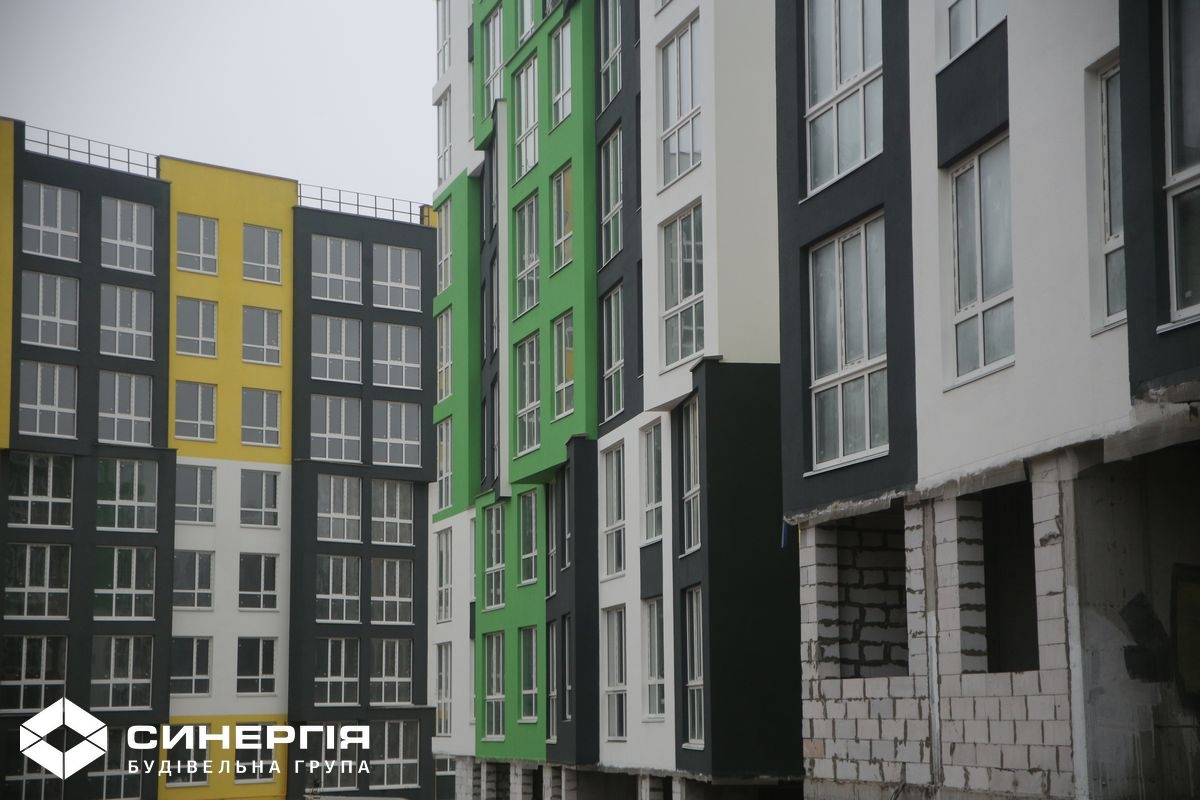

У дев’ятій секції завершуємо фасадні роботи. Завершили поклейку першого шару євроруберойду. Продовжуємо штукатурку місць загального користування. Продовжуємо кладку стін 1-го поверху. Завершили залиття стяжки у квартирах та місцях загального користування.

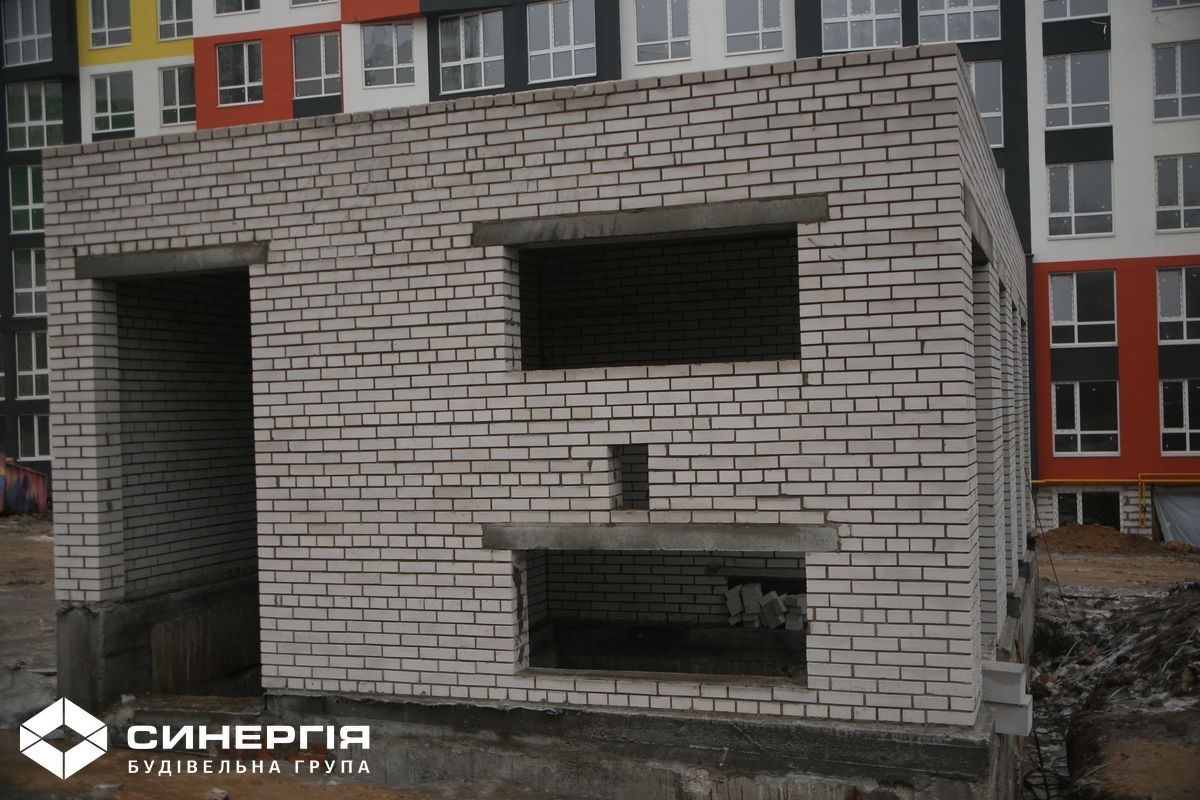

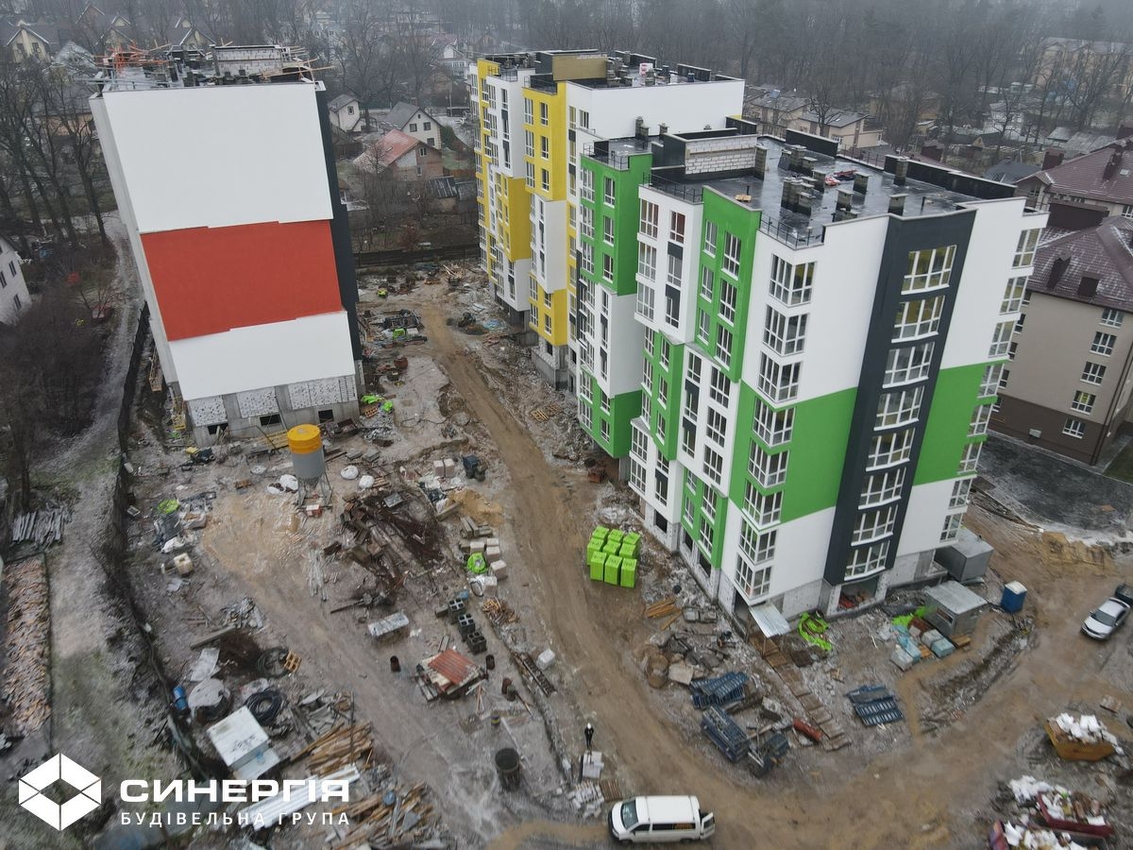

На території ЖК «Синергія 3+» продовжуємо влаштування благоустрою. Завершили кладку стін ТП. Завершуємо влаштування покрівлі ТП.
