Отчет о ходе строительства ЖК "Синергия 3+" от 15 октября 2019 года.

15 Октября 2019

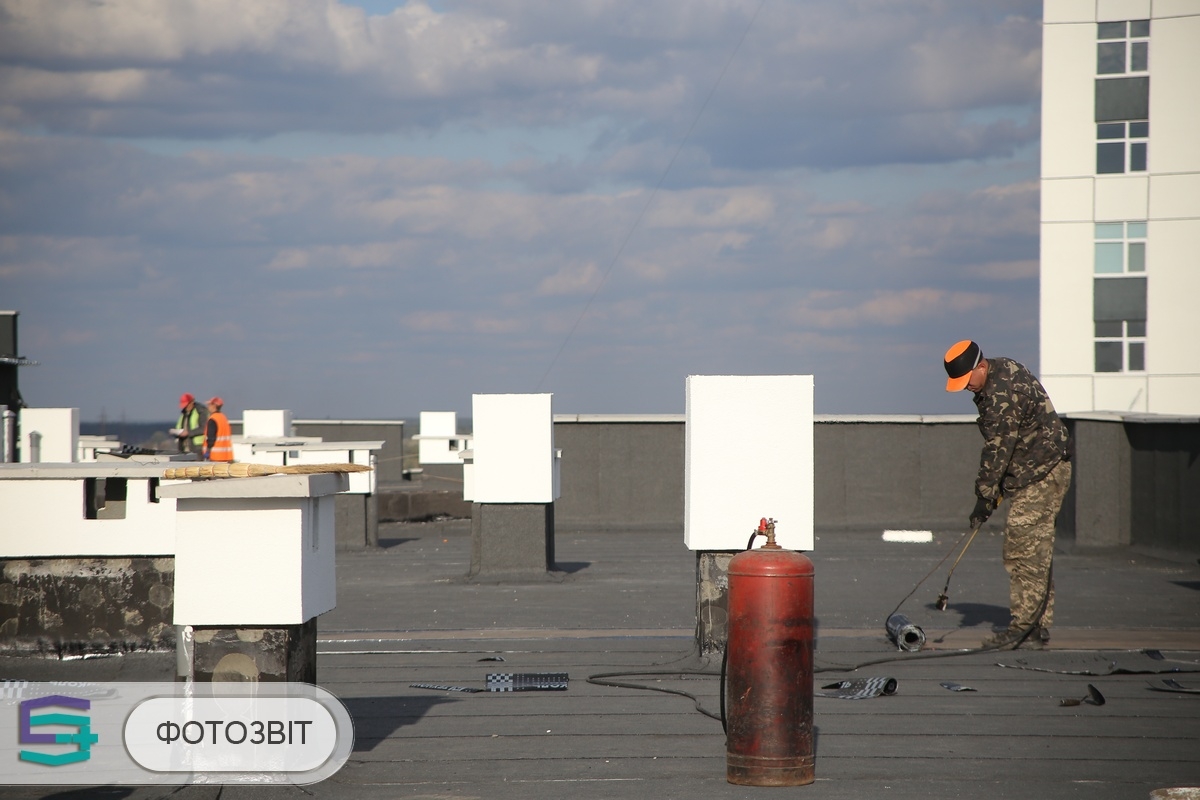

В первой секции подходит к завершению монтаж газопроводов (95%). Подходит к завершению поклейка 2-го слоя еврорубероида на кровле.

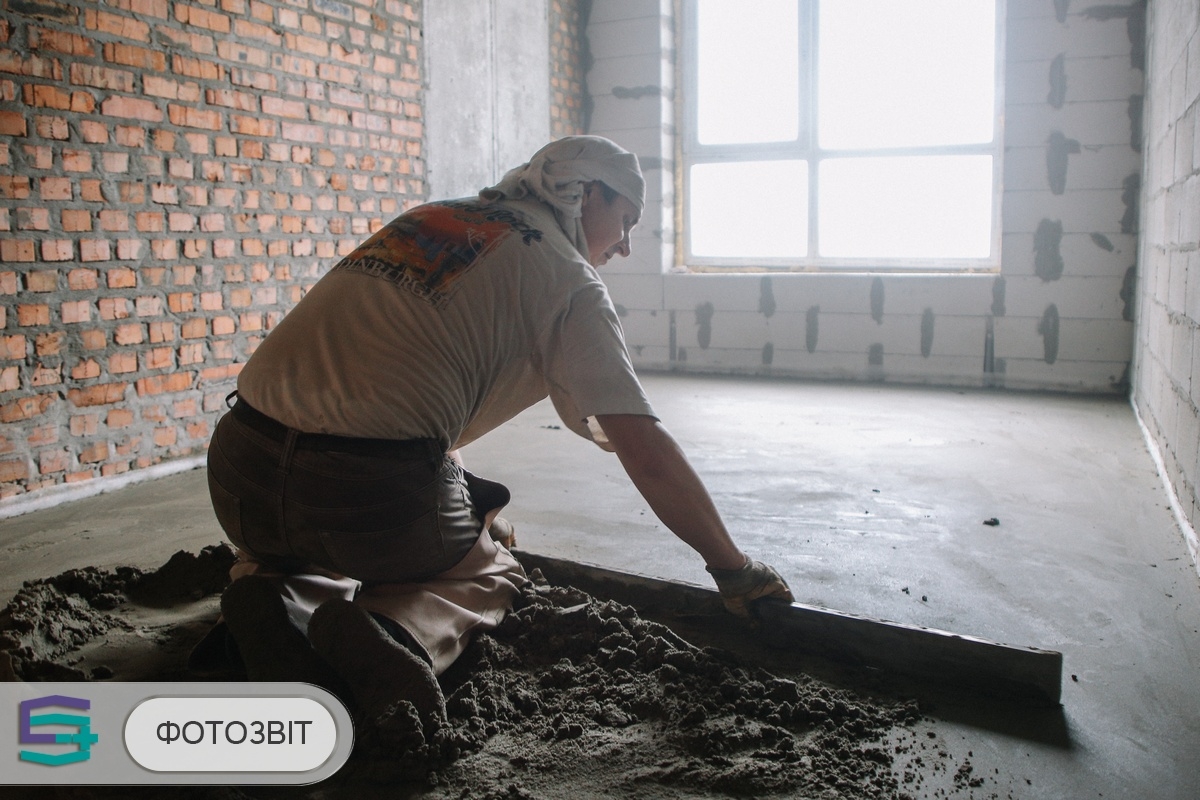

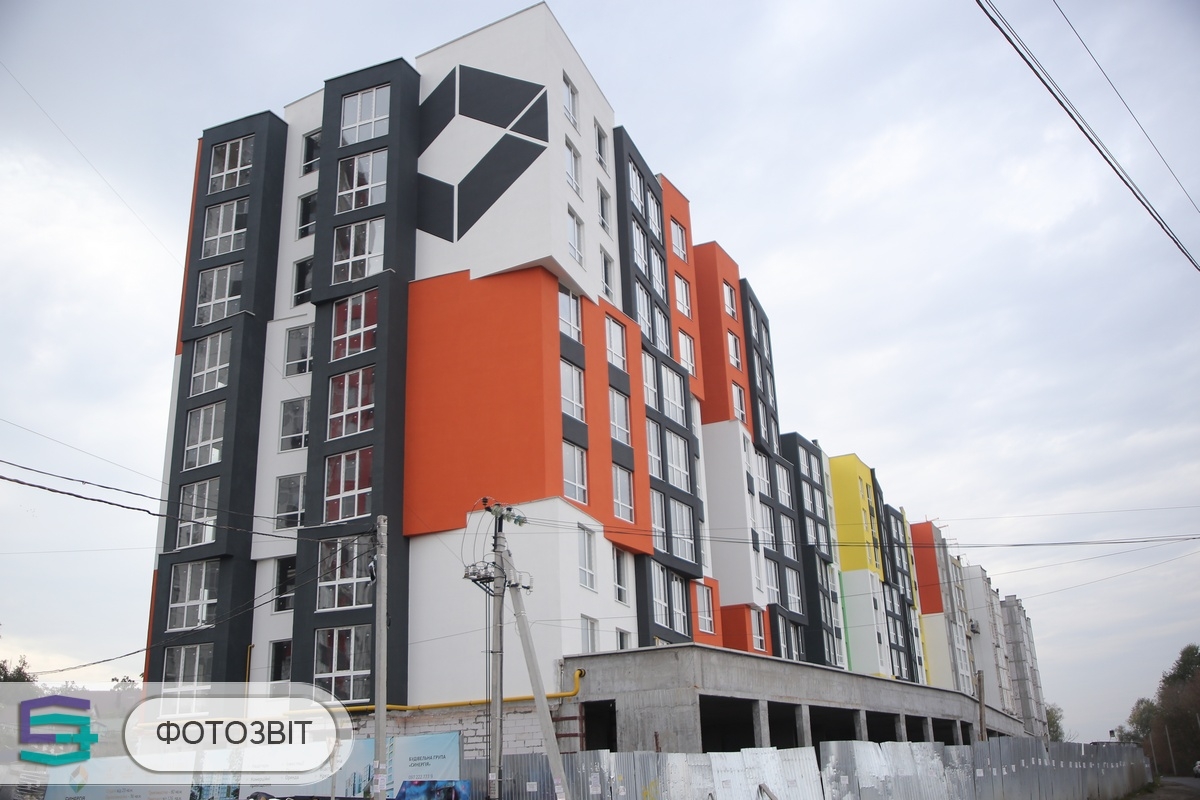

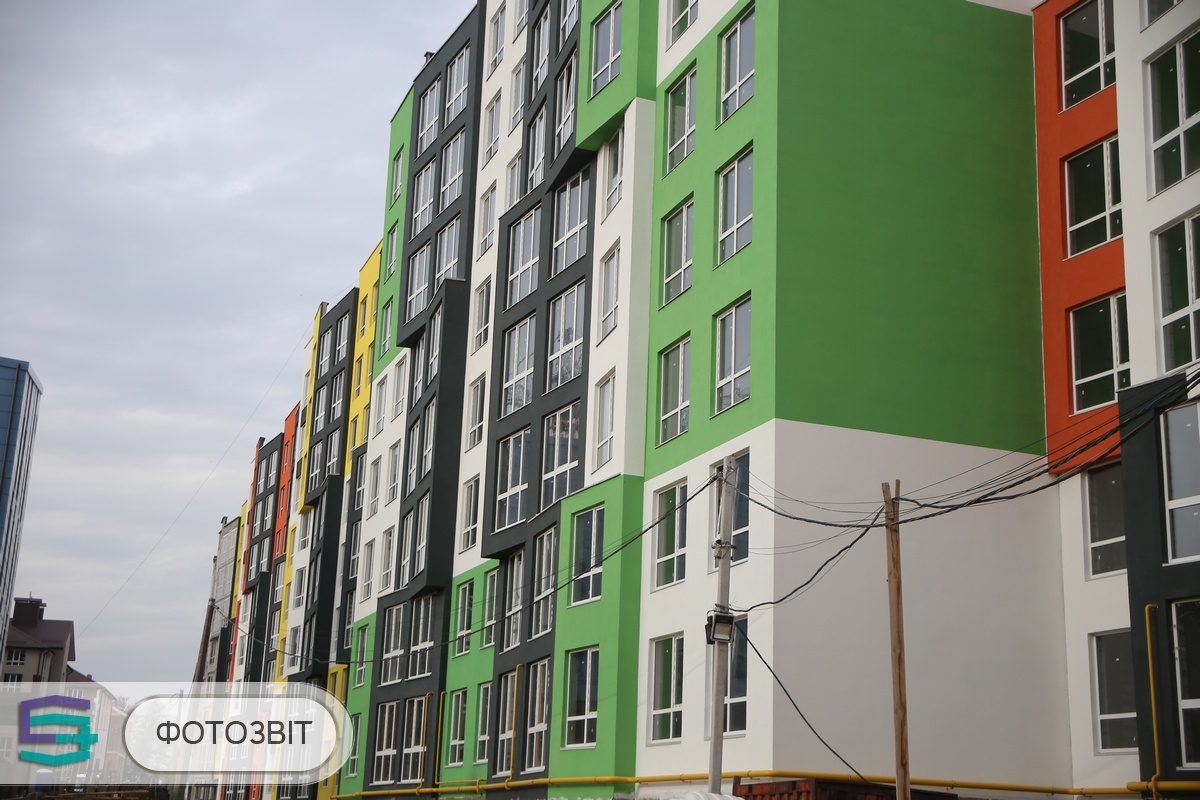

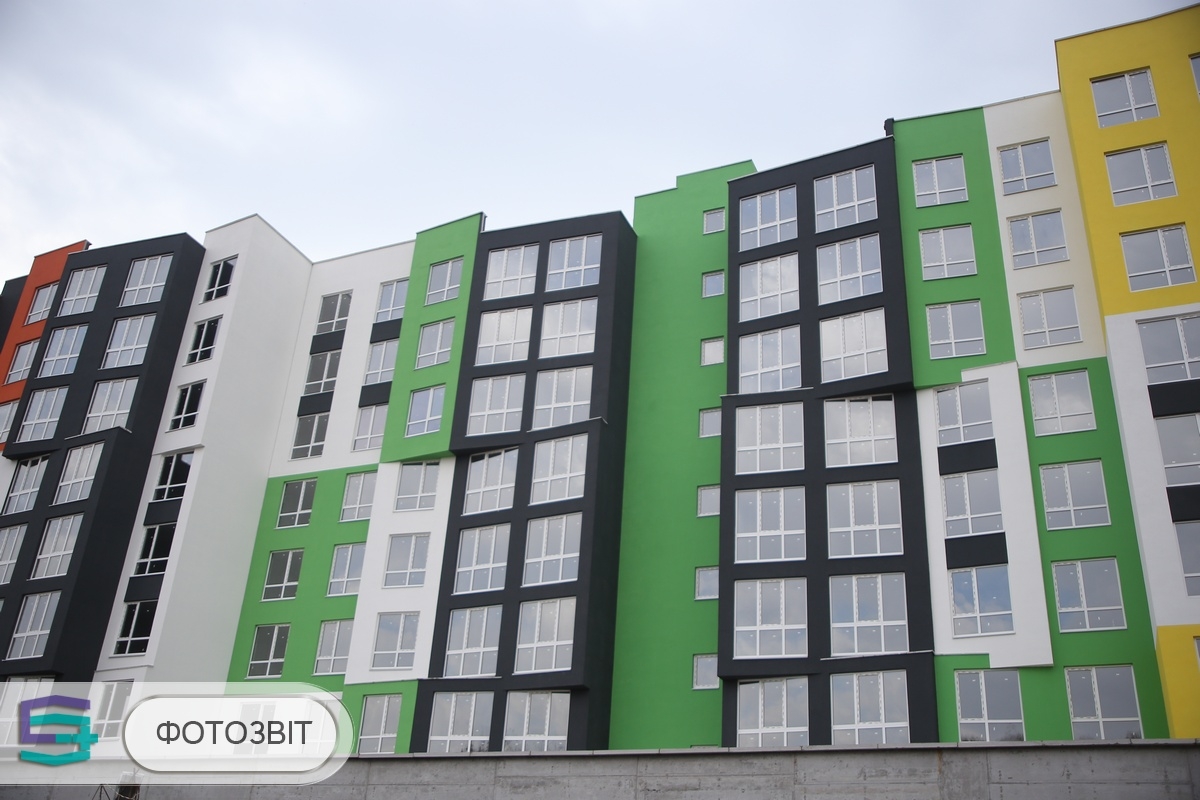

Во второй секции подходят к завершению работы по монтажу газопроводов (95%). Завершили работы по заливке стяжки в квартирах и местах общего пользования. Подходит к завершению поклейка 2-го слоя еврорубероида на кровле.

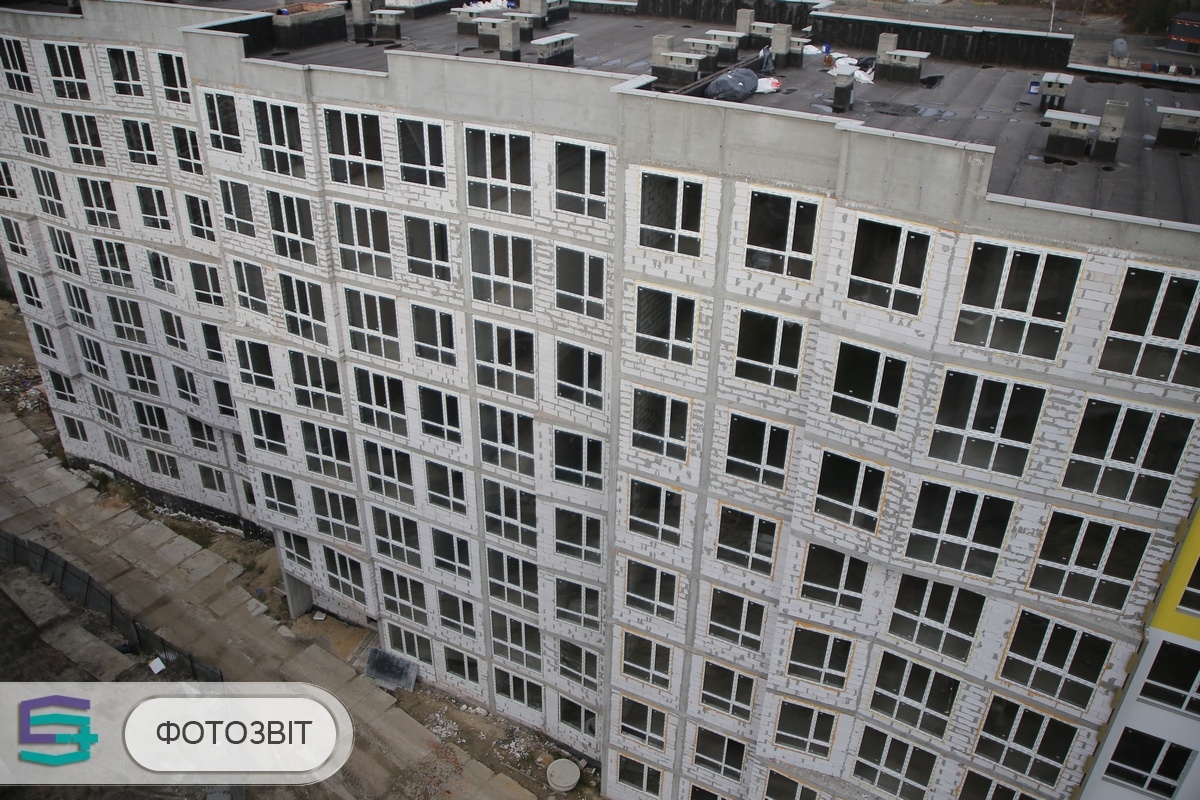

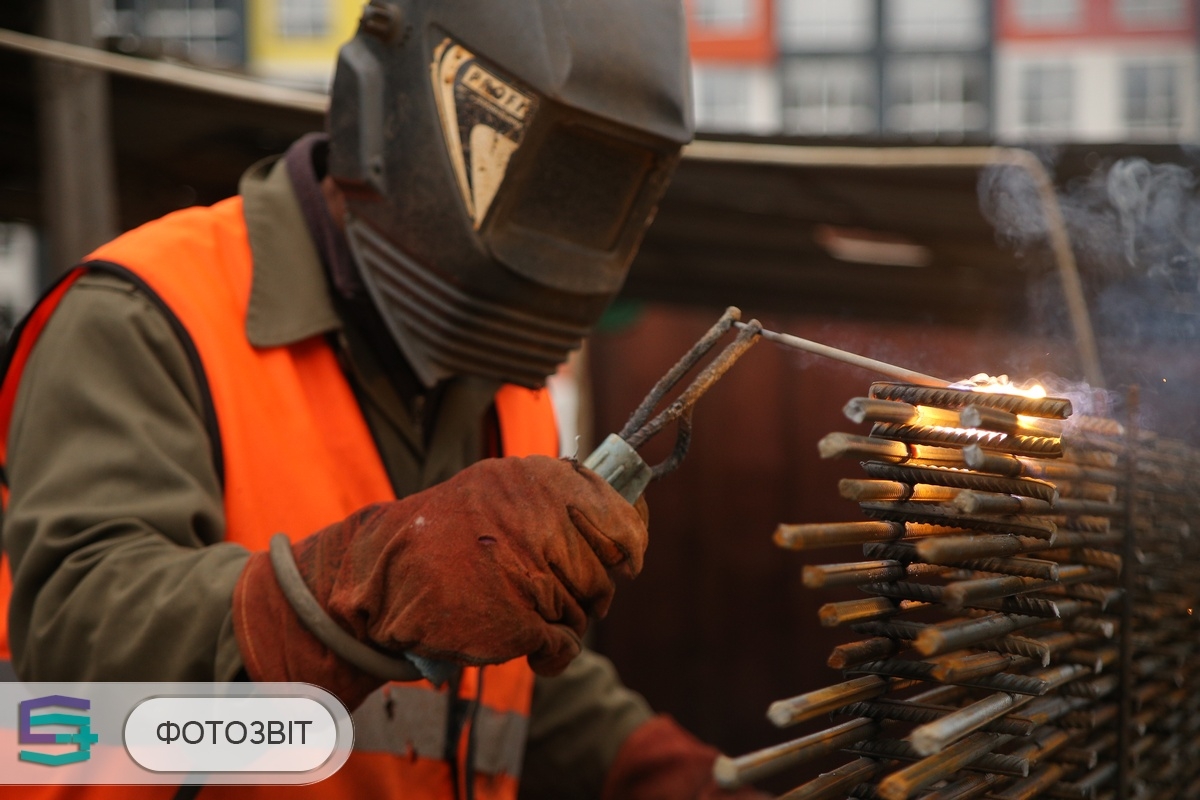

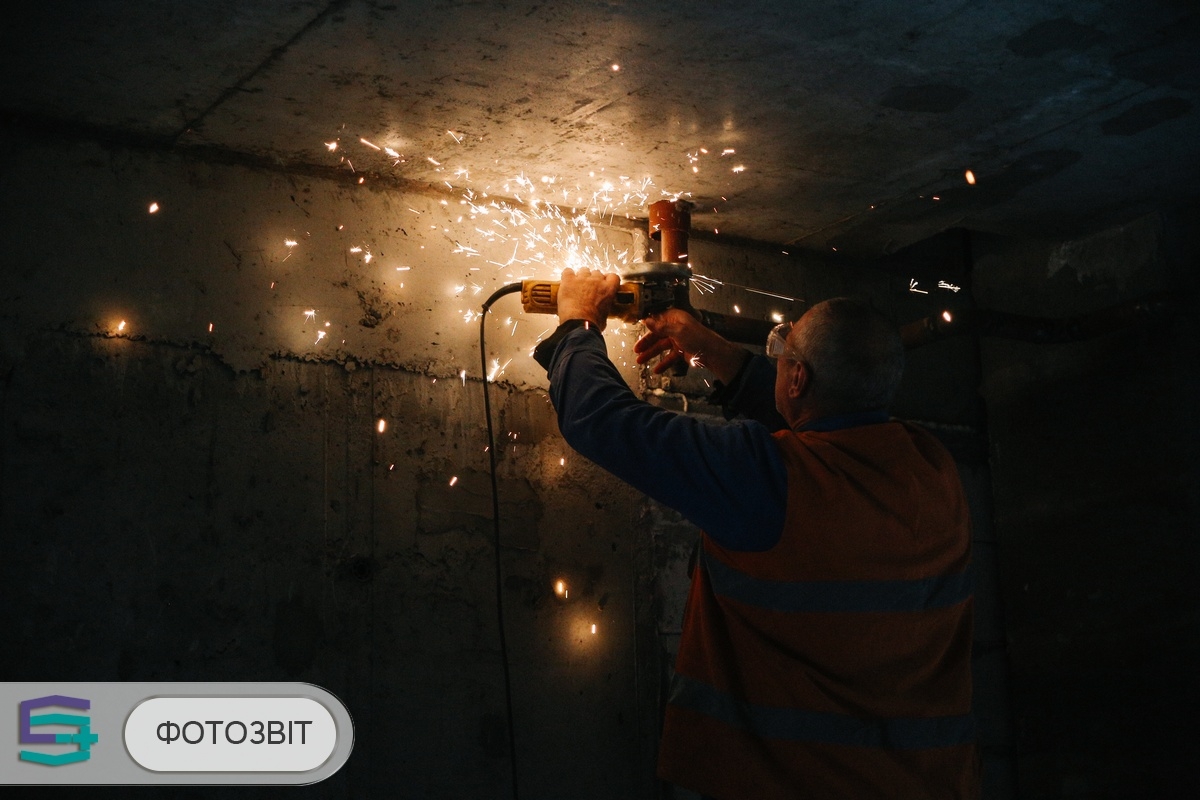

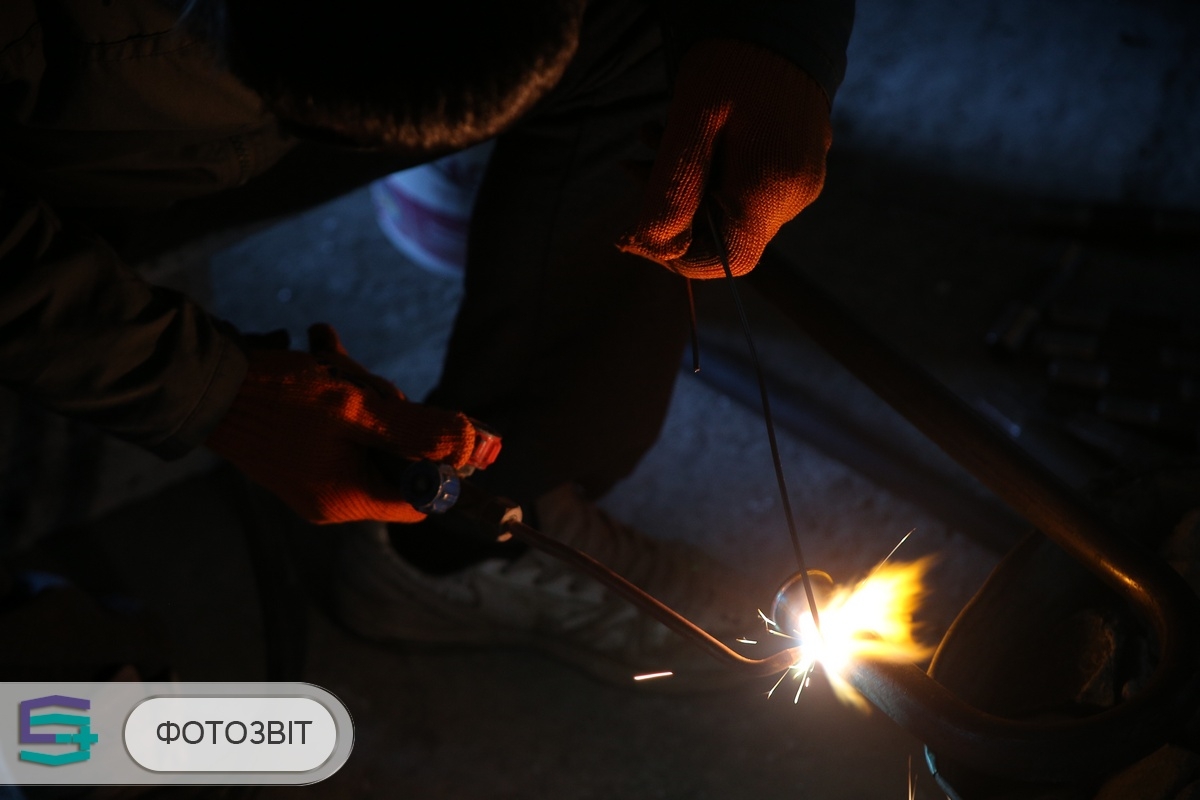

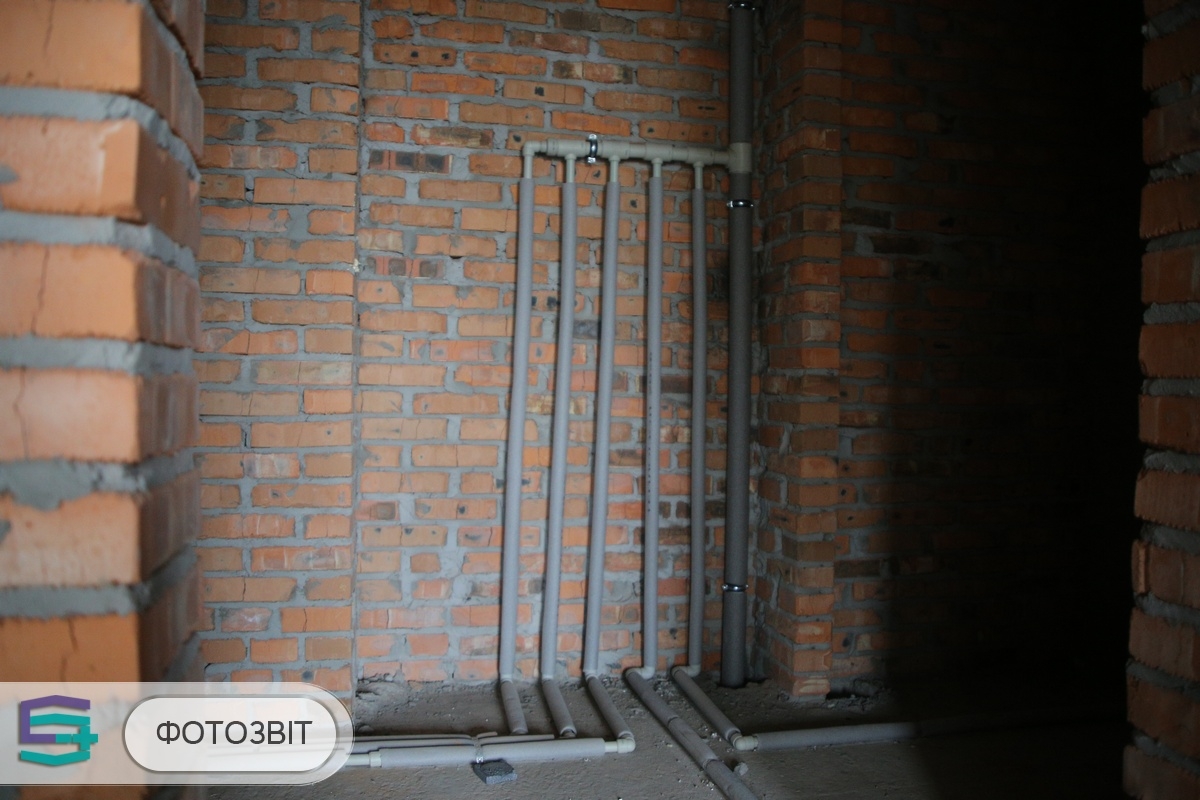

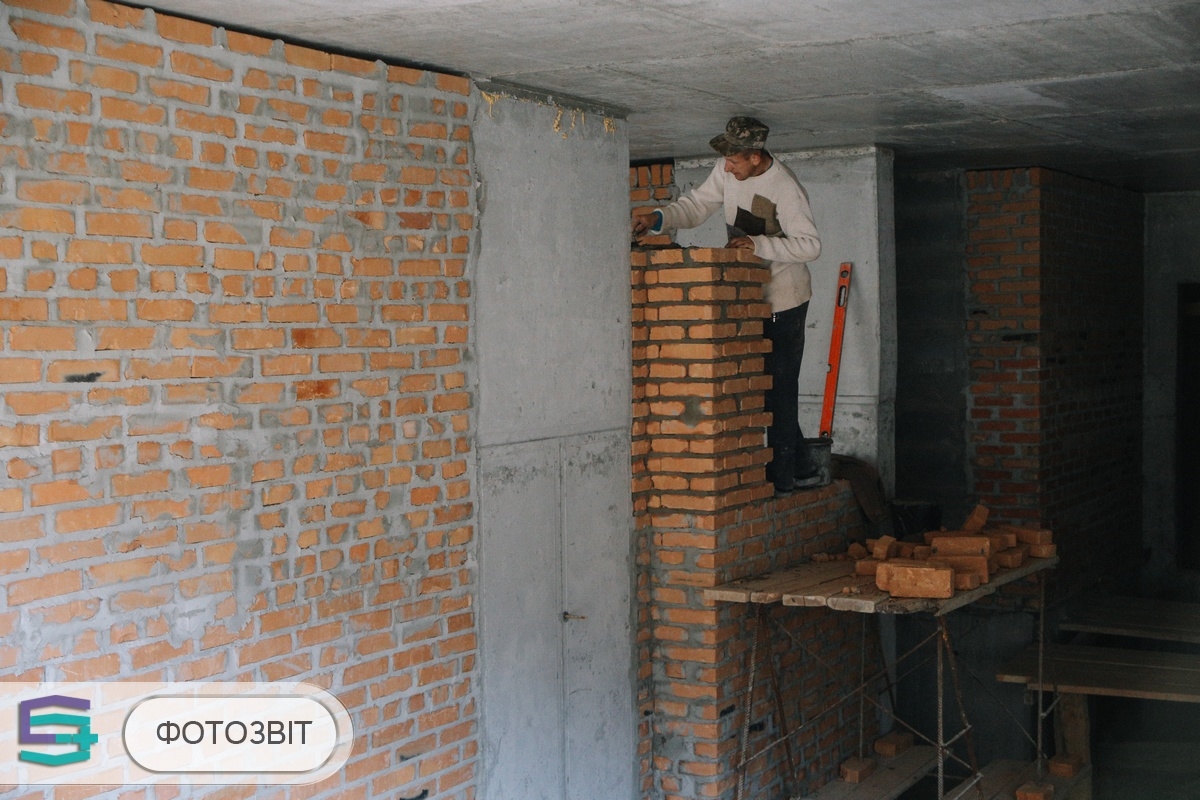

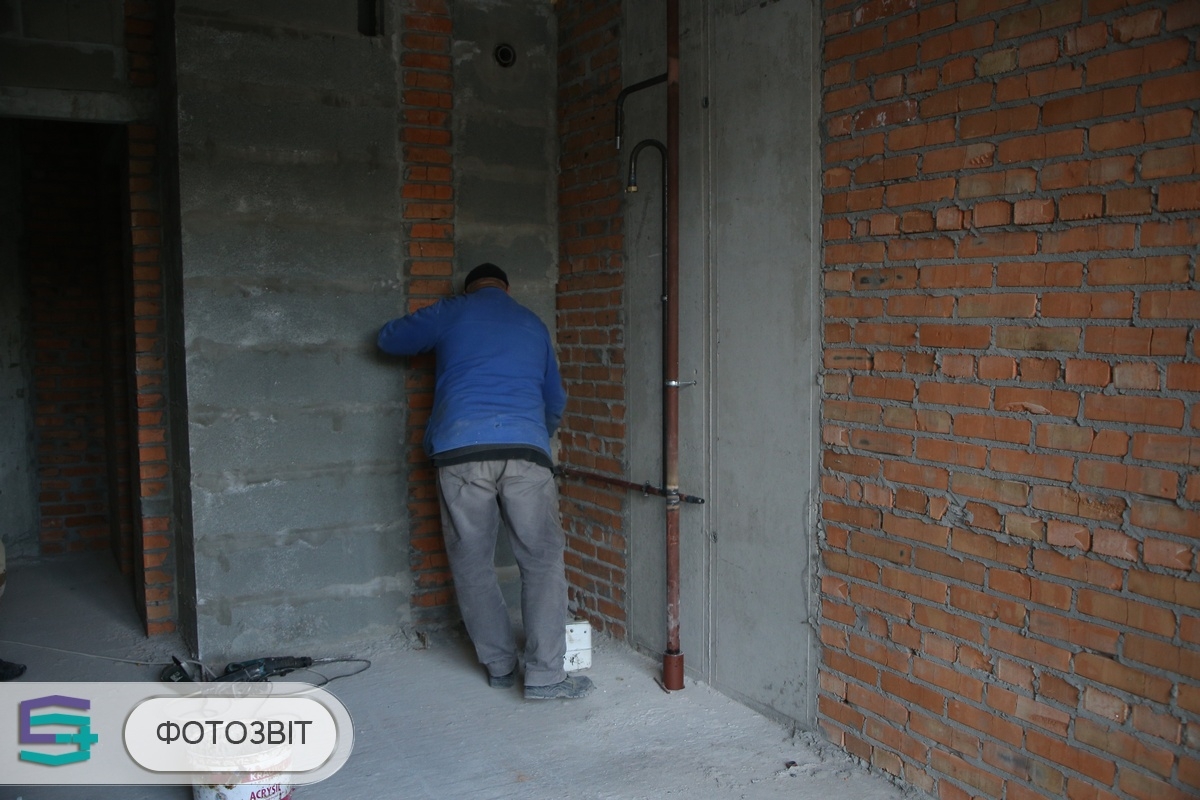

В третьей секции продолжаем поквартирный монтаж газового оборудования. Завершили кладку наружных и внутренних стен 1-го этажа. Завершили монтаж сантехнических труб.

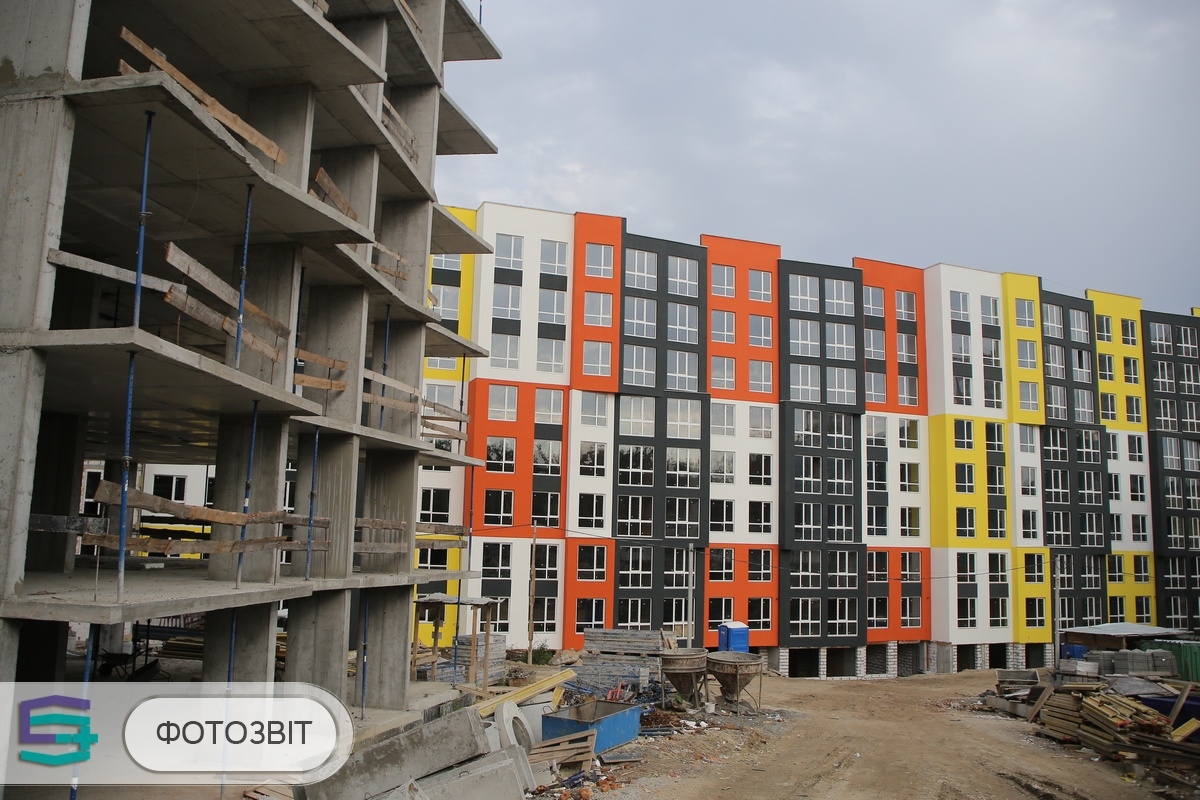

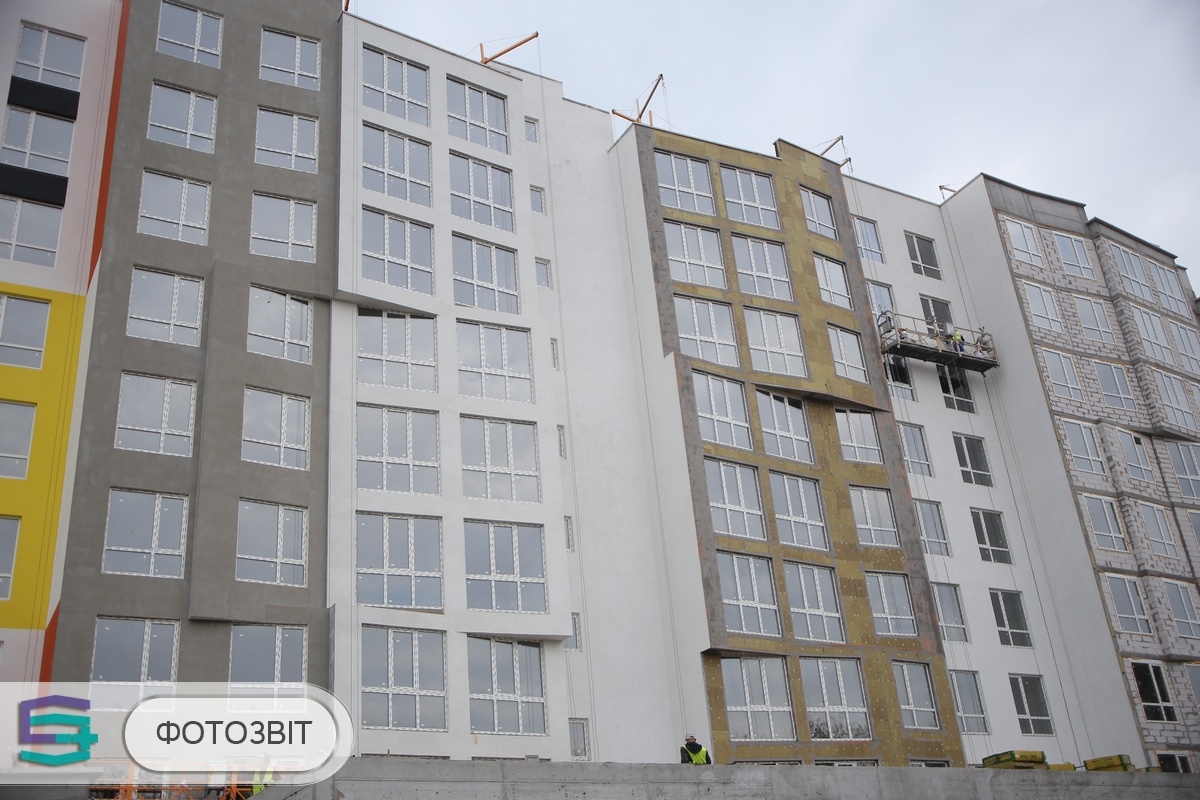

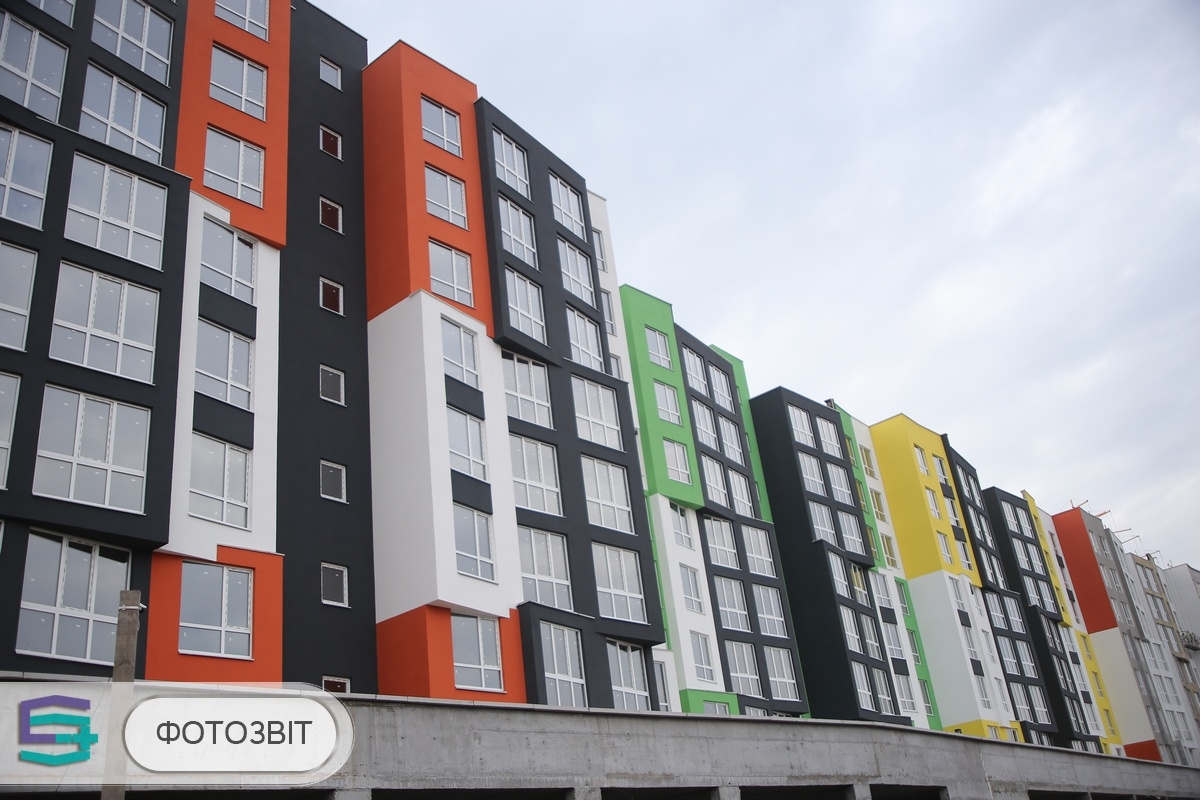

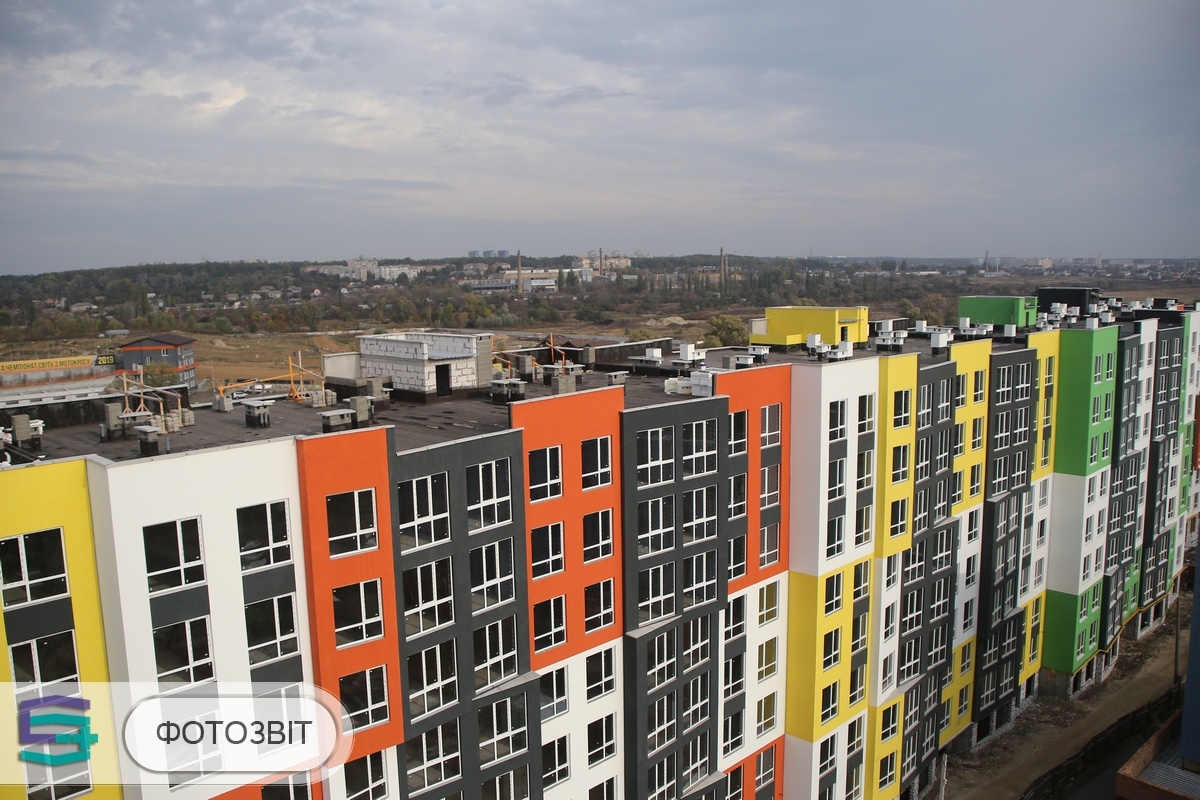

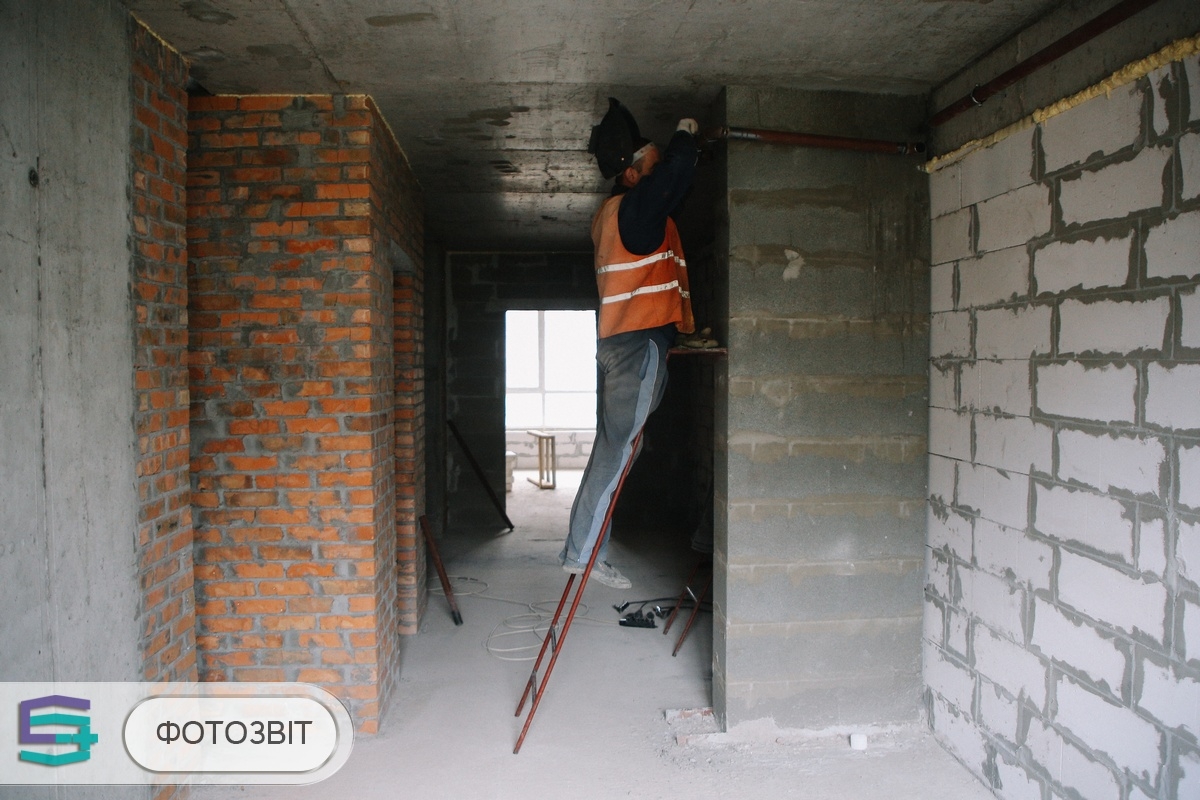

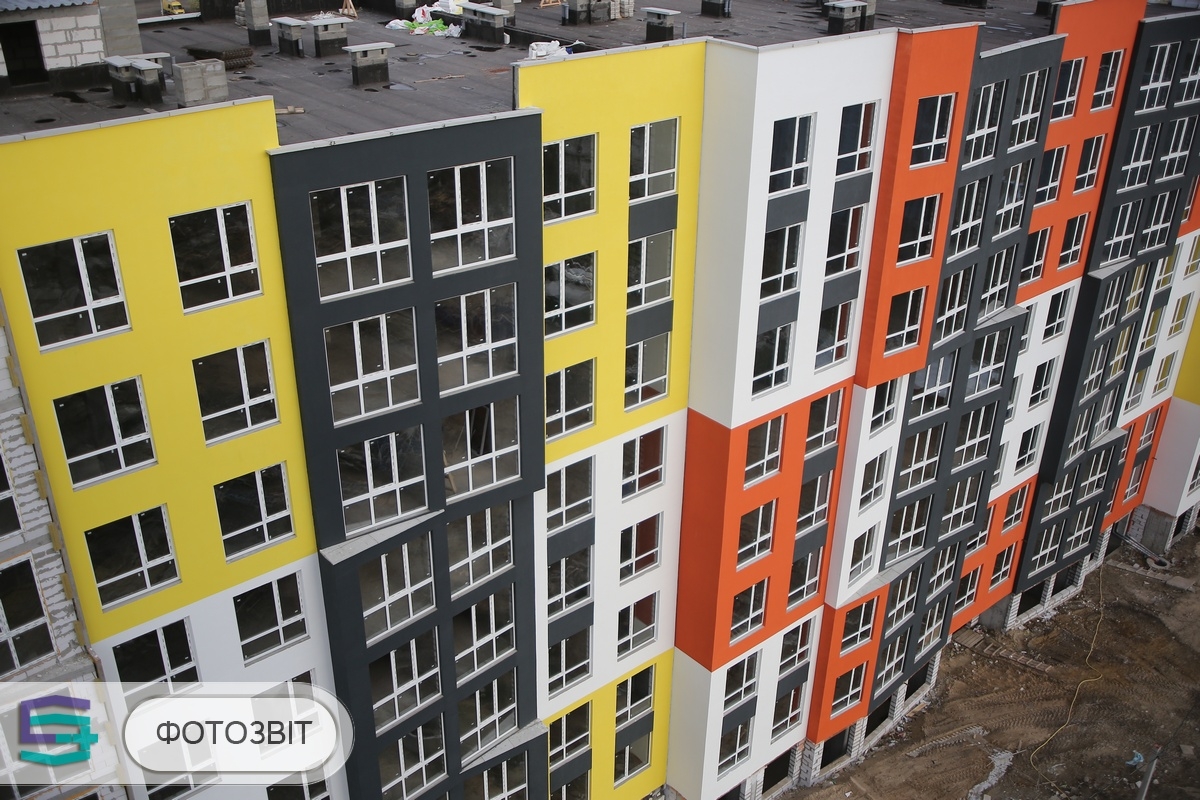

В четвертой секции продолжаем поквартирный монтаж газового оборудования. Завершили кладку наружных и внутренних стен 1-го этажа. Продолжаем фасадные работы (85%).

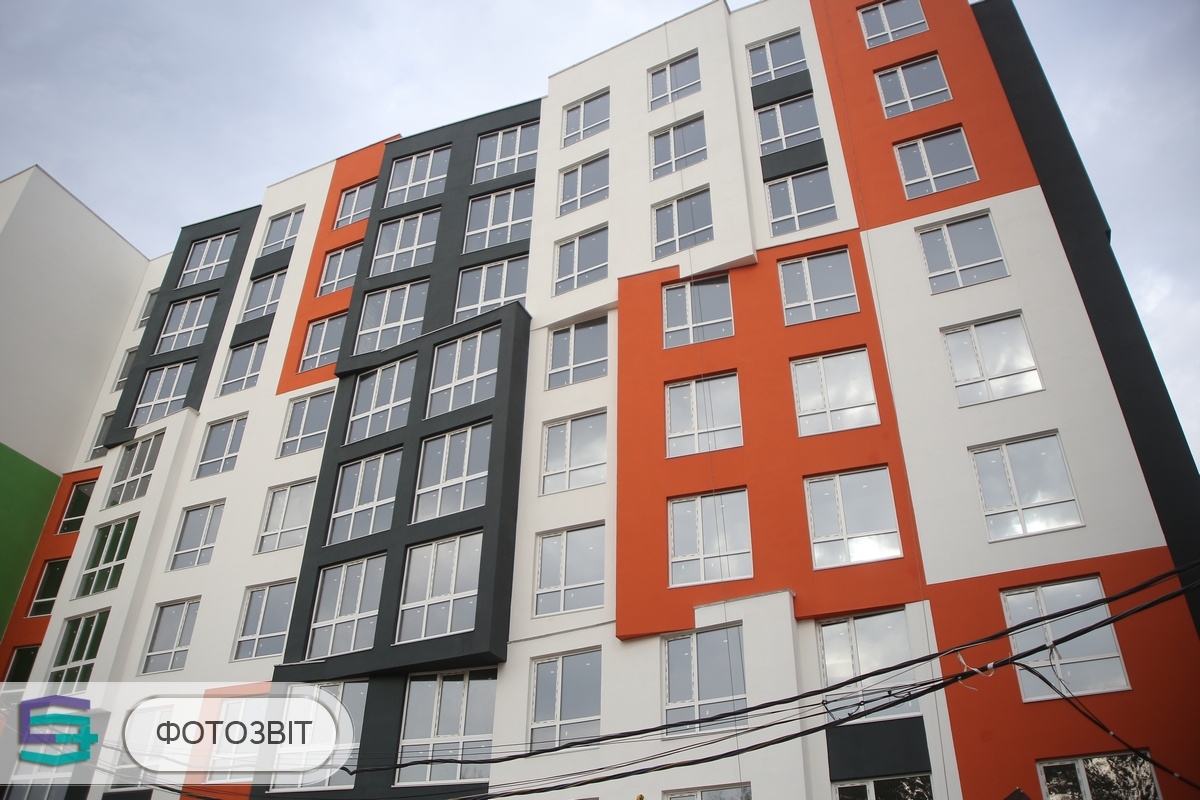

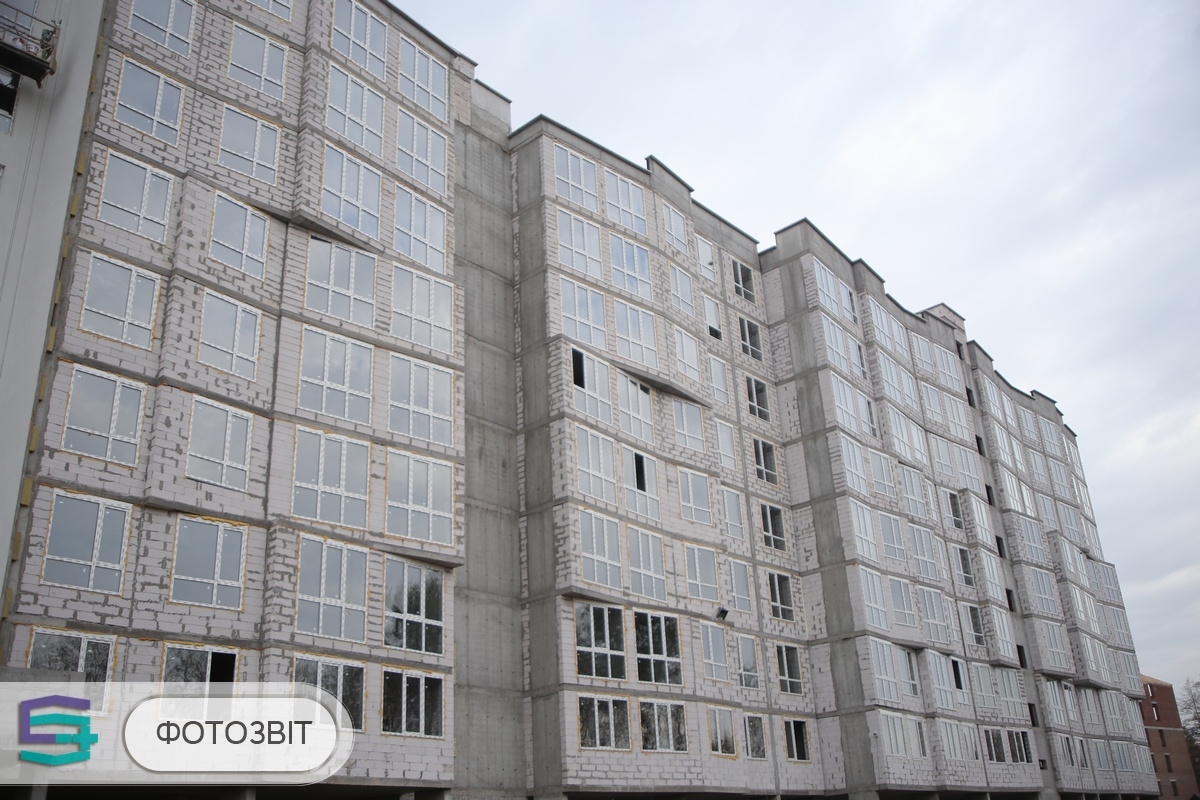

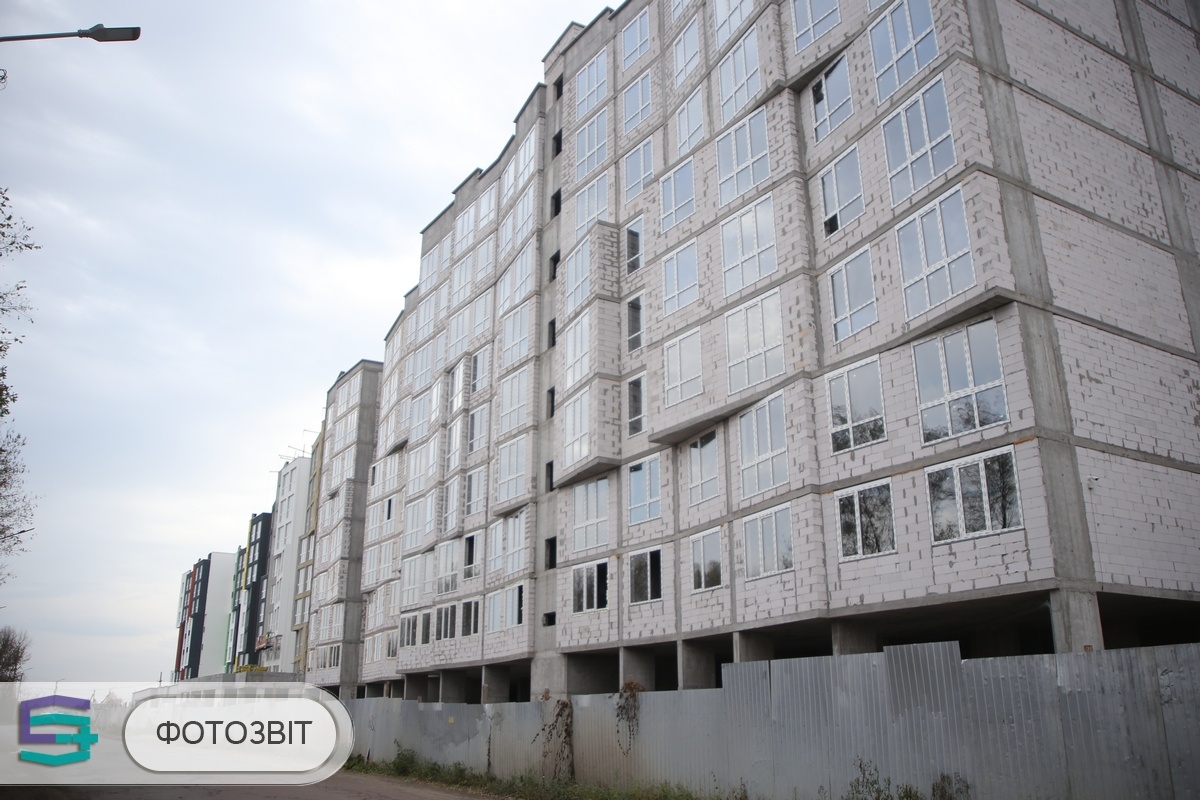

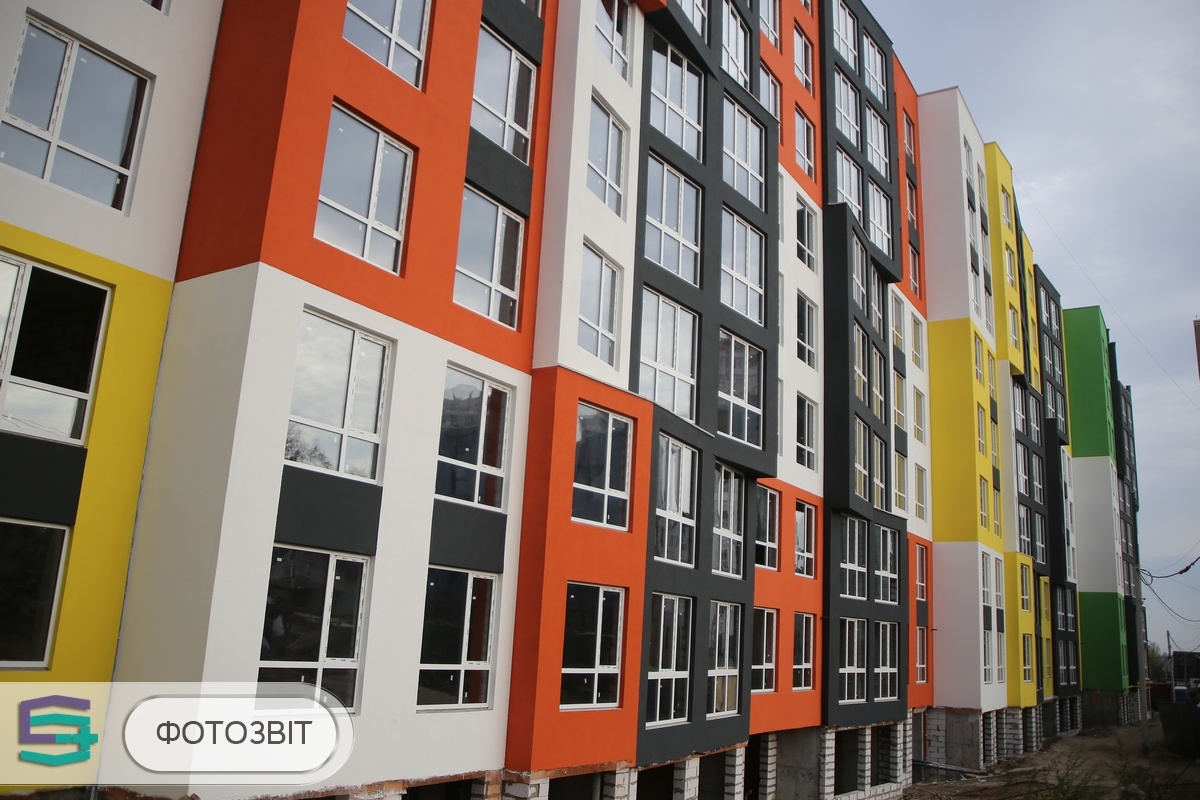

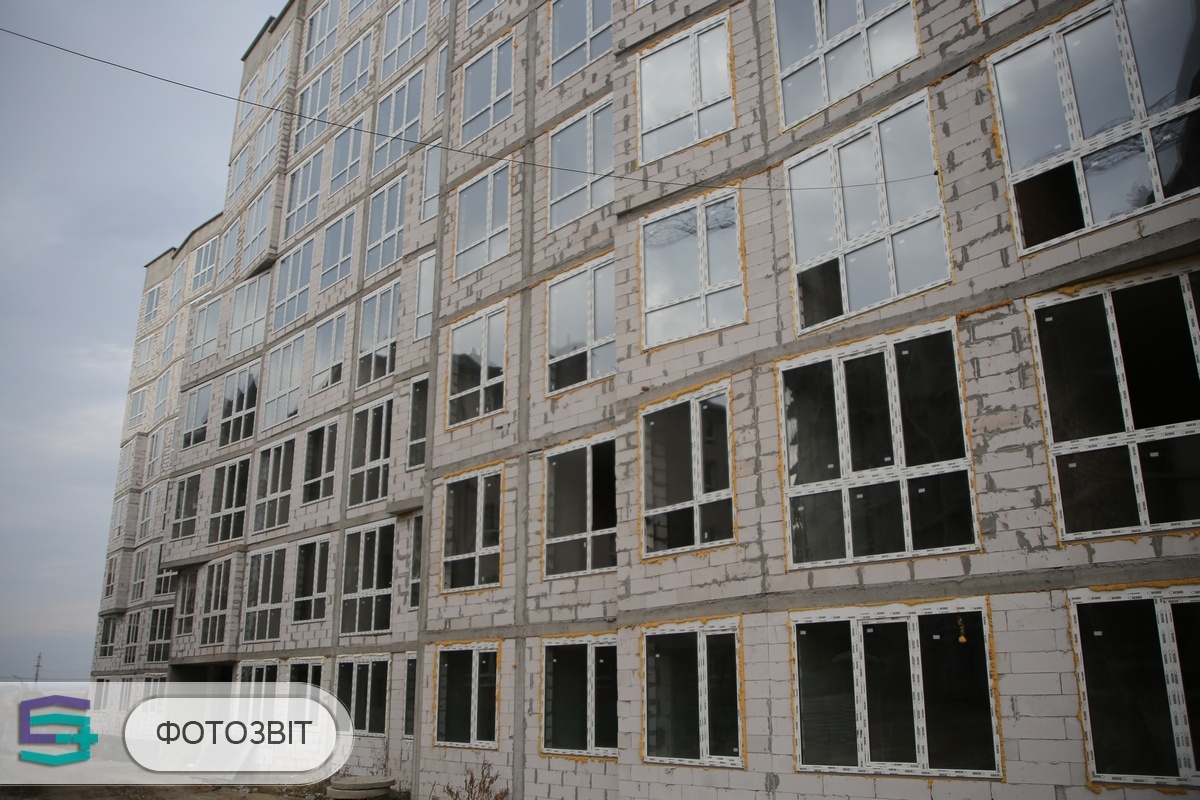

В пятой секции подходит к завершению монтаж оконных блоков (95%).

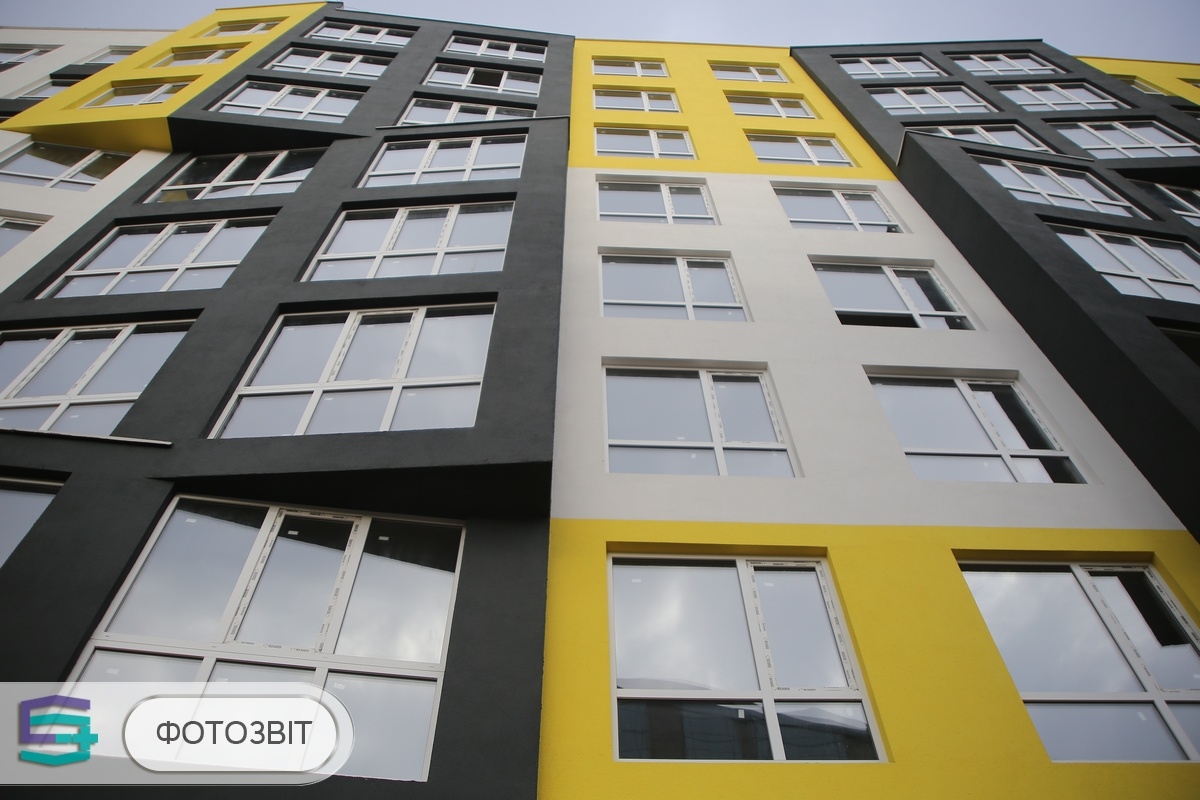

В шестой секции подходит к завершению монтаж оконных блоков (95%).

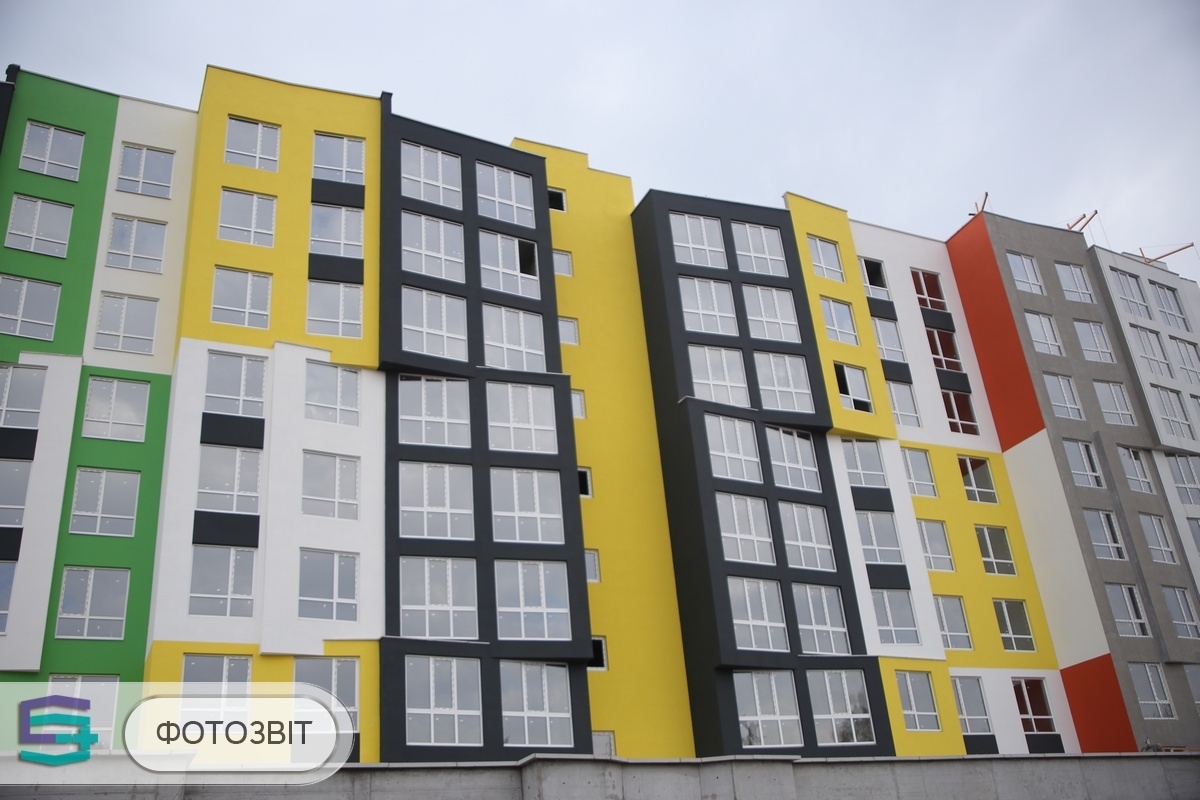

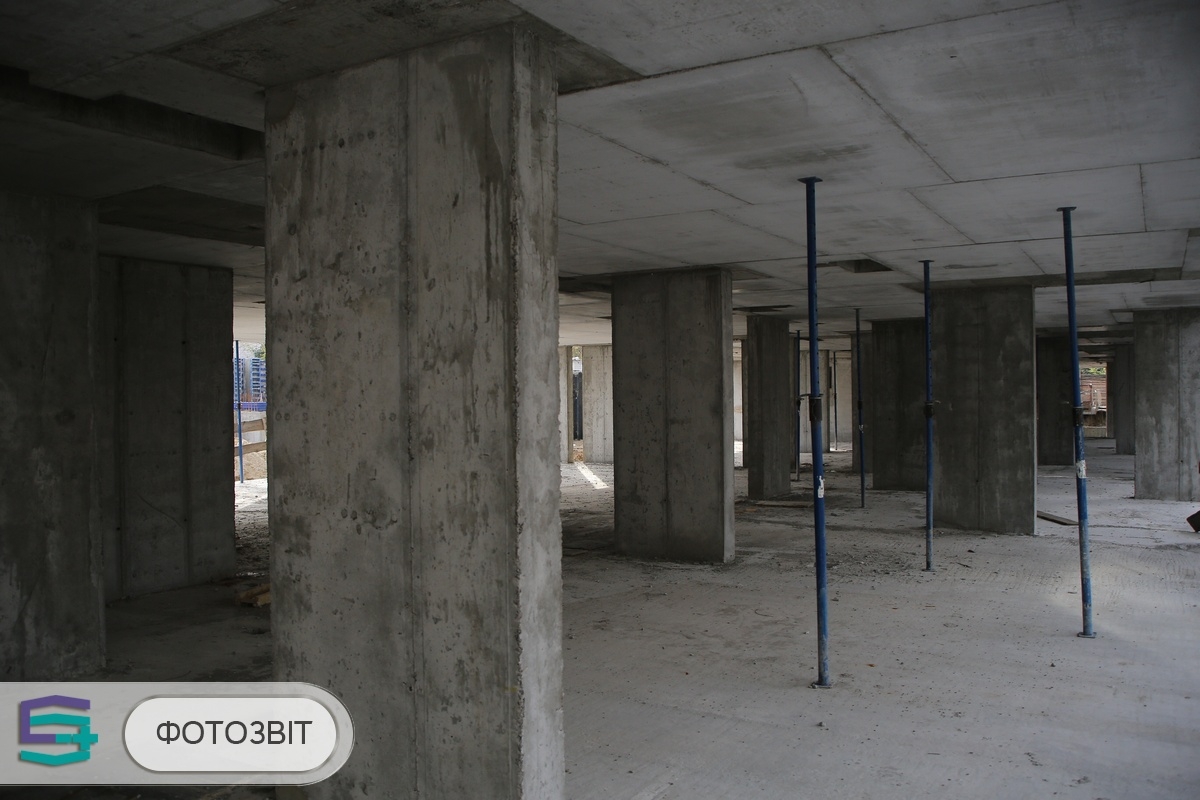

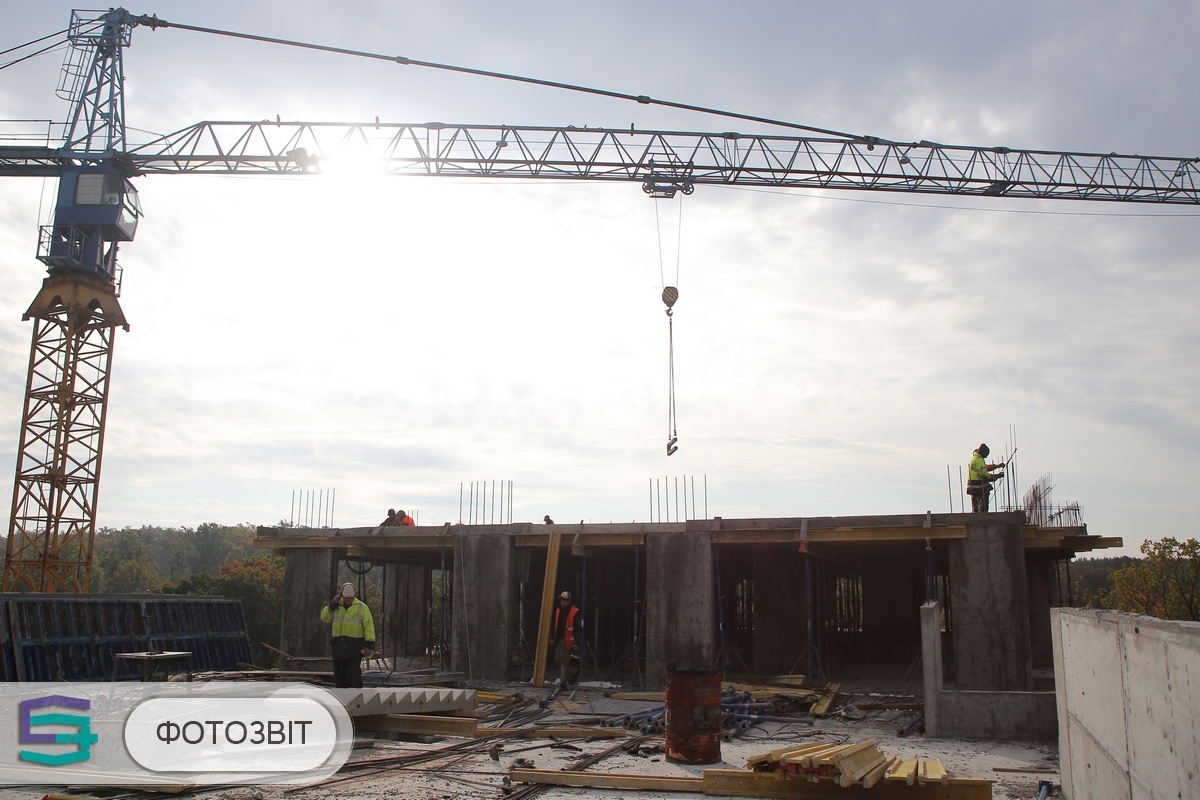

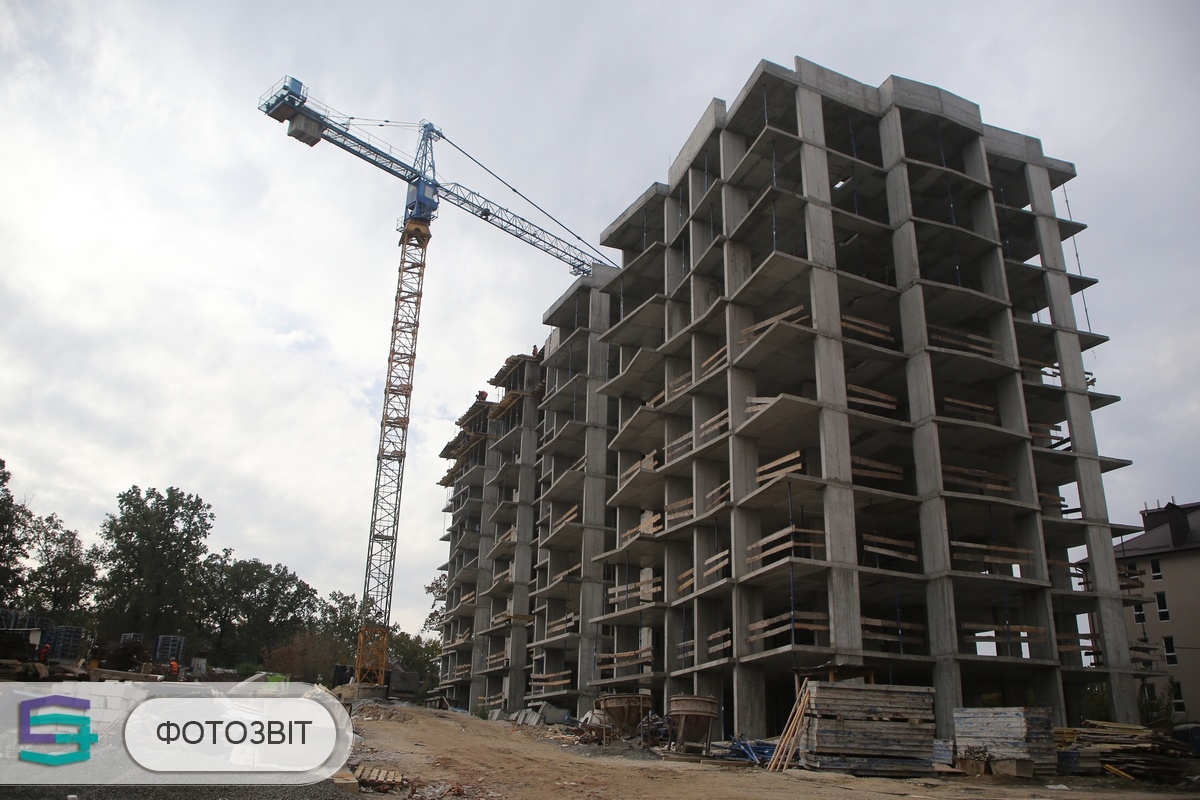

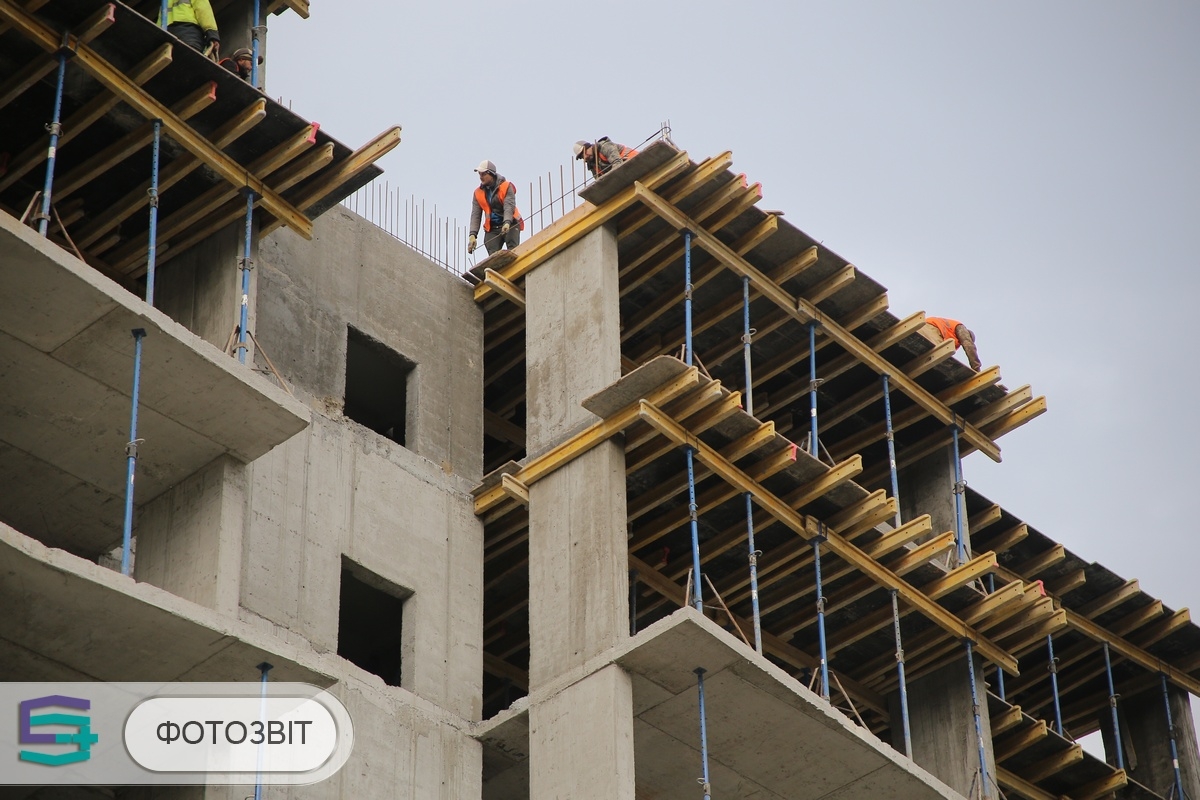

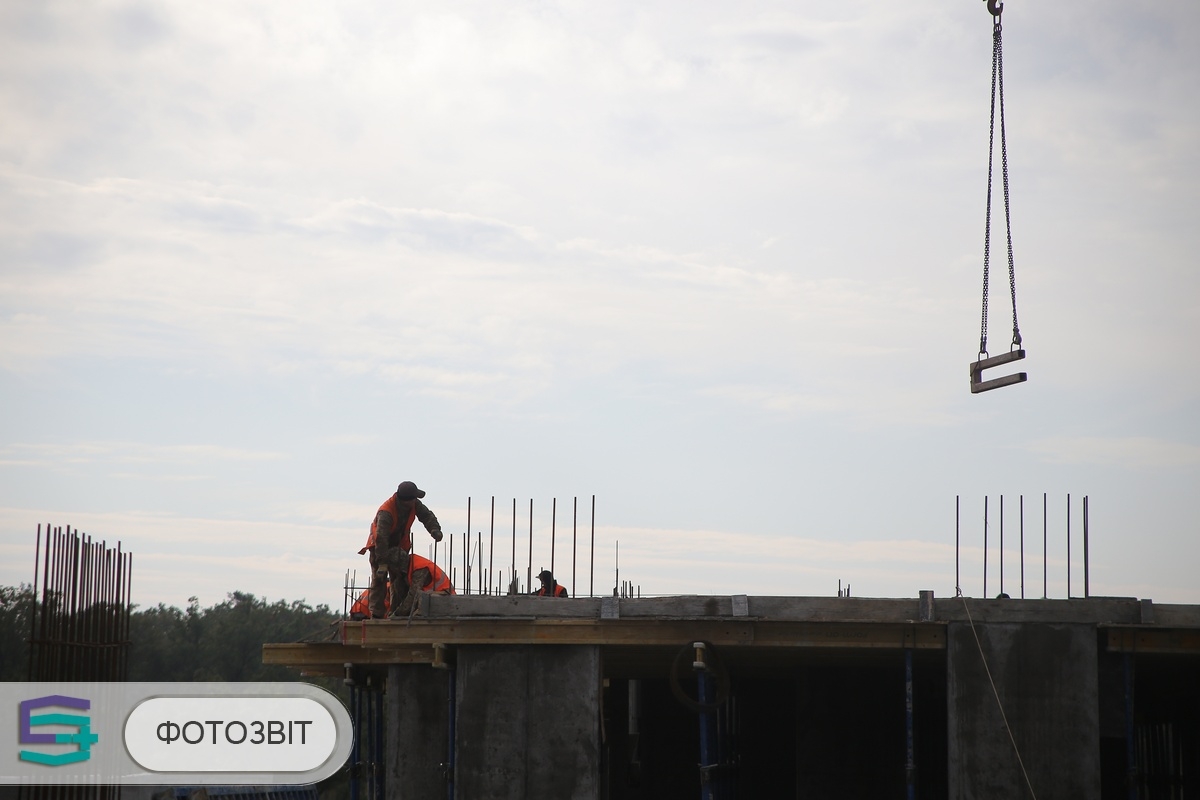

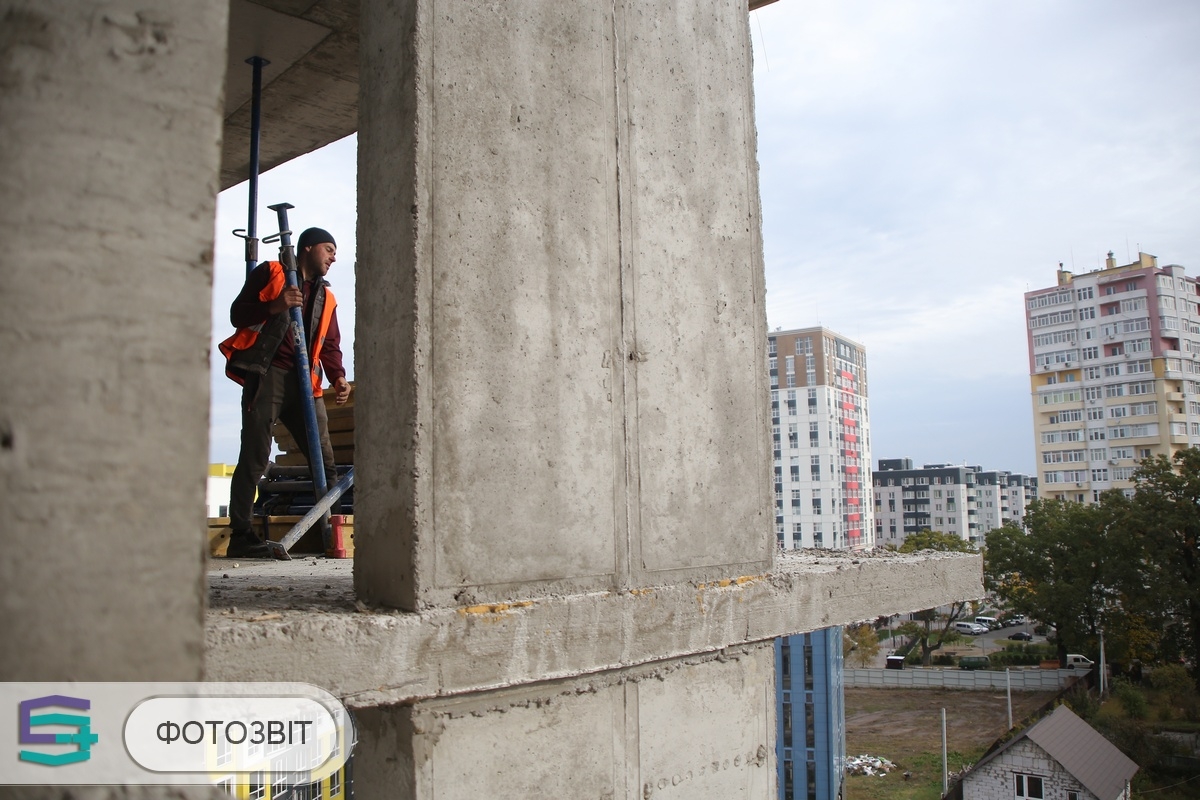

В седьмой секции завершили монолитно-каркасные работы. Смонтировали лестничную клетку до 10-го этажа.

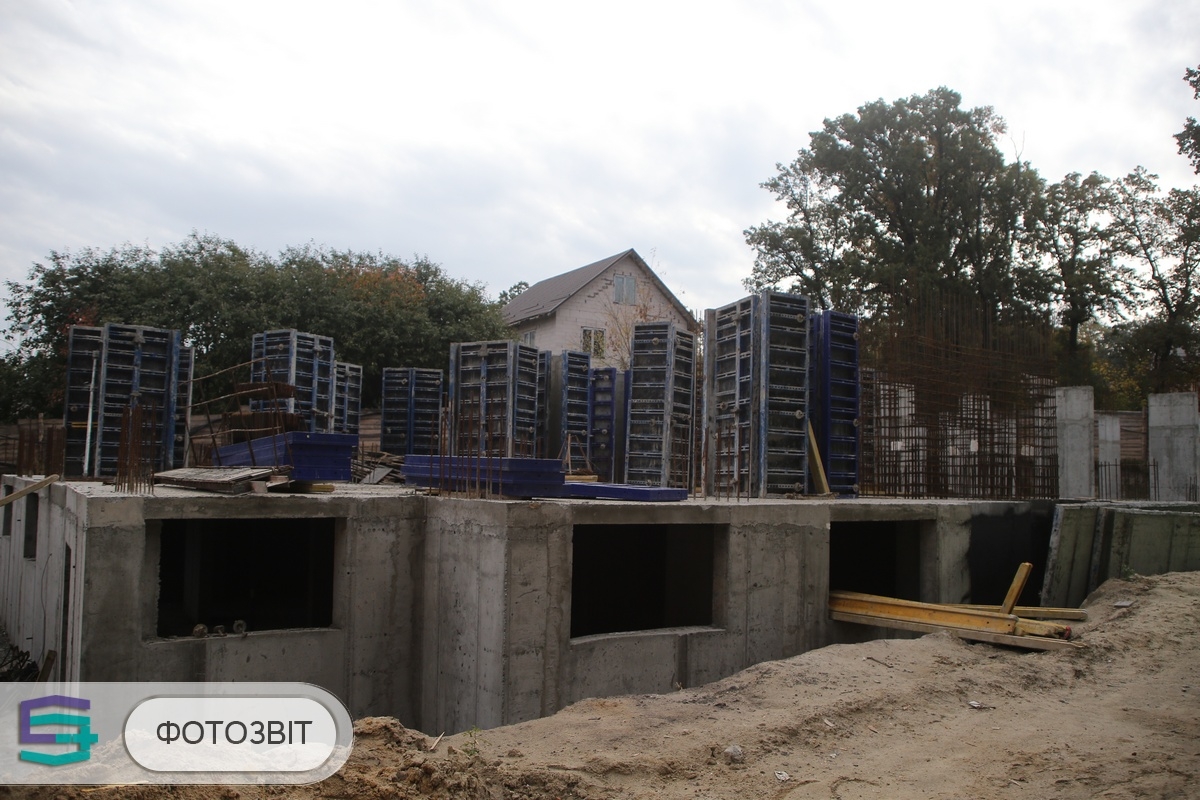

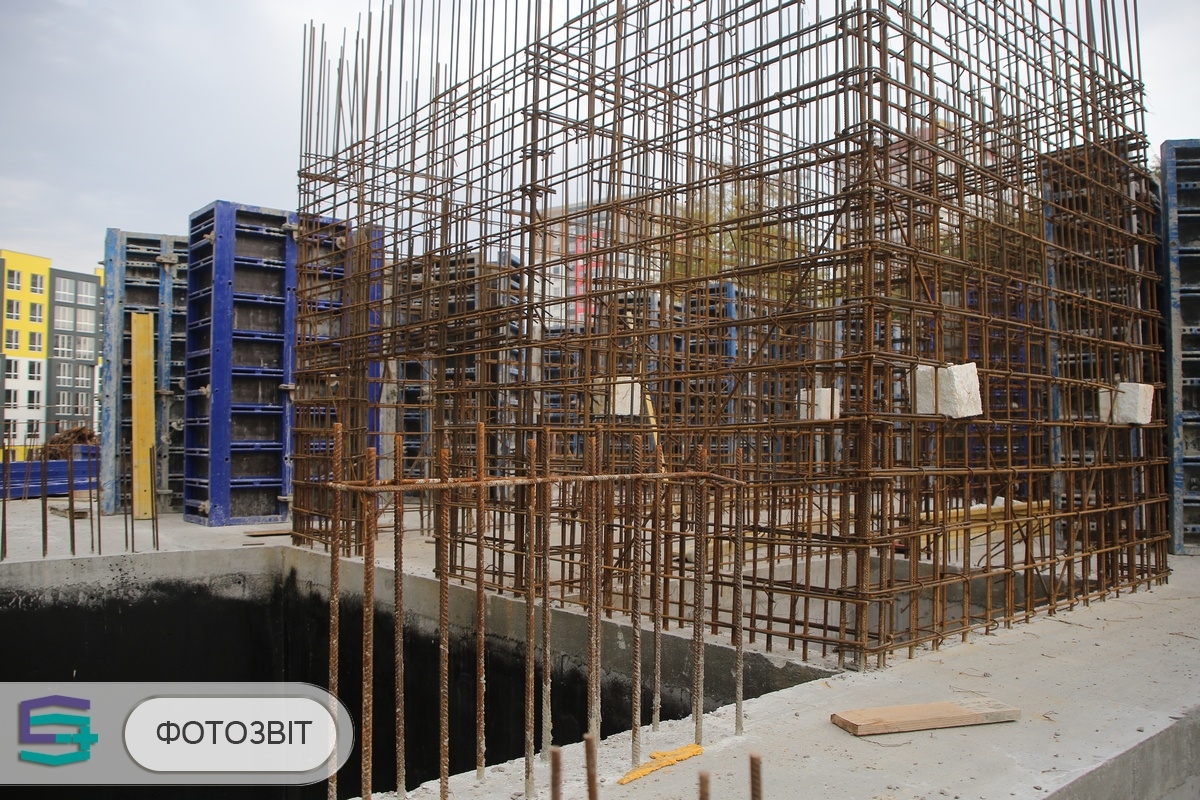

В восьмой секции подходят к завершению монолитно-каркасные работы. Смонтировали лестничную клетку до 9-го этажа.
