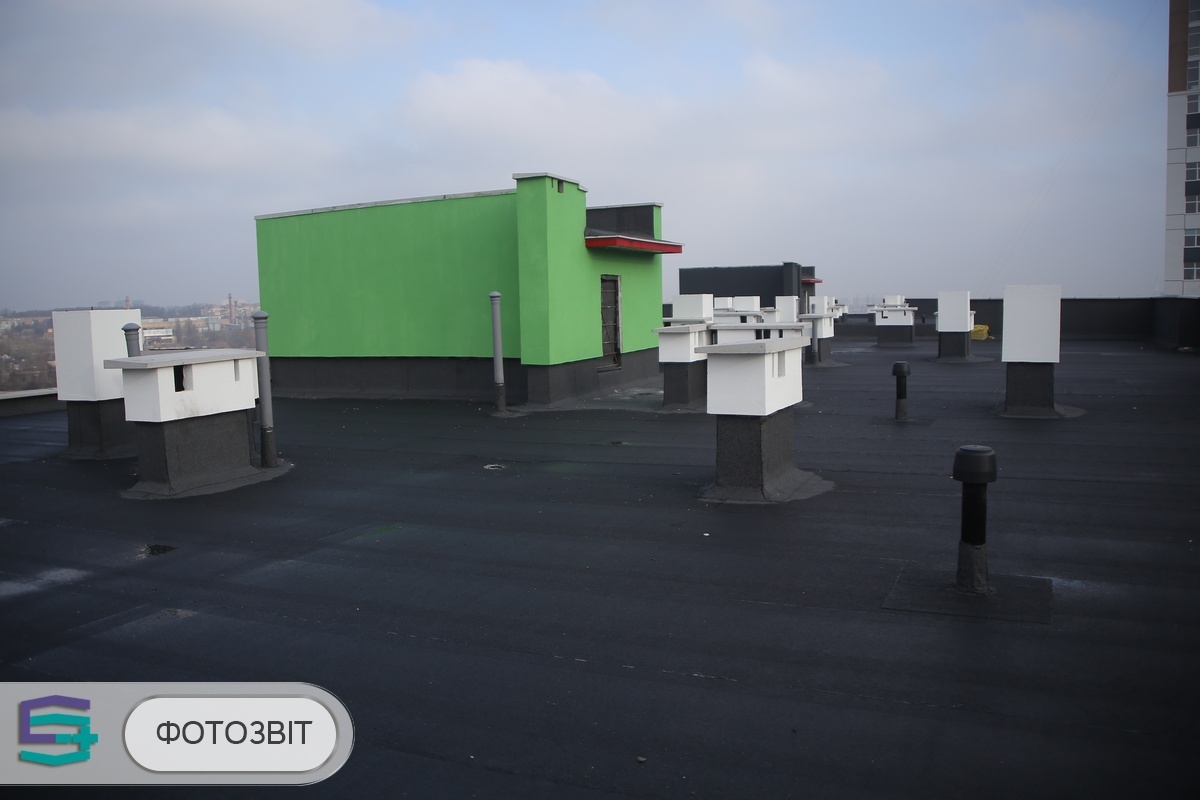

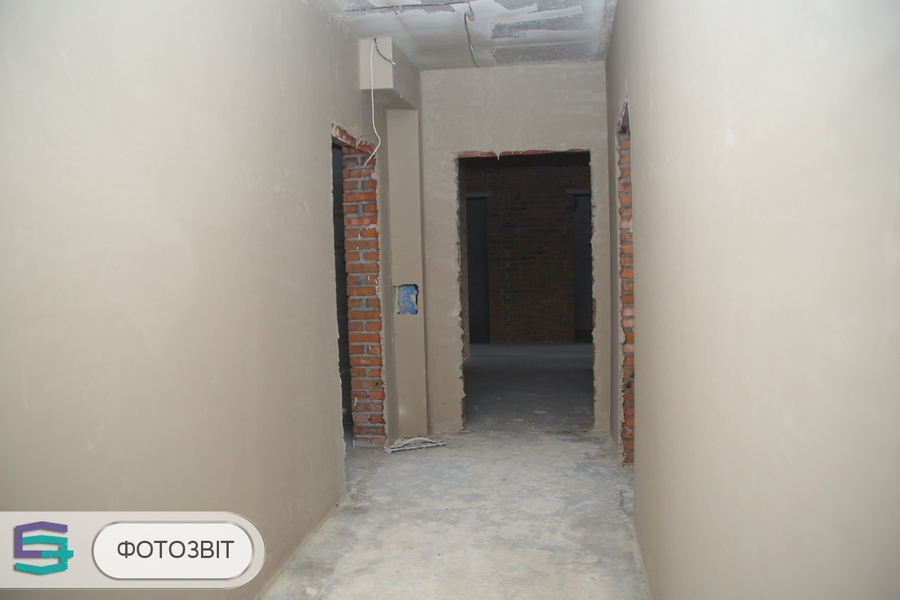

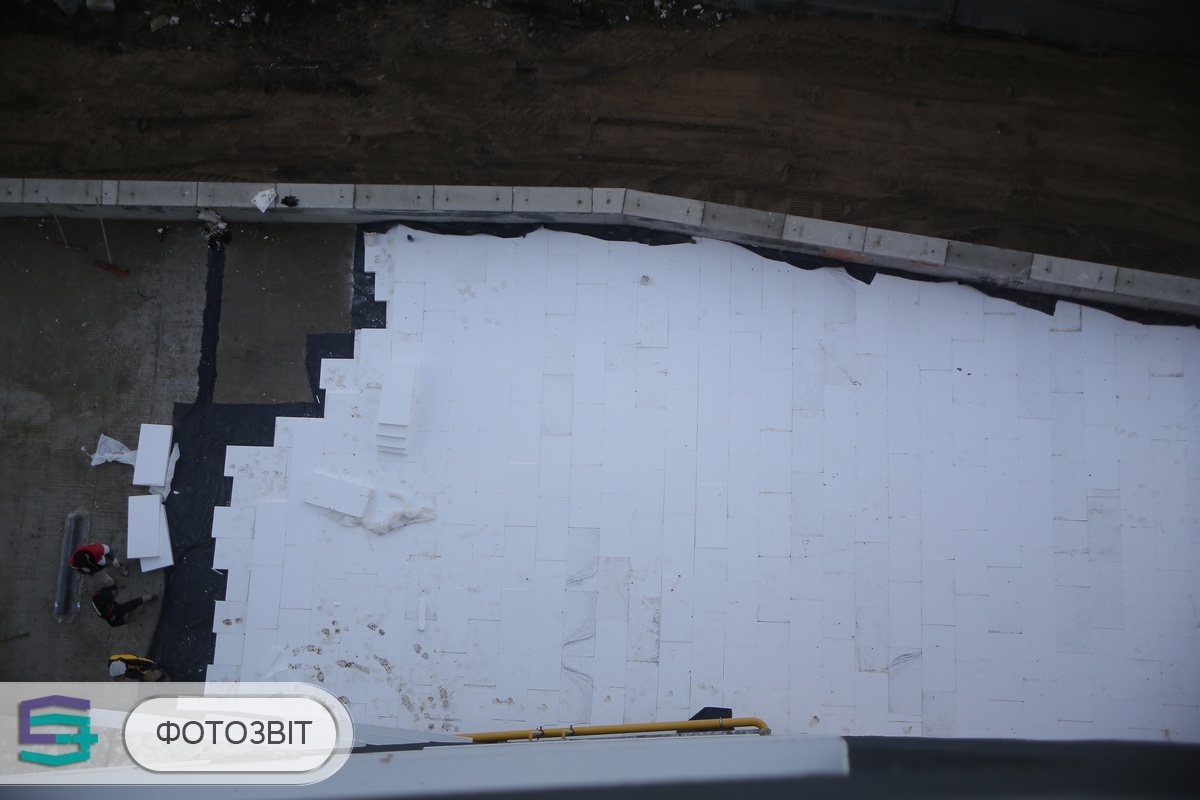

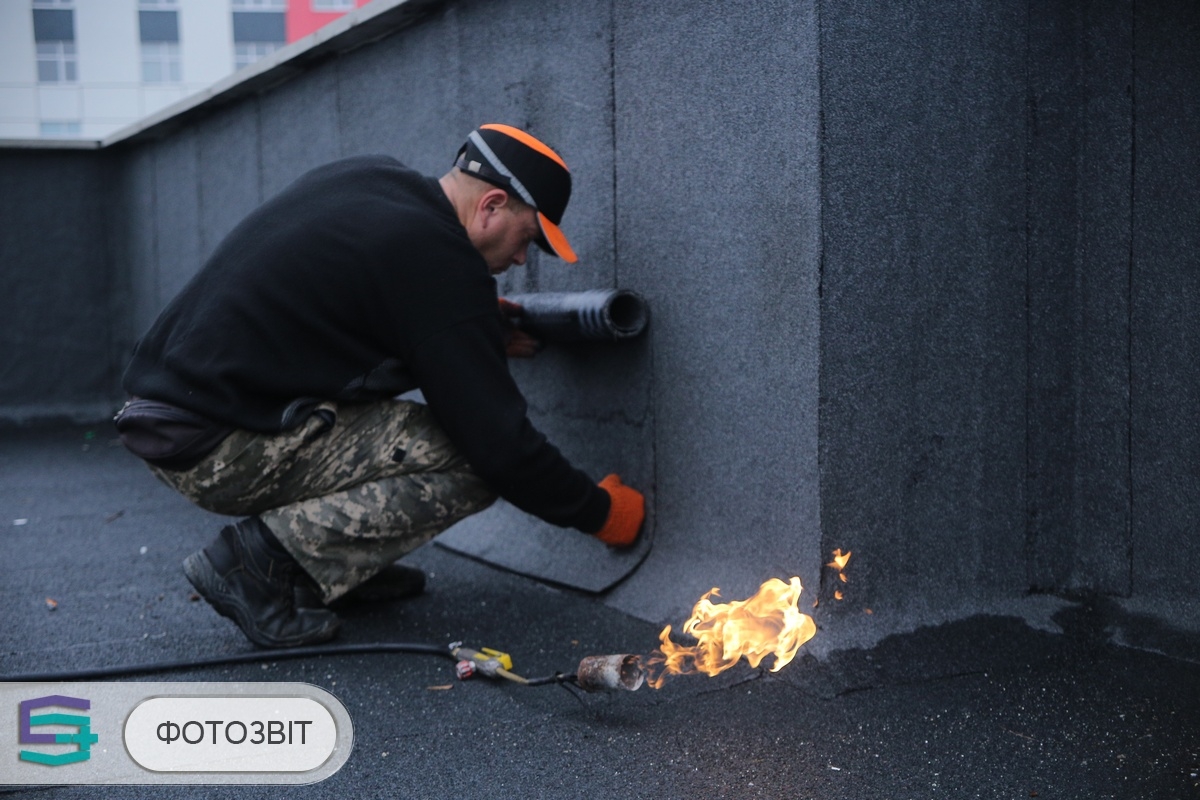

В первой секции завершили поклейку 2-го слоя еврорубероида на кровле. Подходит к завершению штукатурка мест общего пользования. Начали монтаж лифтового оборудования. Начали работы по устройству кровли на пристройке. Ведем подготовительные работы для устройства пола в пристройке.
Во второй секции завершили поклейку 2-го слоя еврорубероида на кровле. Продолжается штукатурка мест общего пользования. Начали работы по устройству кровли на пристройке. Ведем подготовительные работы для устройства пола в пристройке.

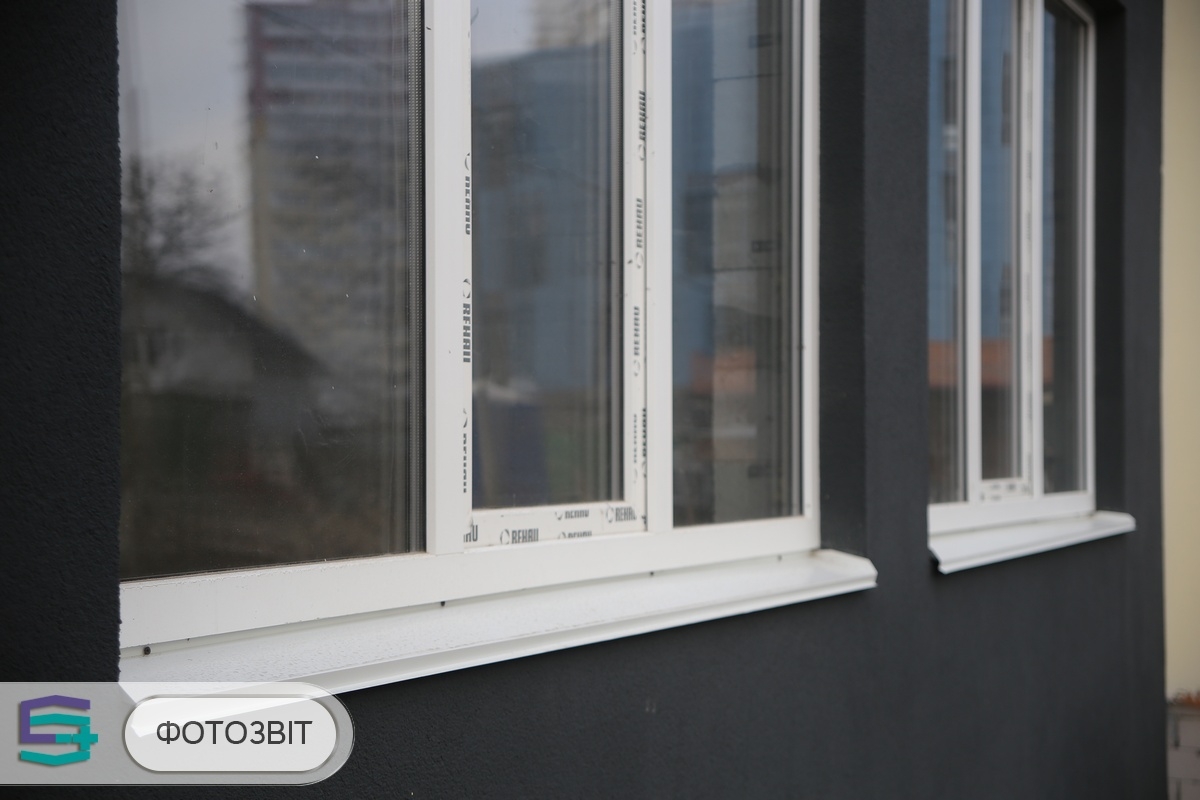

В третьей секции завершили монтаж отливов на подоконниках.

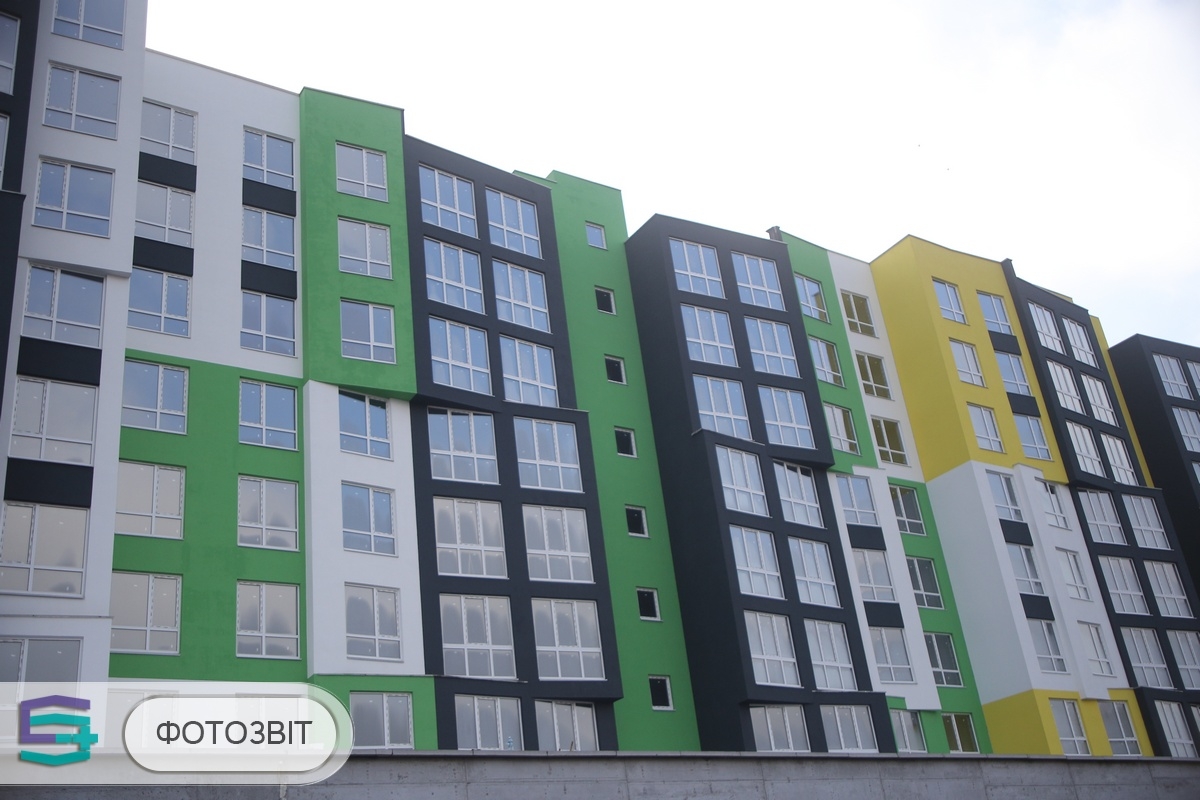

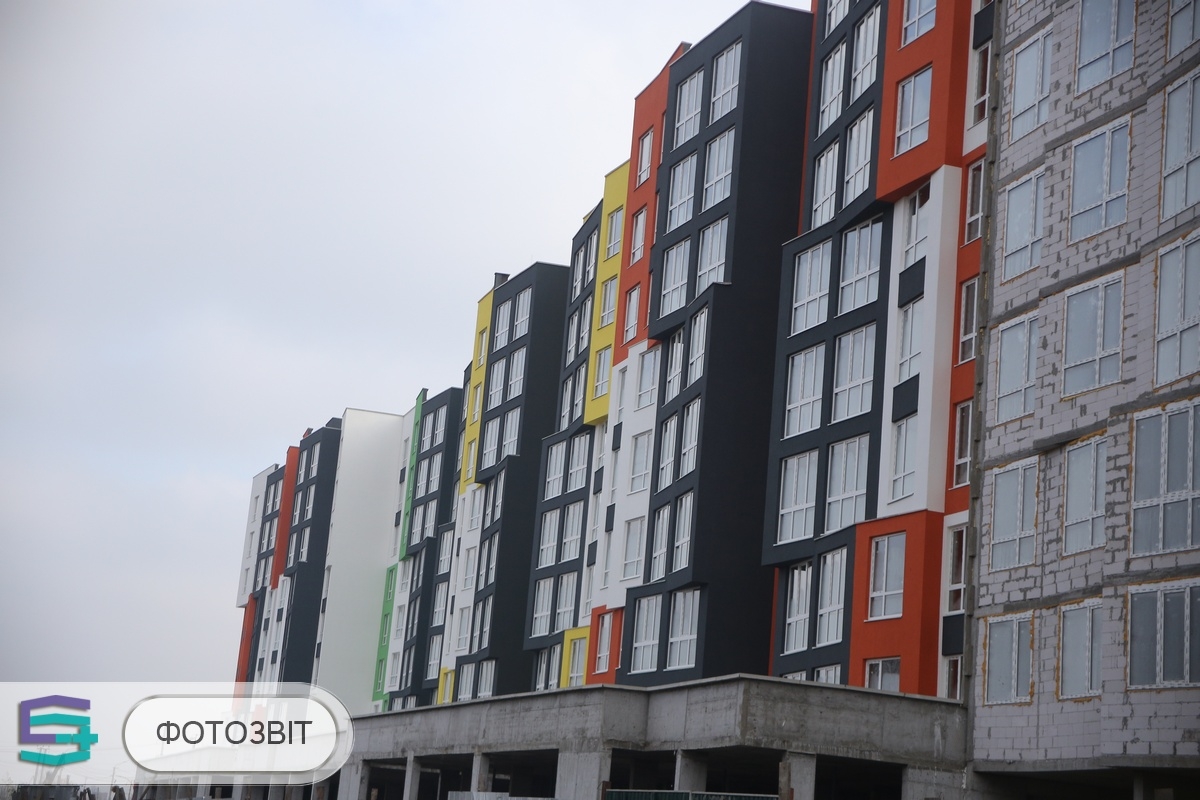

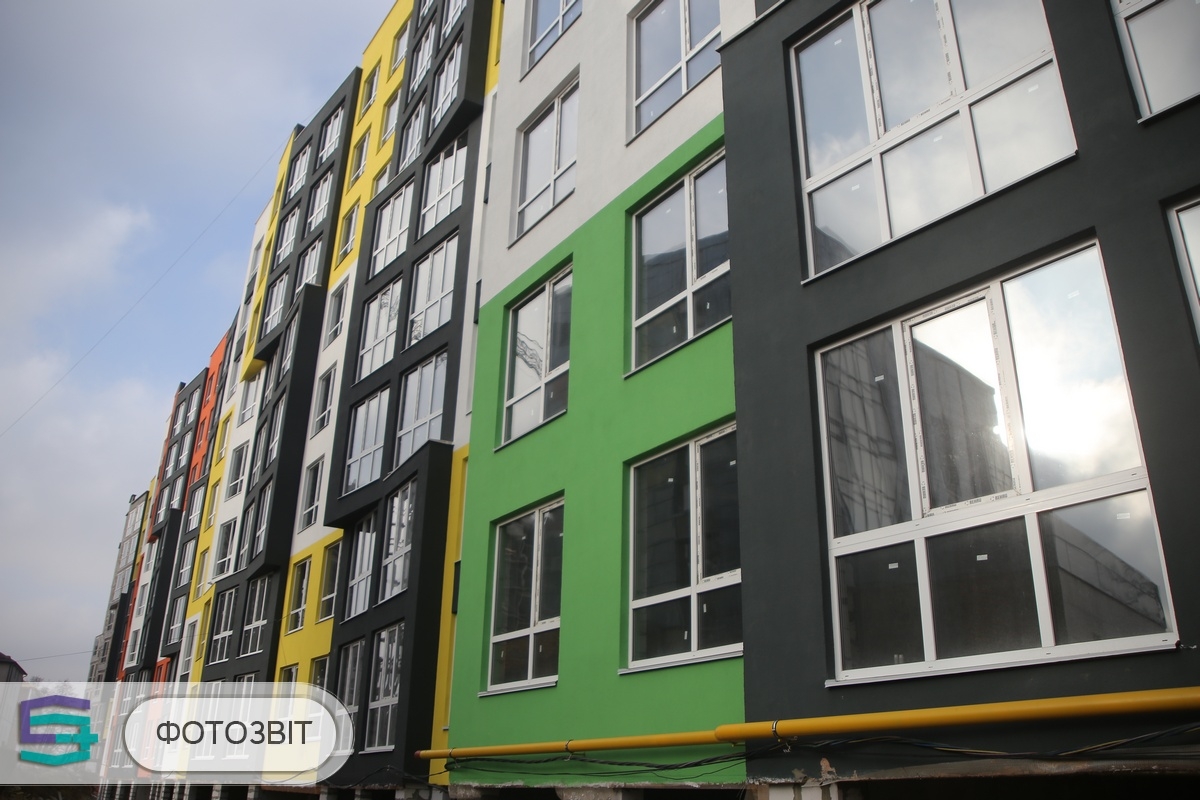

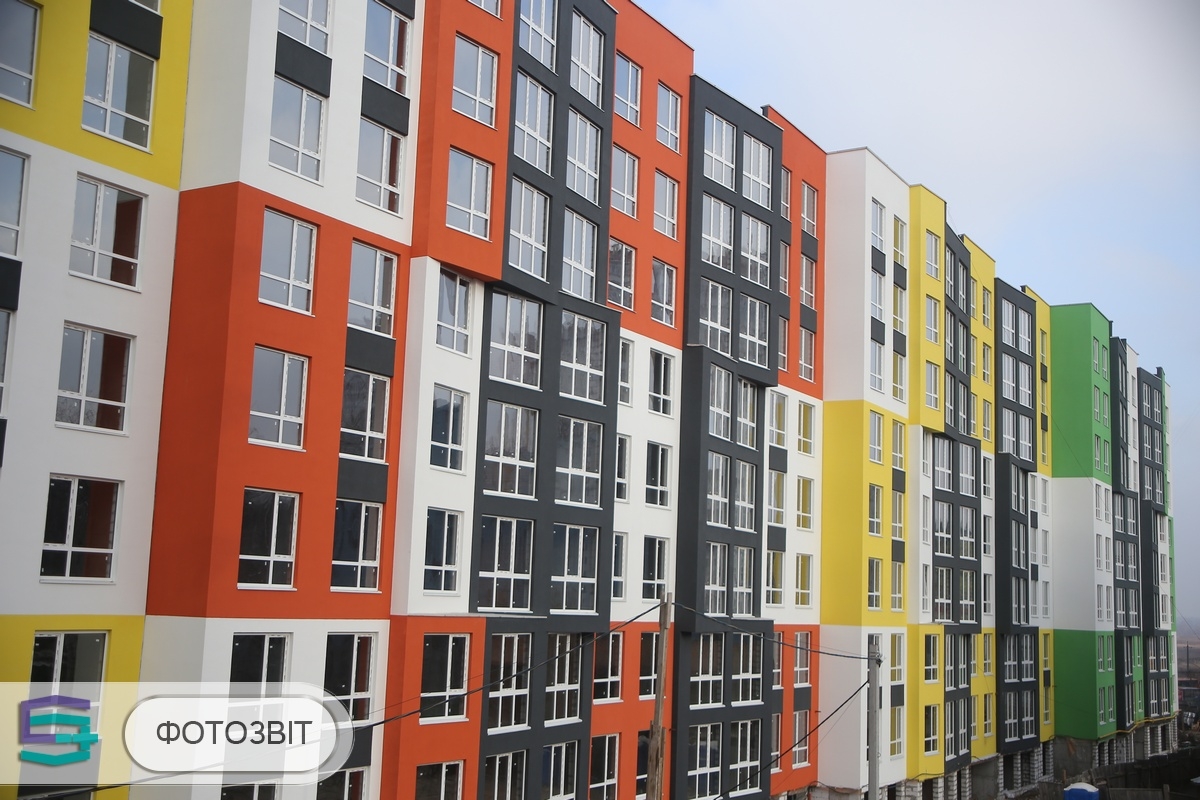

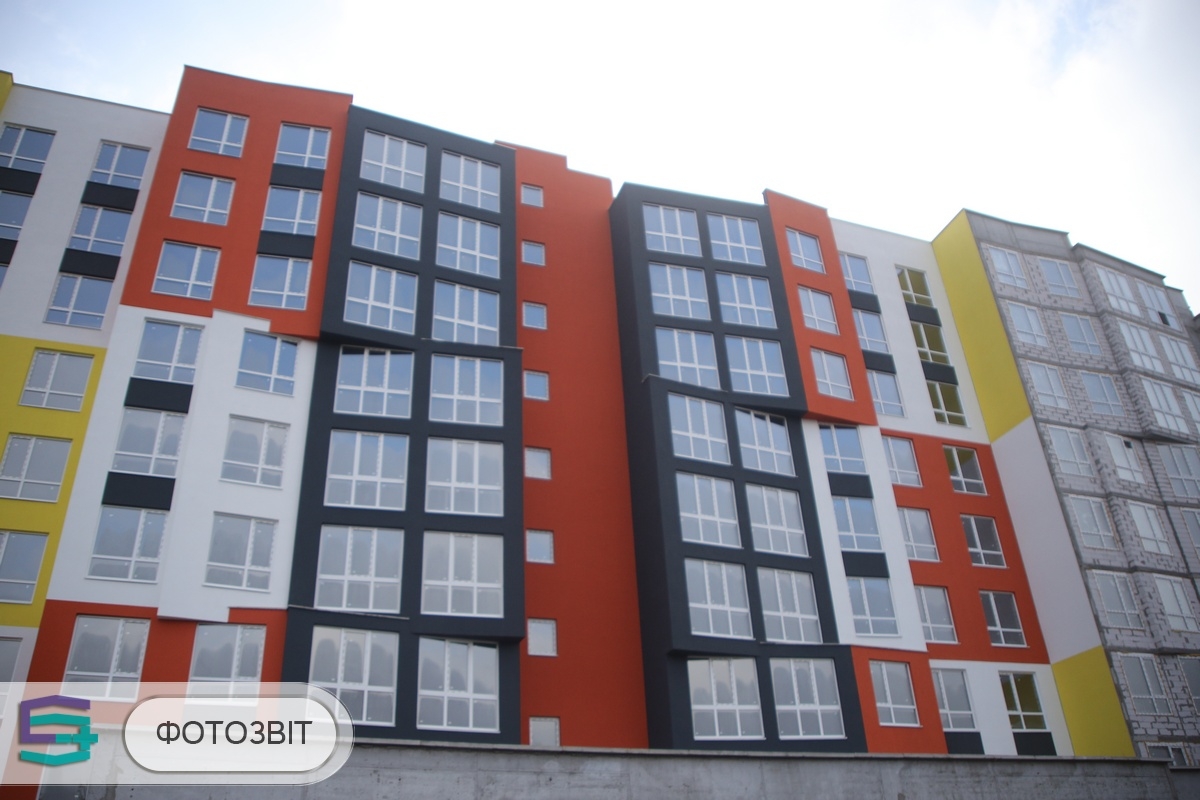

В четвертой секции завершили фасадные работы (85%). Завершили монтаж отливов на подоконниках.

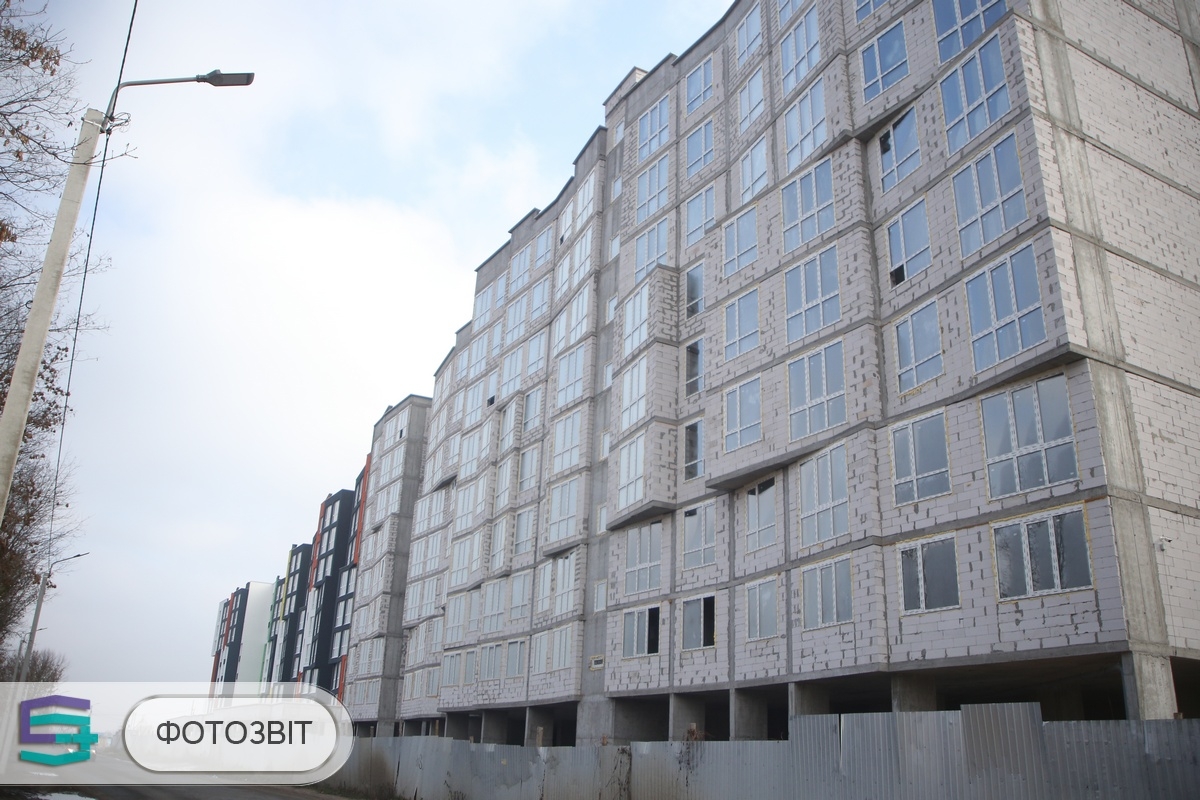

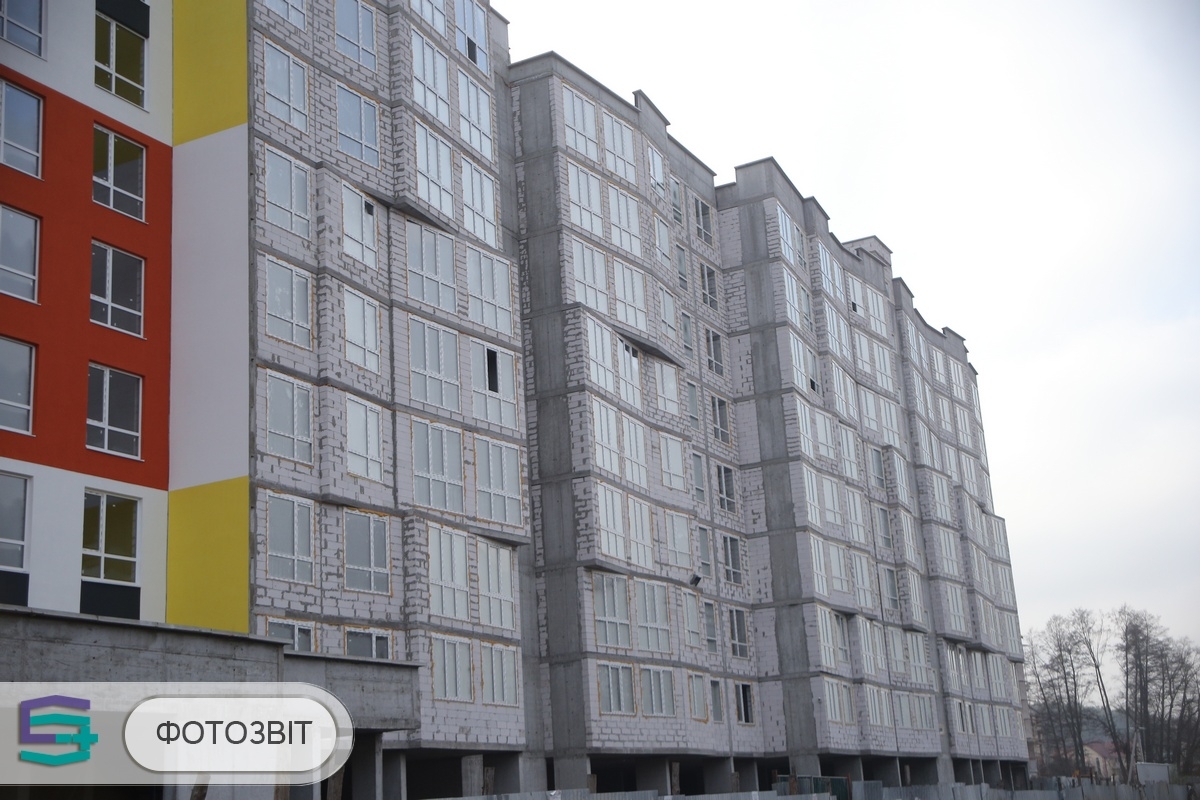

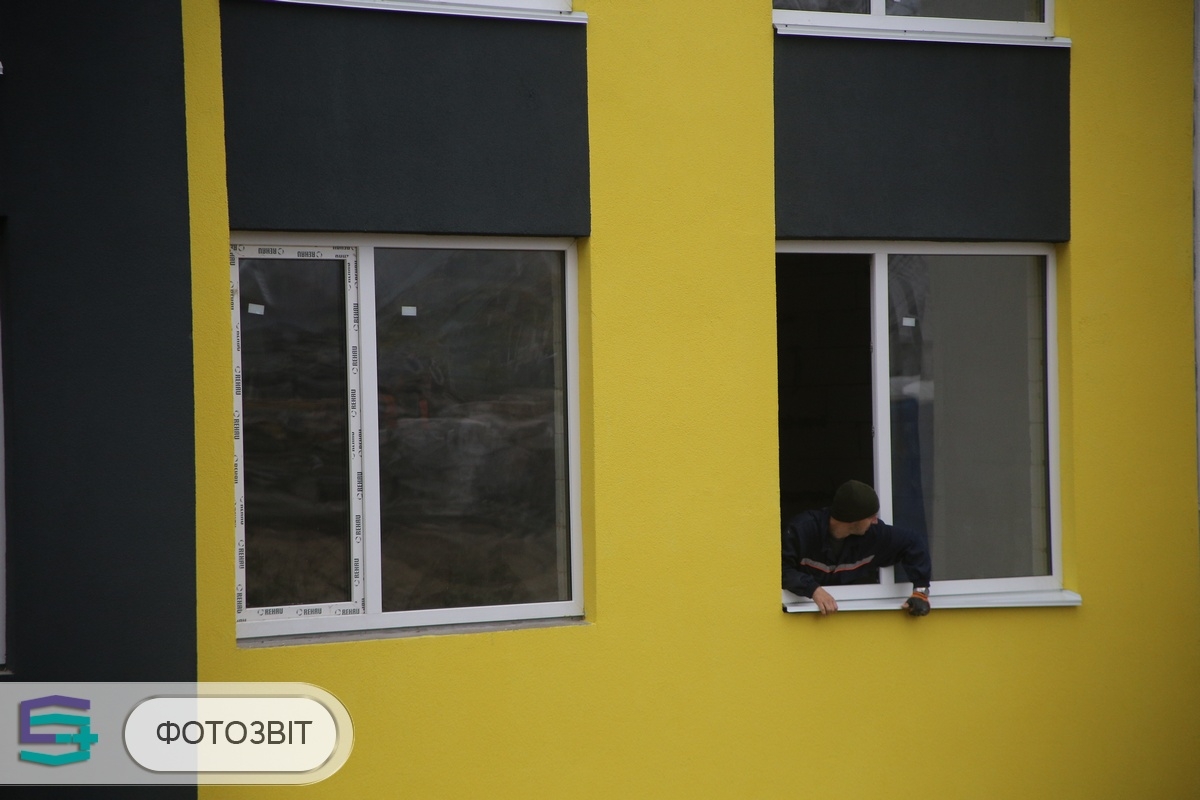

В пятой секции идет монтаж отливов на подоконниках (25%).

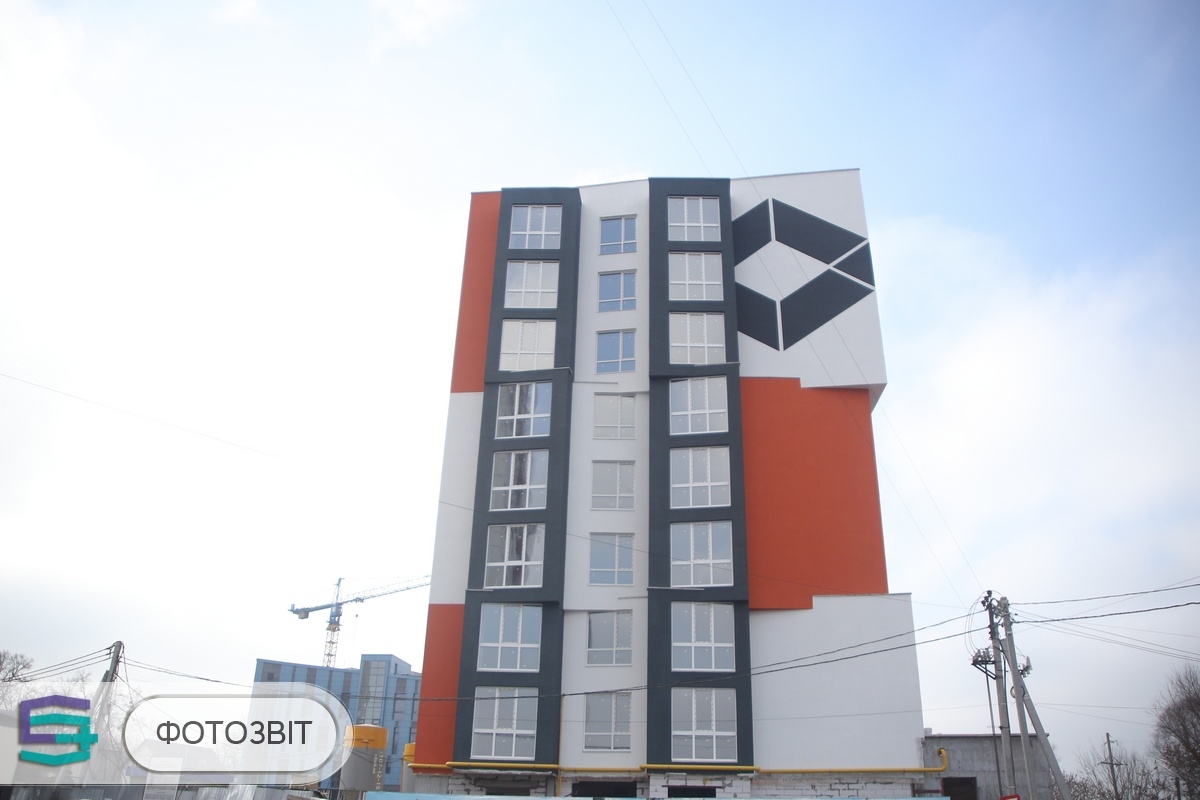

В седьмой секции завершили устройство лестничной клетки (выход на кровлю).

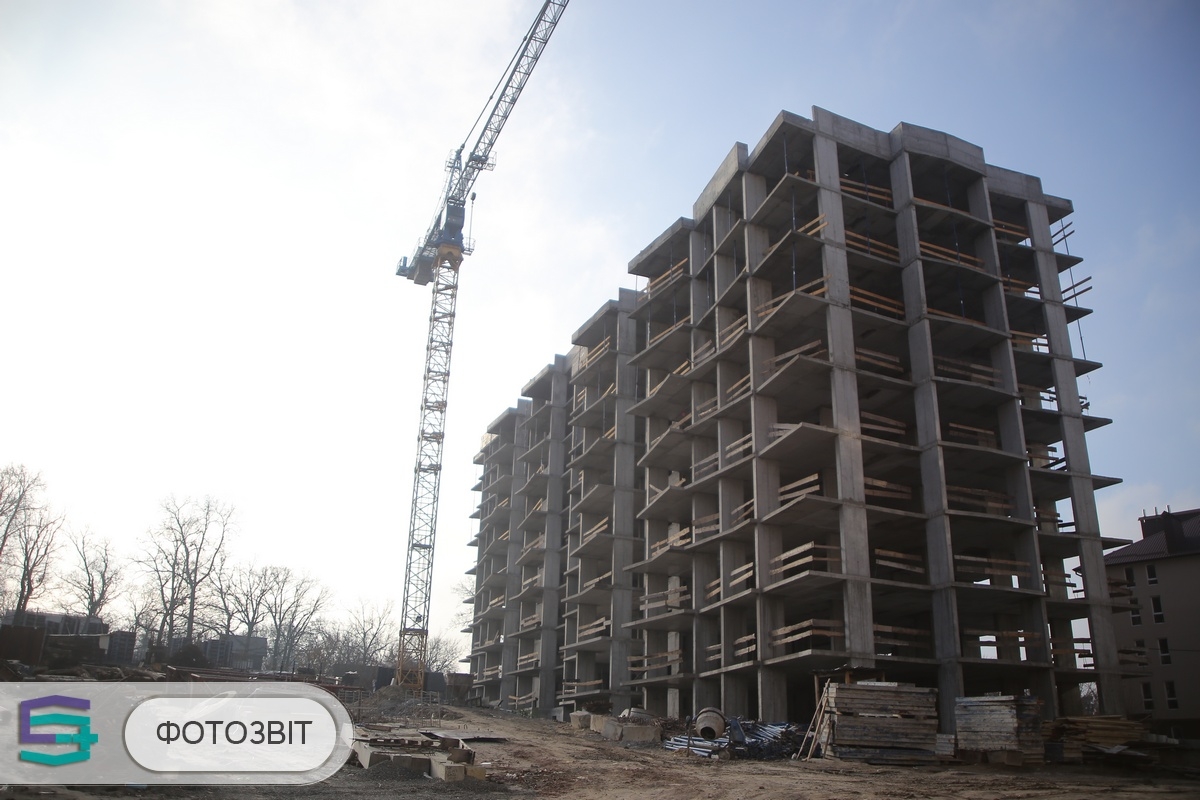

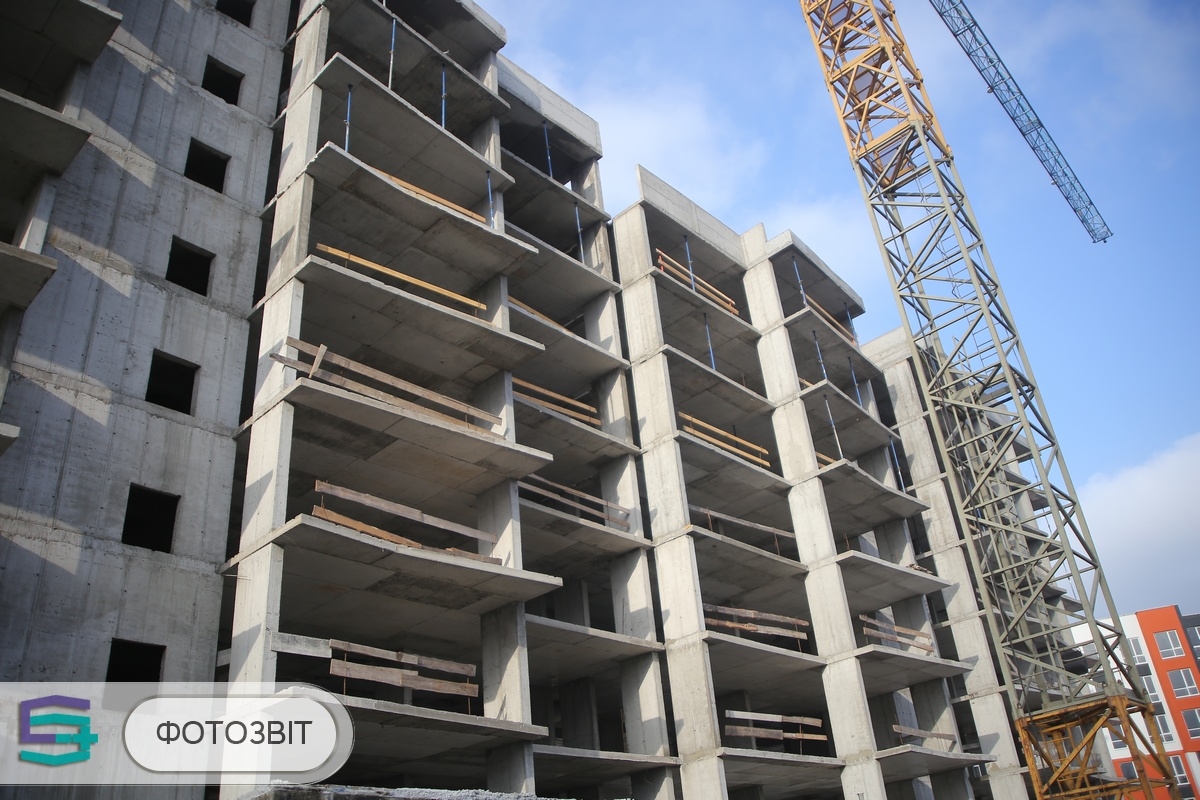

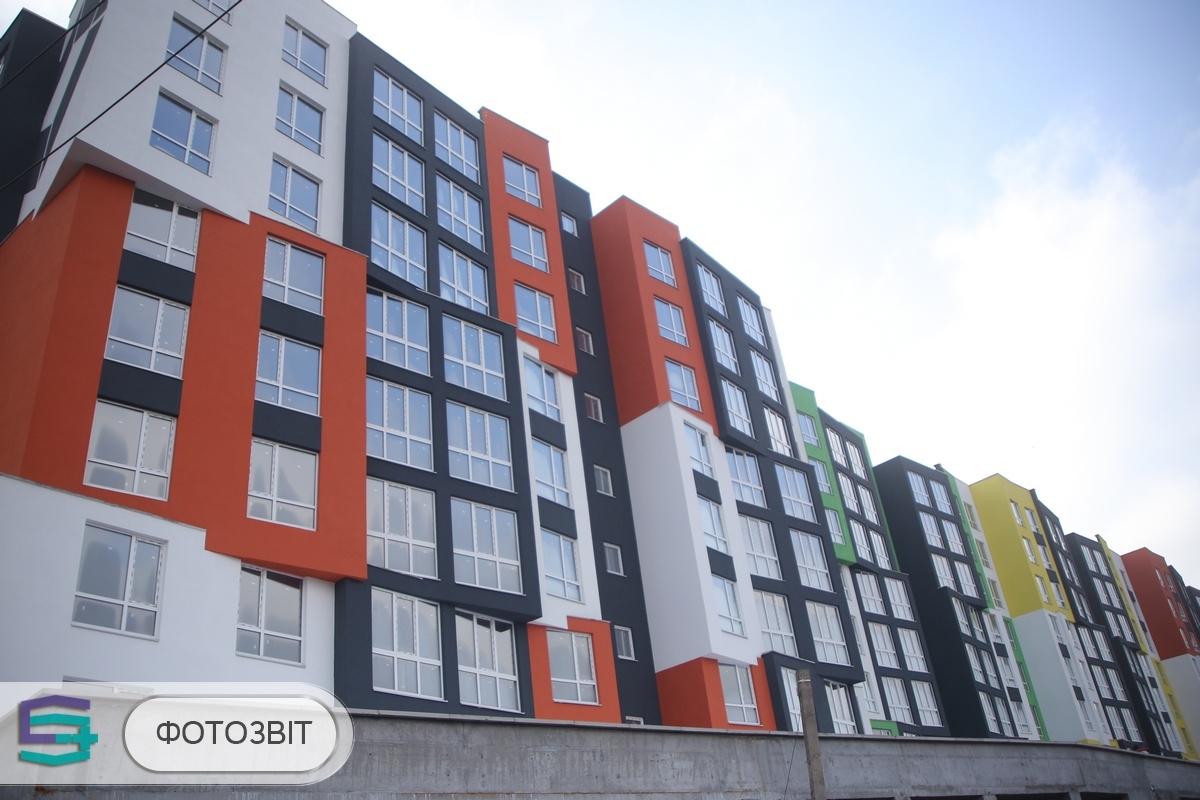

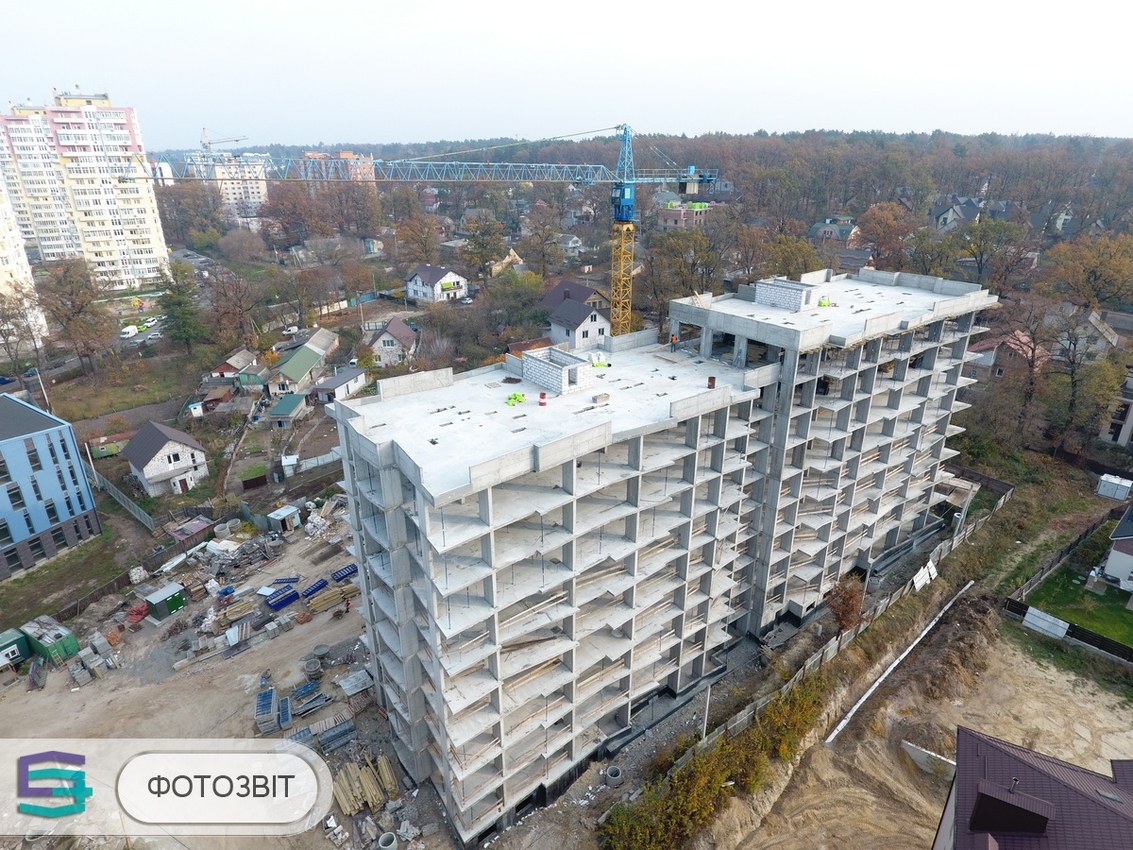

В восьмой секции завершили монолитно-каркасные работы. Завершили устройство лестничной клетки (выход на кровлю).
