Отчет о ходе строительства от 15 мая 2019 года.

15 Мая 2019

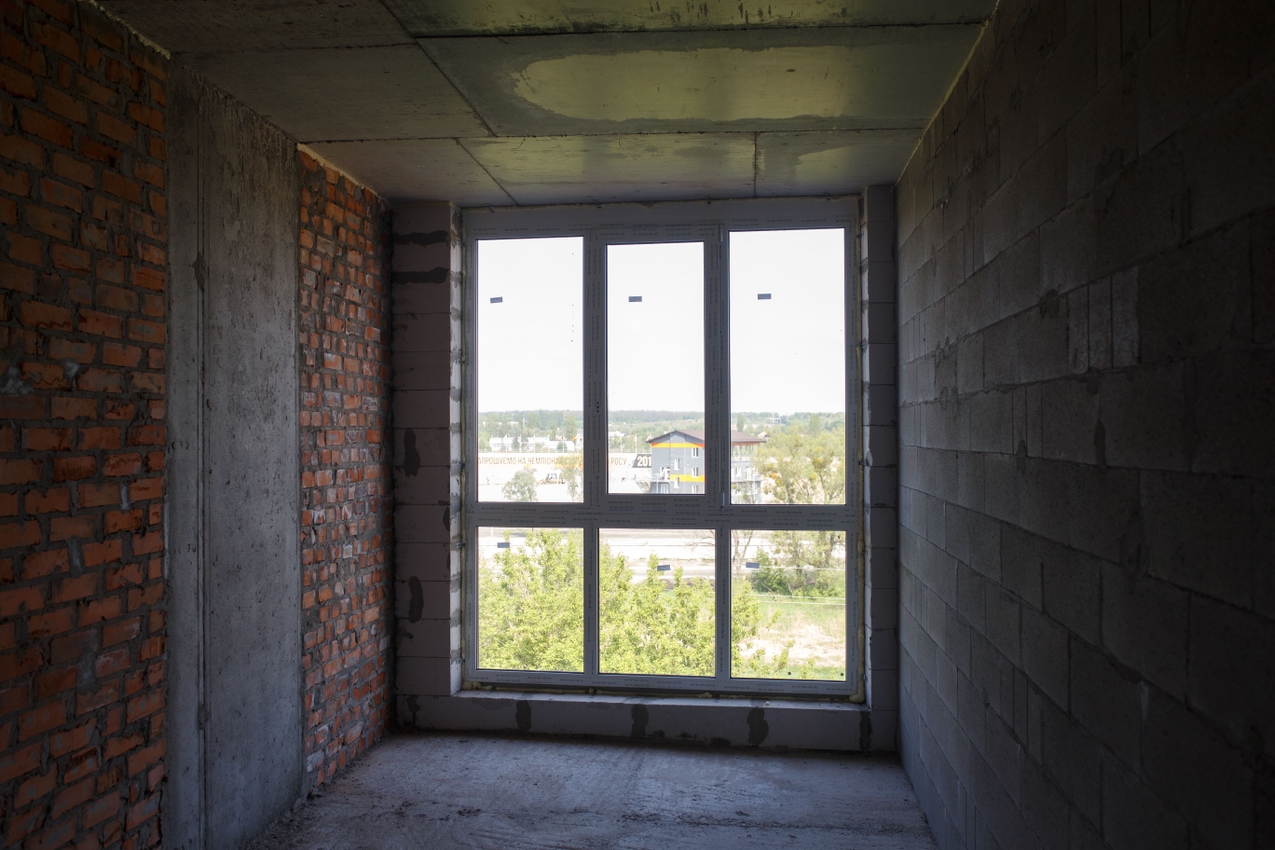

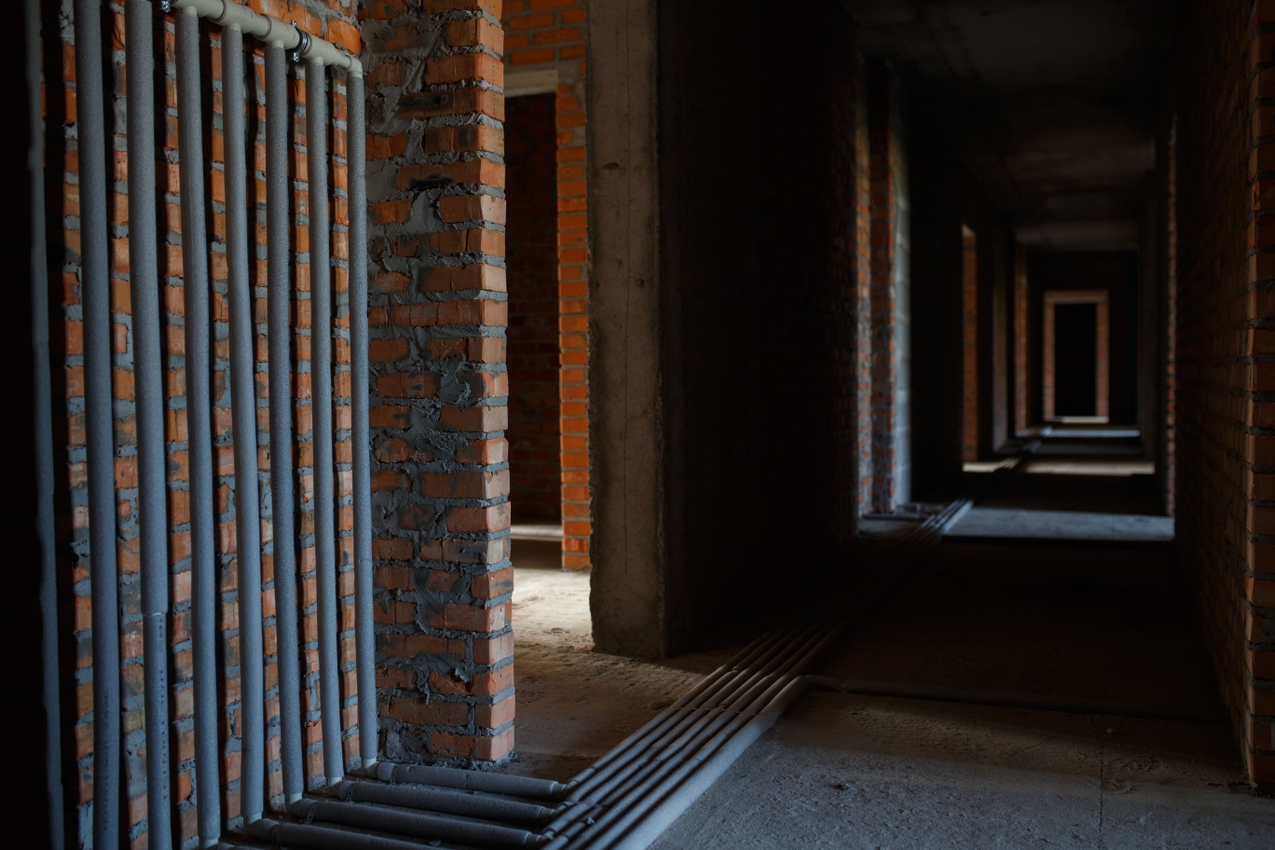

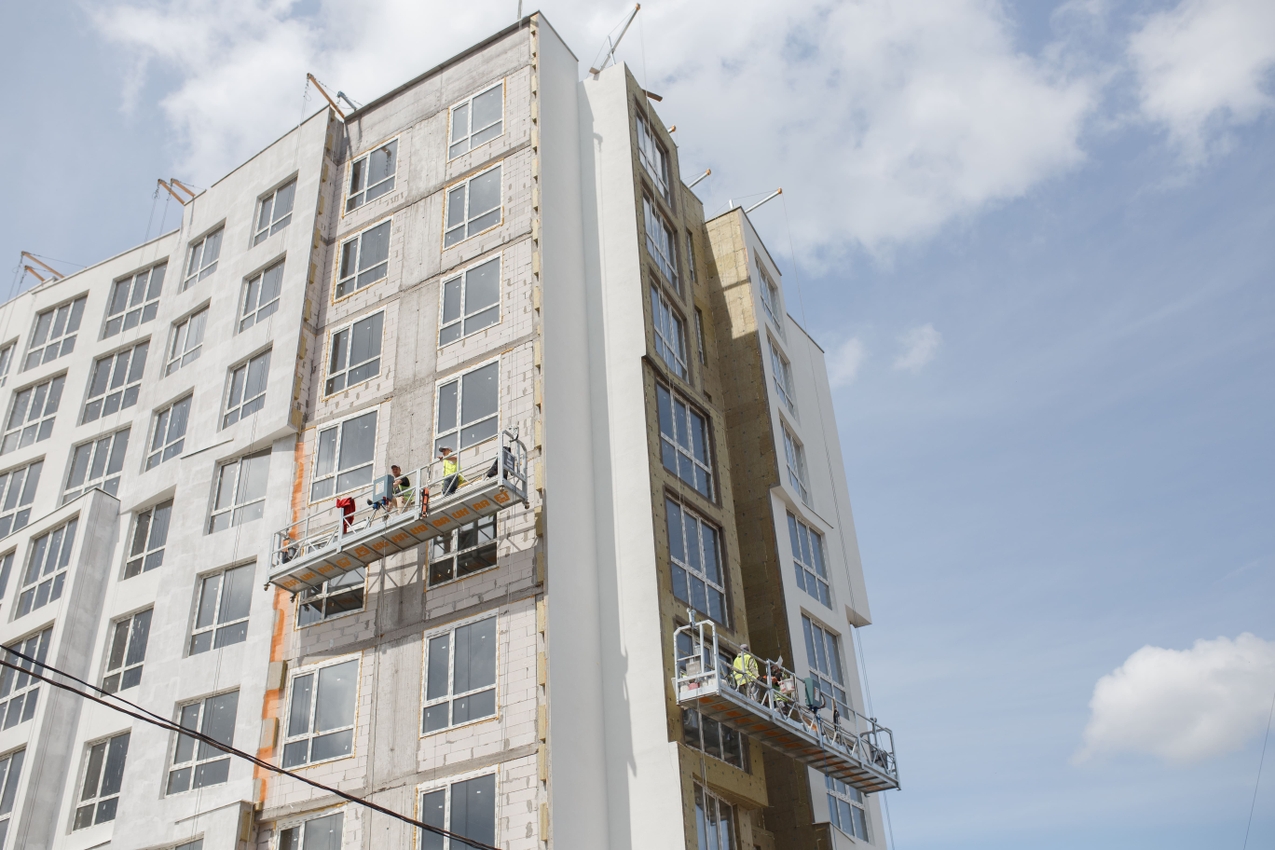

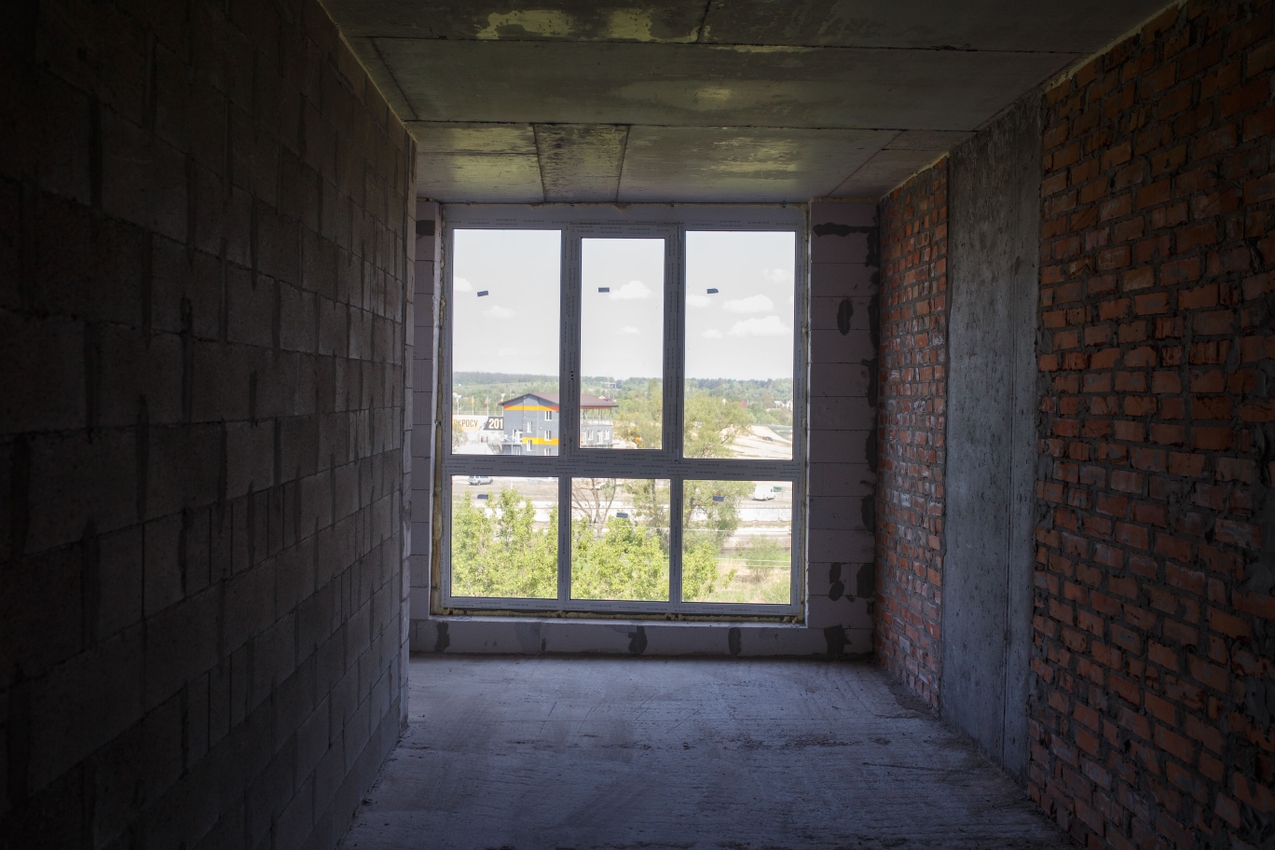

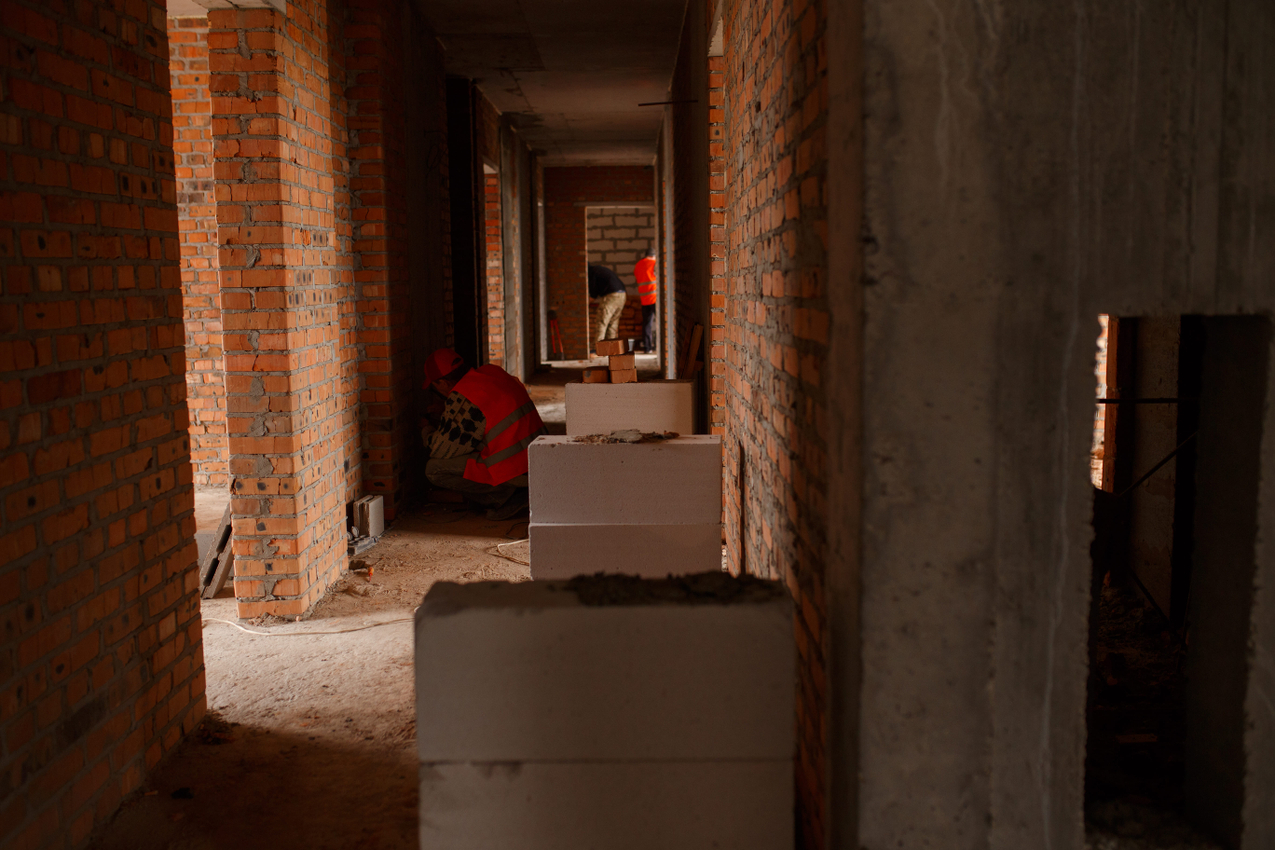

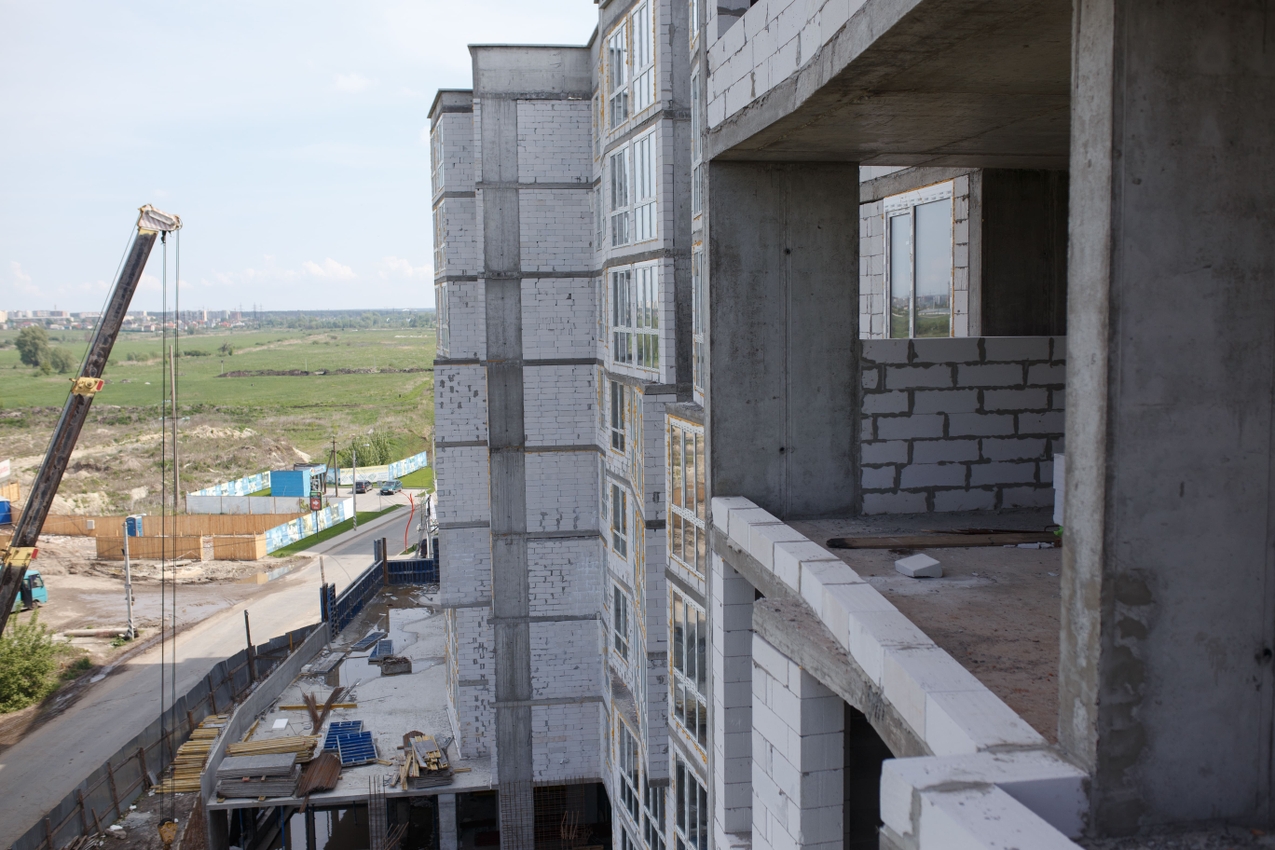

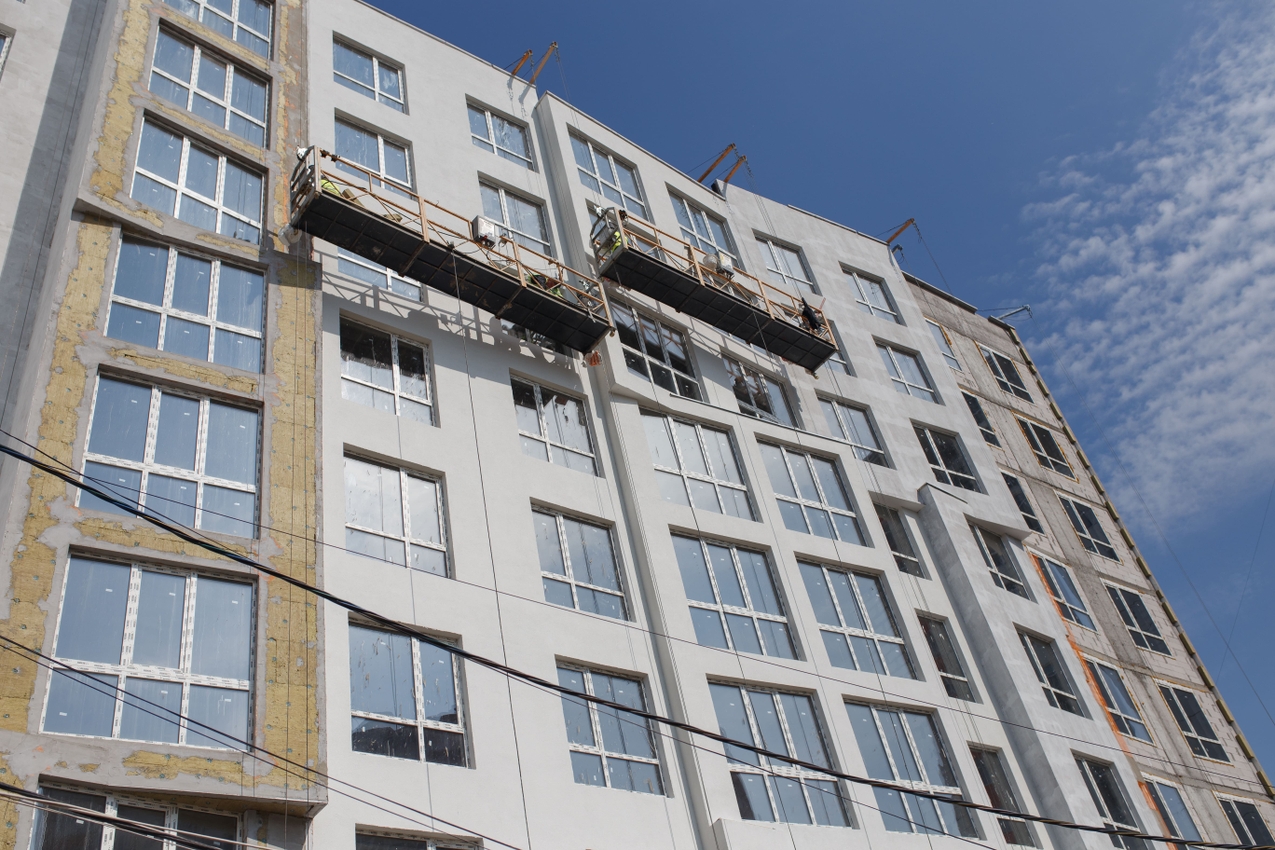

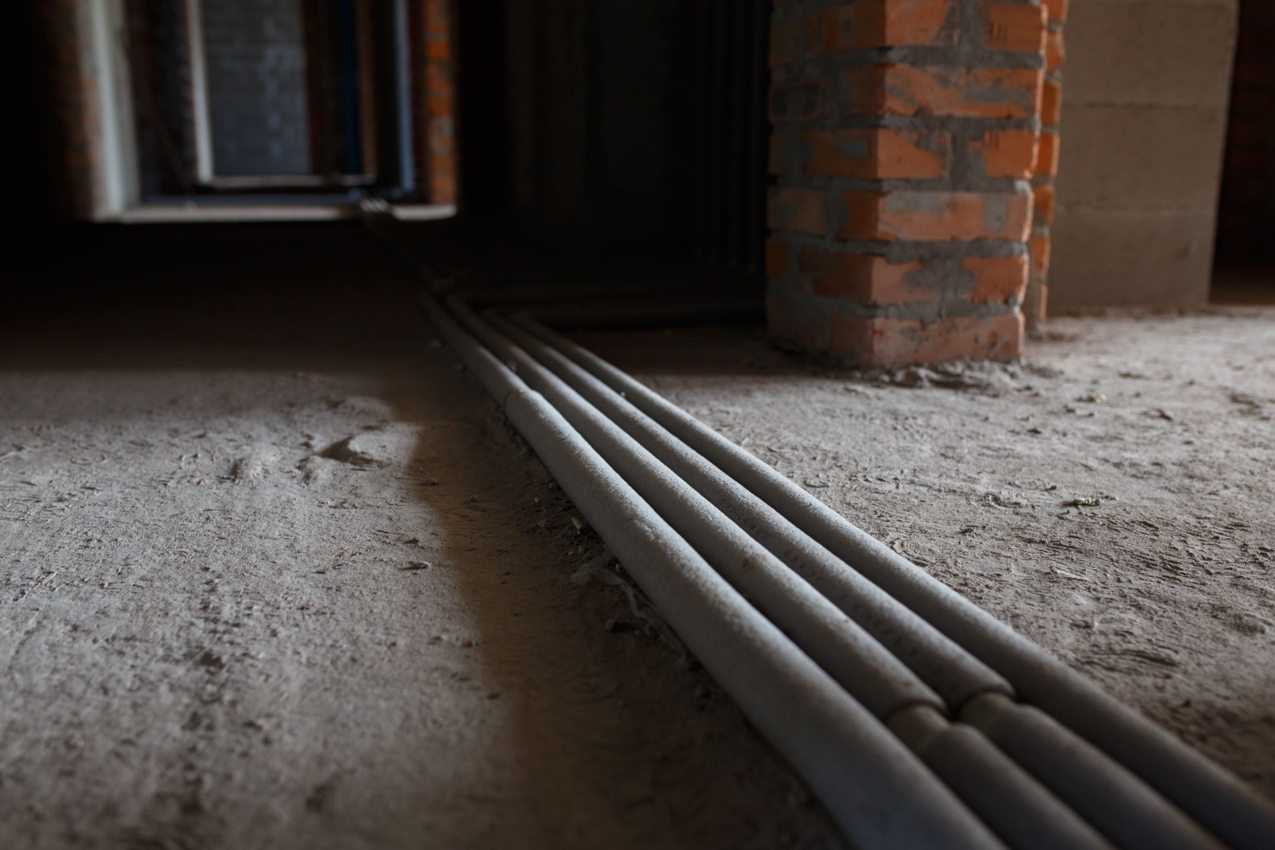

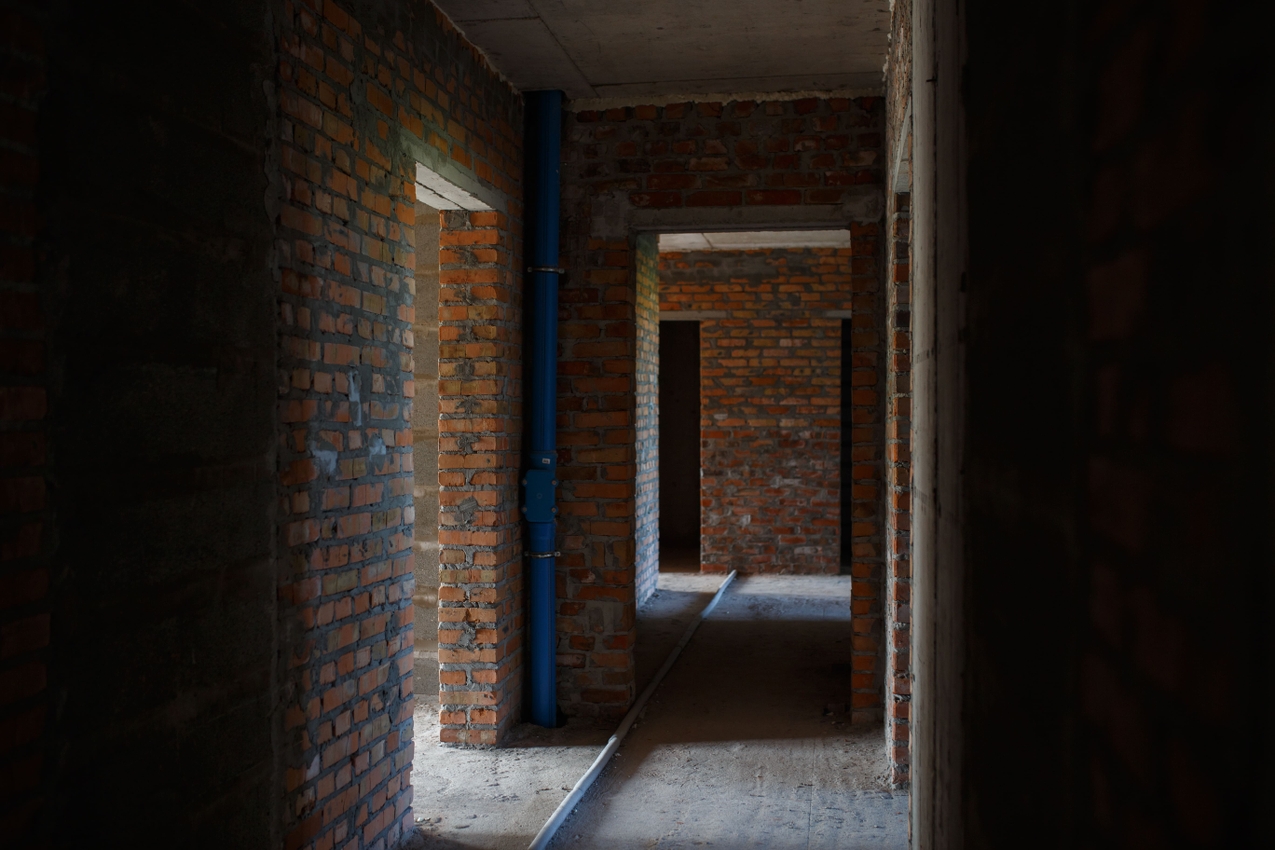

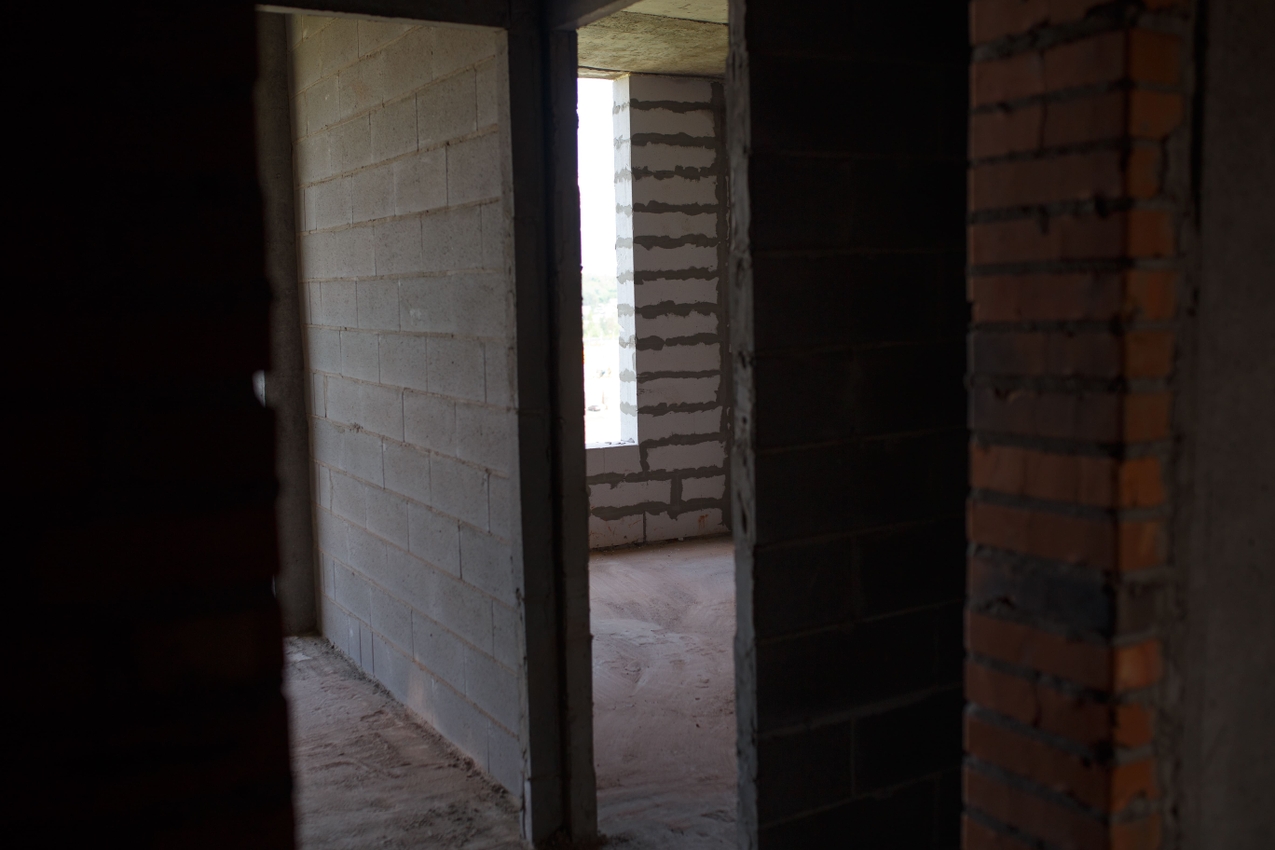

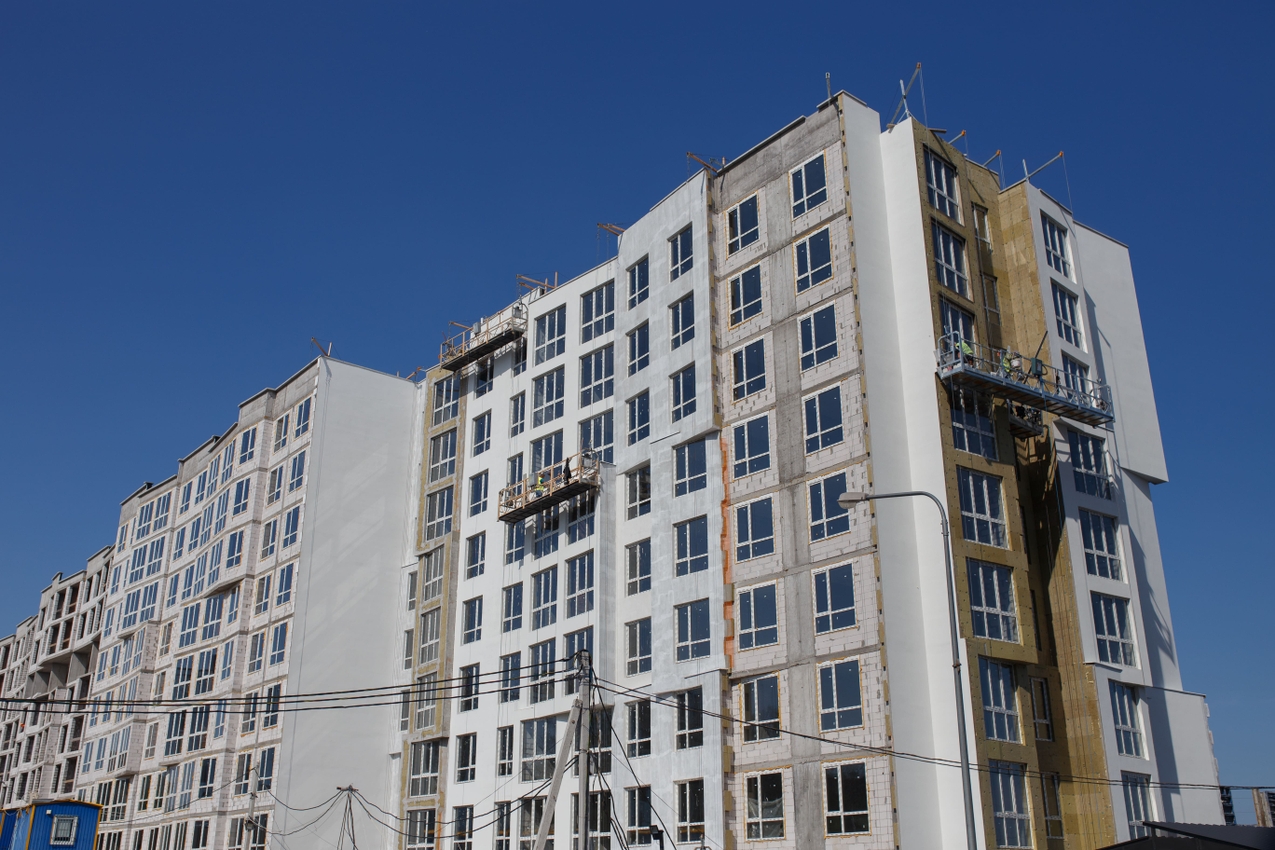

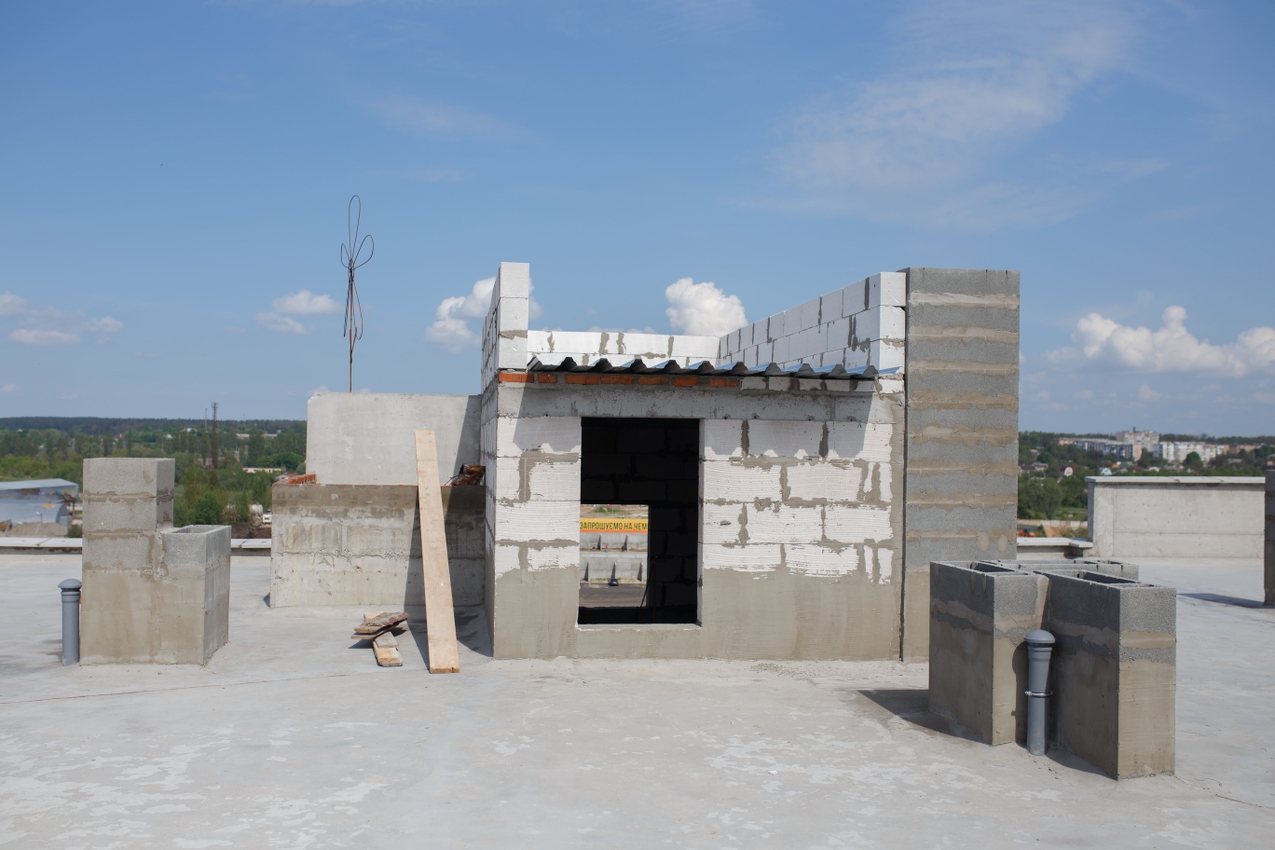

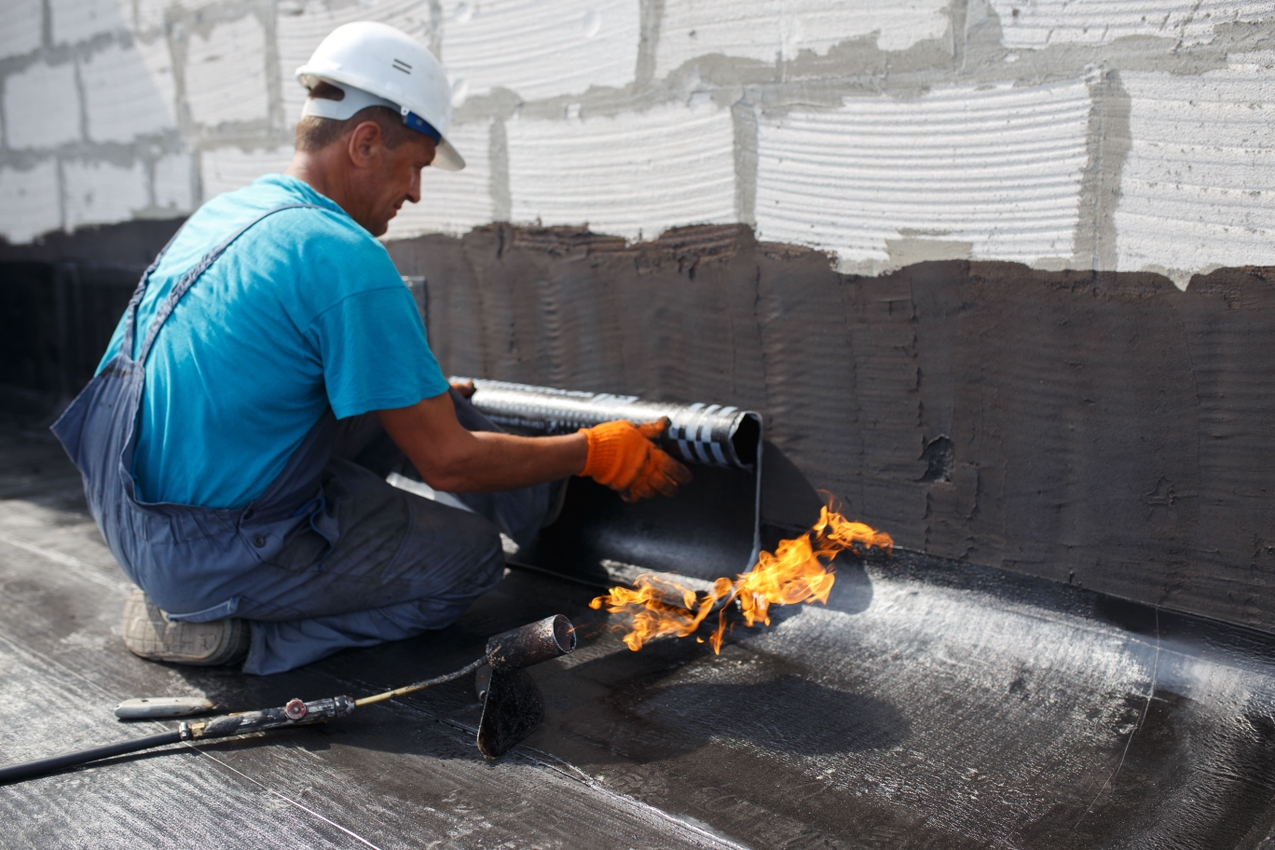

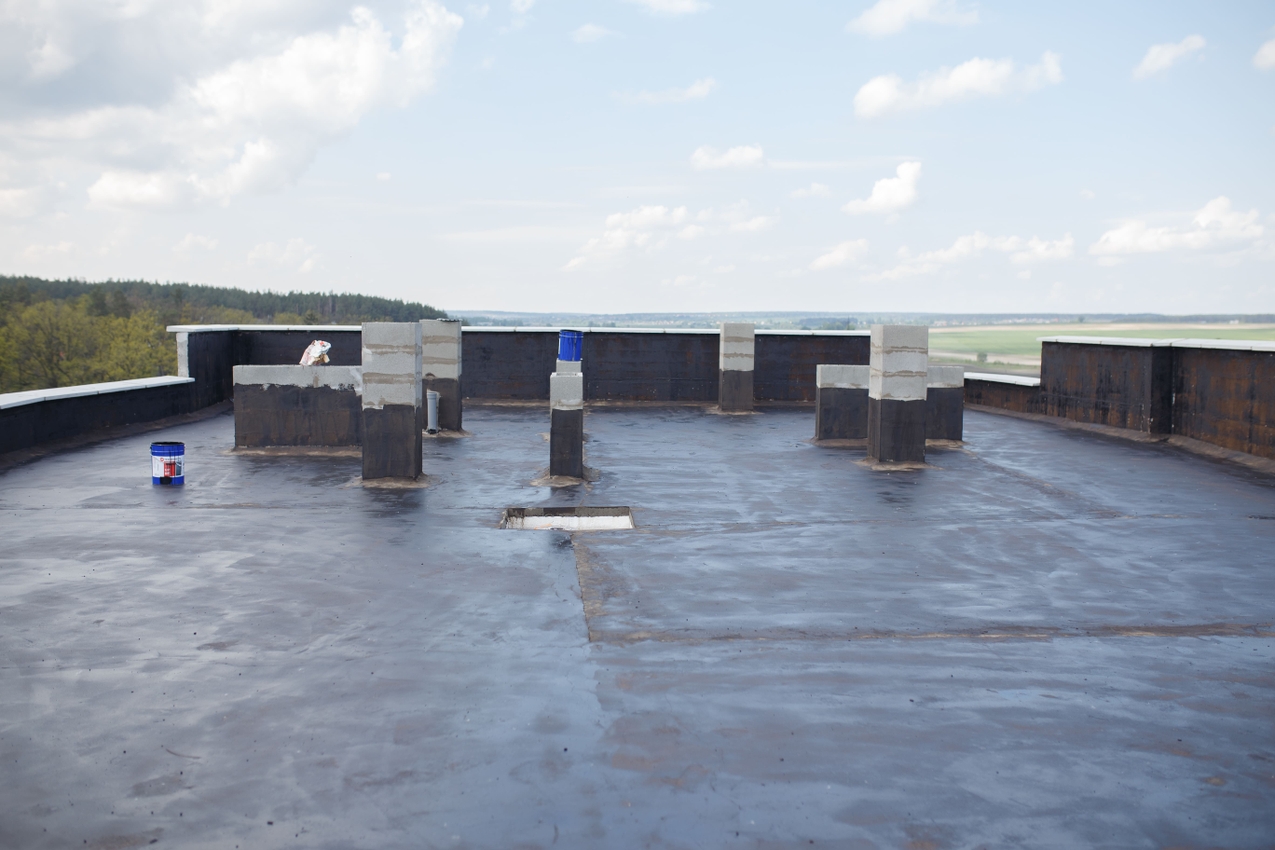

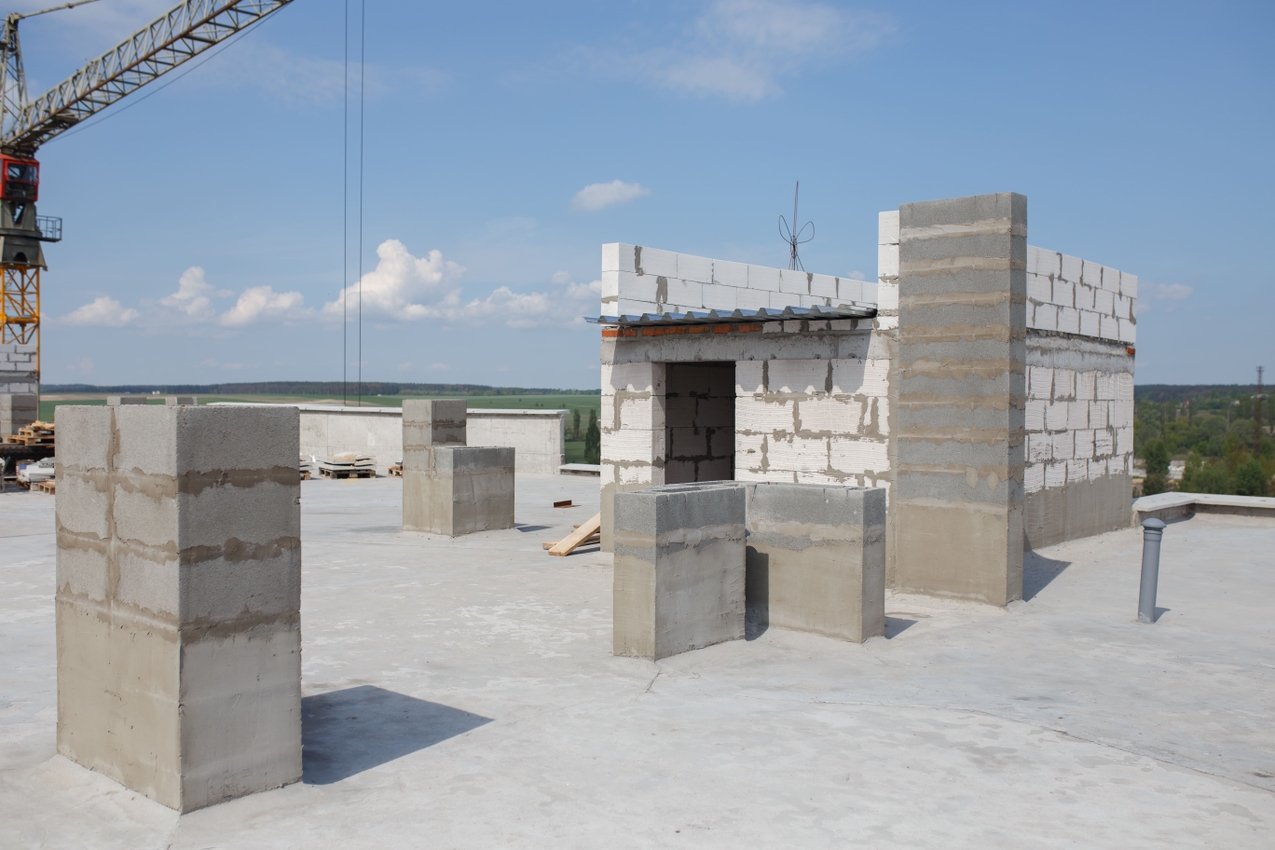

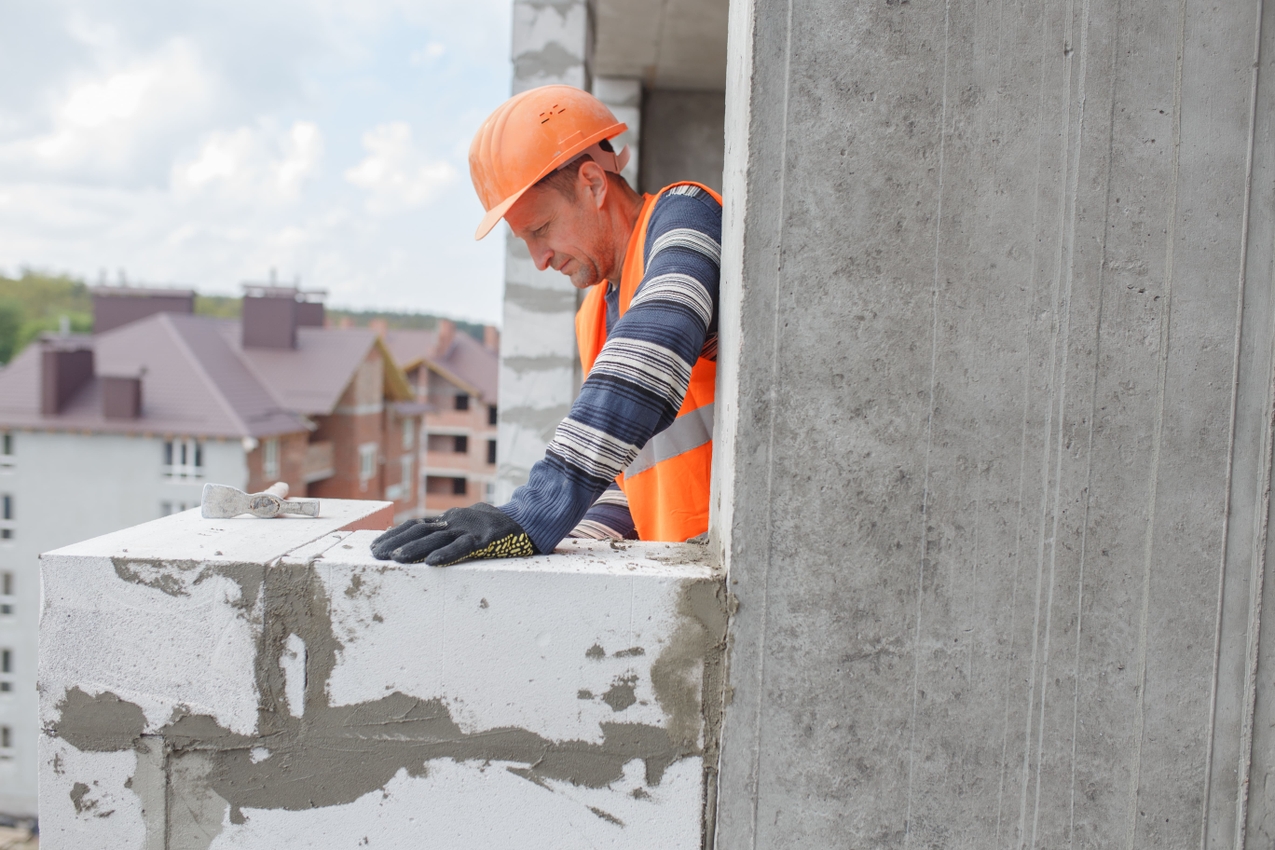

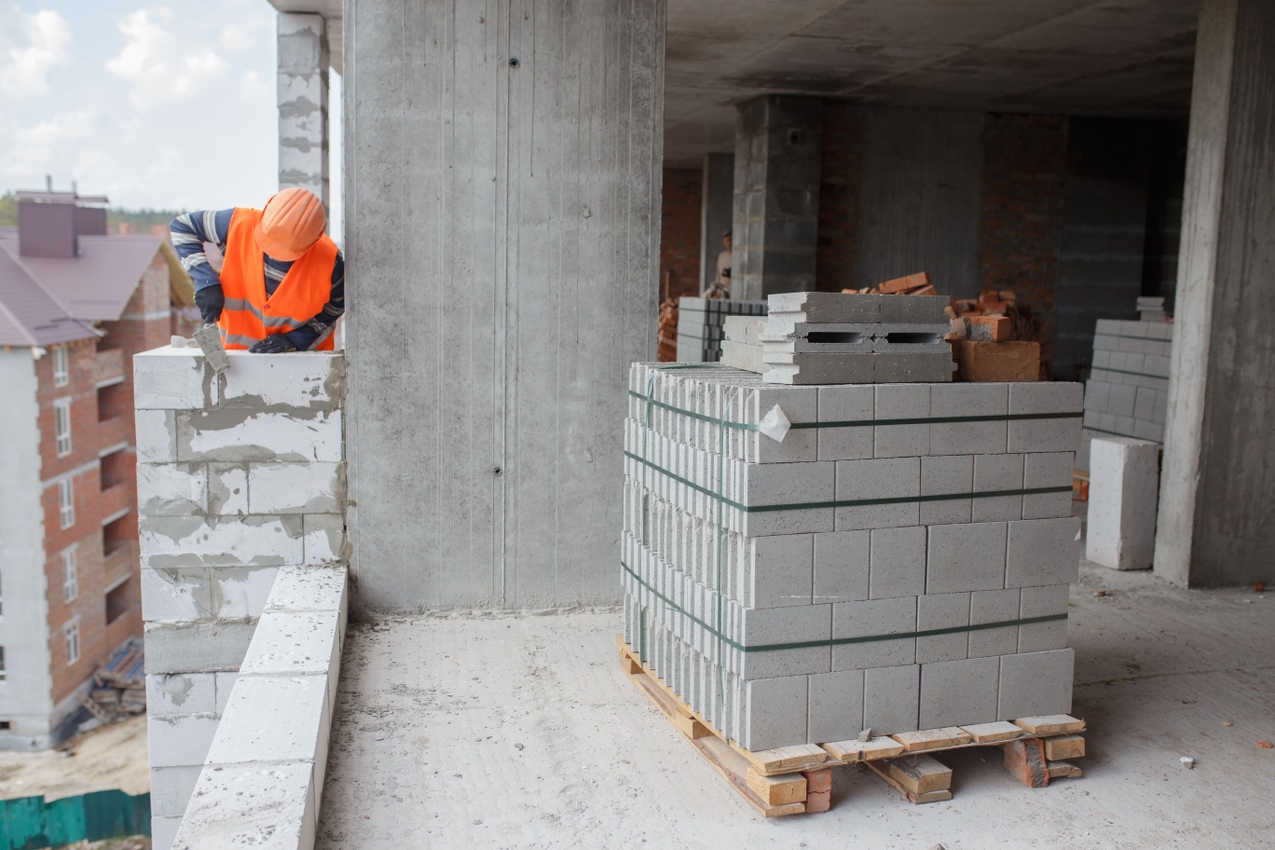

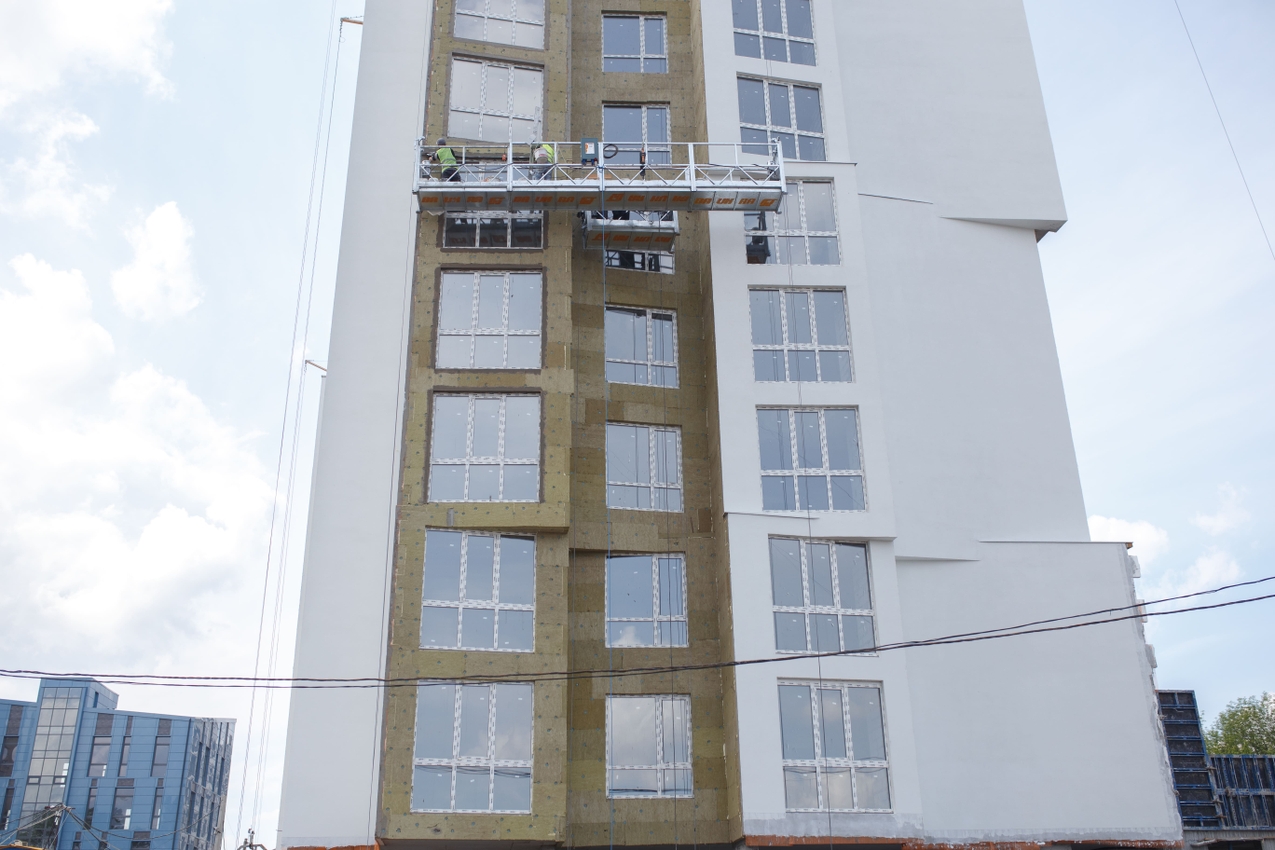

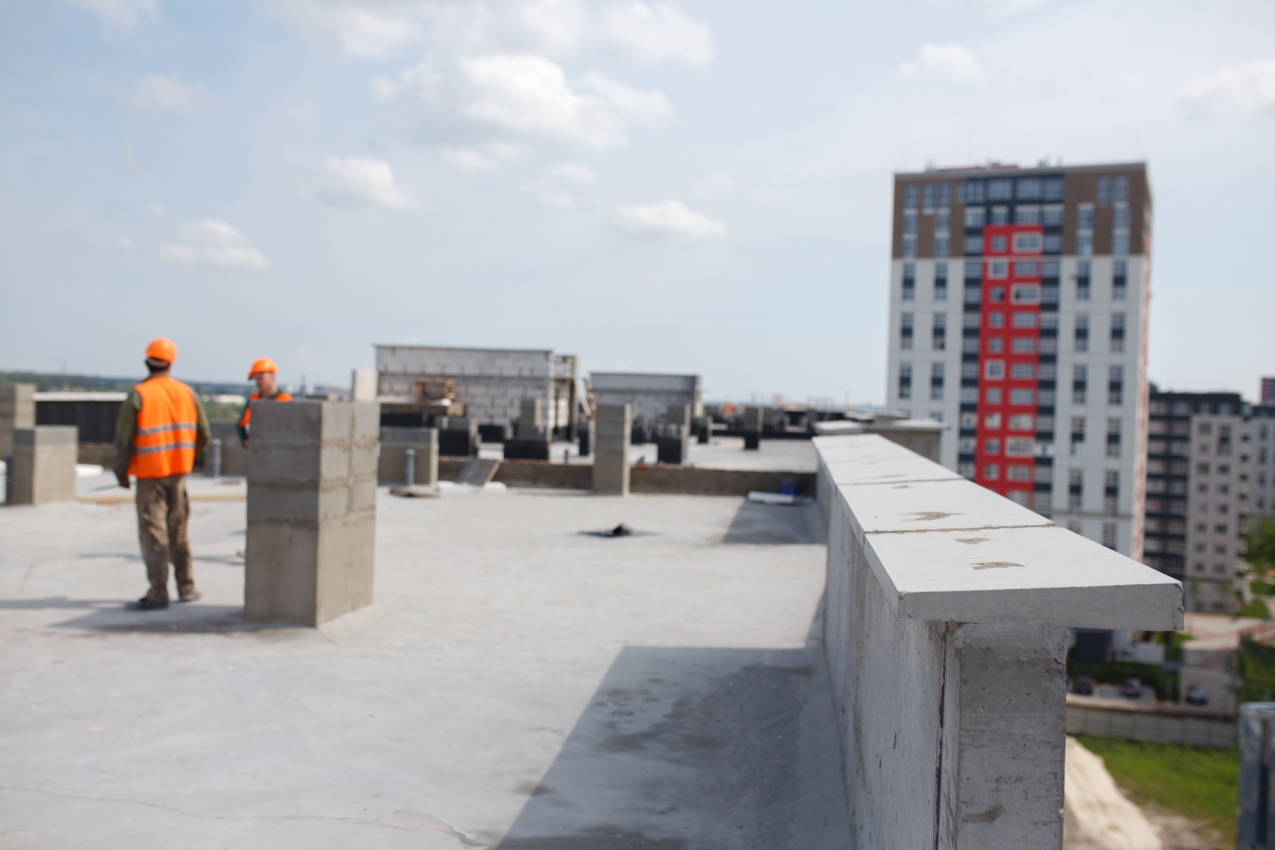

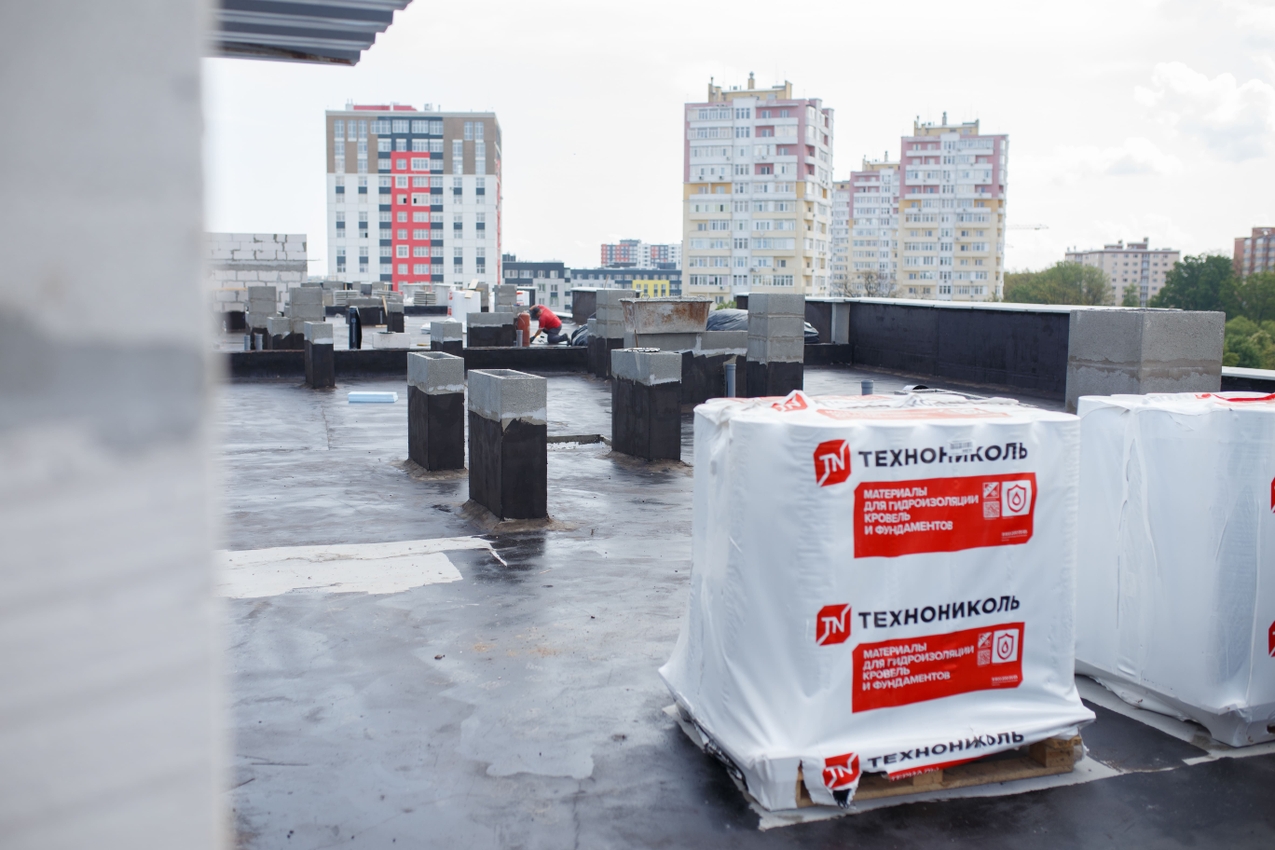

В первой секции завершена кладка внешних и внутренних стен и перегородок 2-9-го этажей. Завершены работы по кровле (первый слой с еврорубероида). Завершен монтаж ливневой канализации и канализации отходов, труб водоснабжения на этажах. Завершено монтаж накрывок на парапеты на крыше. Завершен монтаж окон. Ведутся работы по устройству кровли над лестничной клеткой (70%). Завершено устройство плиты перекрытия и парапетов пристройки. Продолжаются работы по монтажу труб под газоснабжения (40%) и работы по обустройству утепления фасада (50%).

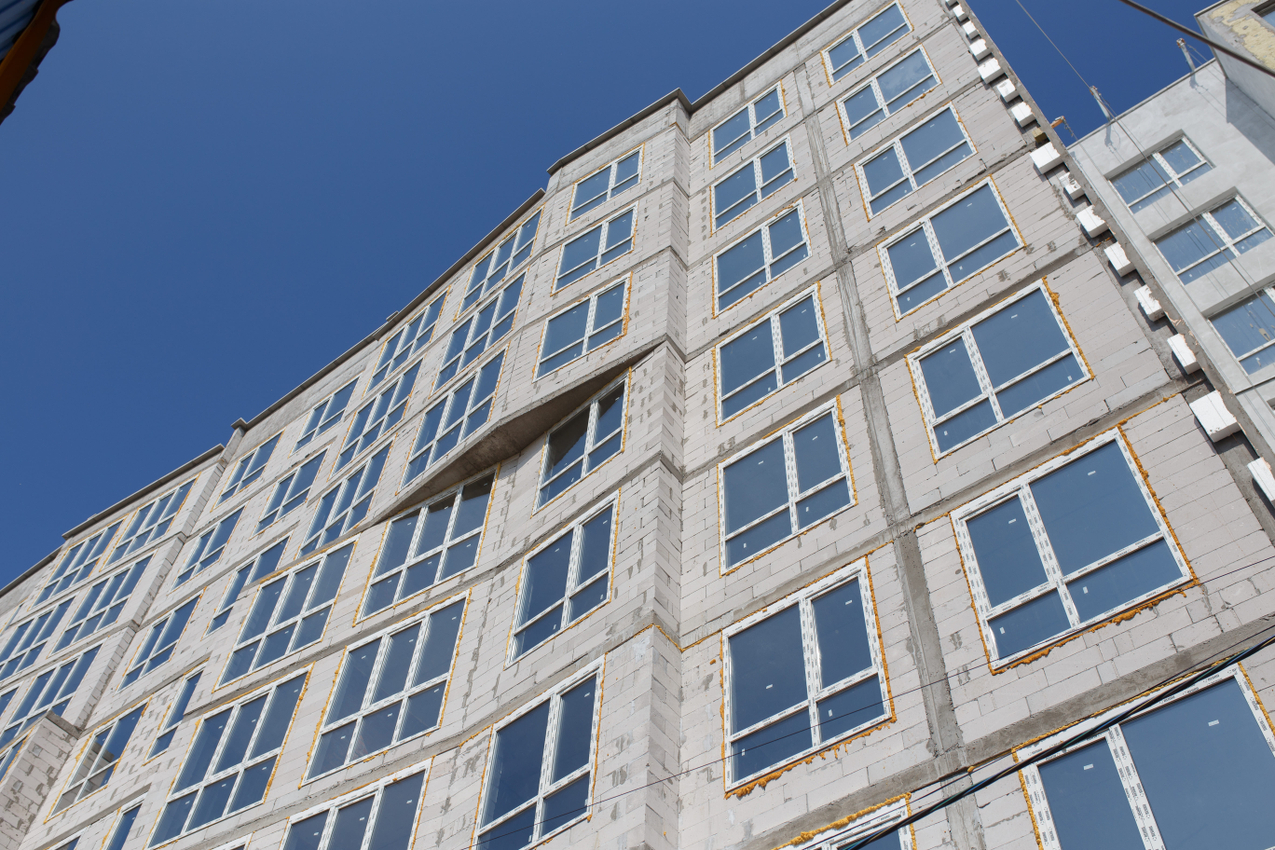

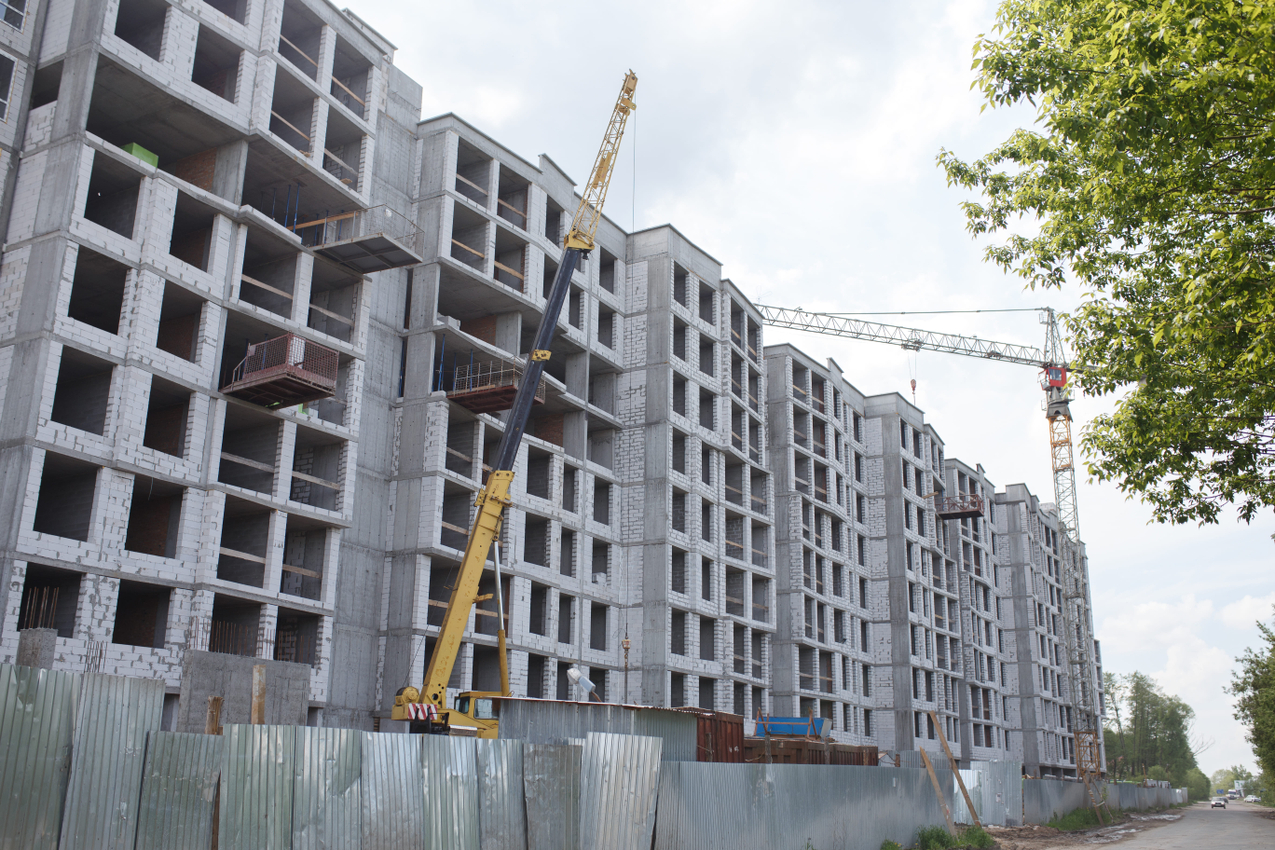

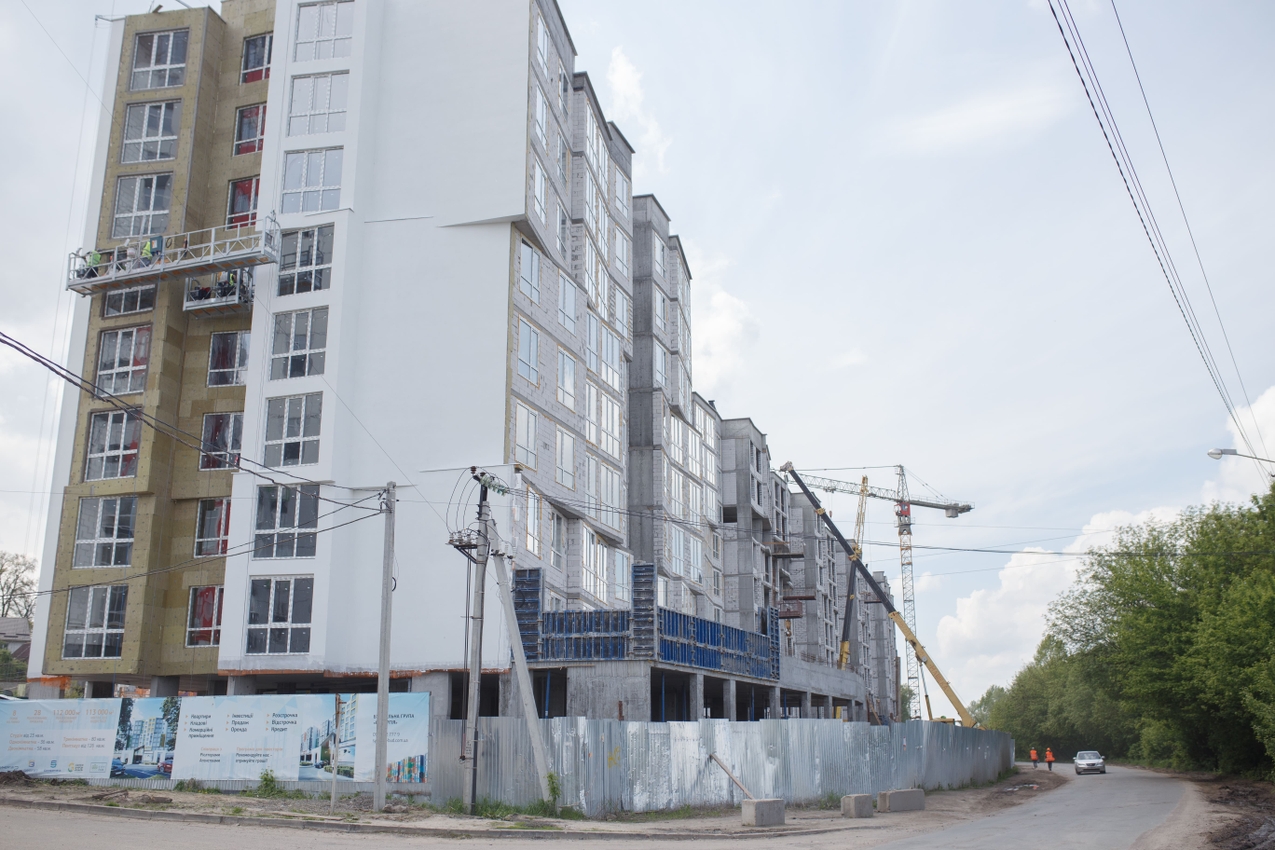

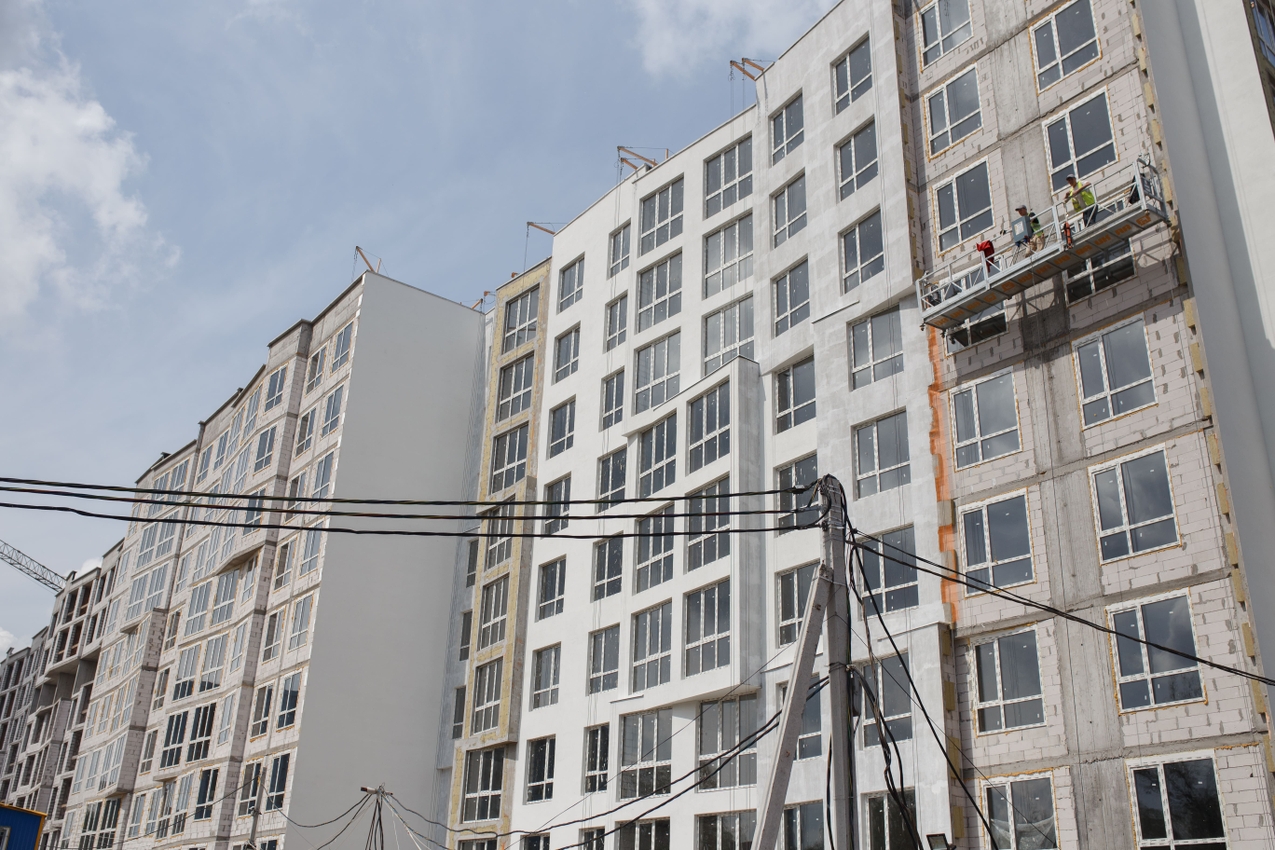

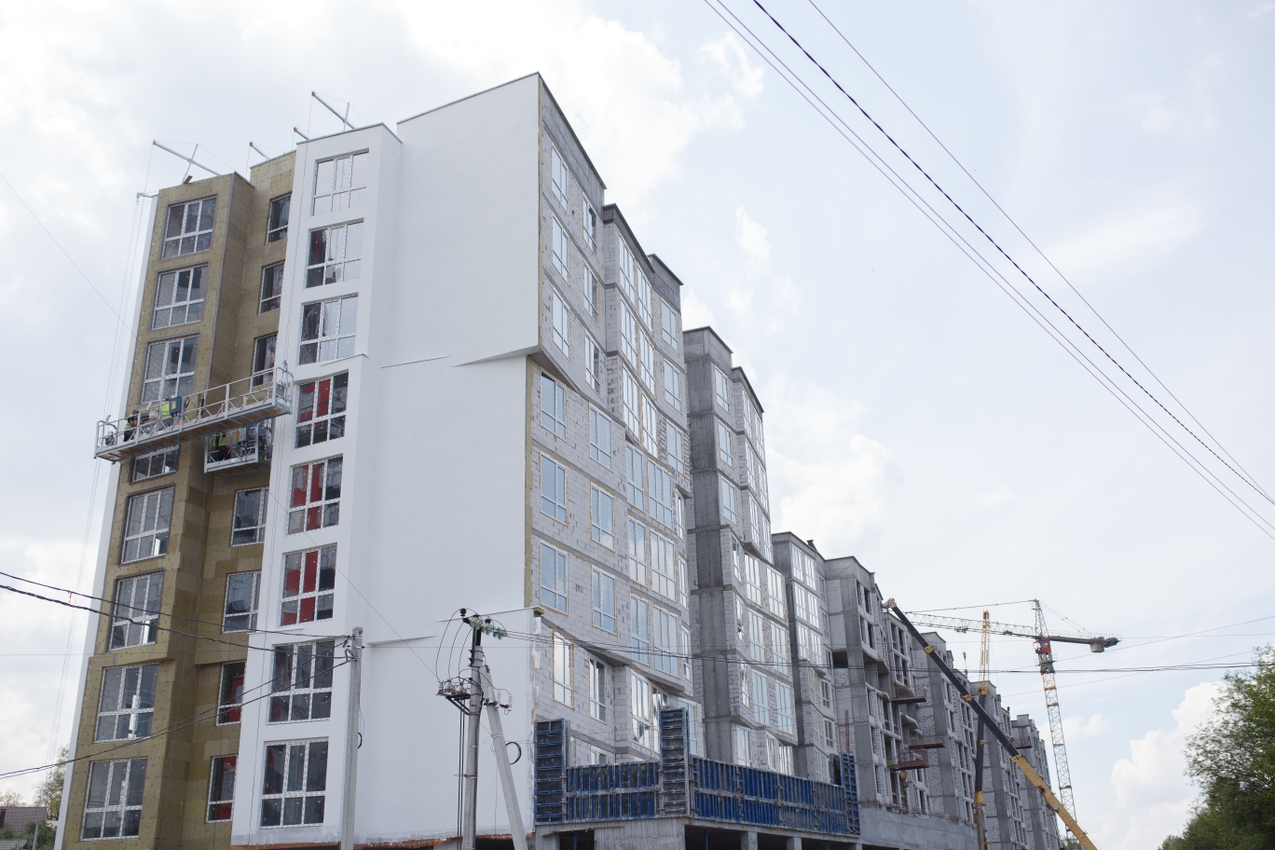

Во второй секции завершена кладка внешних и внутренних стен и перегородок 2-9-го этажей. Завершен монтаж накрывок на парапеты. Завершены работы по устройству кровли (первый слой с еврорубероида). Завершены работы по монтажу окон и монтажу сливной канализации и канализации отходов, труб водоснабжения на кровле.

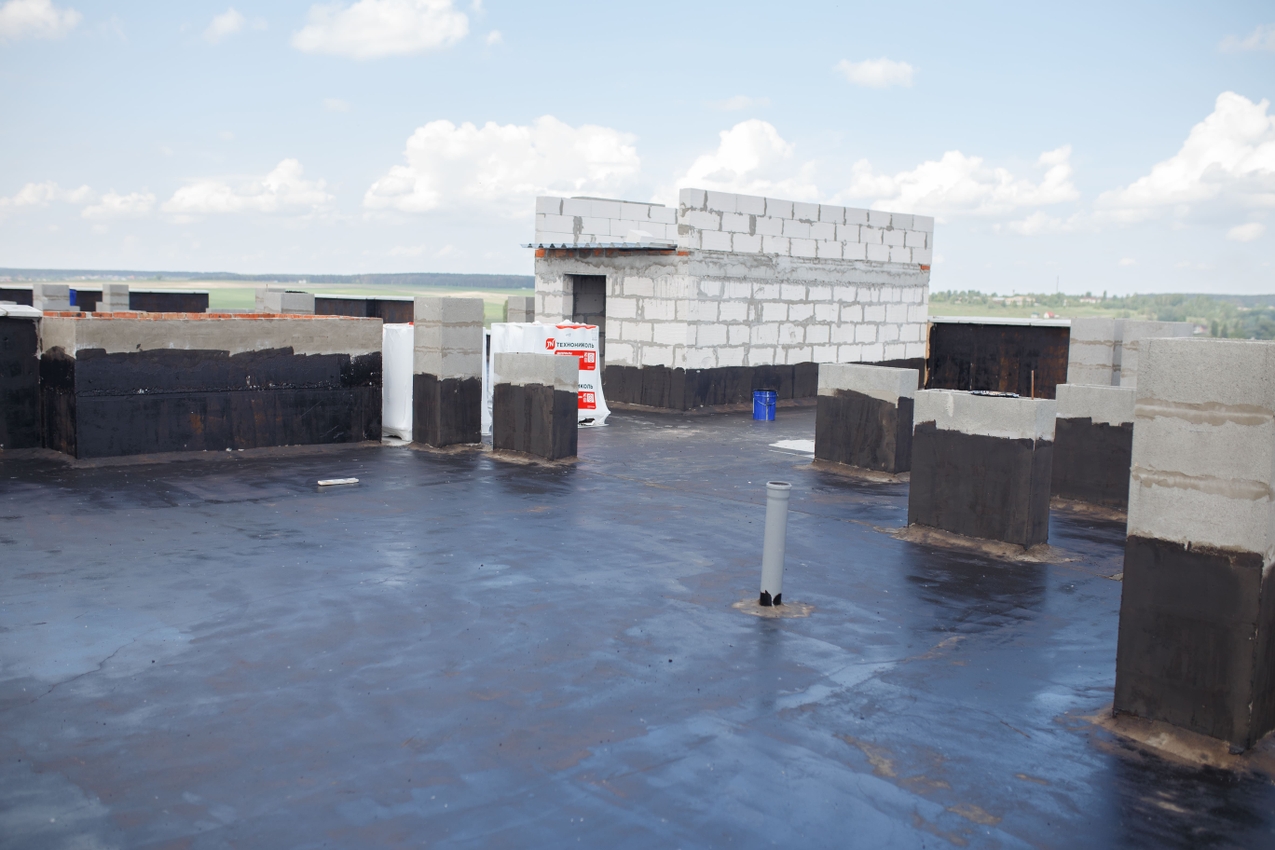

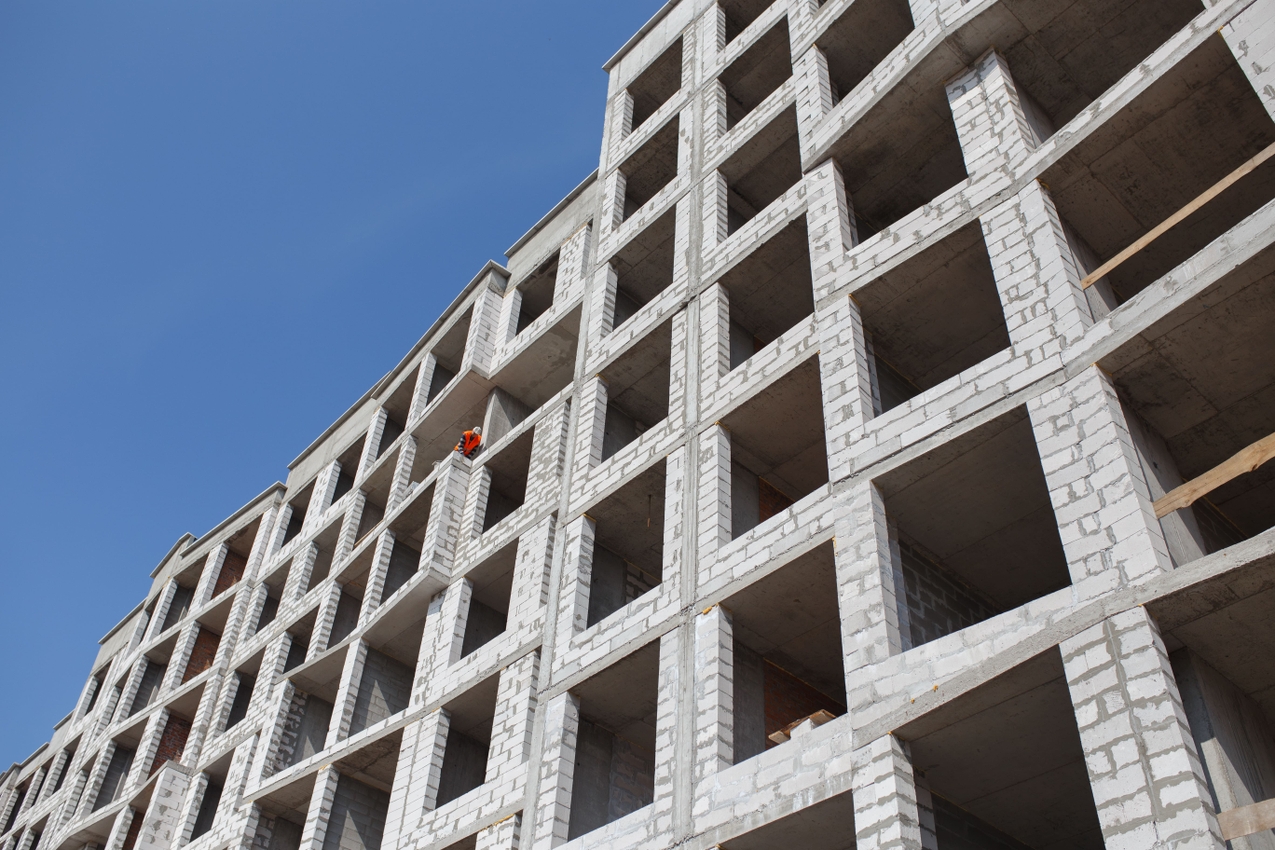

В третьей секции завершена кладка внешних и внутренних стен и перегородок на пятом этаже, на шестом этаже и на восьмом этаже, завершаются работы по кладке внешних и внутренних стен и перегородок на седьмом этаже (80%). Продолжаются работы по устройству кровли над лестничной клеткой (70%). Завершен монтаж накрывок на парапеты. Ведутся работы по устройству кровли (50%).

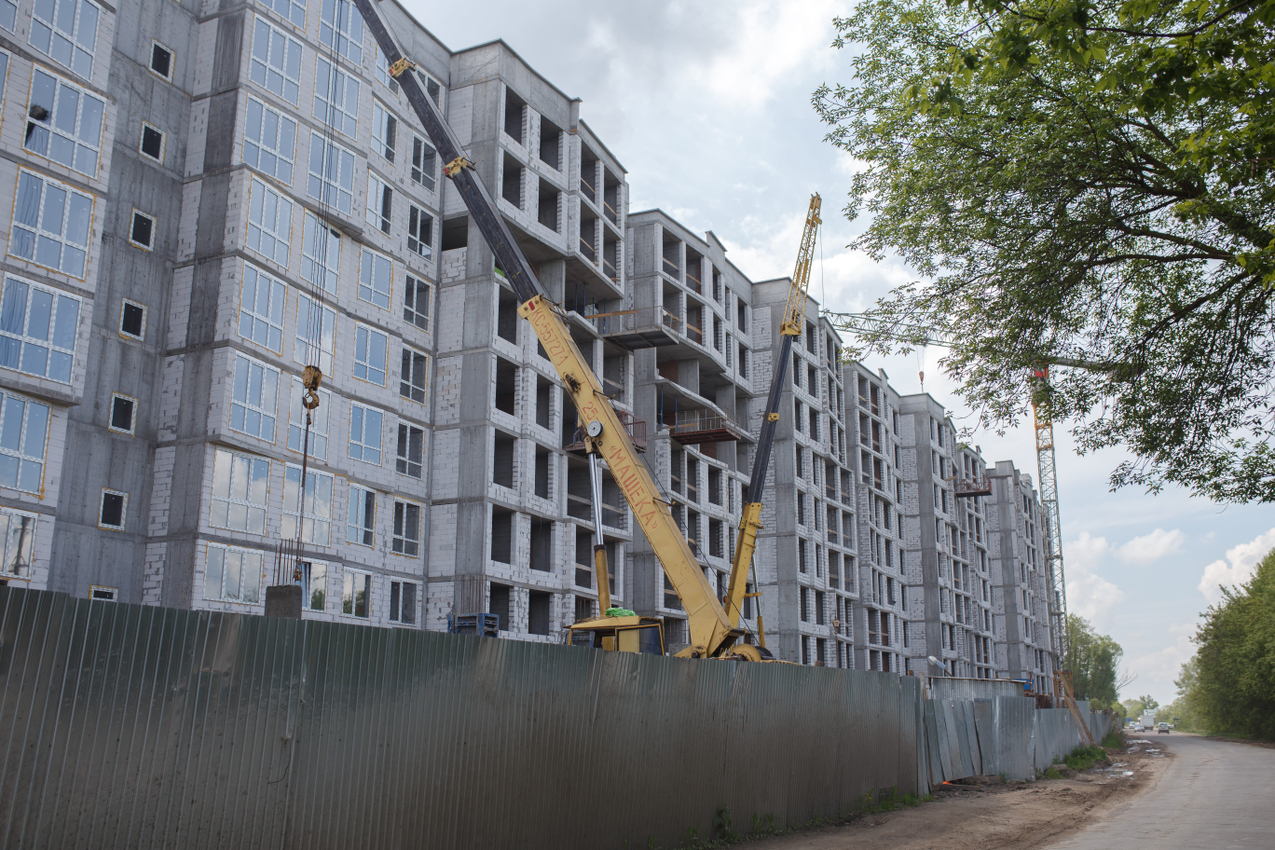

В четвертой секции завершена кладка  внешних и внутренних стен и перегородок 2-9-го этажей. Продолжаются работы по устройству кровли над лестничной клеткой (50%). Завершен монтаж накрывок на парапеты. Продолжаются работы по устройству кровли (50%).



В пятой секции завершена кладка внешних и внутренних стен и перегородок на восьмом этаже. Продолжаются работы по устройству кровли (60%). Завершены работы по монтажу накрывок на парапеты. Ведется устройство кровли над лестничной клеткой (50%)

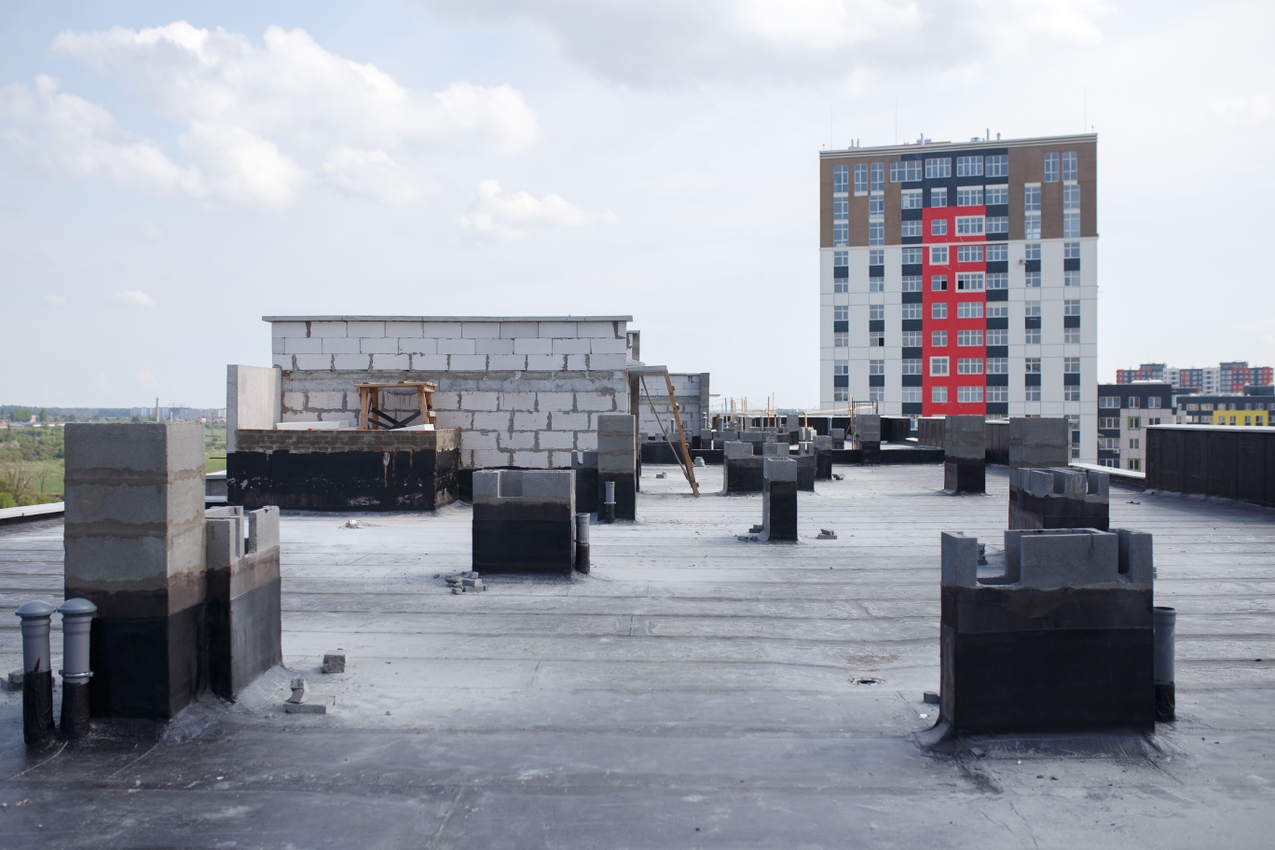

В шестой секции завершена кладка  внешних и внутренних стен и перегородок 9-го этажа. Завершен монтаж накрывок на парапеты. Завершено устройство кровли. Продолжаются работы по устройству кровли над лестничной клеткой (50%).

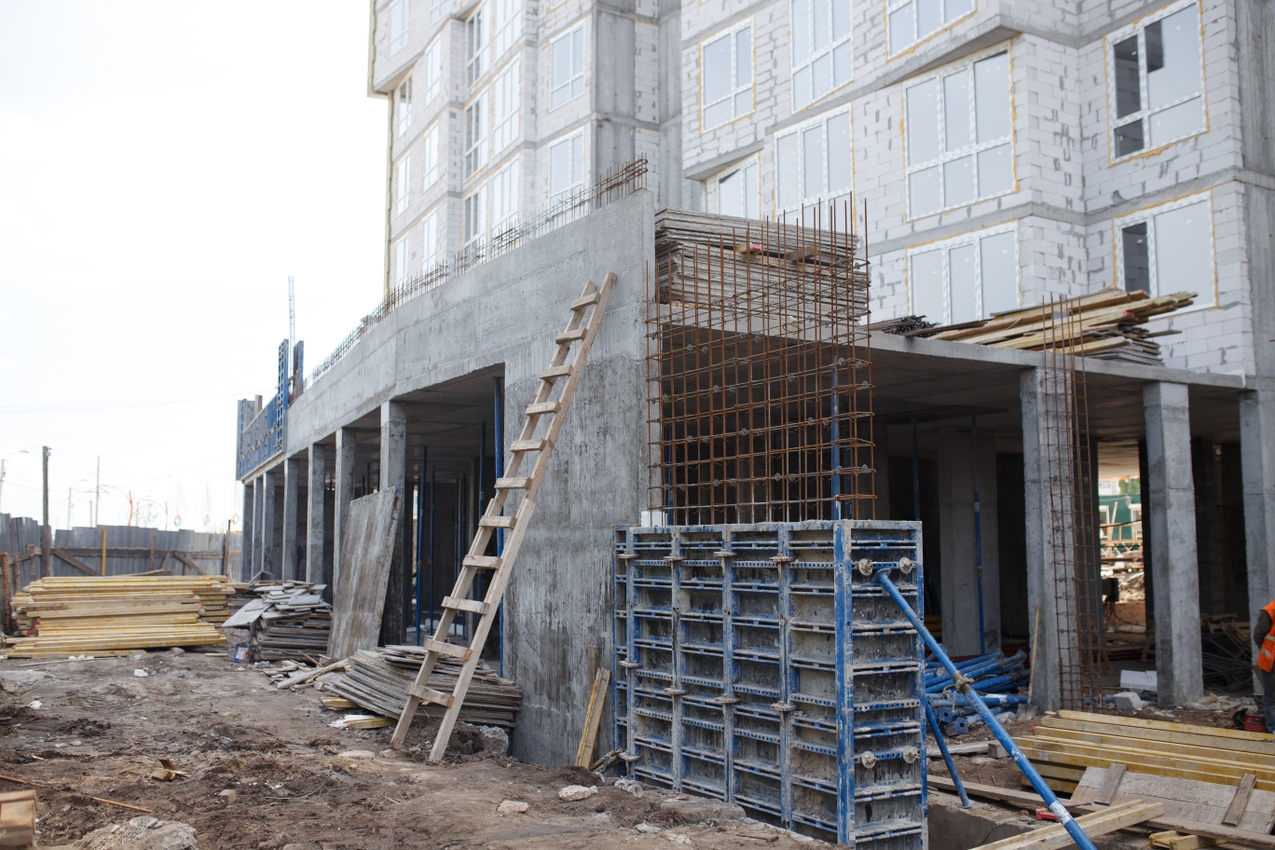

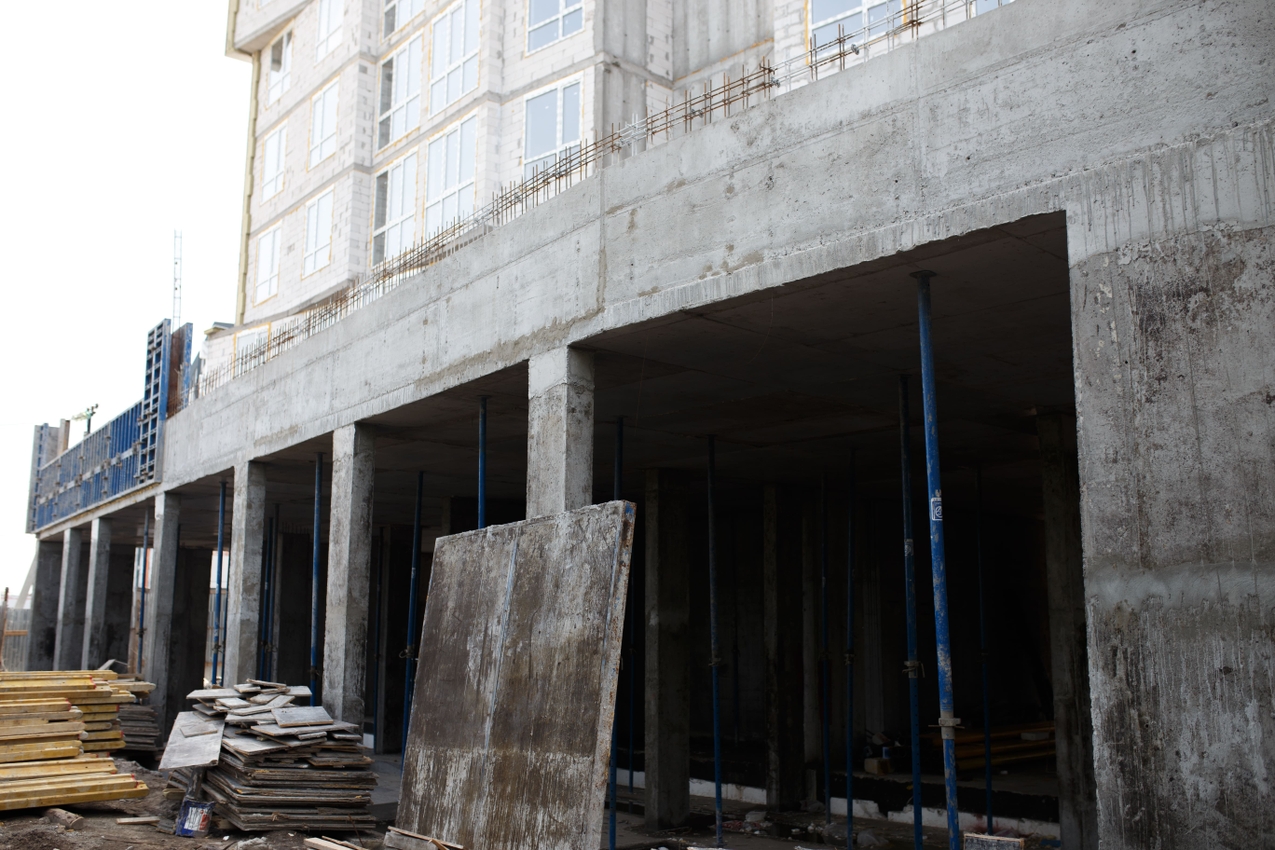

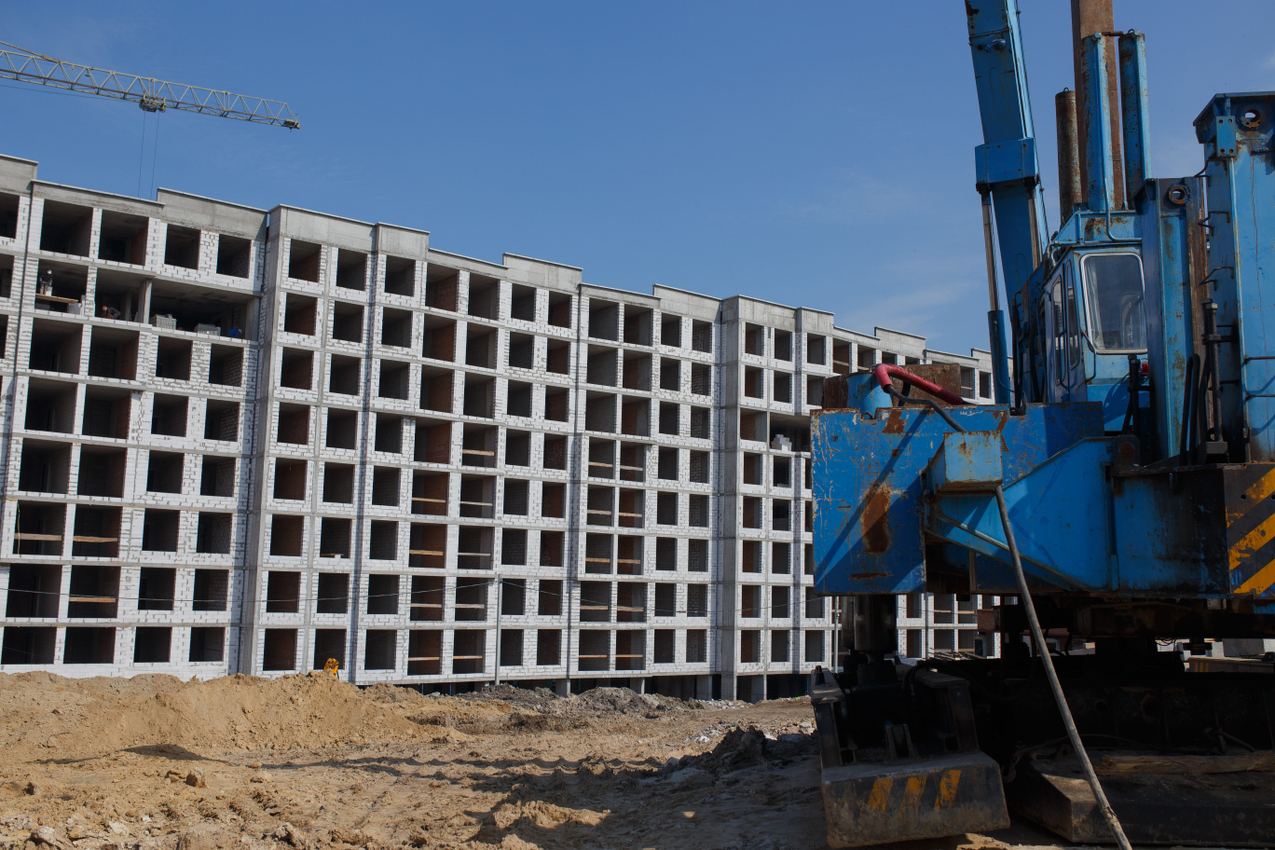

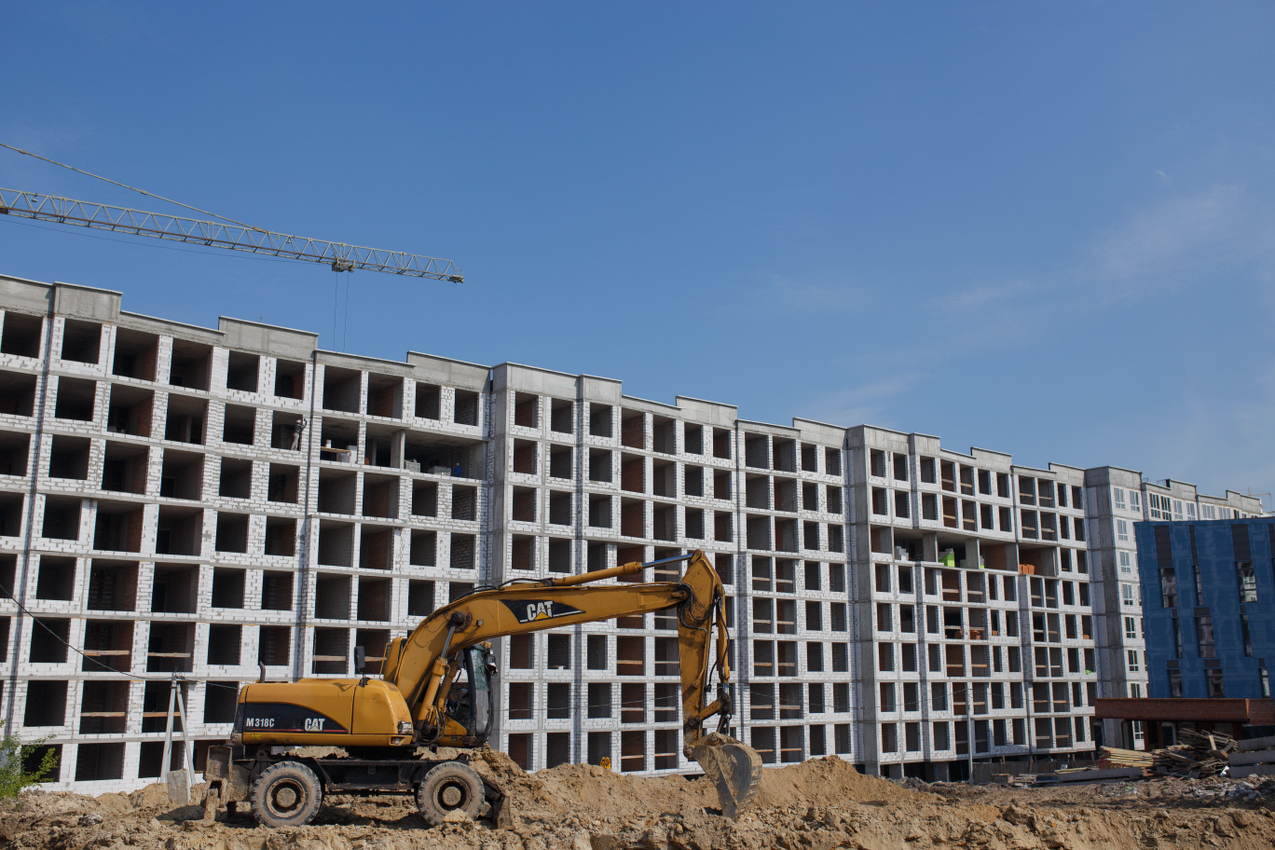

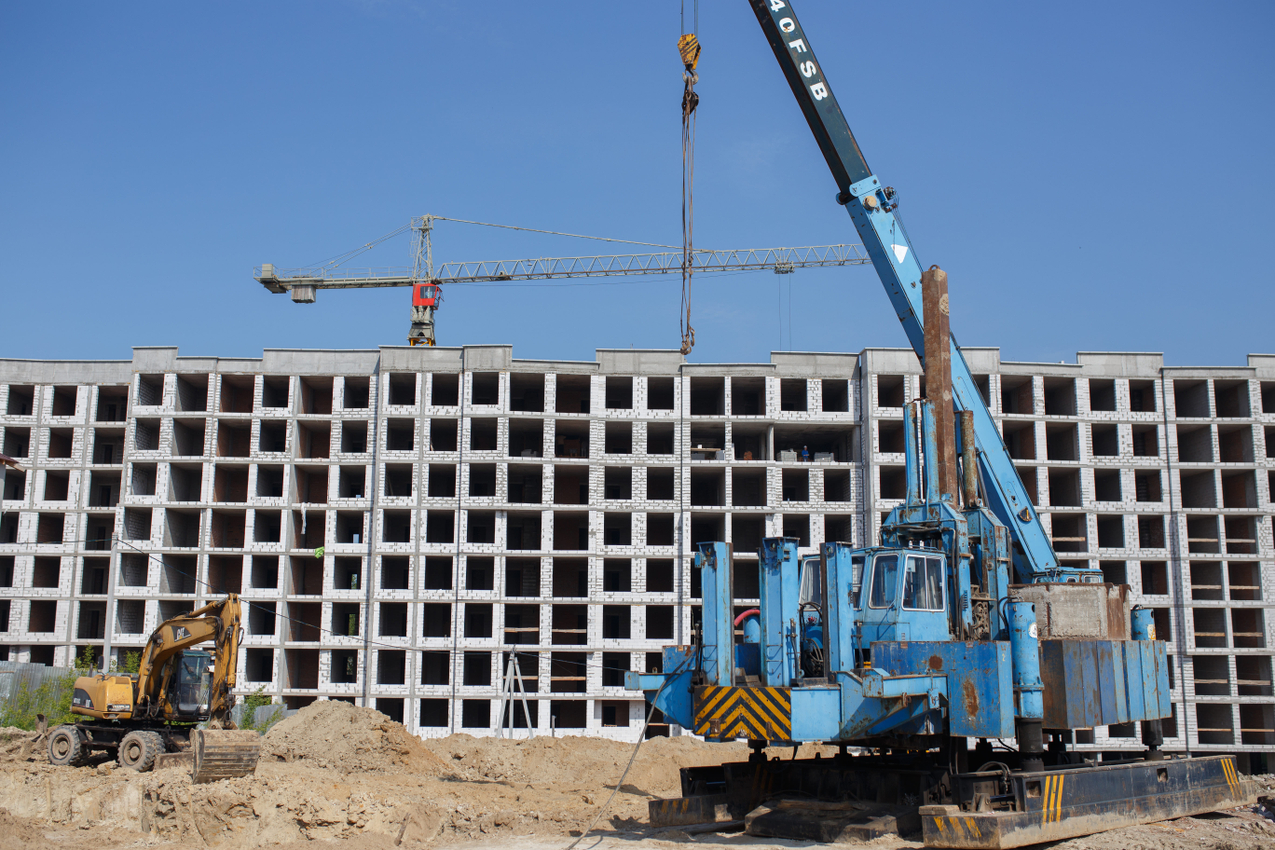

В восьмой и девятой секциях завершены работы по устройству свай, продолжаются работы по устройству свай на седьмой секции.
