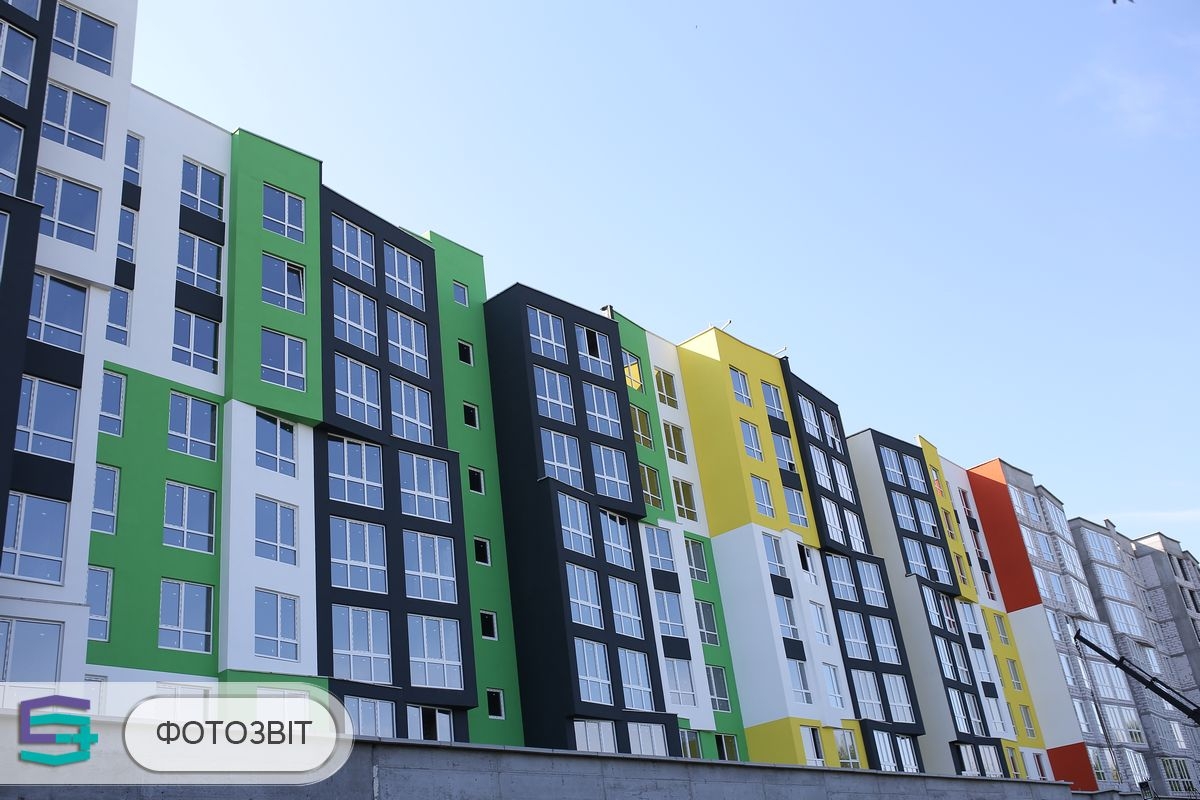

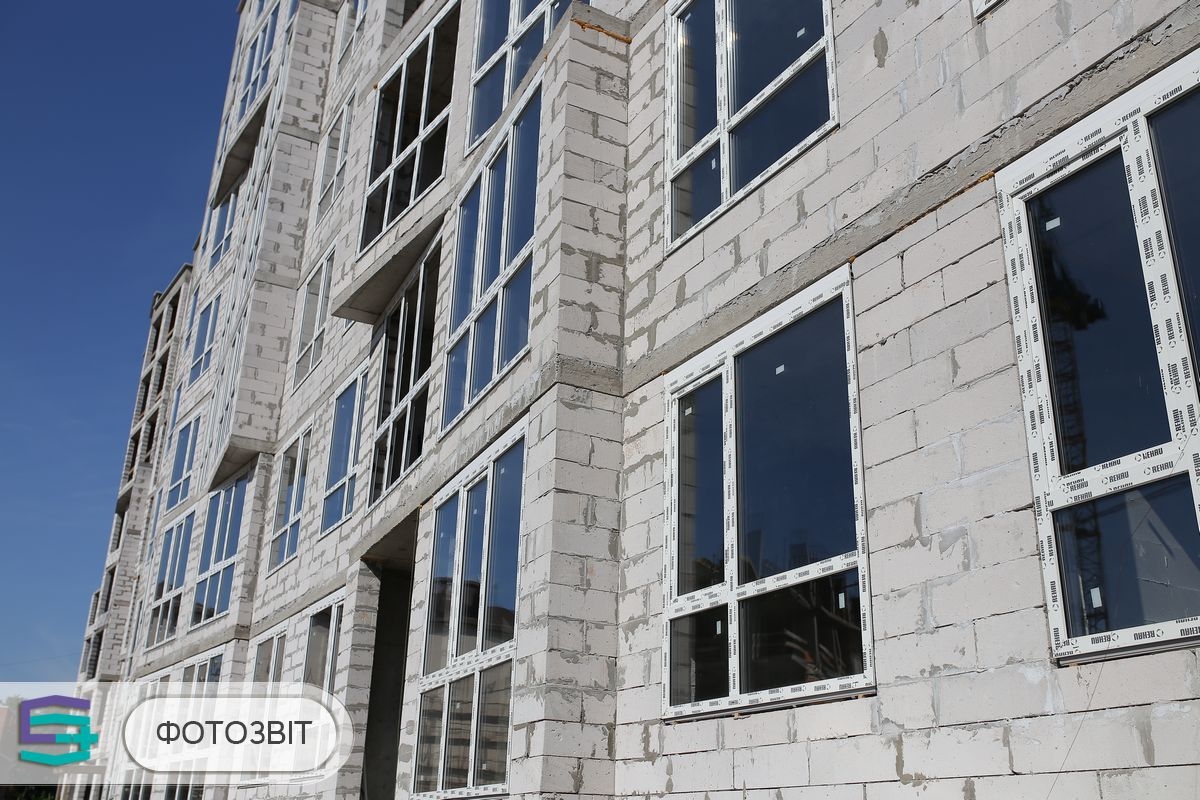

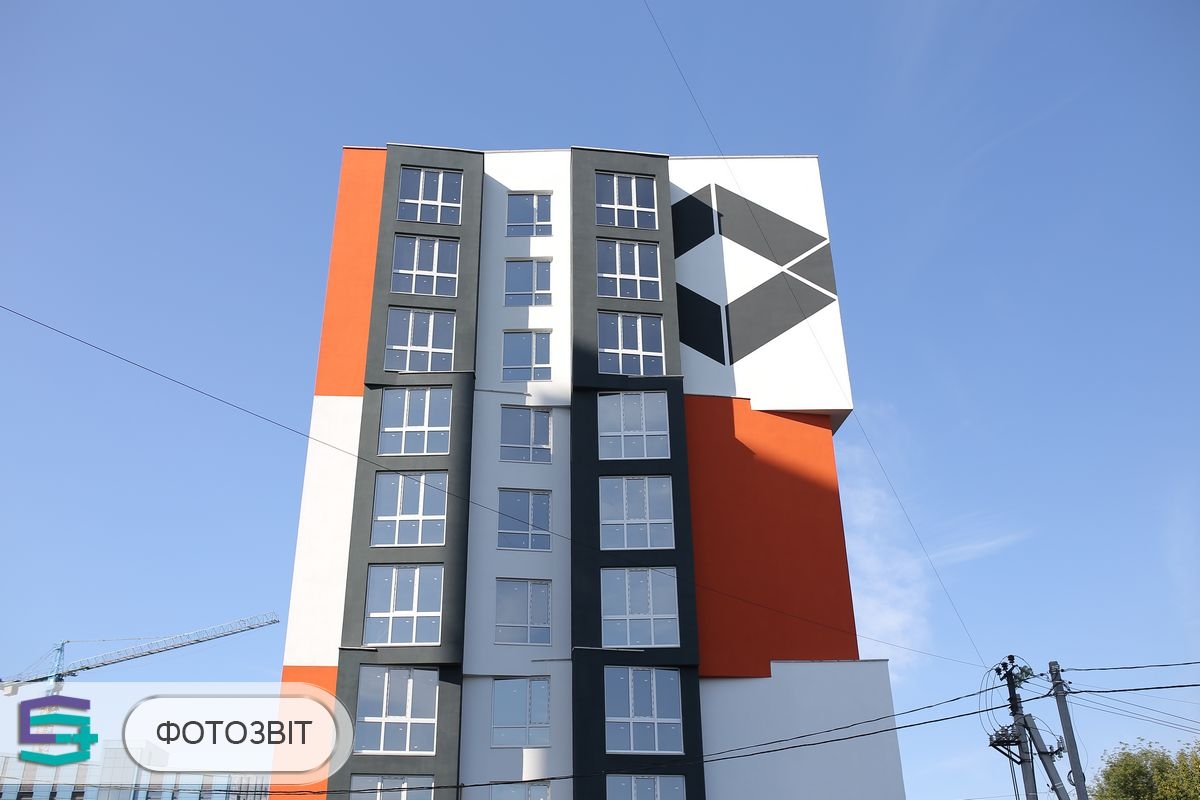

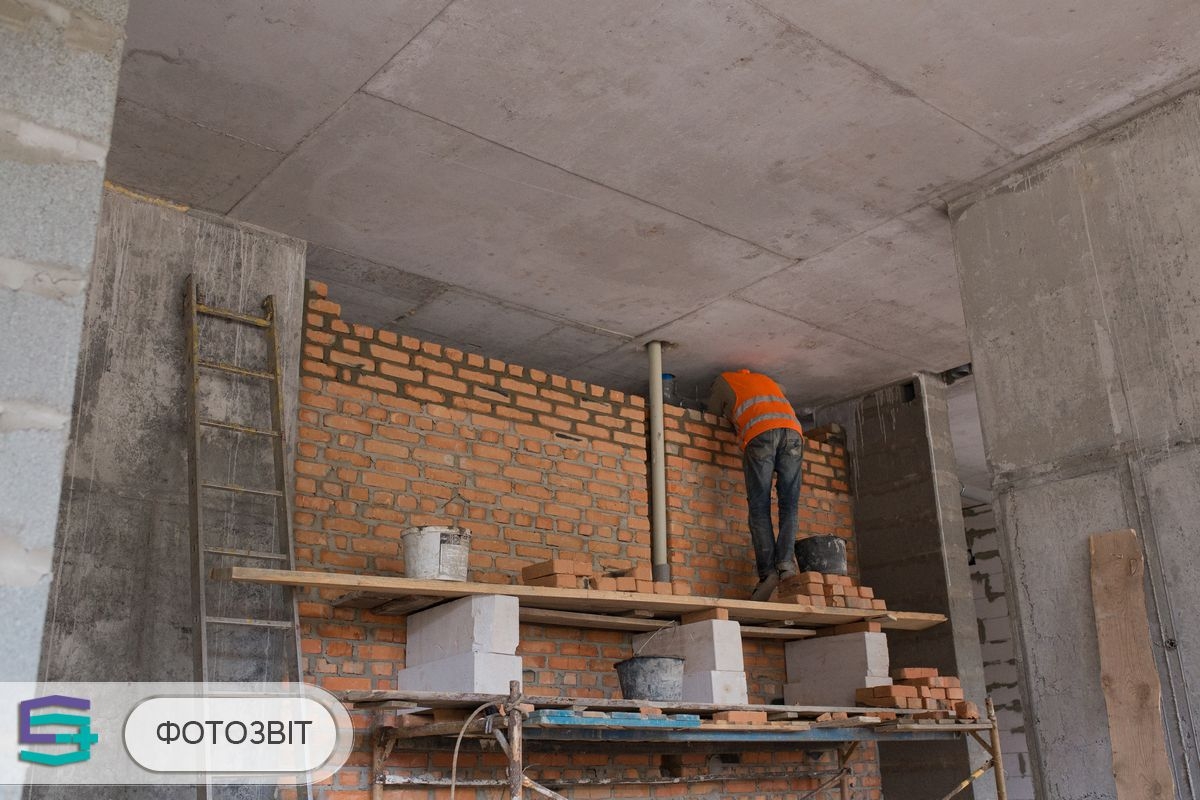

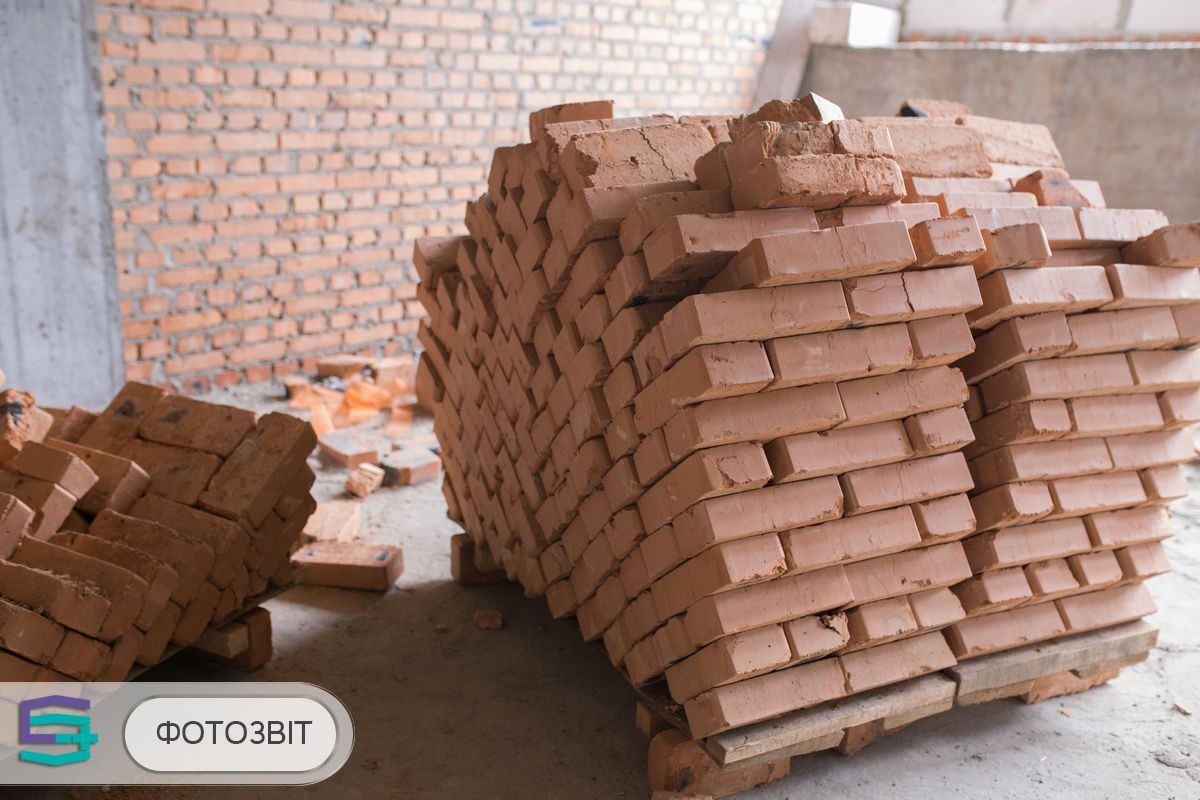

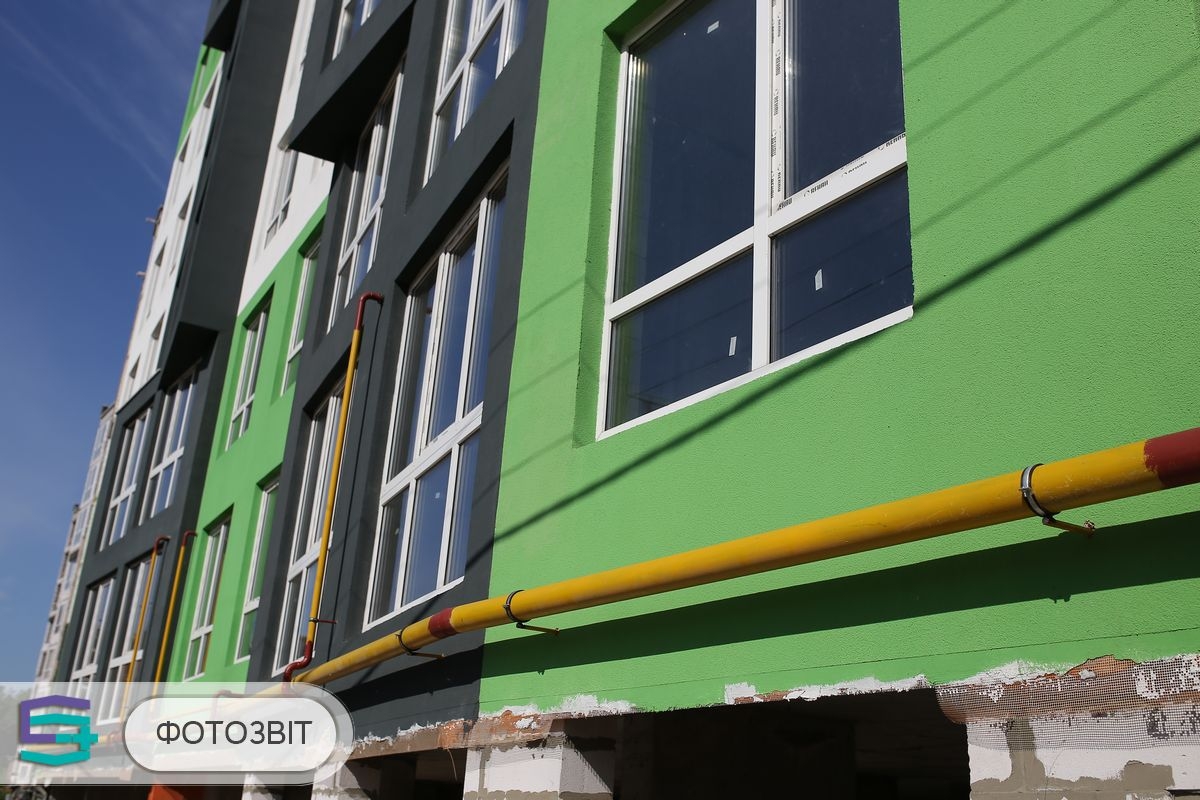

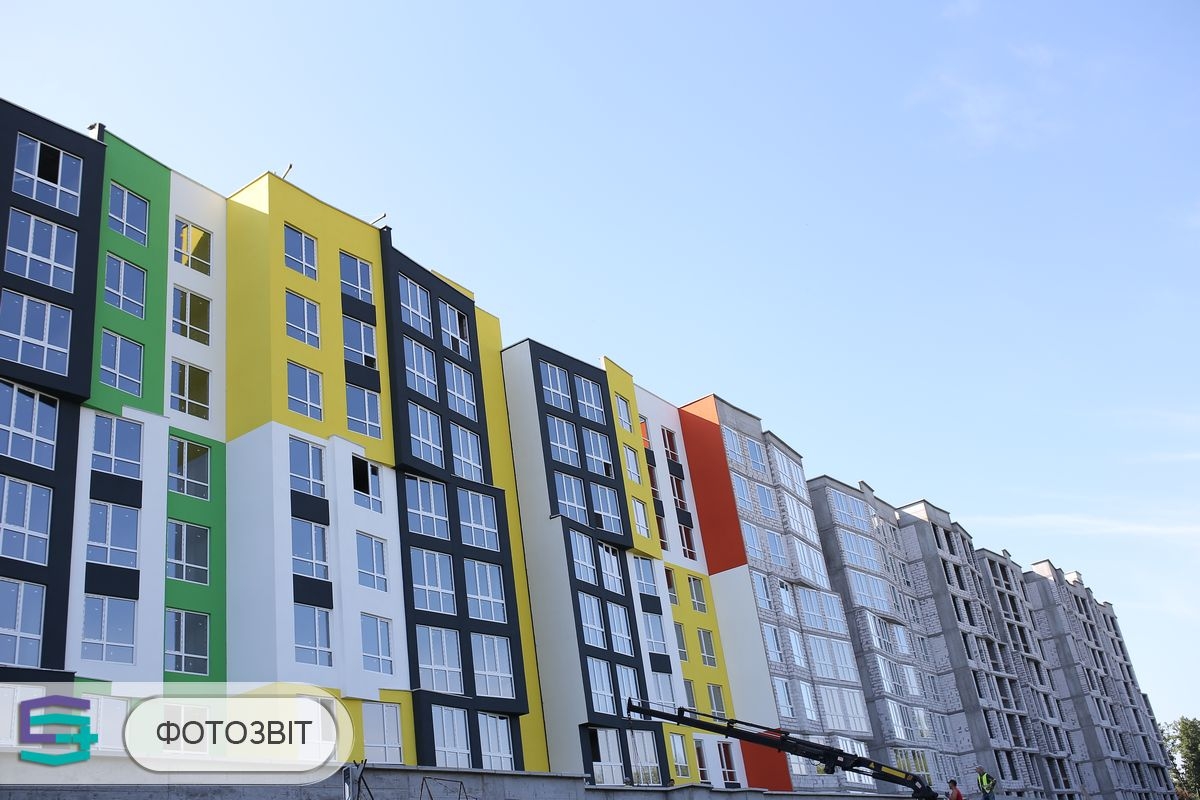

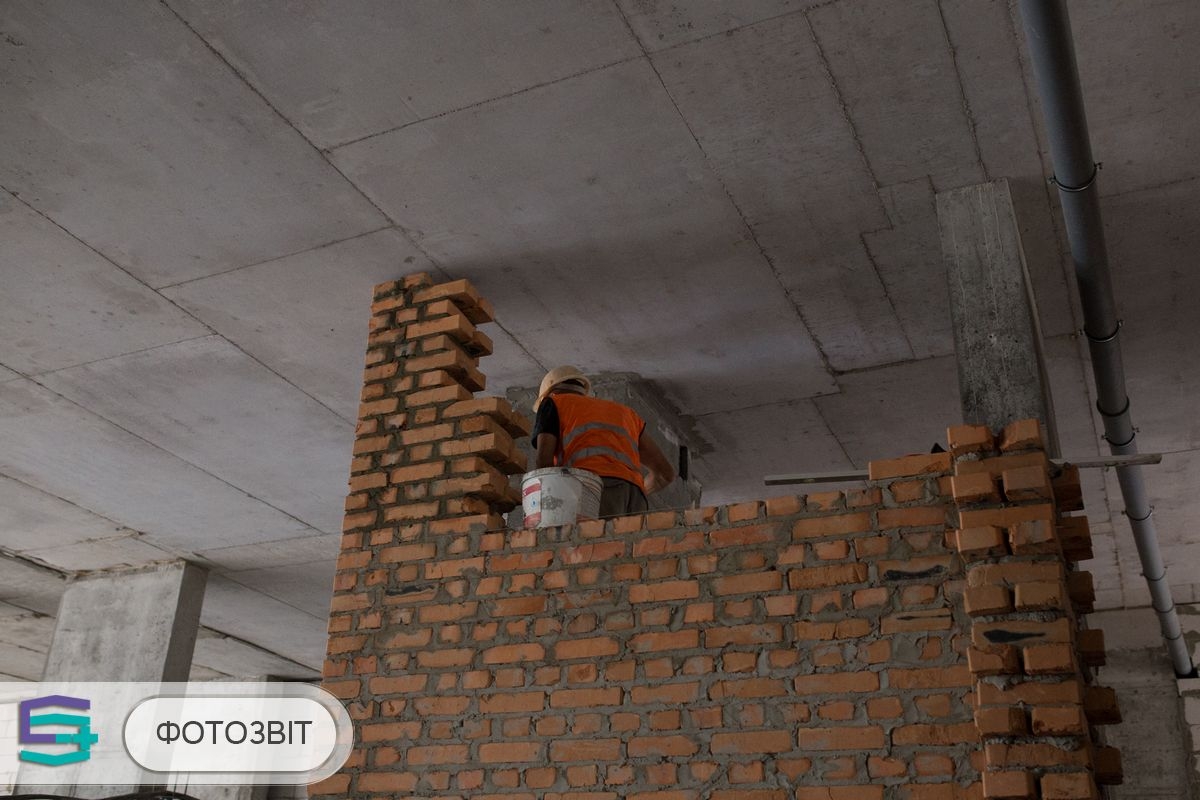

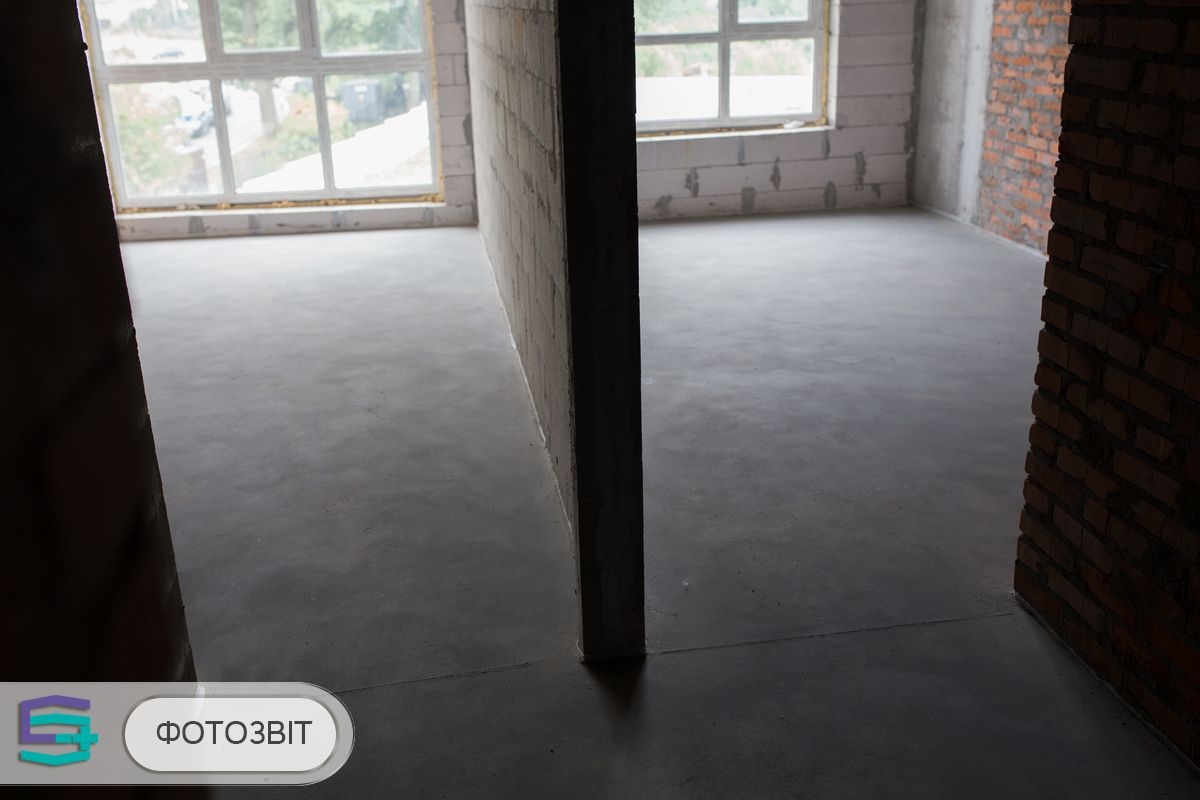

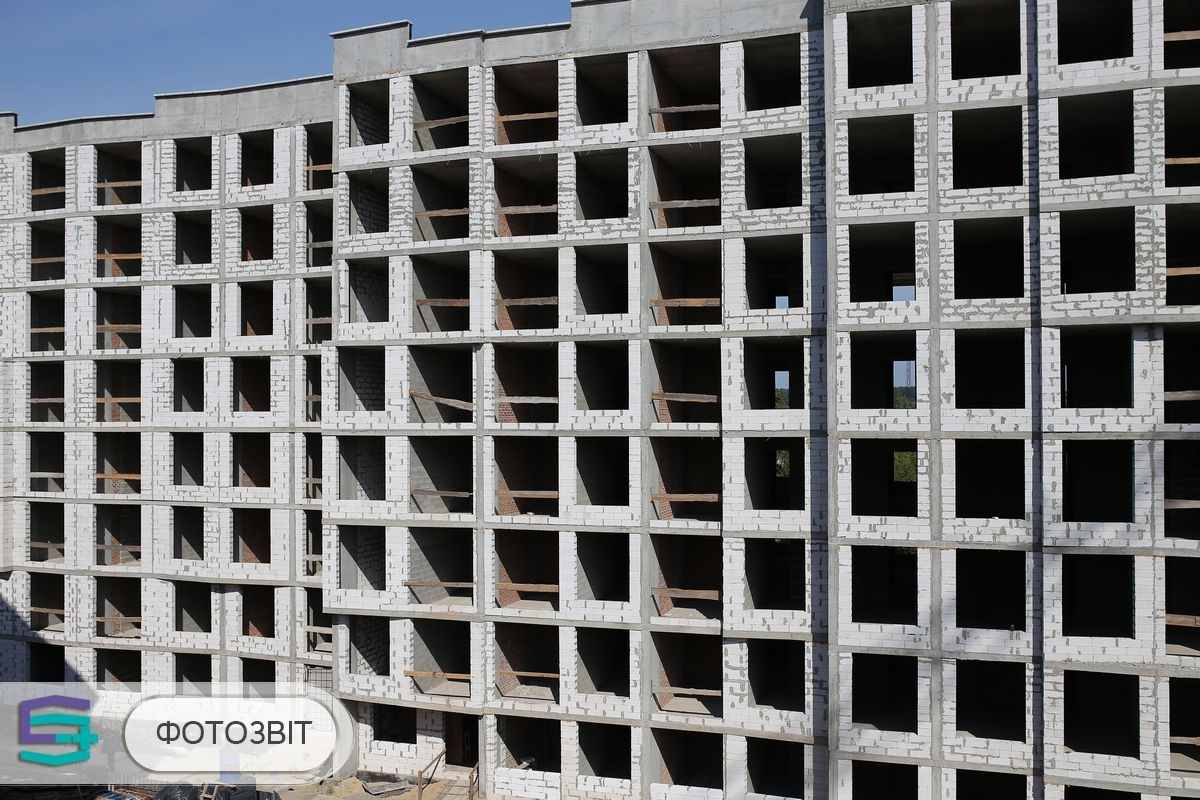

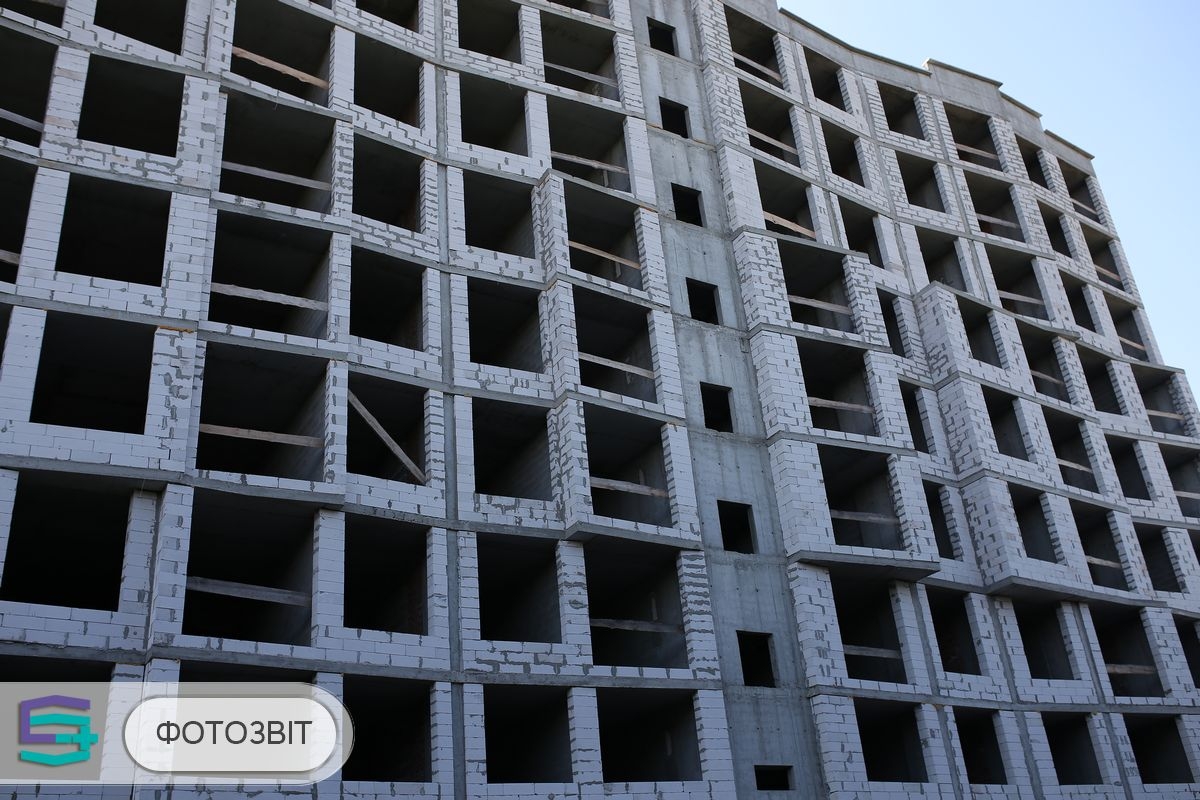

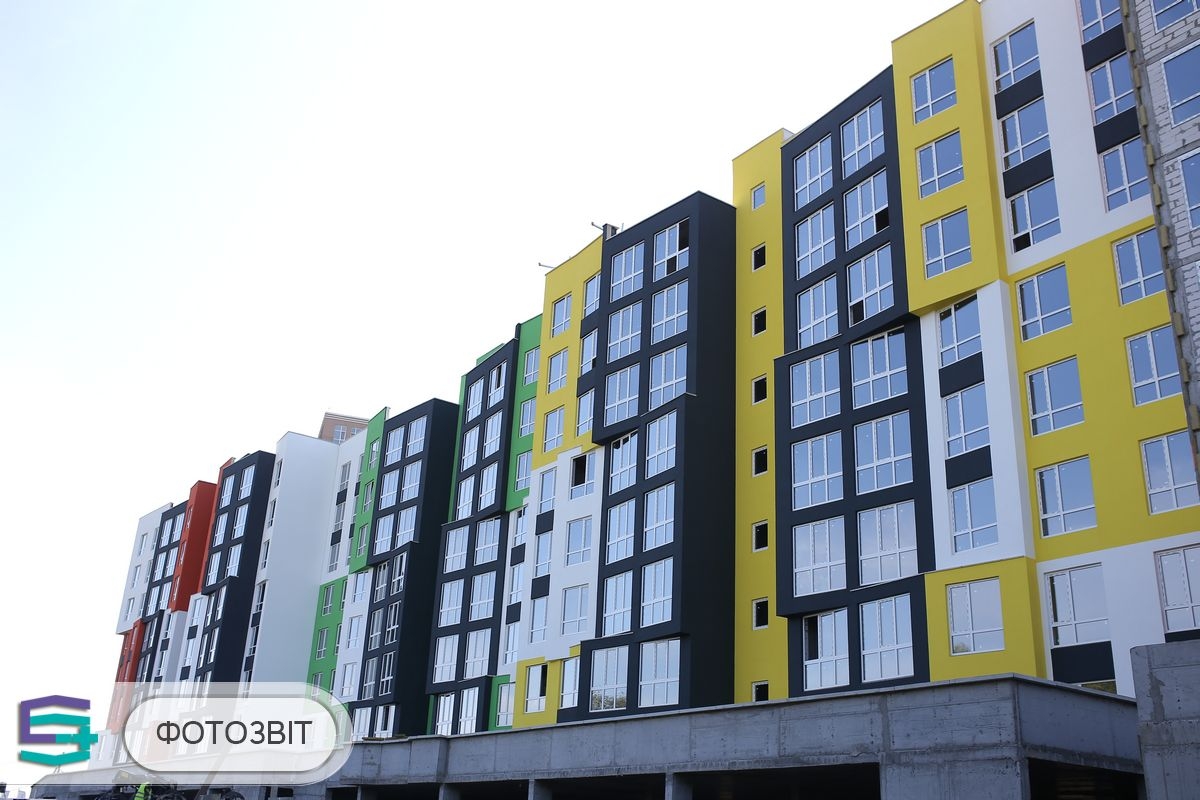

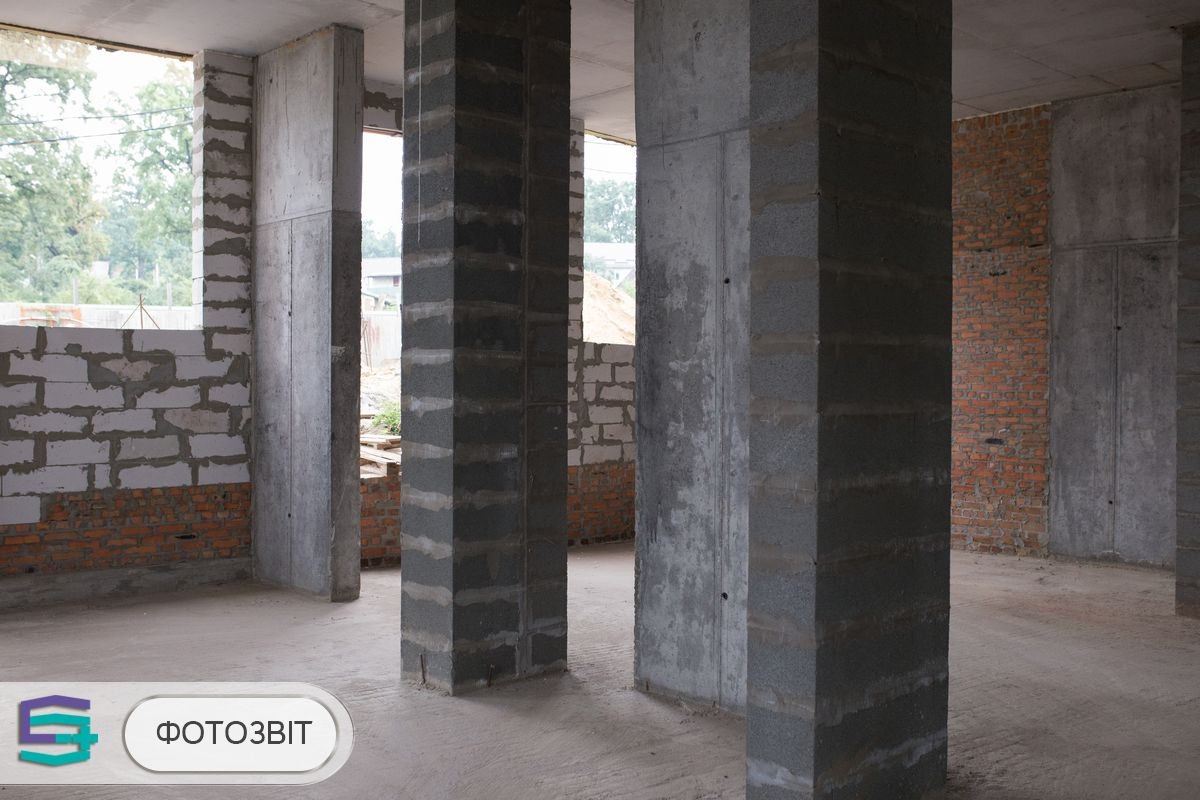

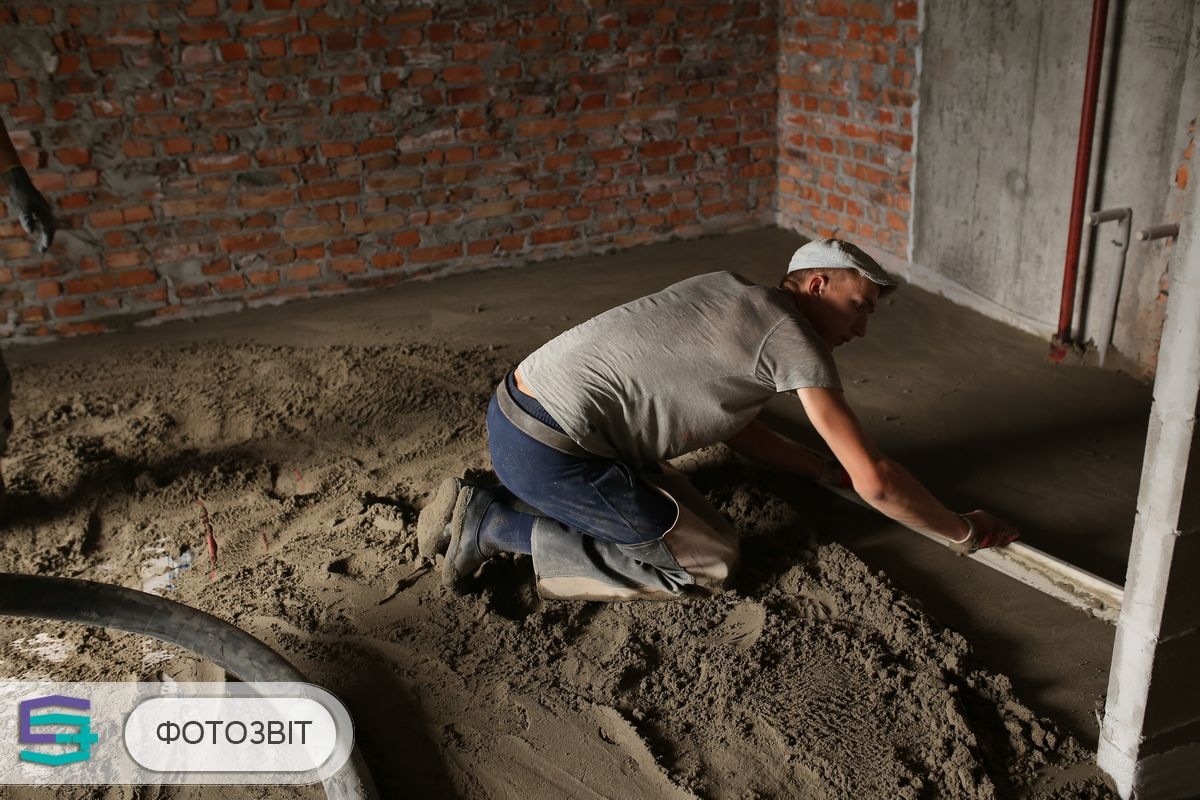

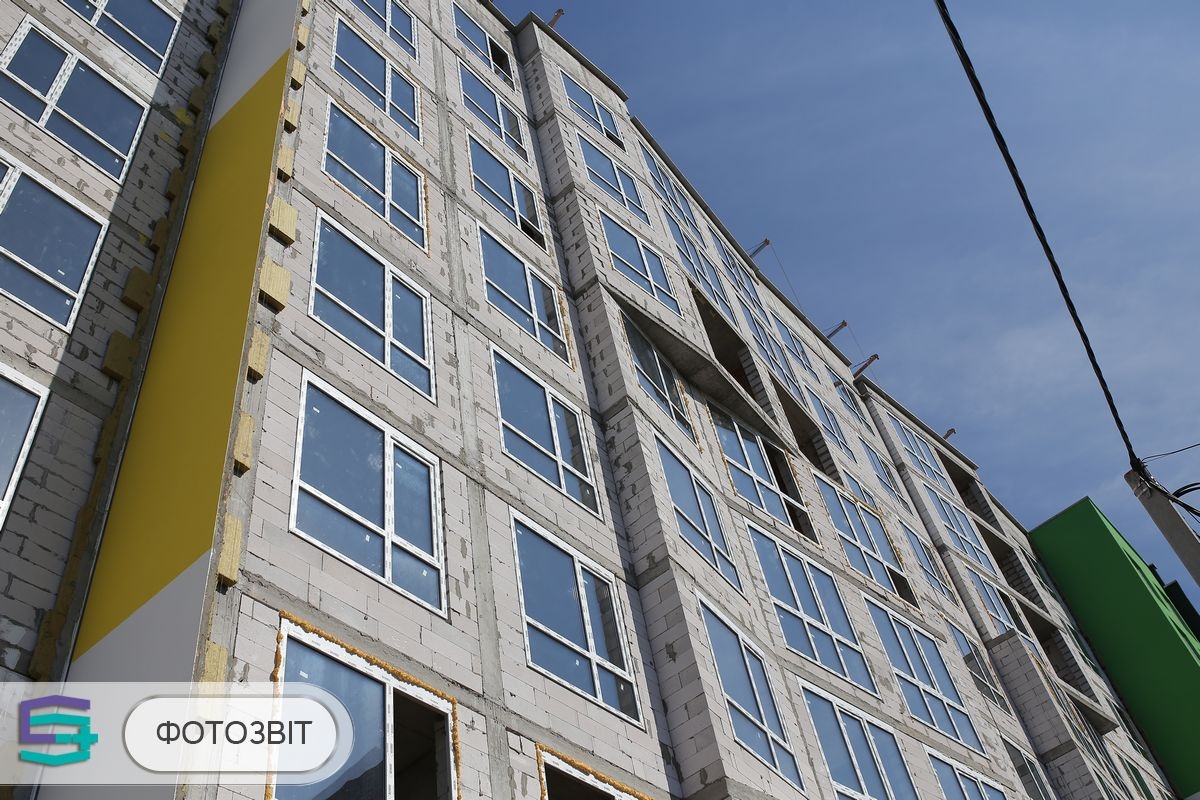

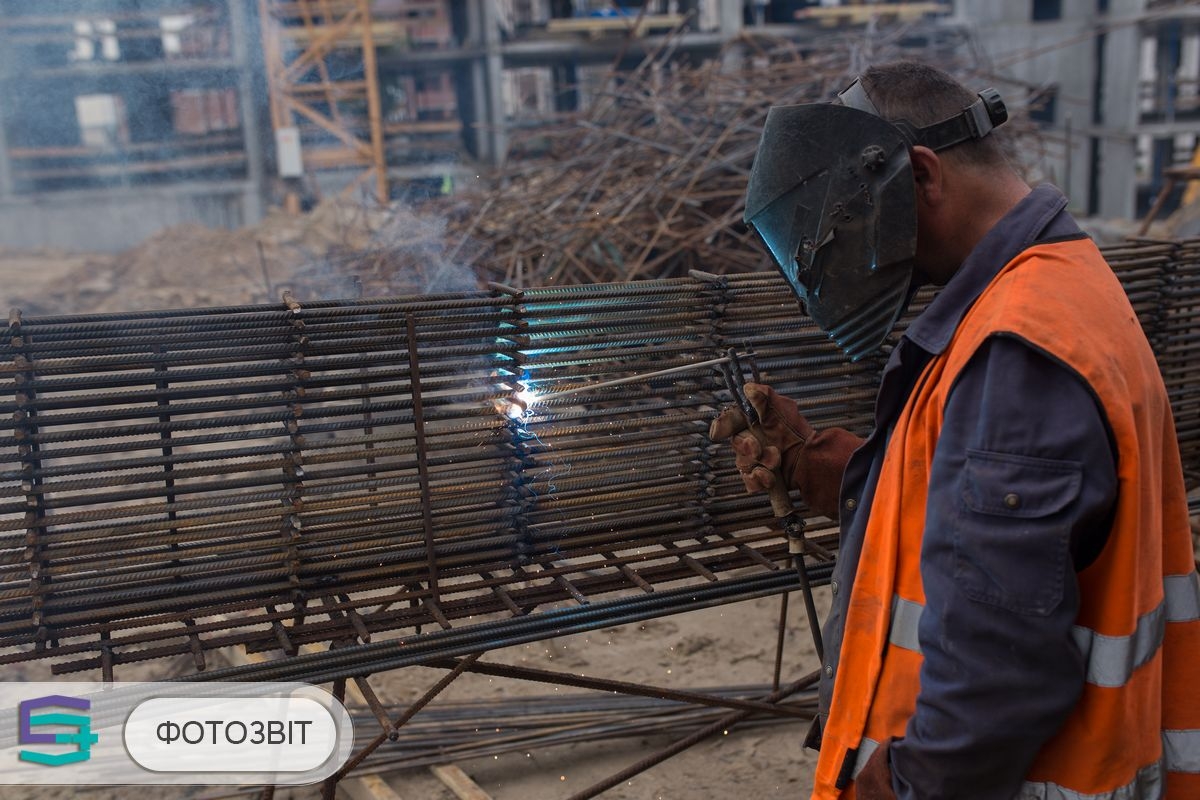

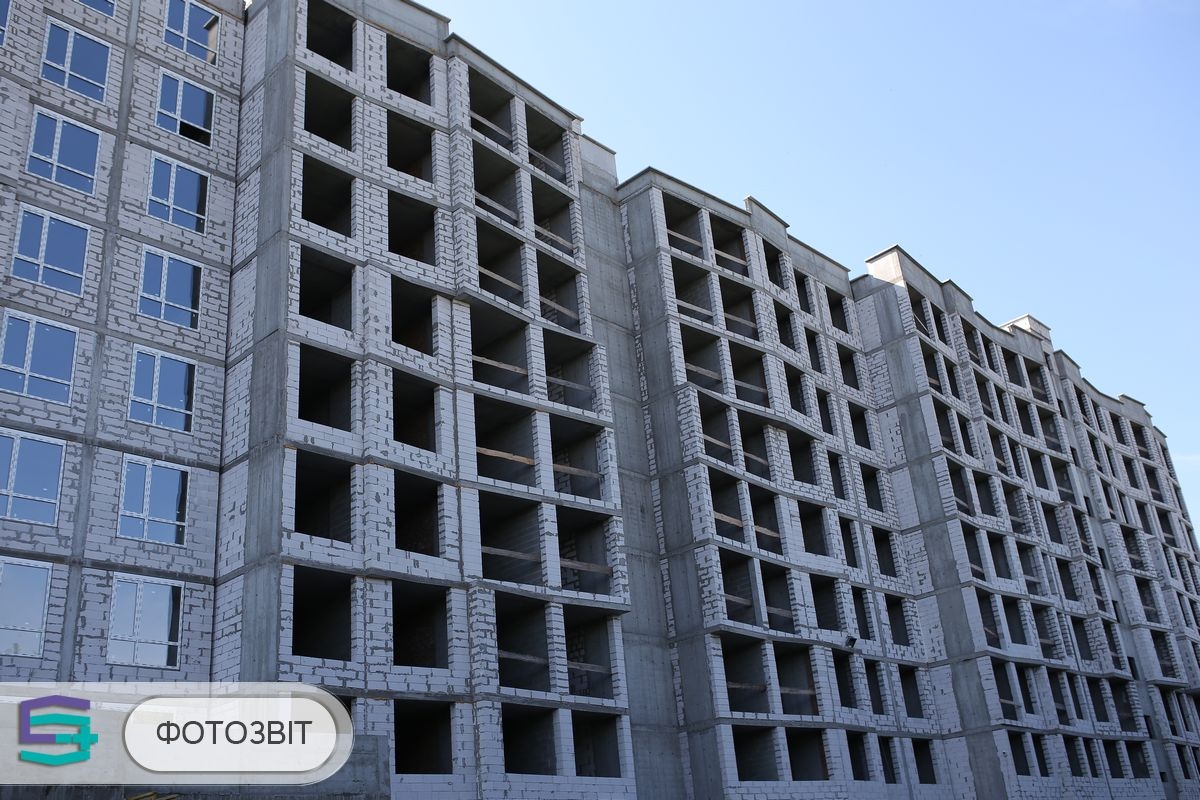

В первой секции продолжаем работы по заливке стяжки в квартирах и местах общего пользования (80%). Подходят к завершению фасадные работы (95%). Завершили газовую обвязку наружных труб. Завершили работы по утеплению вентиляционных блоков. Завершили устройство фасада на лестничной клетке. Начали кладку наружных и внутренних стен 1-го этажа.

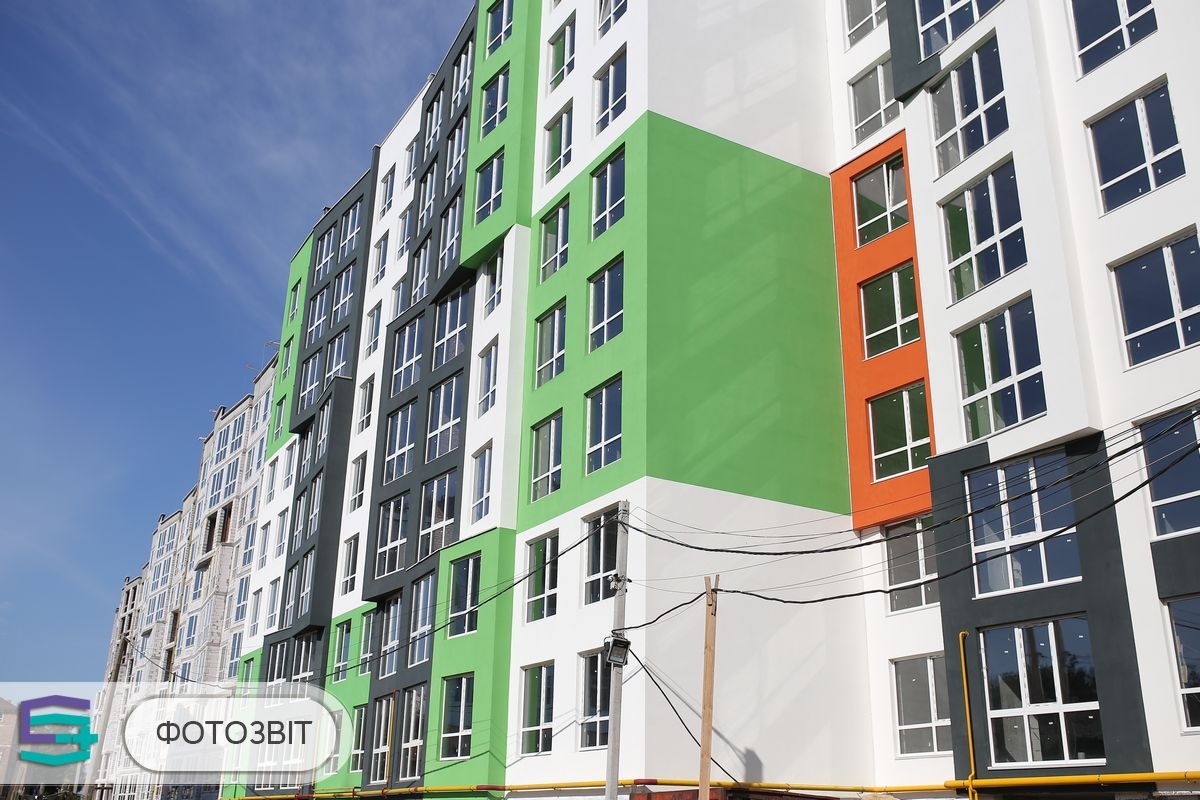

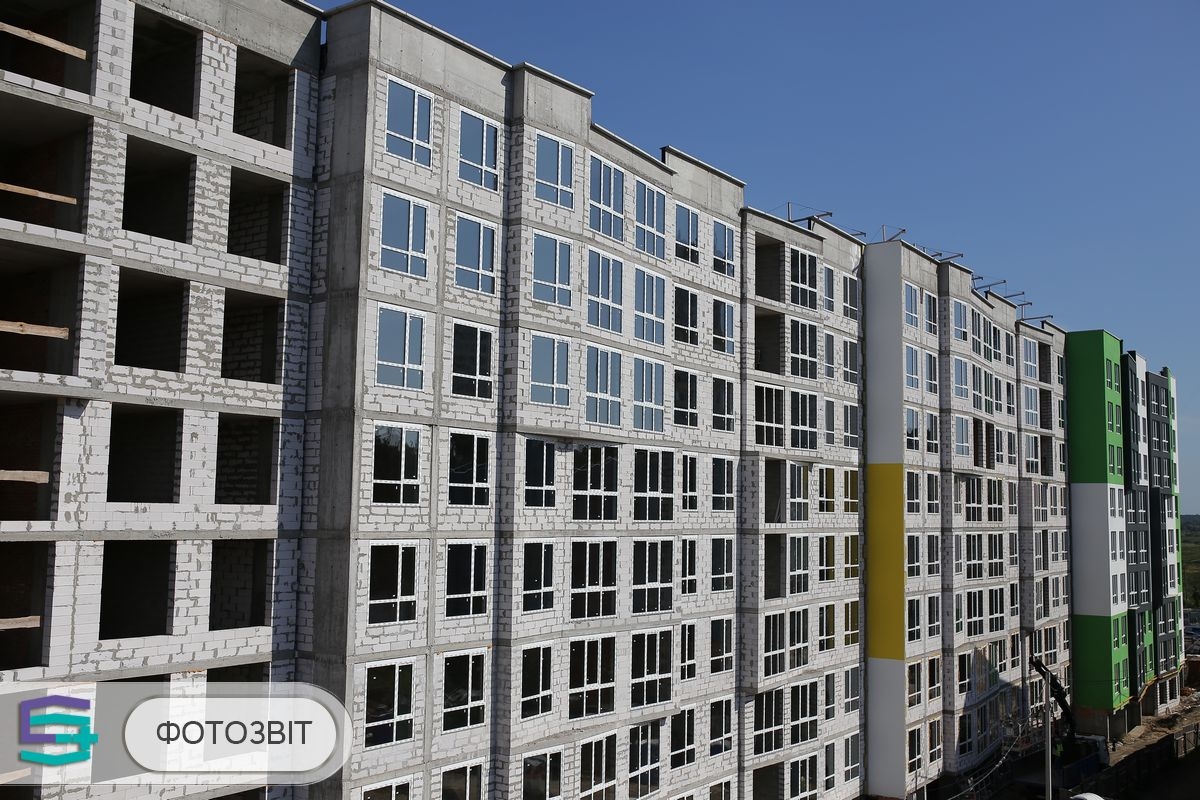

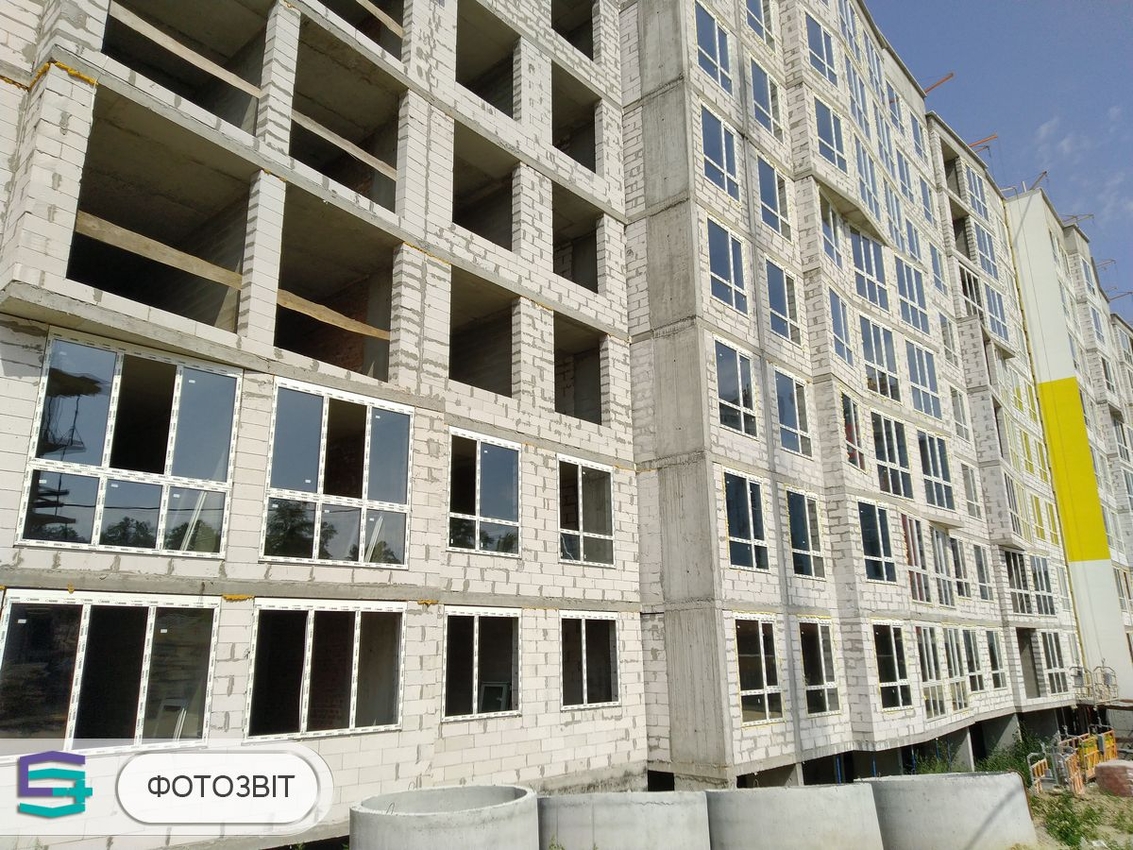

Во второй секции продолжаем фасадные работы (95%). Завершили работы по утеплению вентиляционных блоков. Завершили газовую обвязку наружных труб. Начали кладку наружных и внутренних стен 1-го этажа.

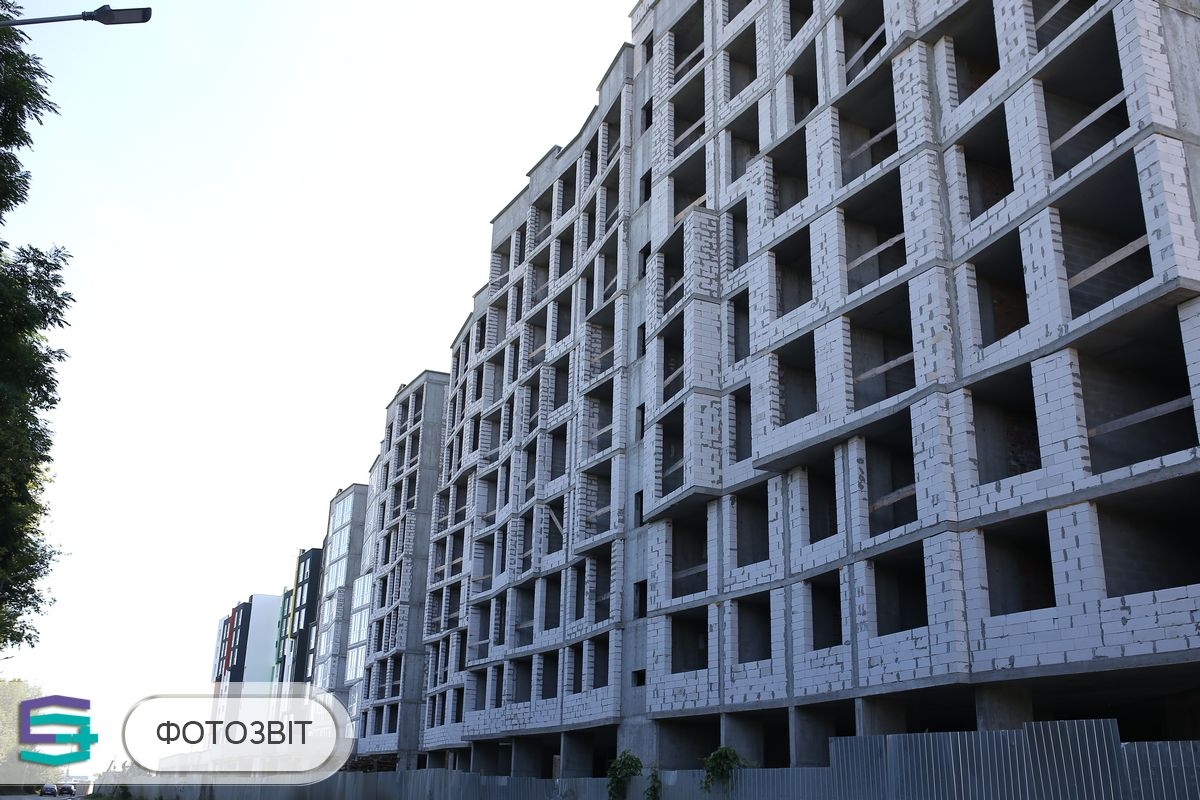

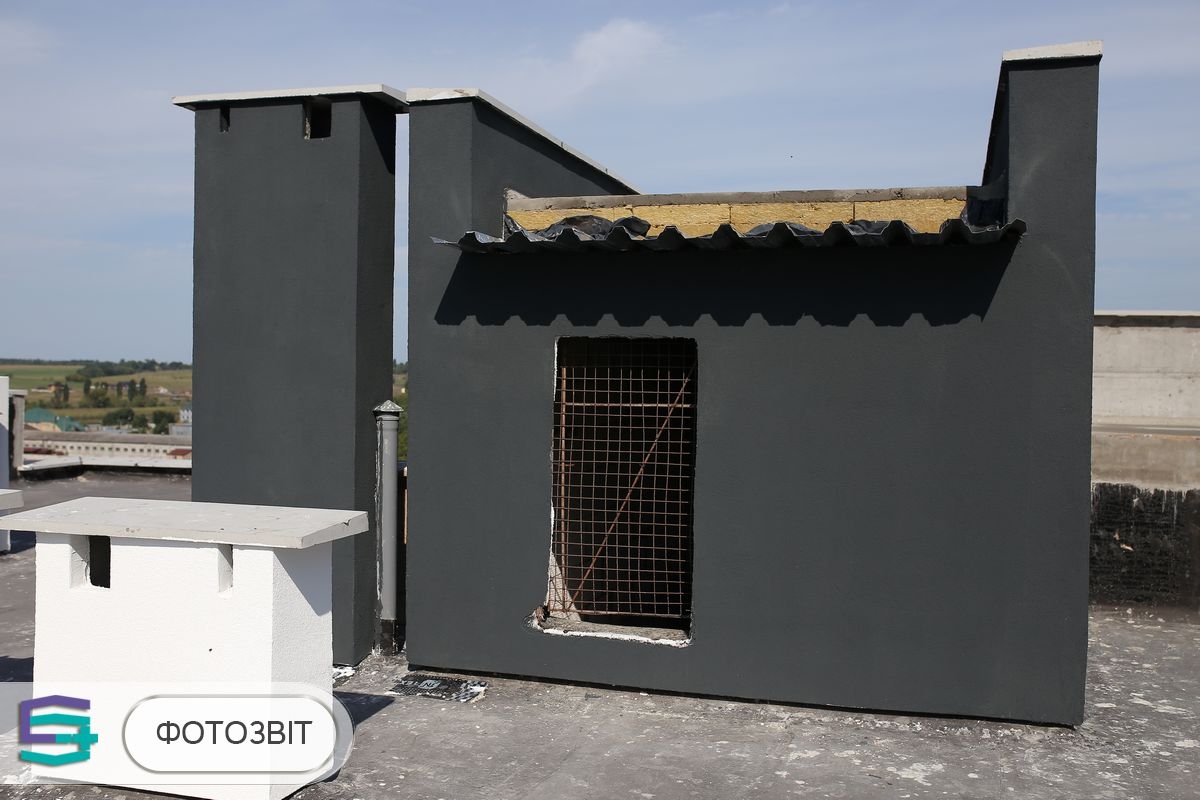

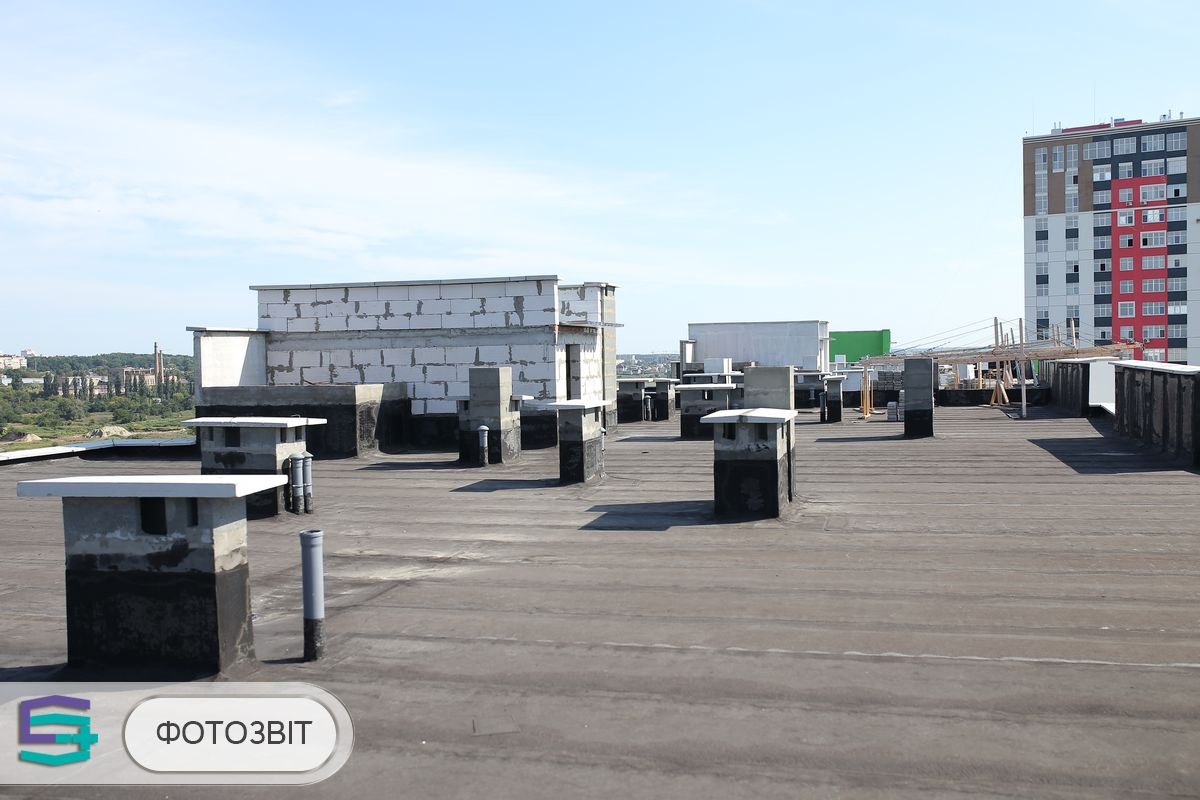

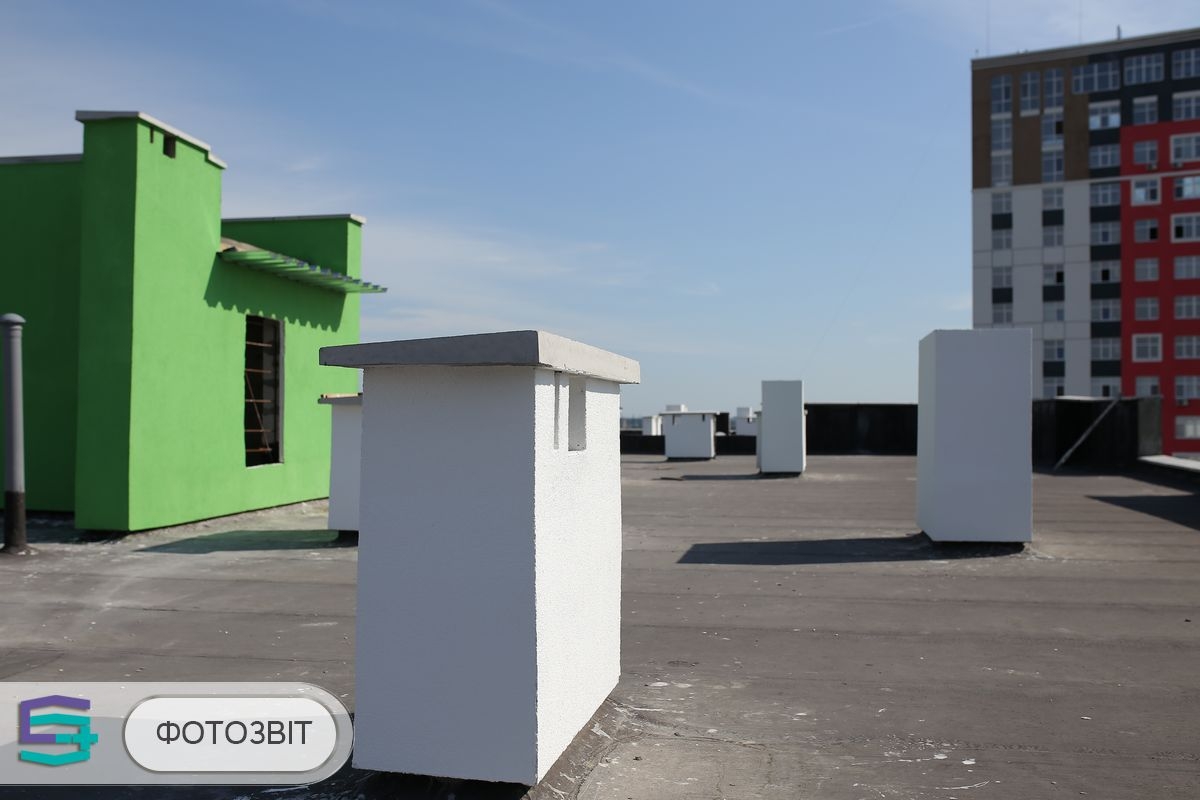

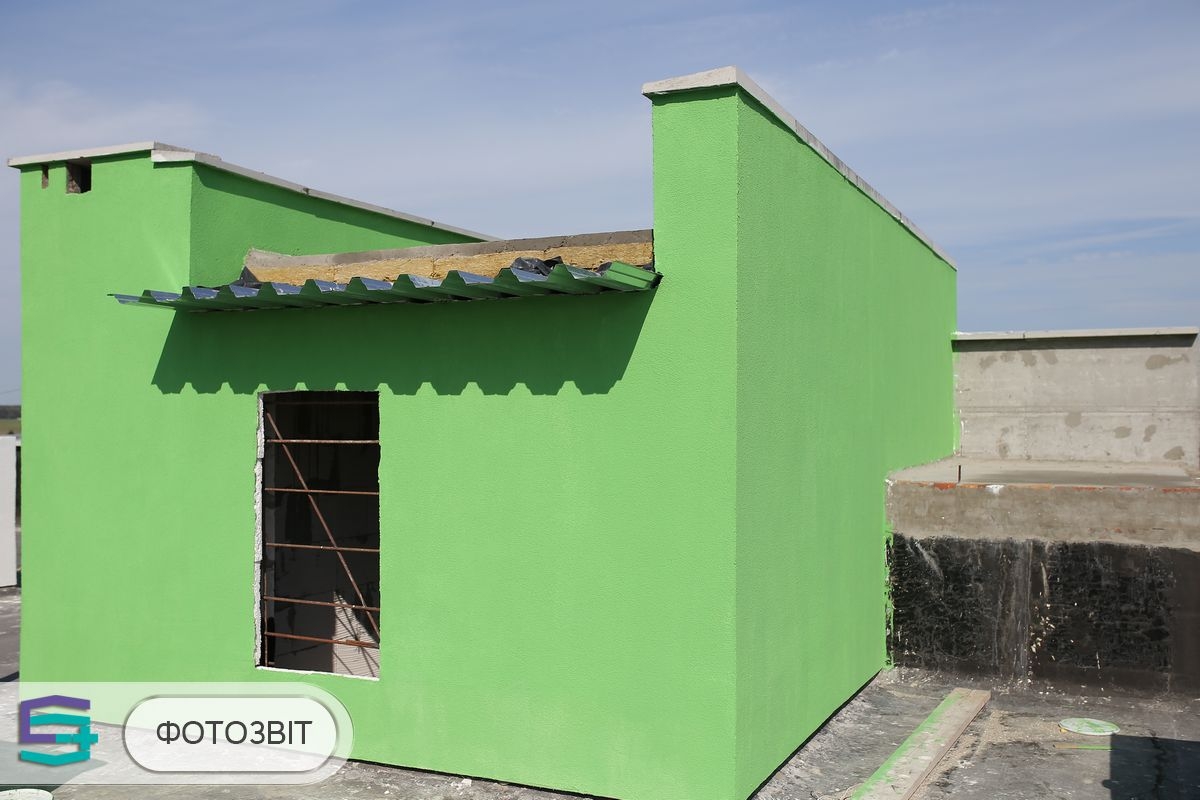

В третьей секции подходит к завершению монтаж оконных блоков (90%). Продолжаются работы по утеплению вентиляционных блоков. Завершили работы по устройству крышек парапетов на пристройке.
В четвертой секции завершили работы по устройству пристройки. Подходит к завершению монтаж оконных блоков (90%).
В пятой секции начался монтаж оконных блоков (20%).

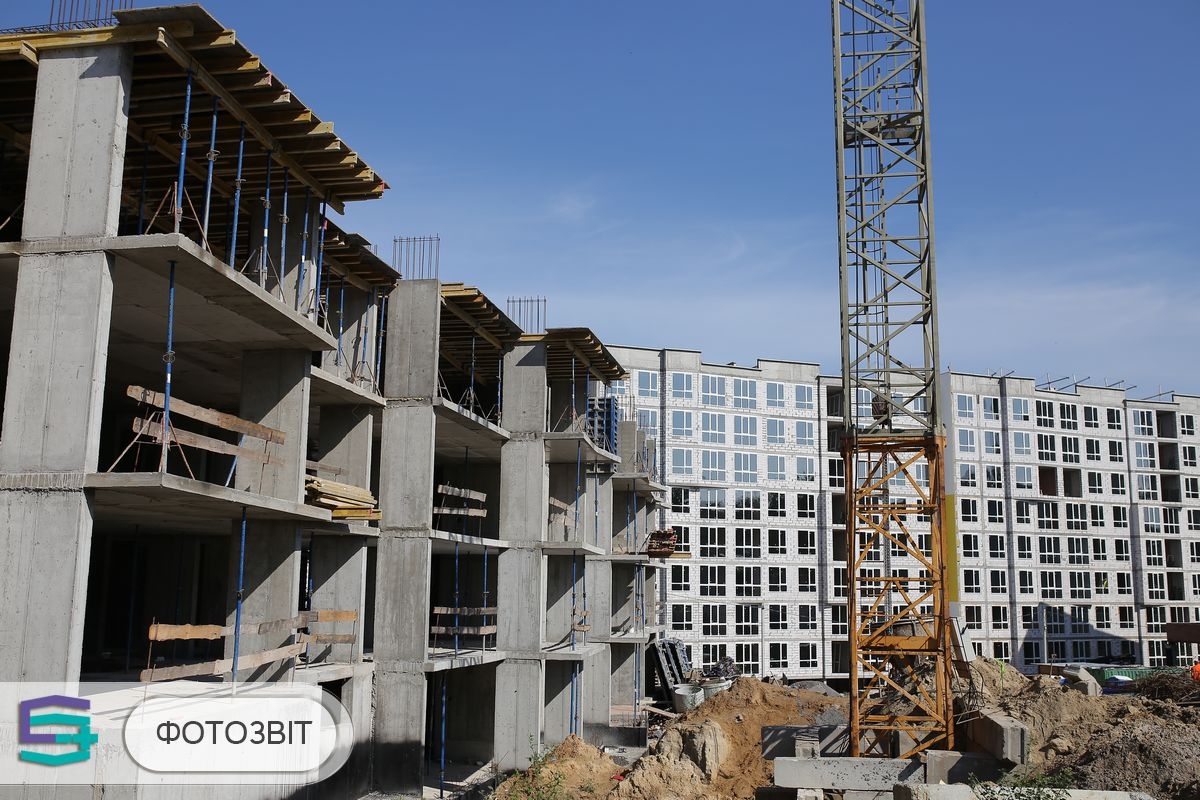

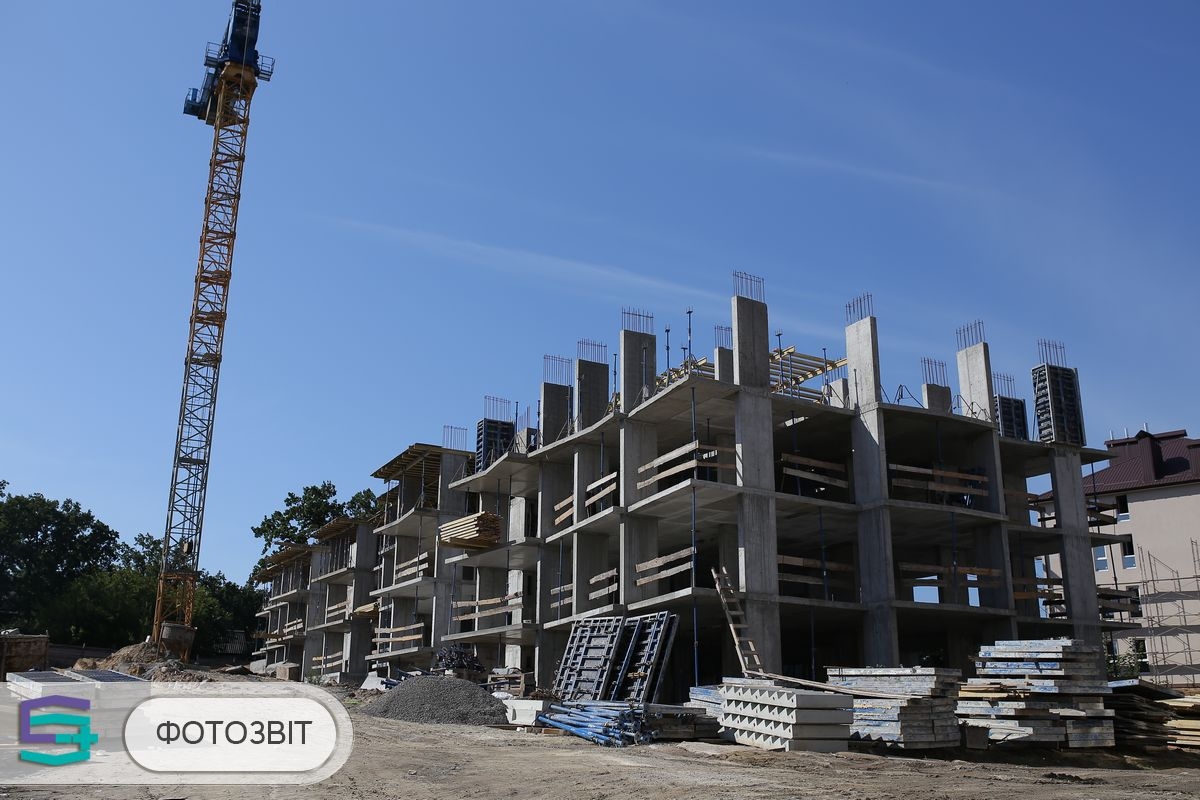

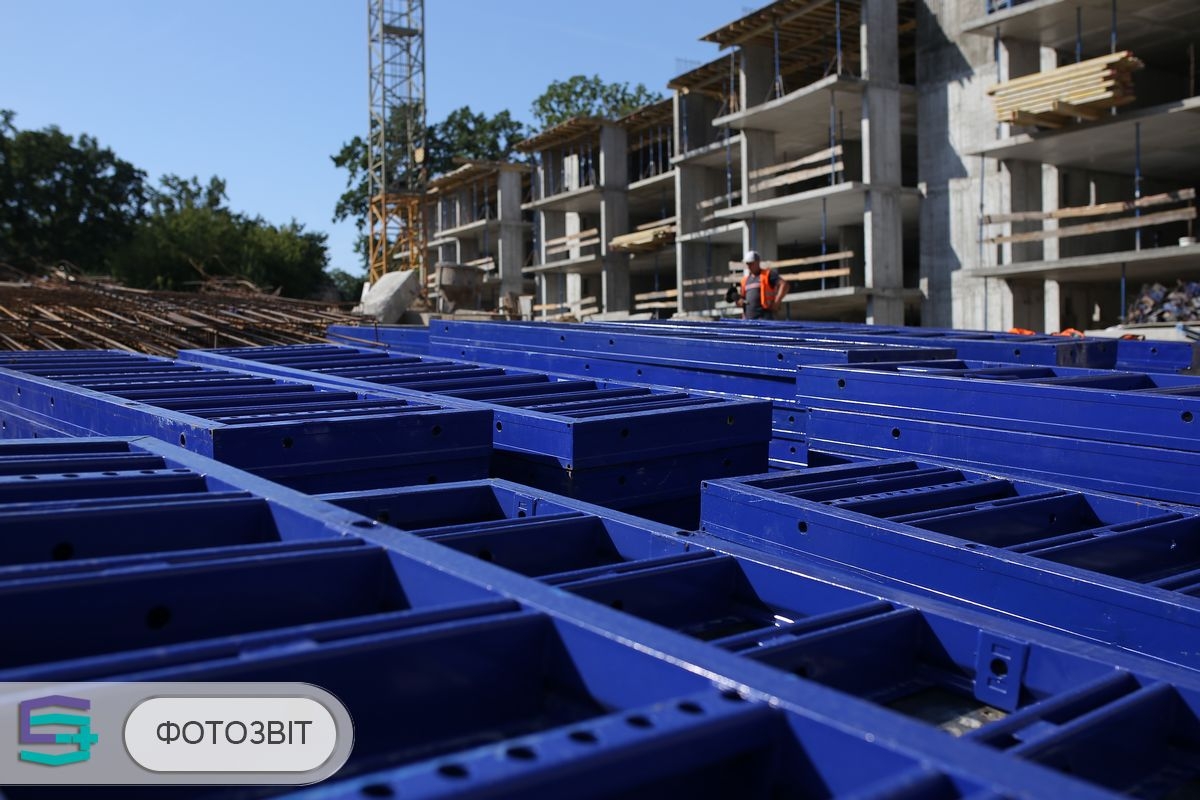

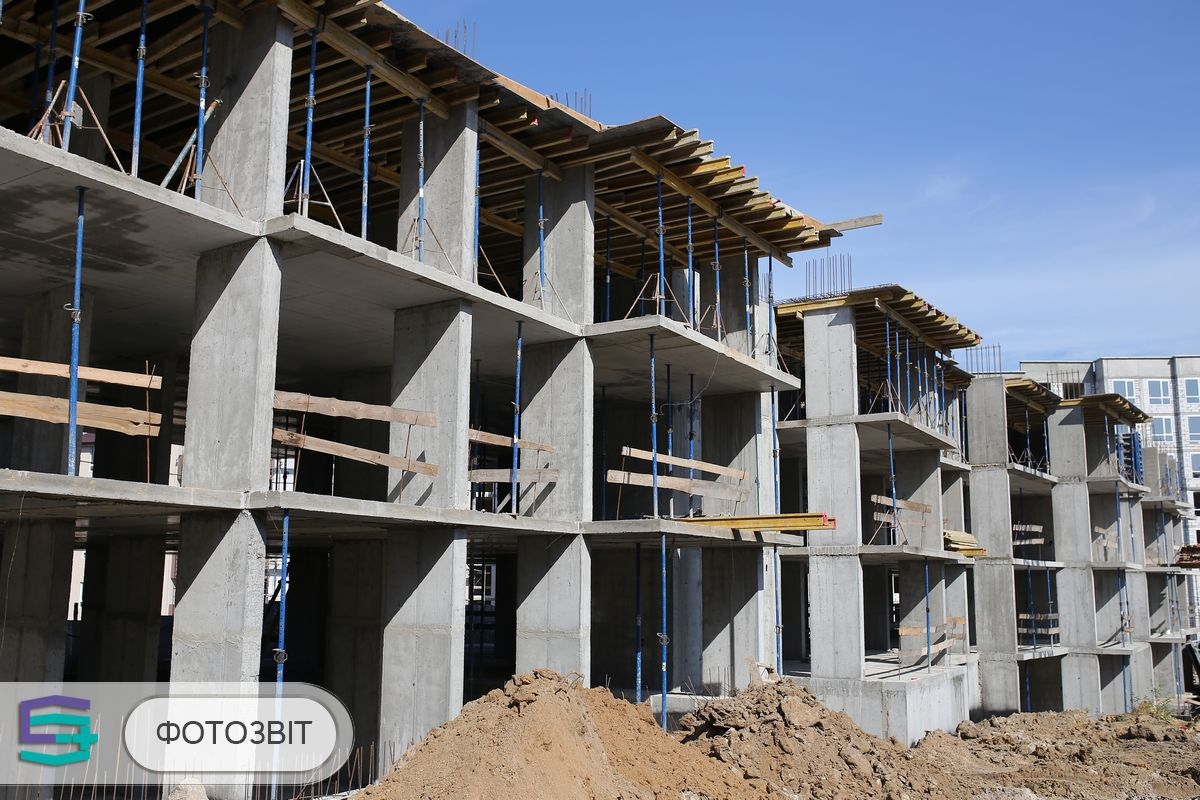

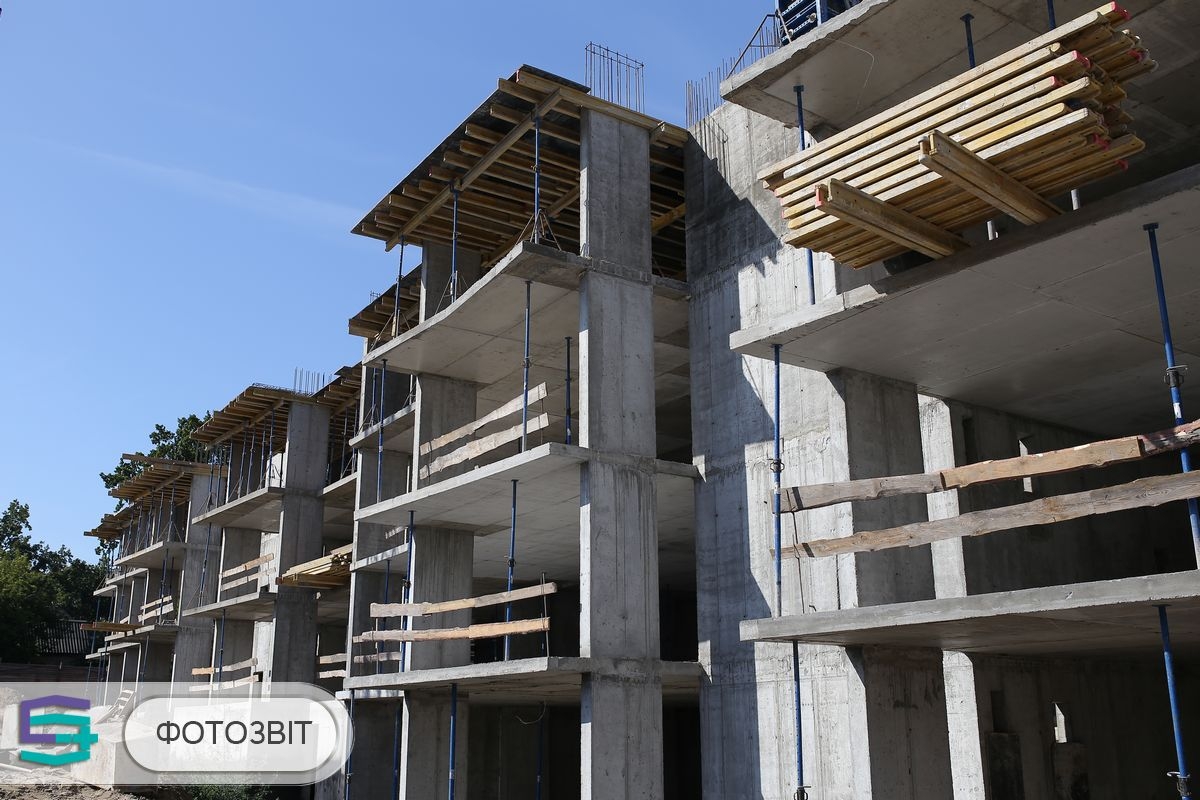

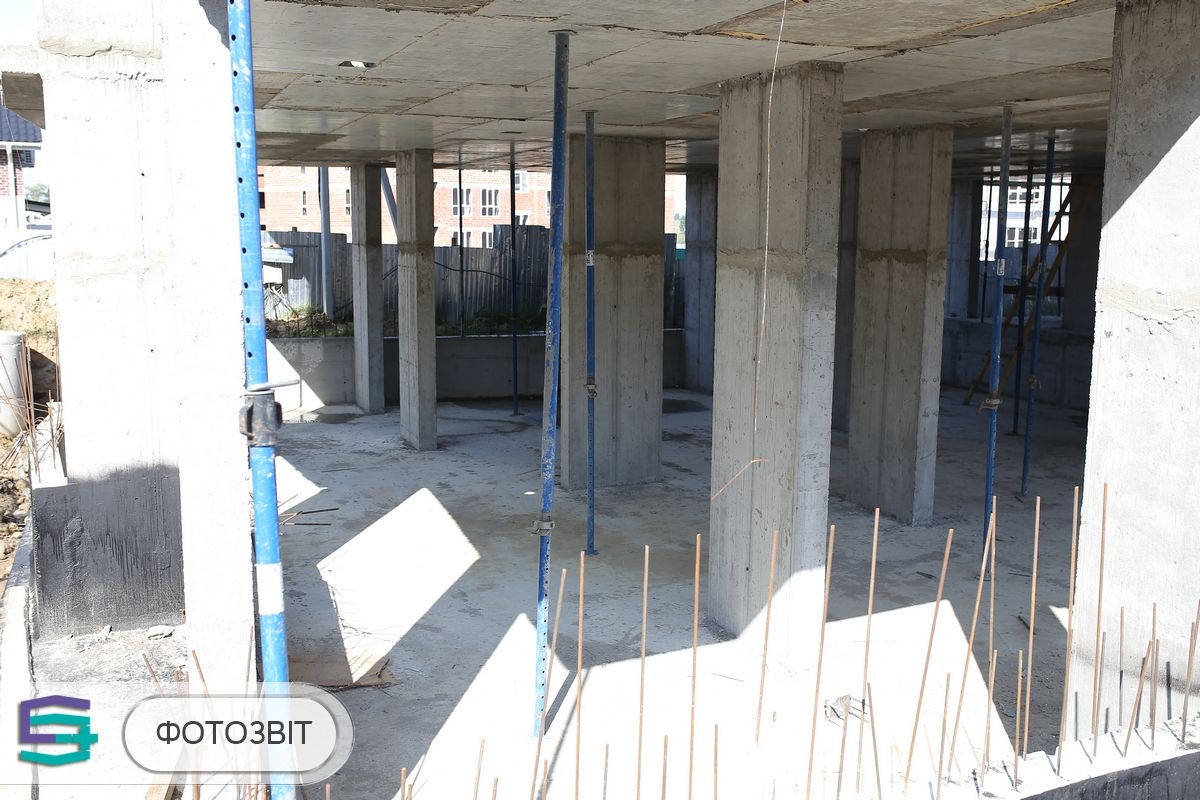

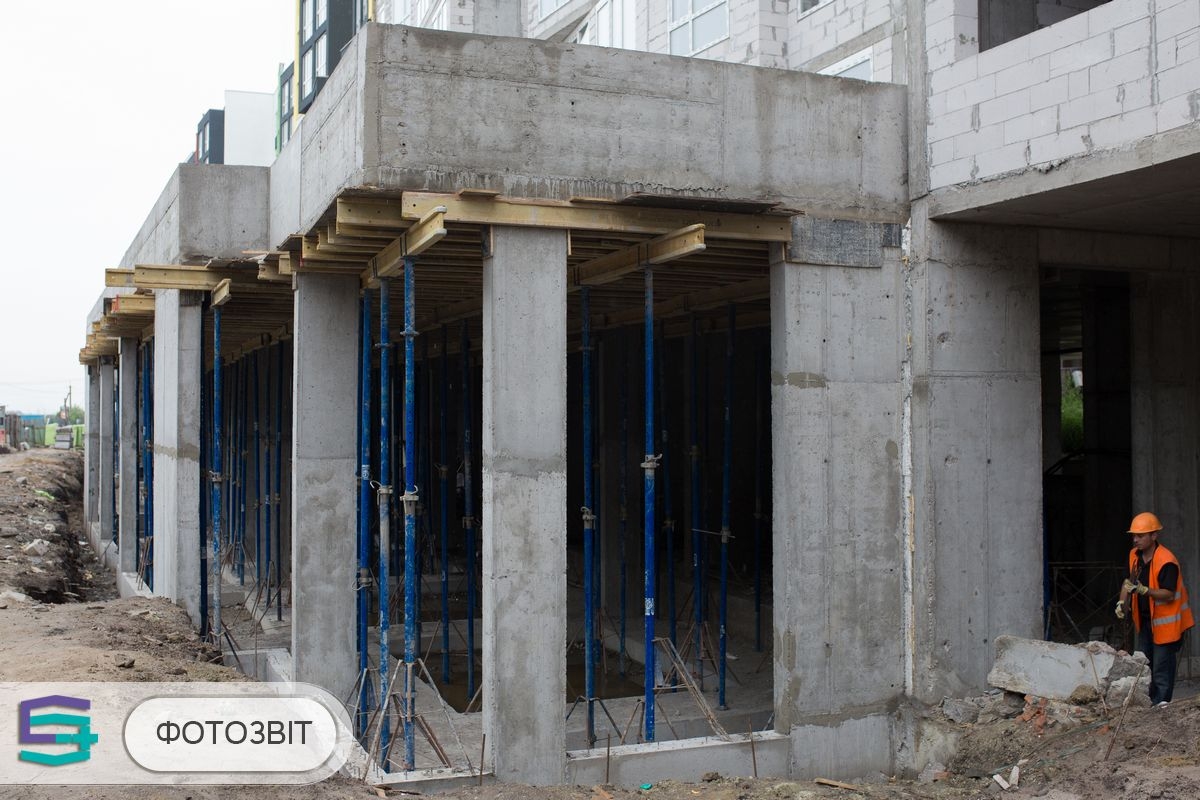

В седьмой секции продолжаем устройство вертикальных конструкций на 4-м этаже. Смонтировали лестничную клетку до 4-го этажа.

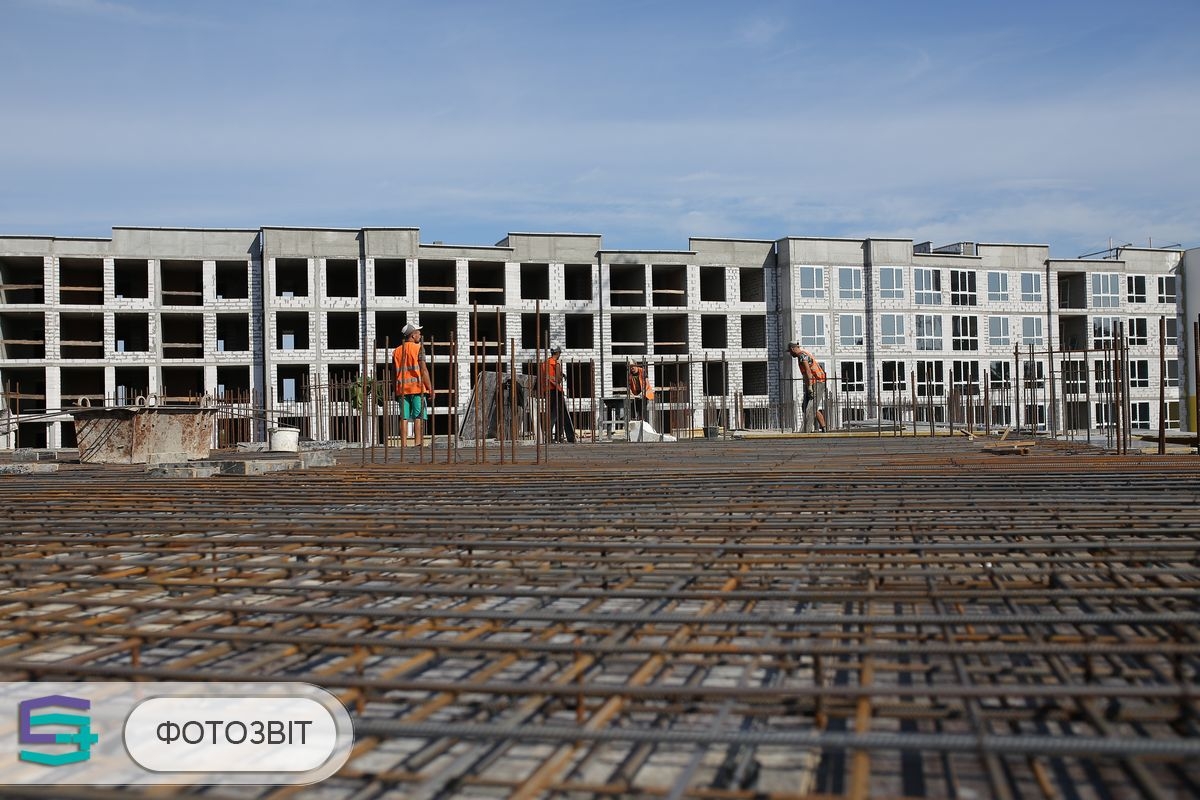

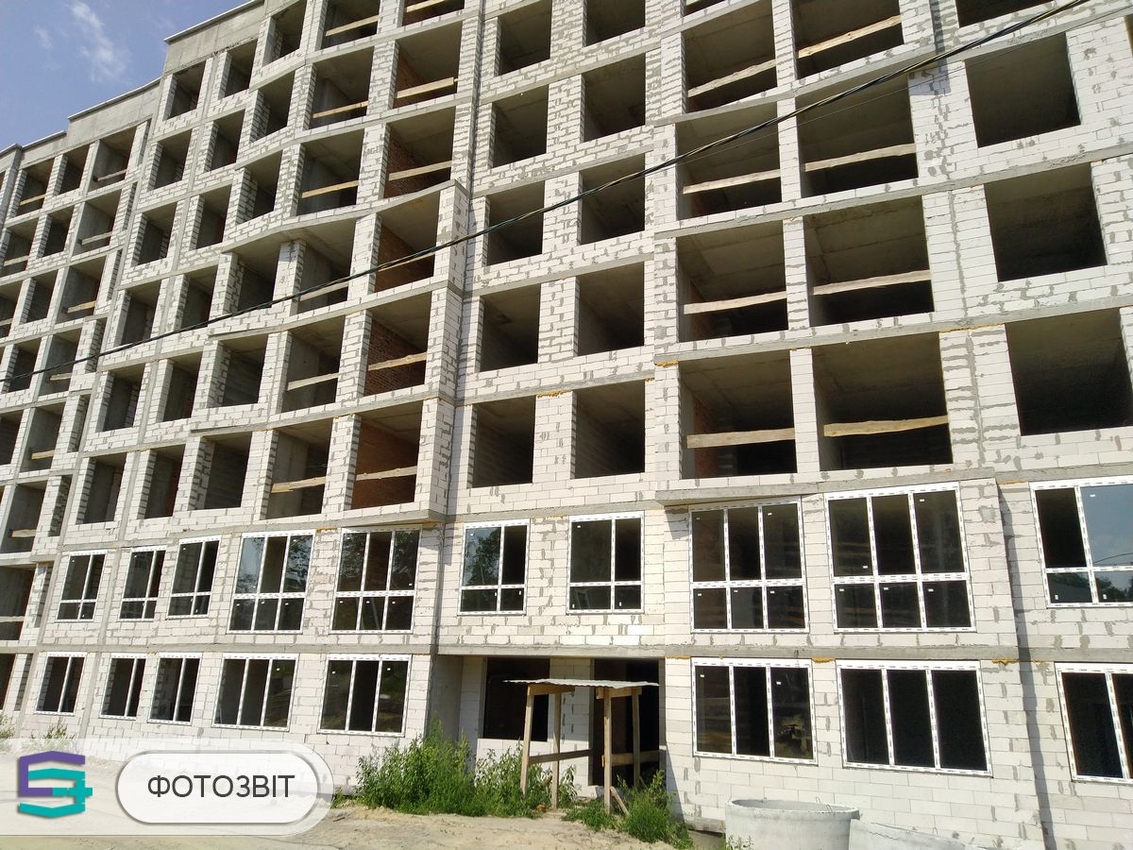

В восьмой секции смонтировали лестничную клетку до 3-го этажа. Завершили устройство плиты-перекрытия над третьим этажом

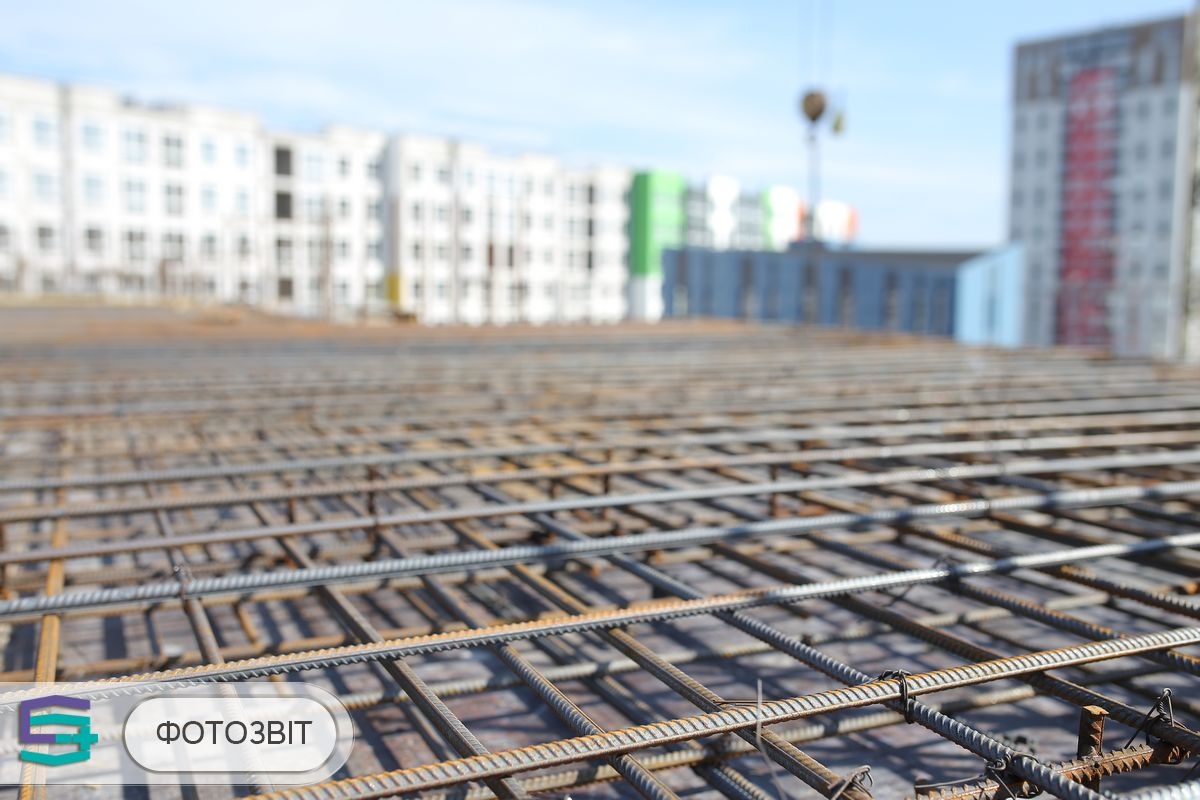

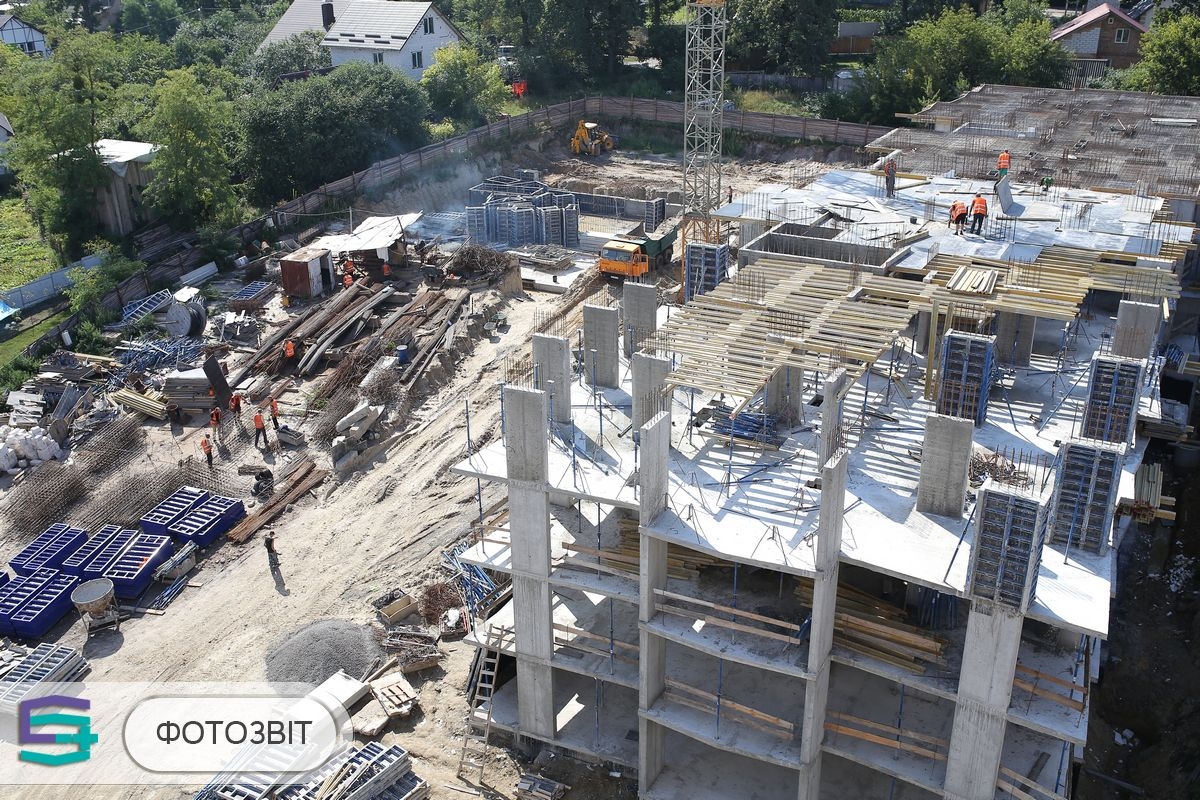

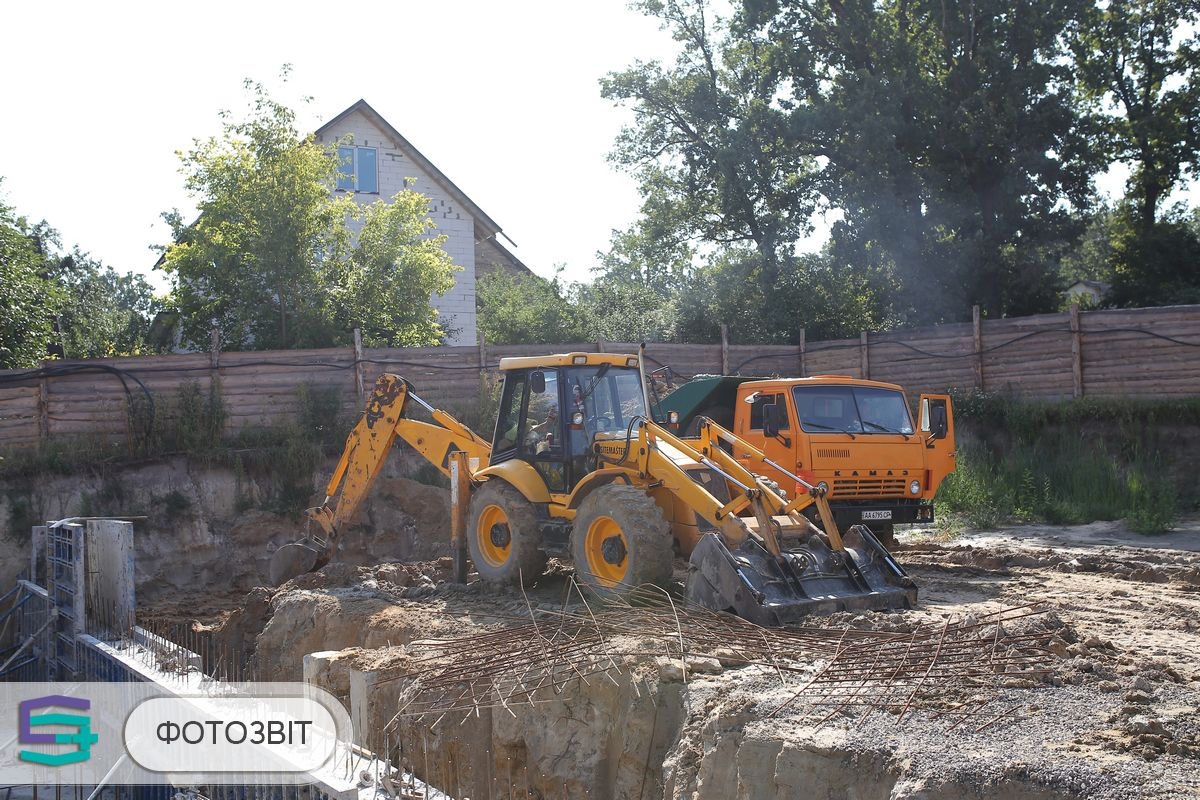

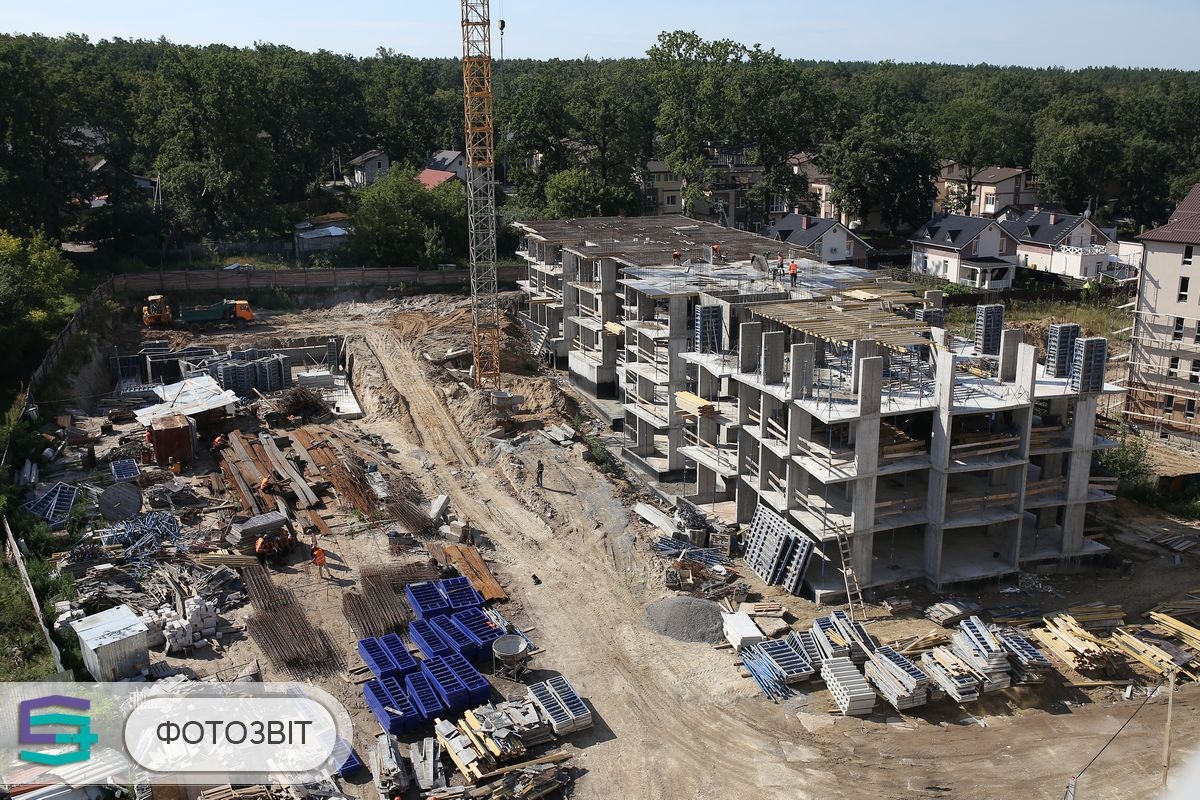

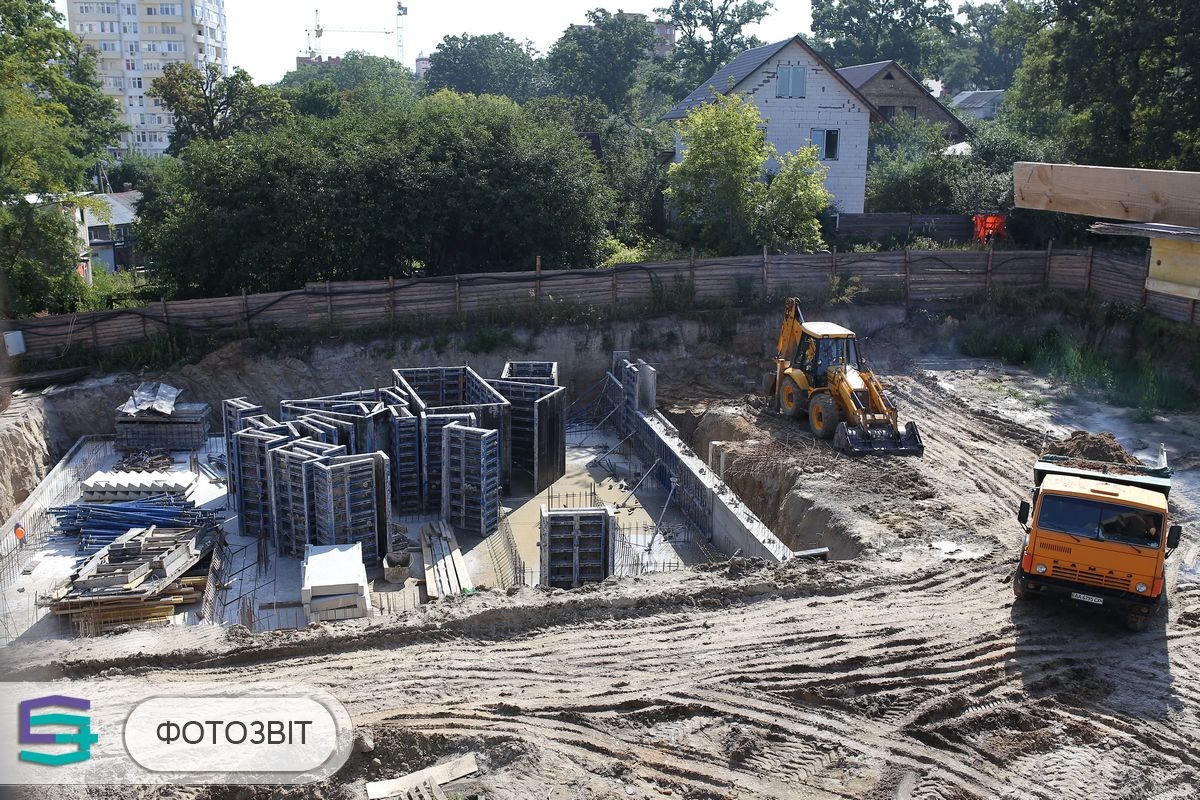

В девятой секции залили фундаментную плиту (нижняя часть).

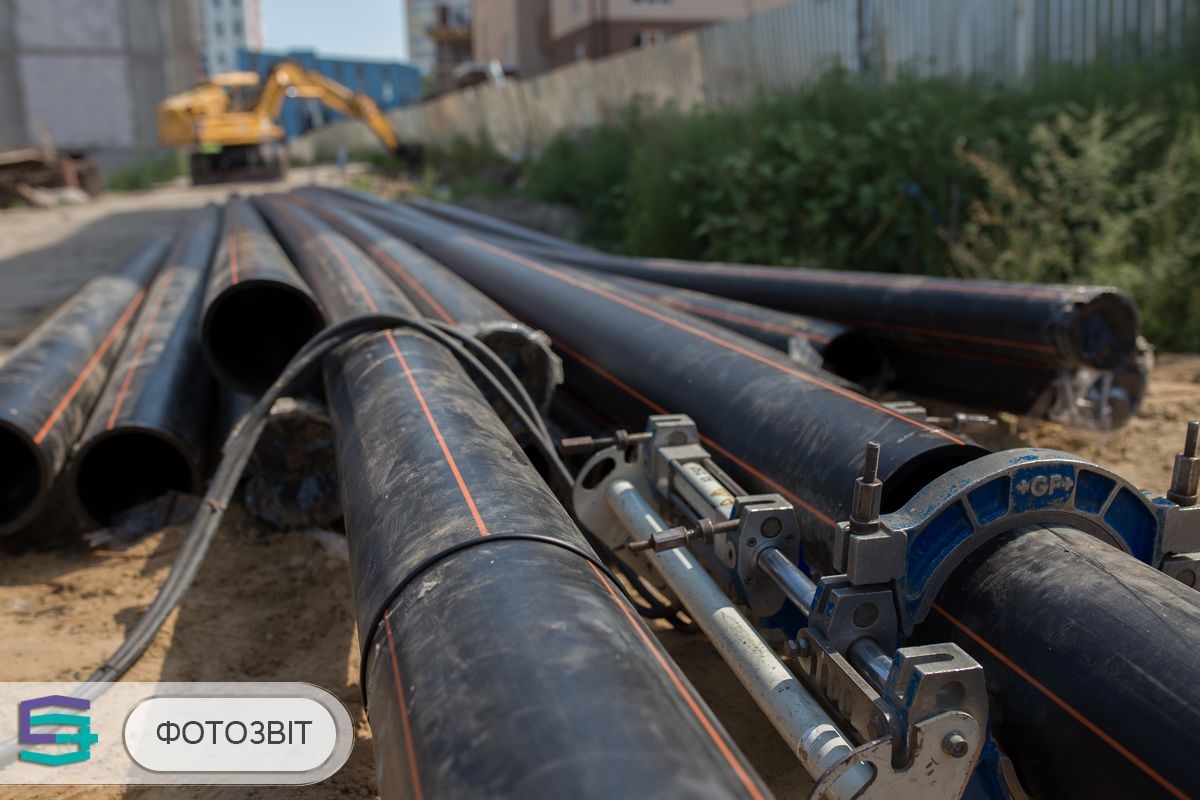

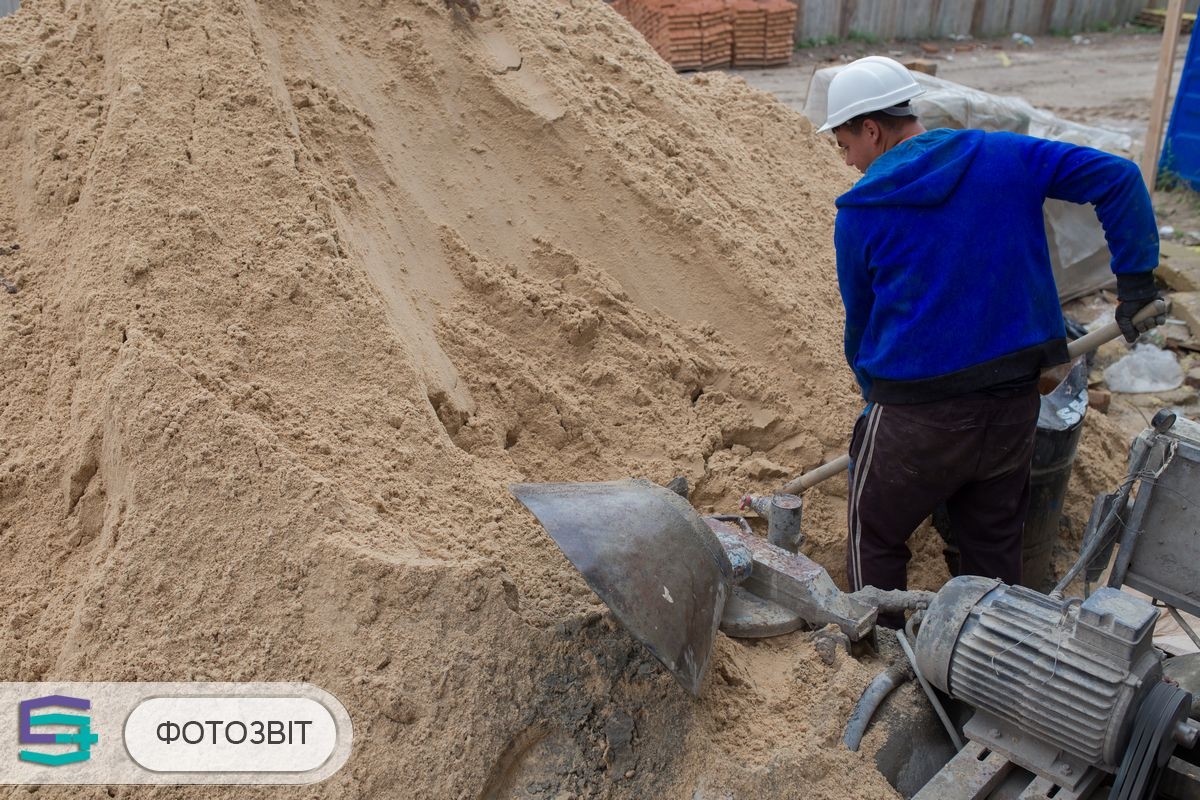

На территории ЖК «Синергия 3+» начали работы по монтажу газового оборудования.
