Отчет о ходе строительства от 15 июнь 2019 года.

14 Июня 2019

Более актуальную информацию со строительной площадки вы всегда можете найти в наших сторис - Facebook и Instagram - подписывайтесь.

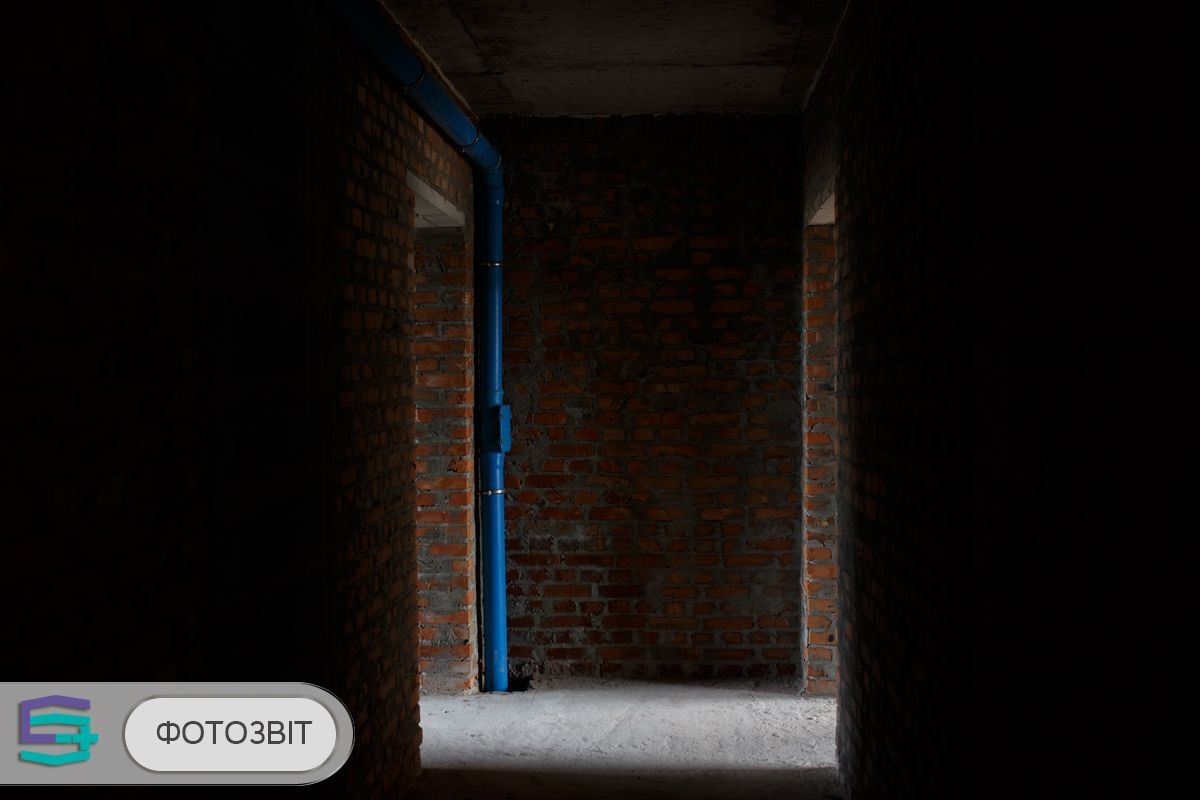

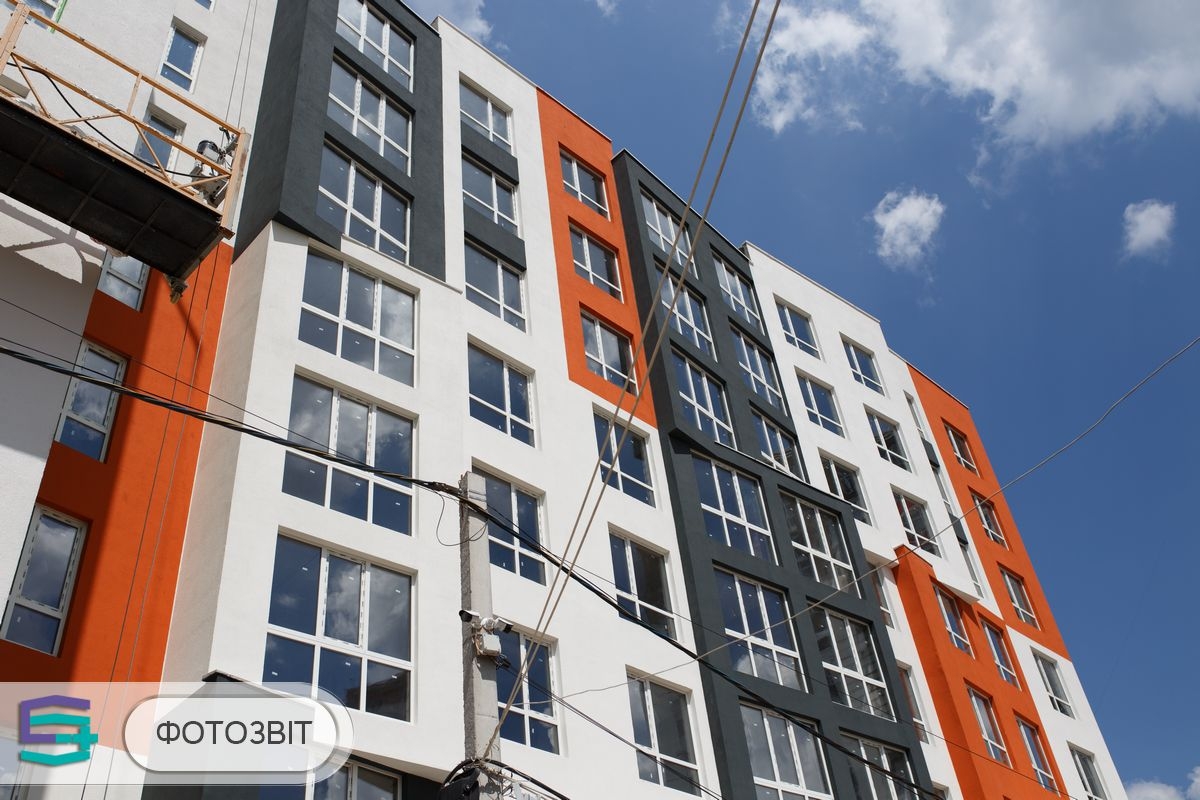

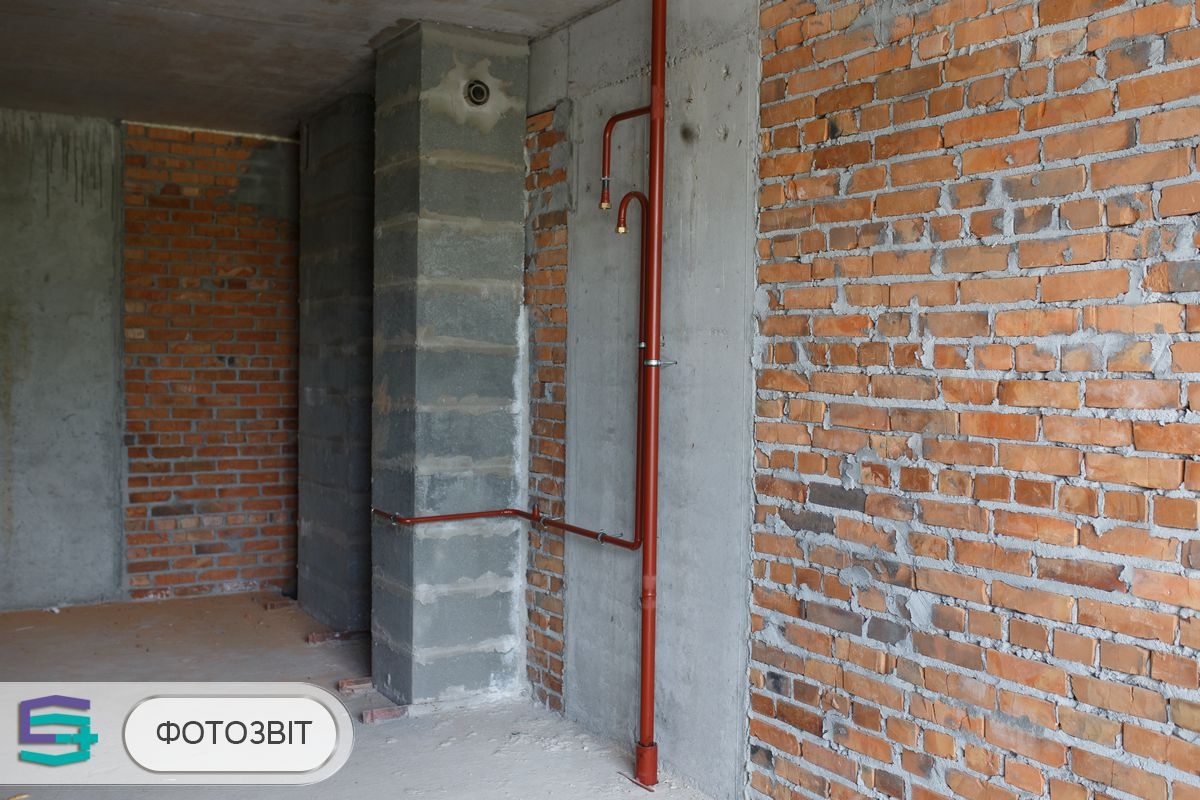

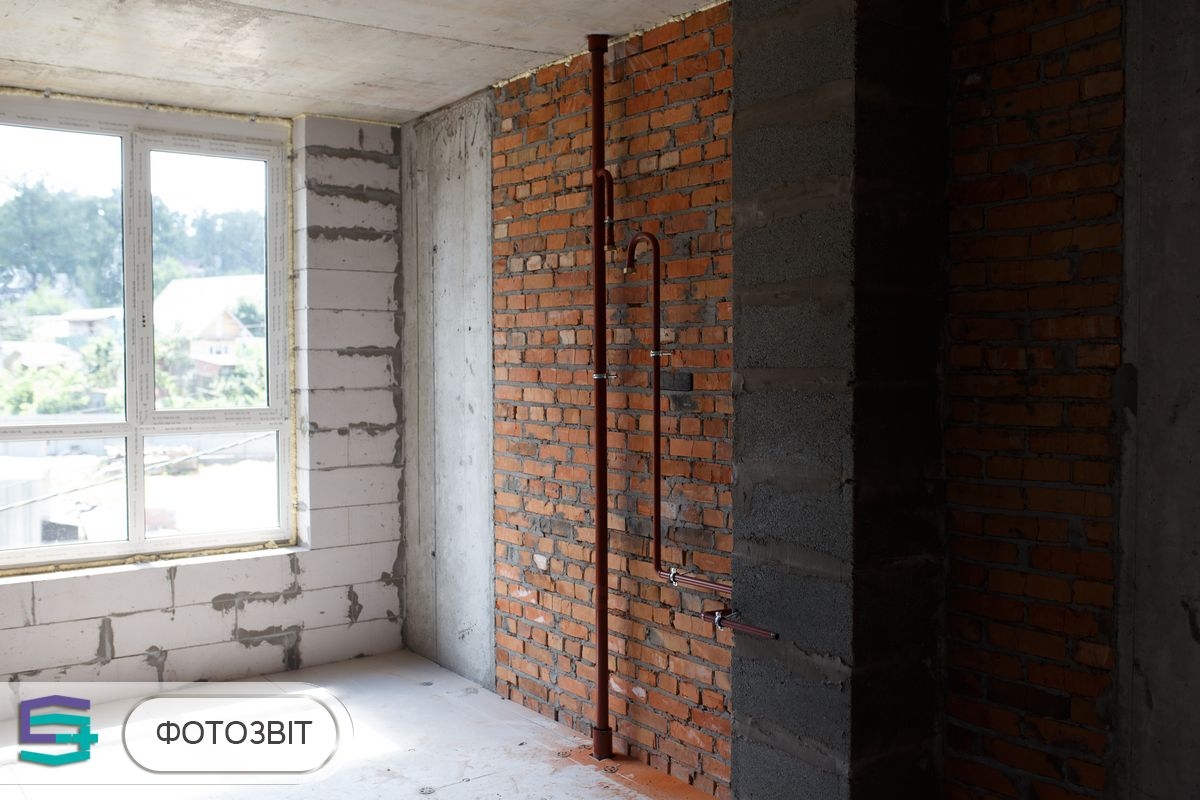

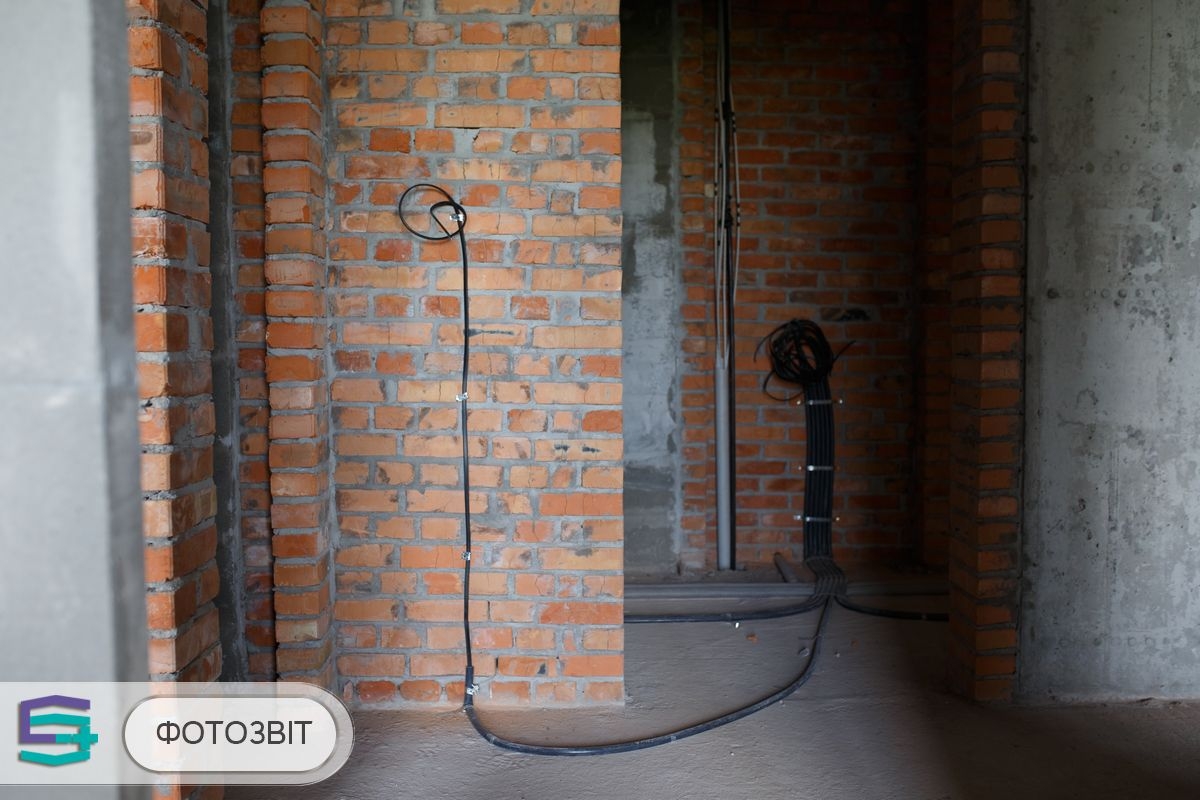

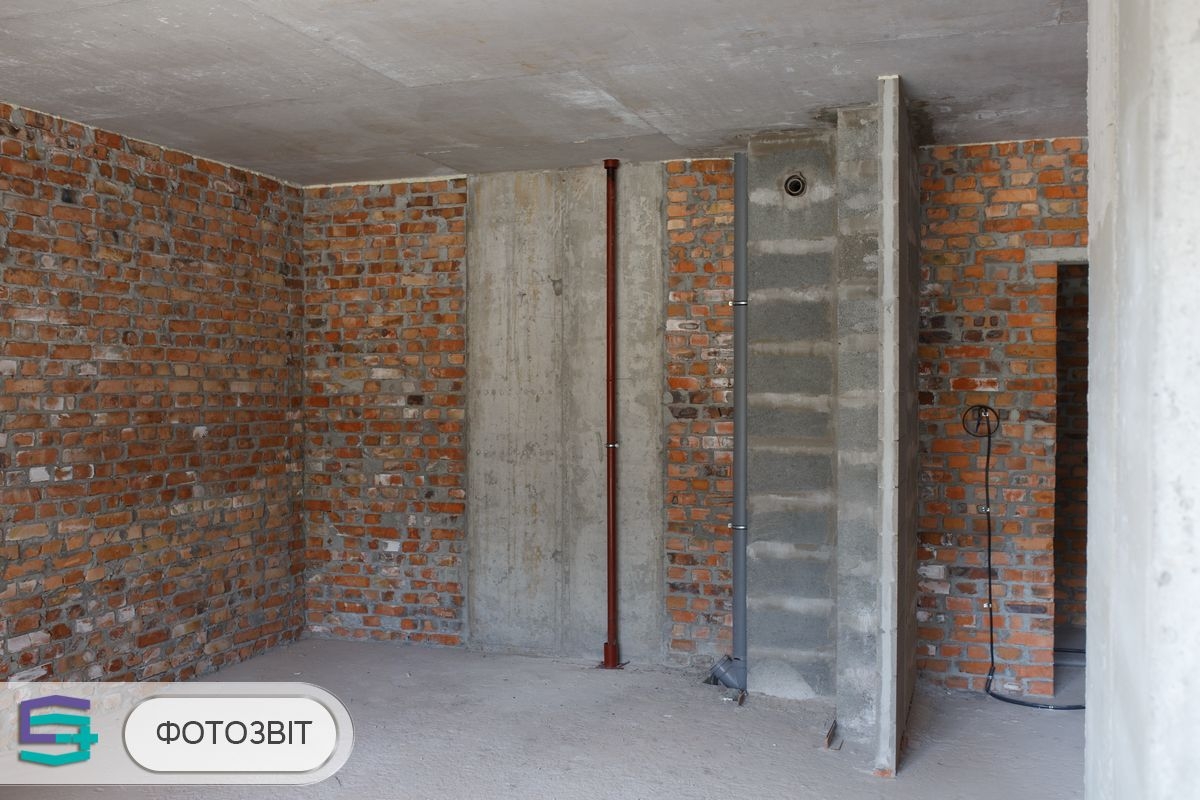

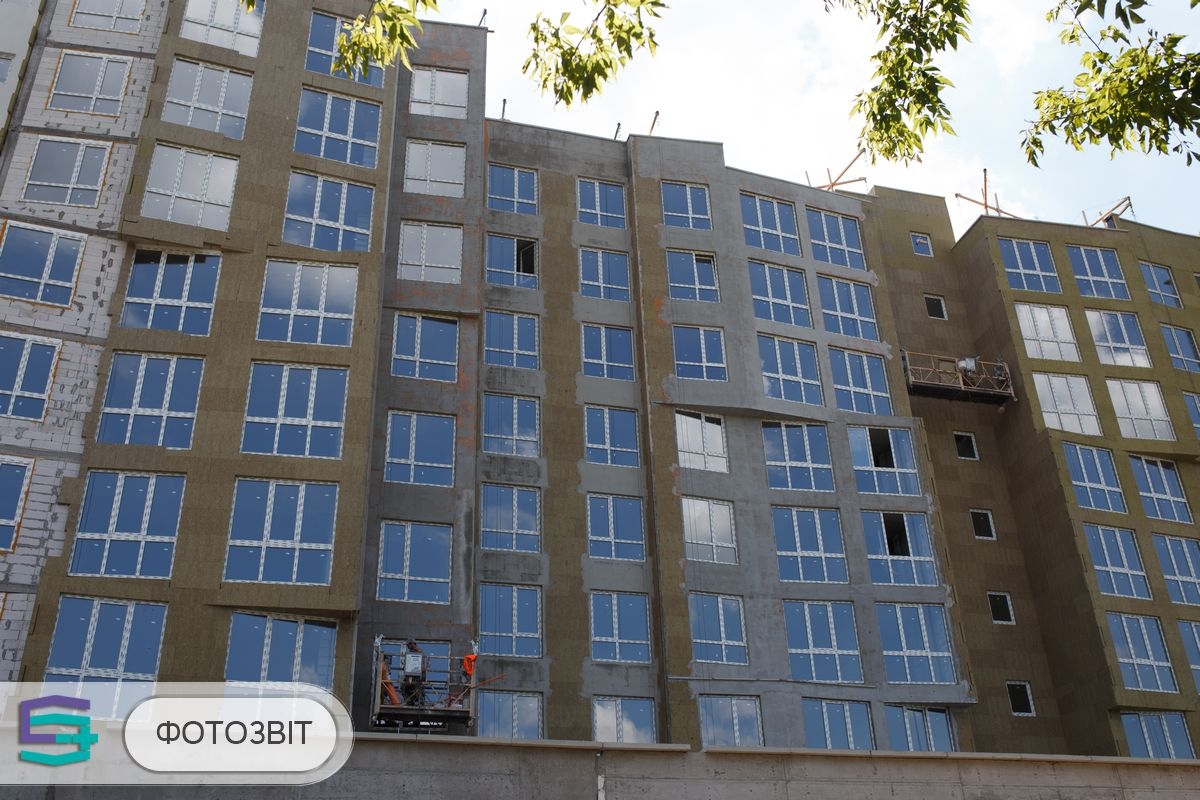

В первой секции завершили работы по электропроводке. Завершили монтаж газовых стояков. Подходят к завершению работы по утеплению и устройству фасадных стен. Продолжаются работы по подключению труб в газовых котлов. Начали монтаж газовых магистральных труб. Завершили работы по накрытия вентиляционных шахт. Завершили монтаж бетонных плит парапетам лестничной клетки.

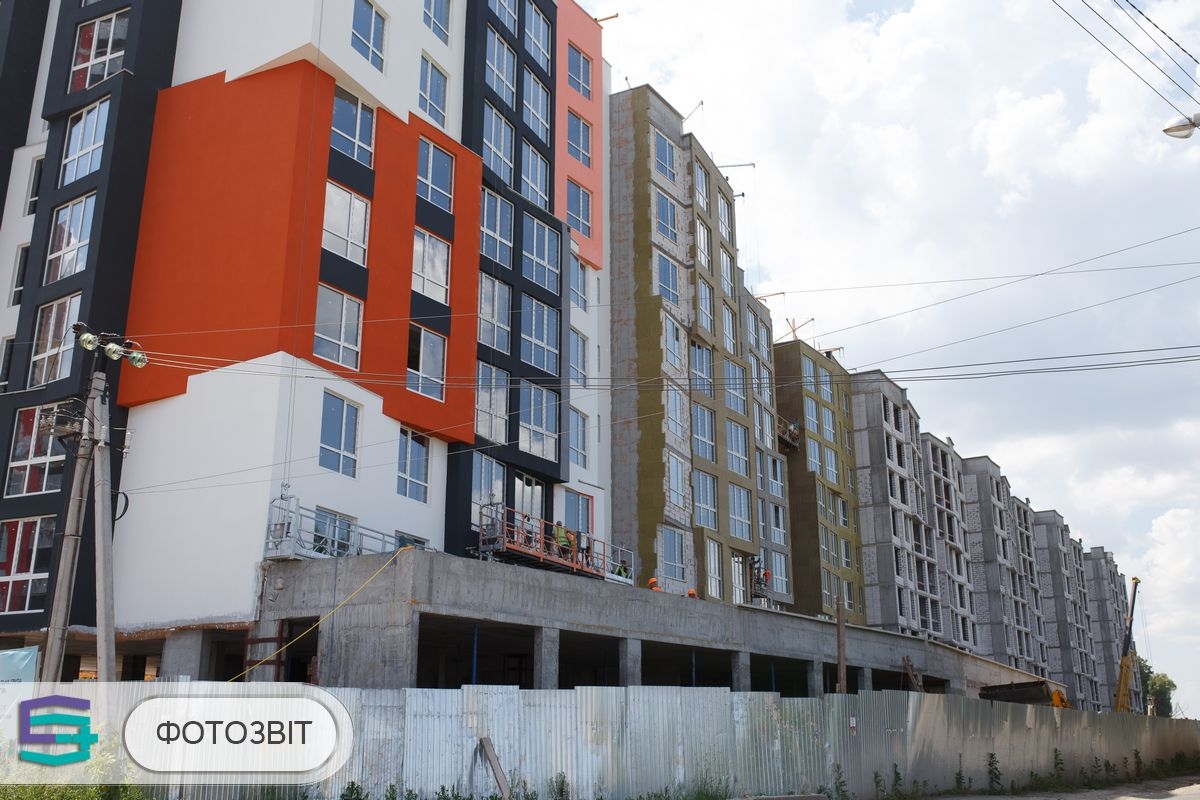

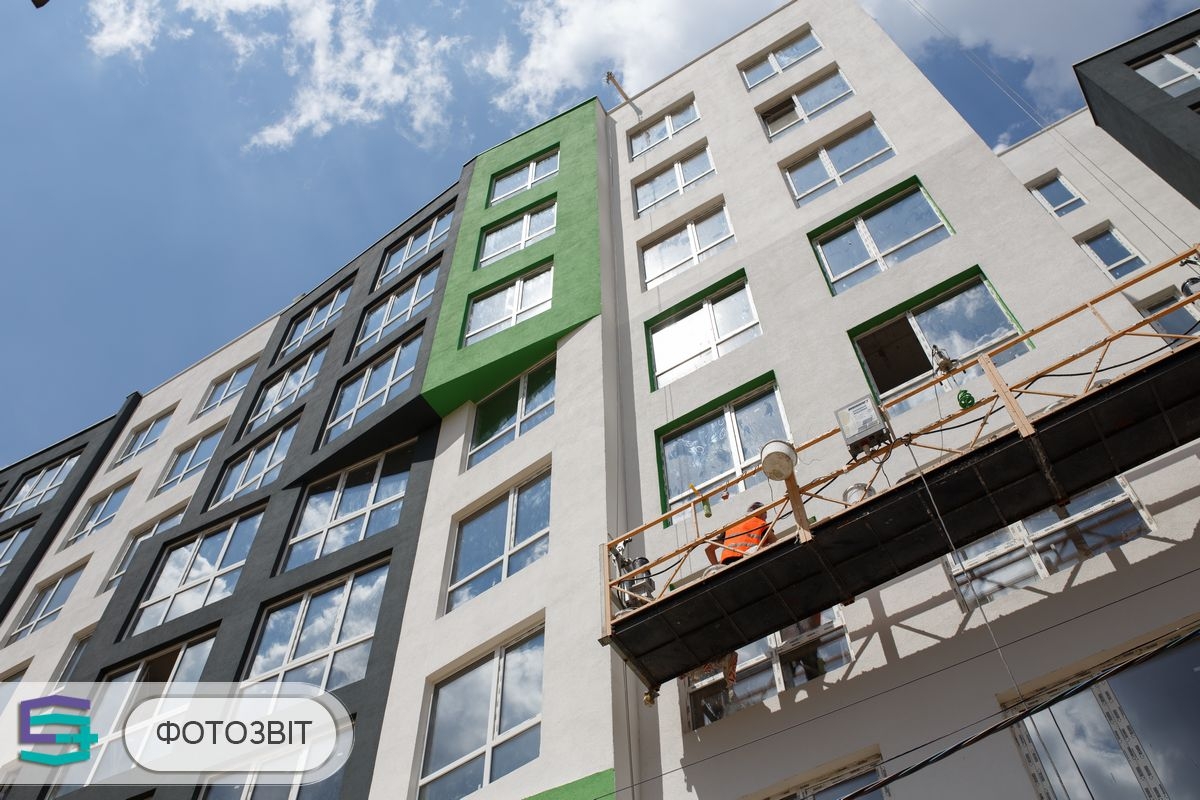

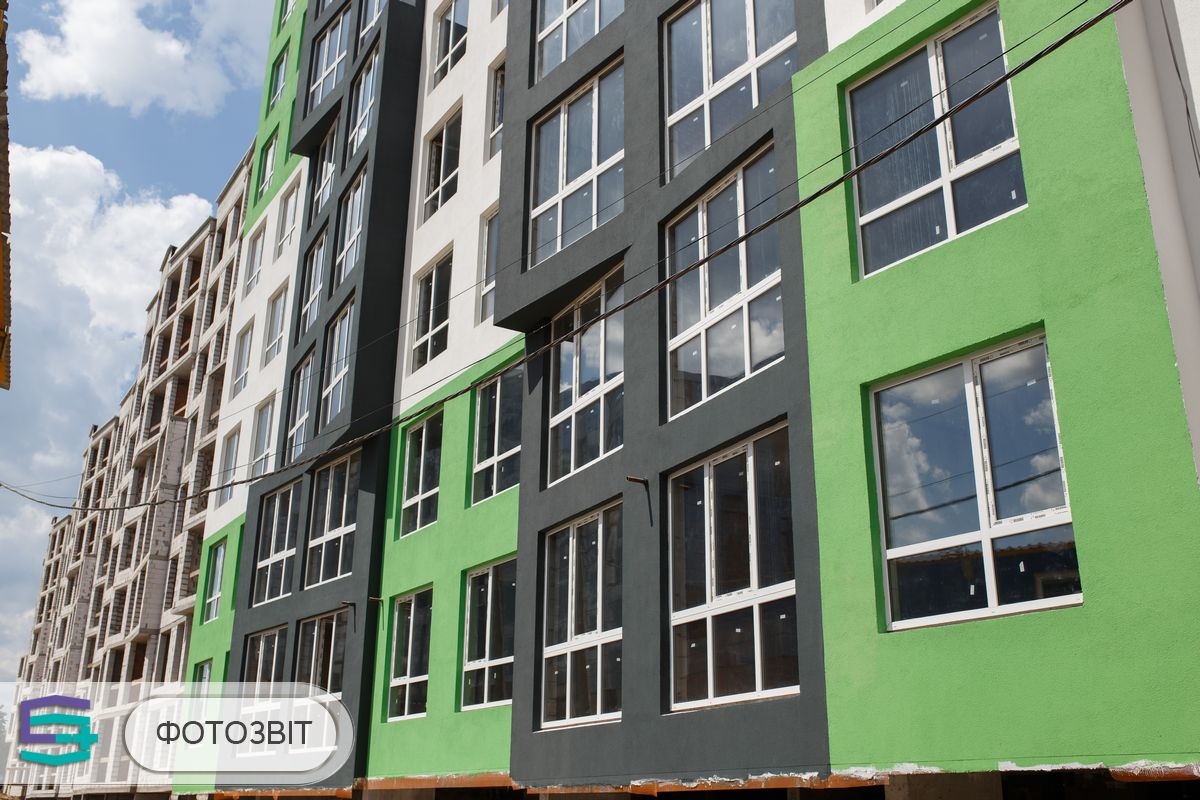

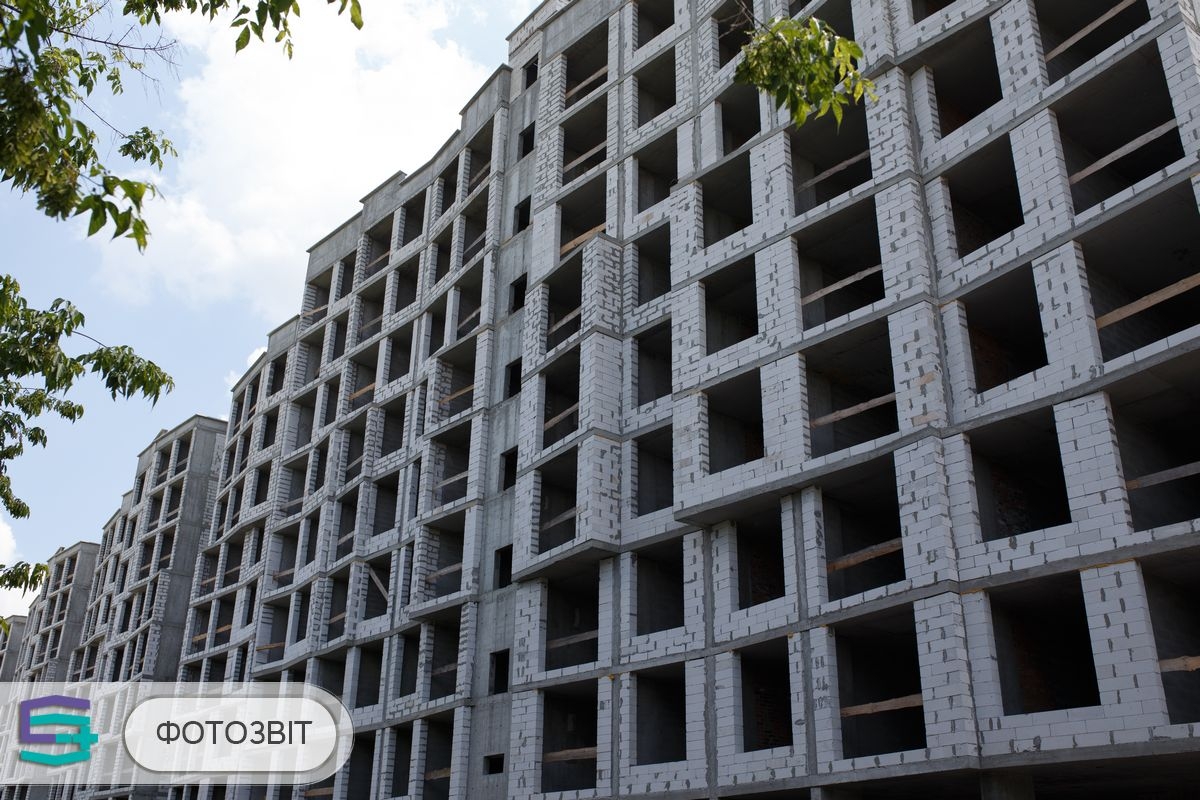

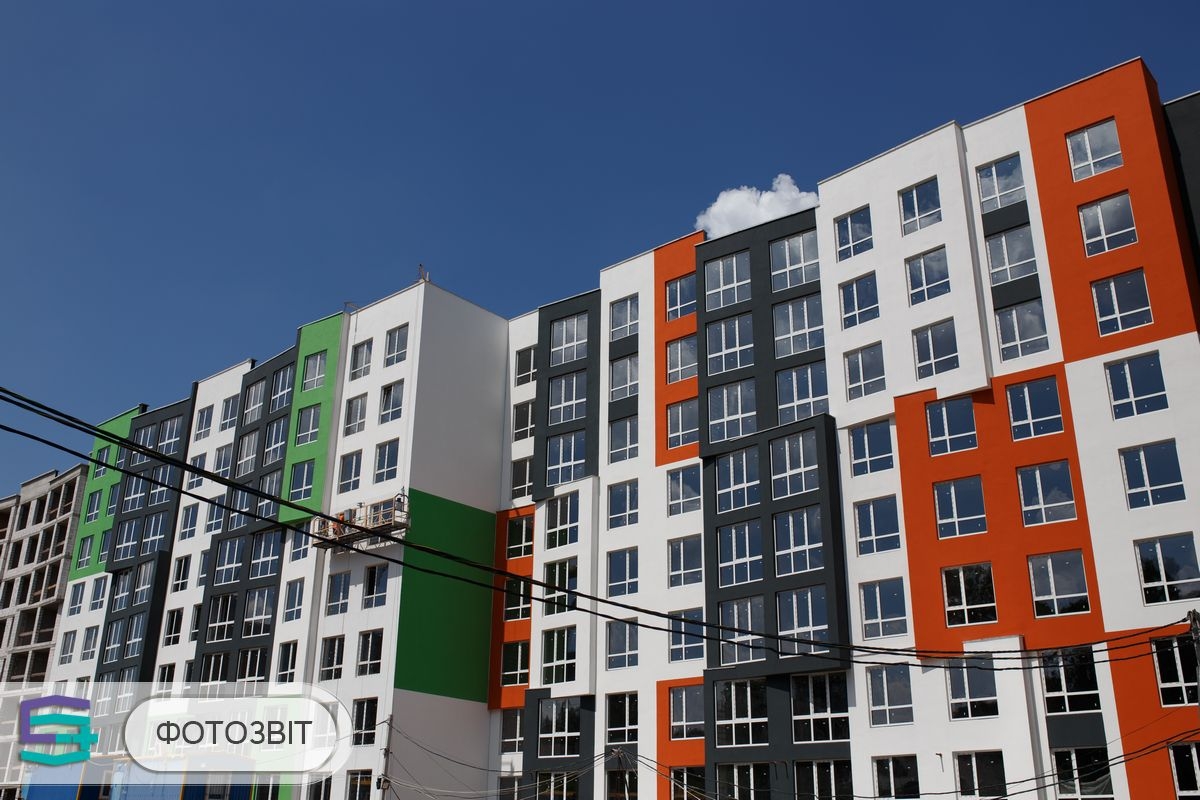

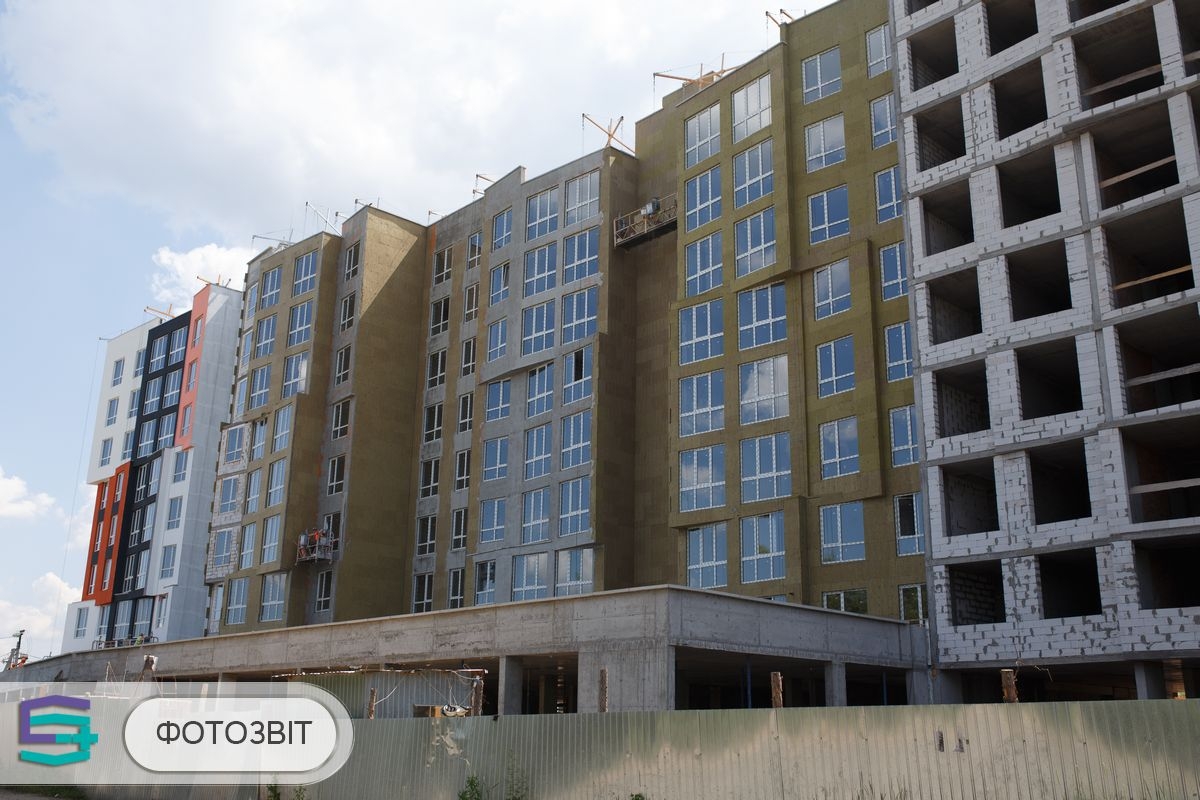

Во второй секции продолжаются работы по устройству и утепление фасадных стен (50%). Подходят к завершению работы по установке газовых стояков (80%). Завершили работы по устройству монолитно-каркасной пристройки. Завершили работы по накрытия вентиляционных шахт. Завершили монтаж бетонных плит парапетам лестничной клетки.

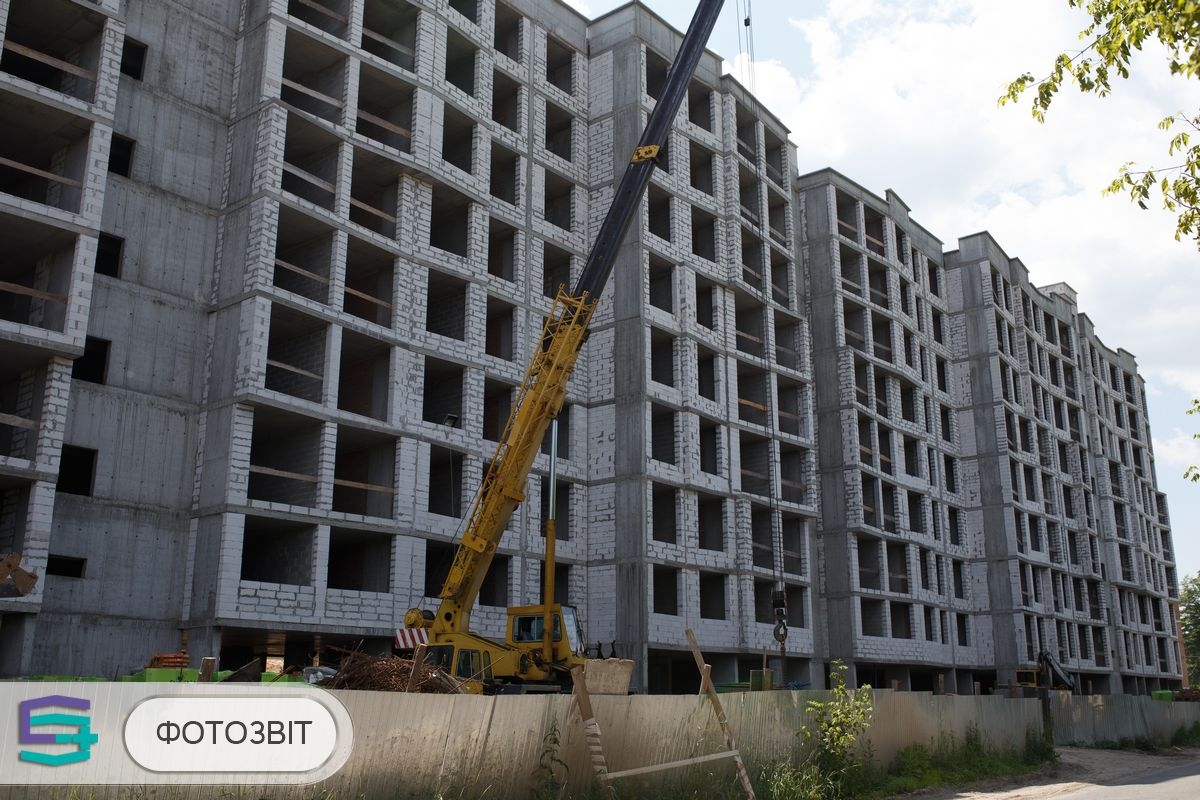

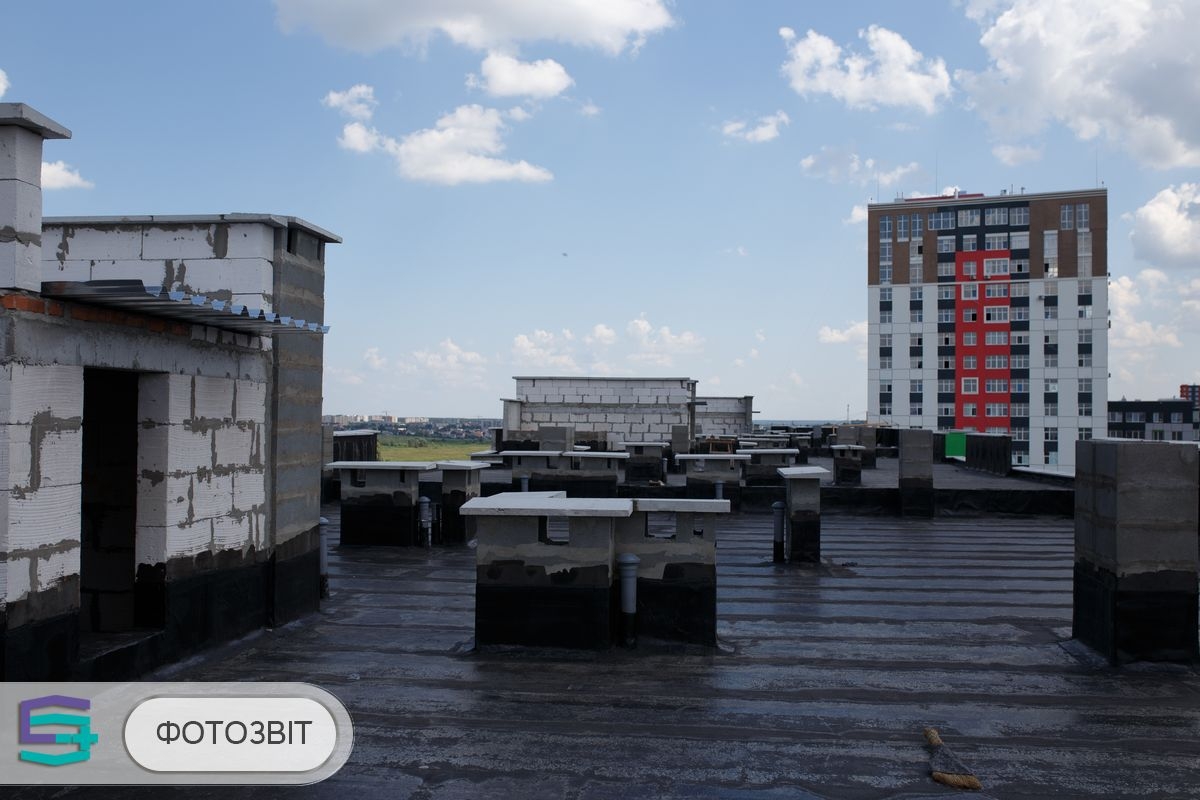

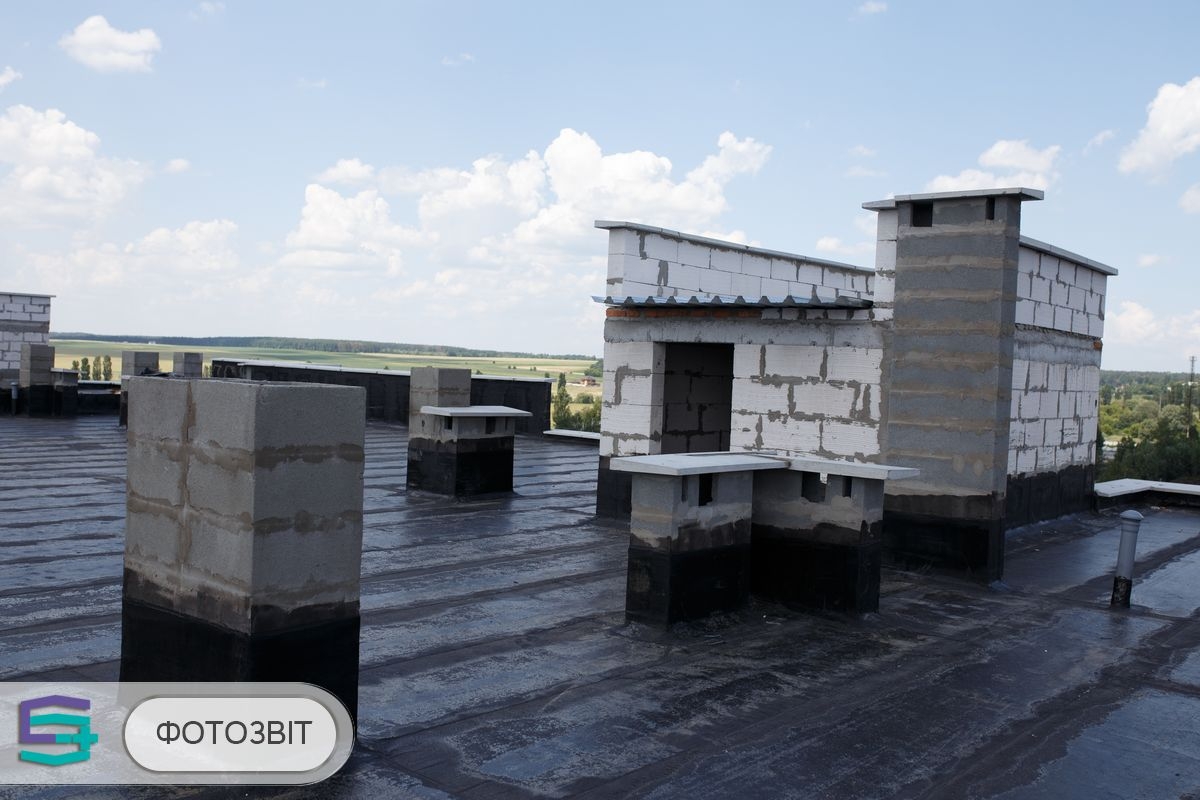

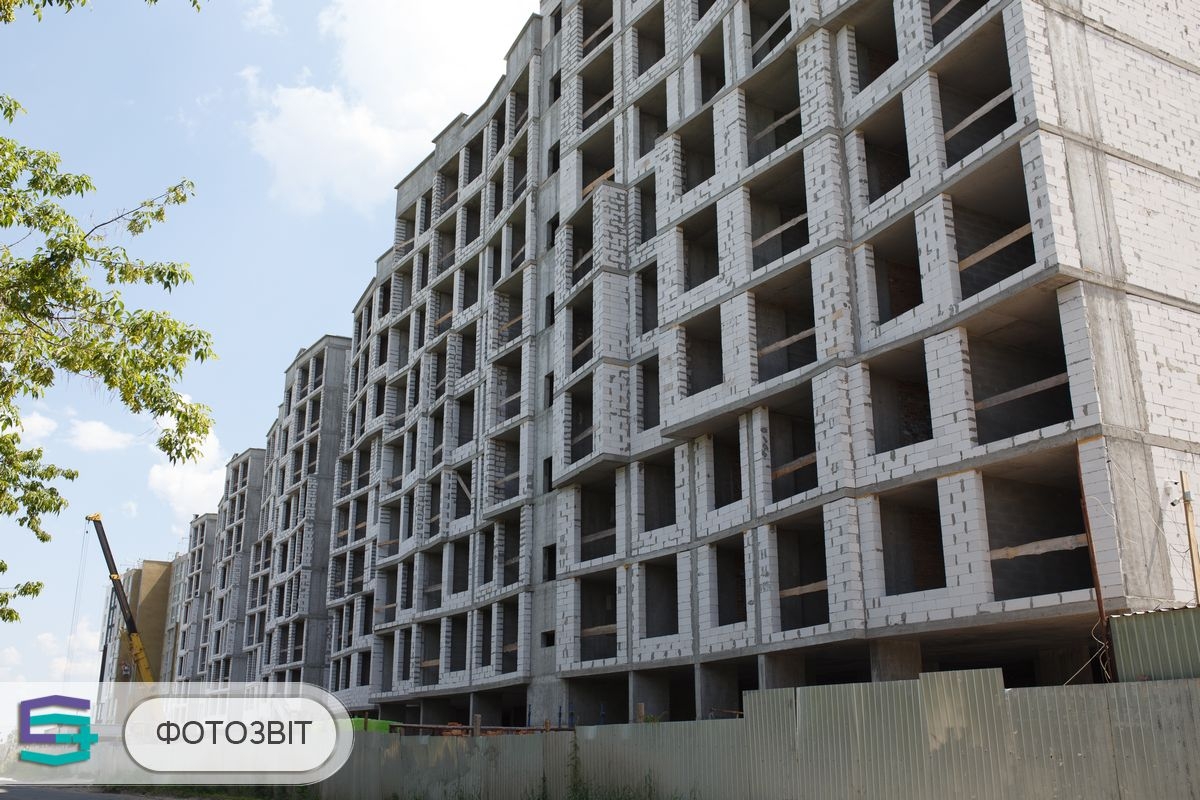

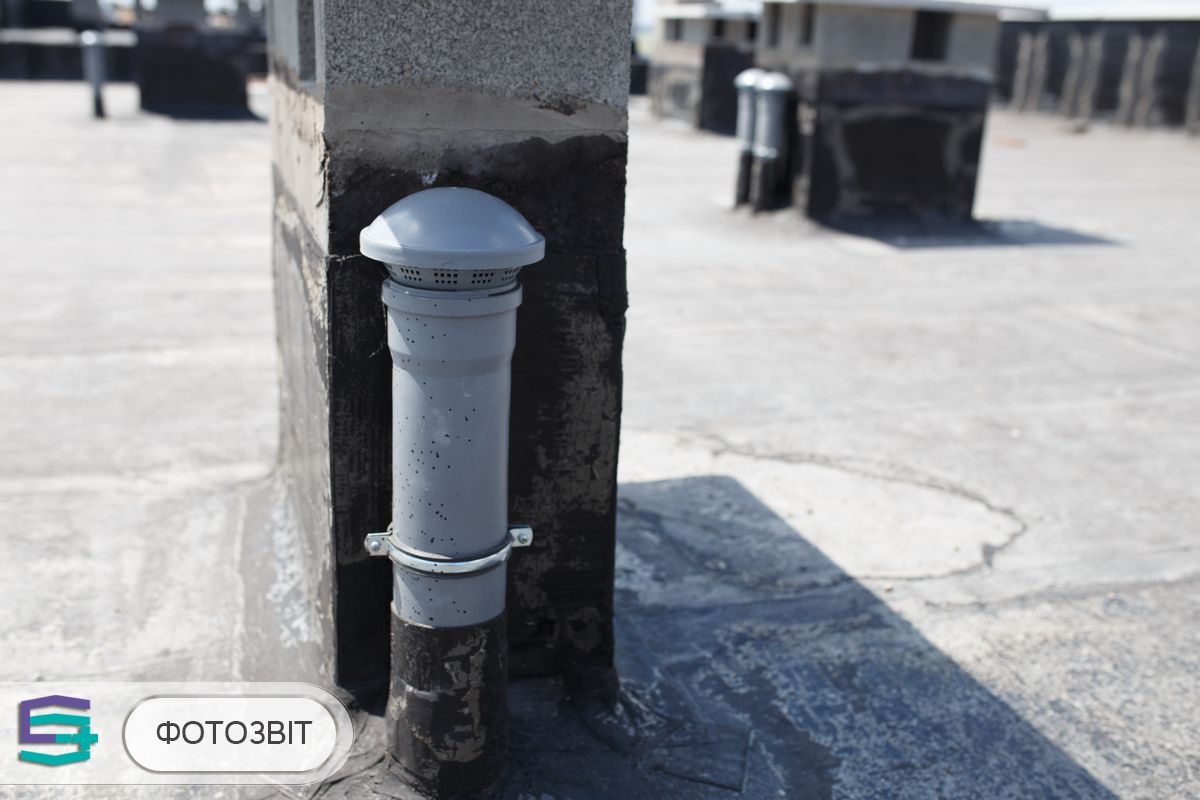

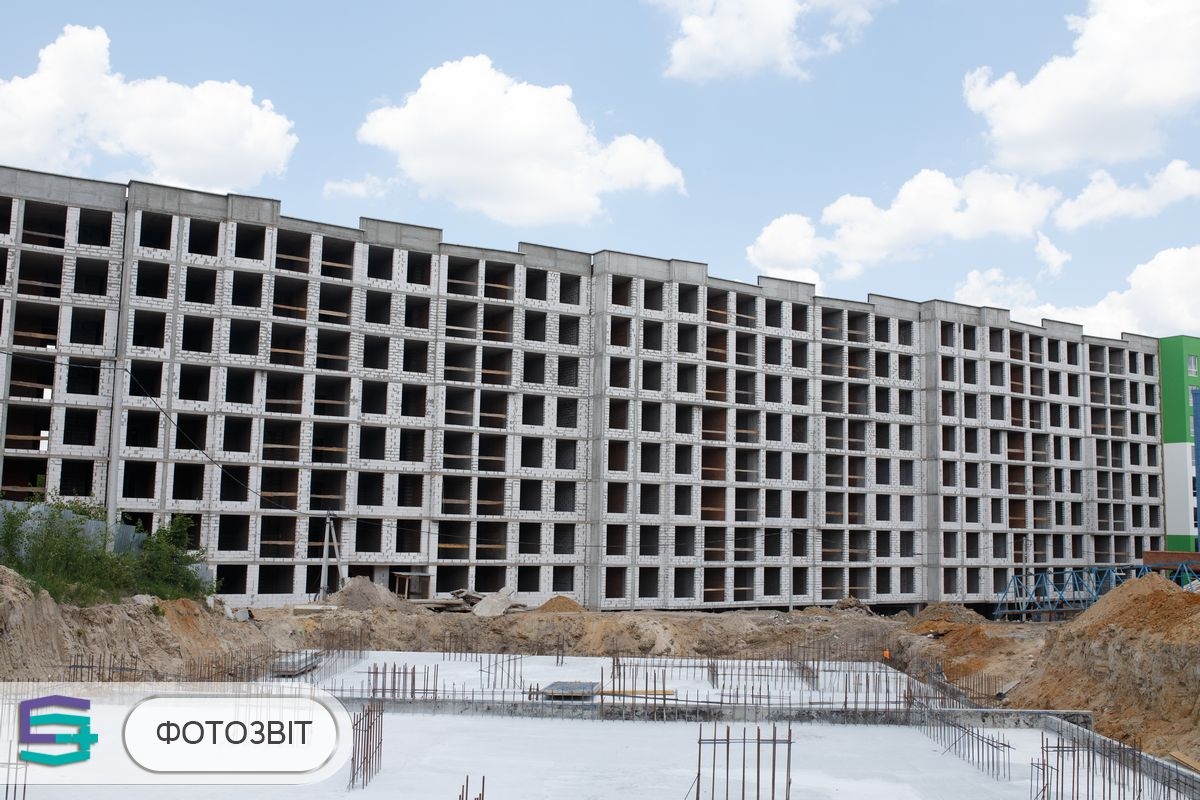

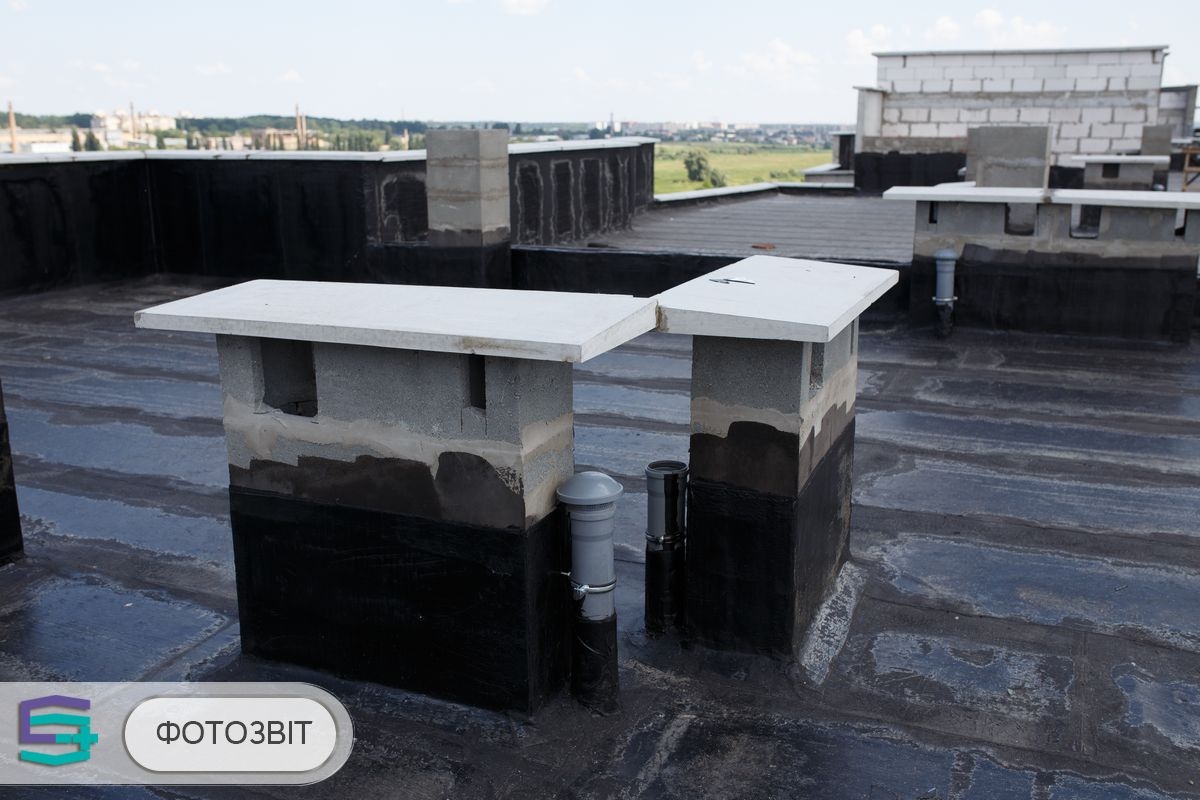

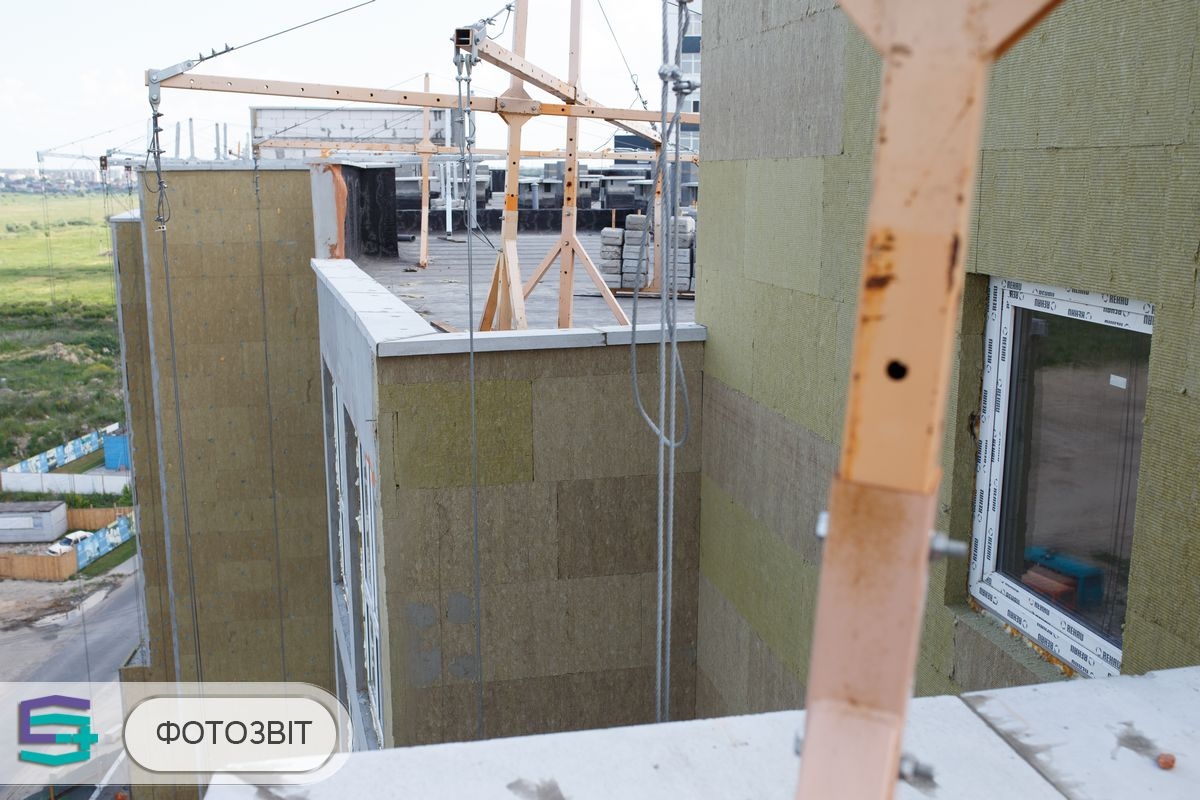

В третьей секции завершили кладку наружных и внутренних стен 2-9 этажей. Продолжается монтаж ливневой канализации (90%). Завершили работы по устройству фановых труб. Завершили работы по накрытия вентиляционных шахт. Завершили монтаж бетонных плит парапетам лестничной клетки. Завершили устройство первого слоя еврорубероида на кровле.

В четвертой секции продолжается монтаж ливневой канализации (90%). Завершили работы по устройству фановых труб. Завершили работы по накрытия вентиляционных шахт. Завершили монтаж бетонных плит парапетам лестничной клетки. Завершили устройство первого слоя еврорубероида на кровле.

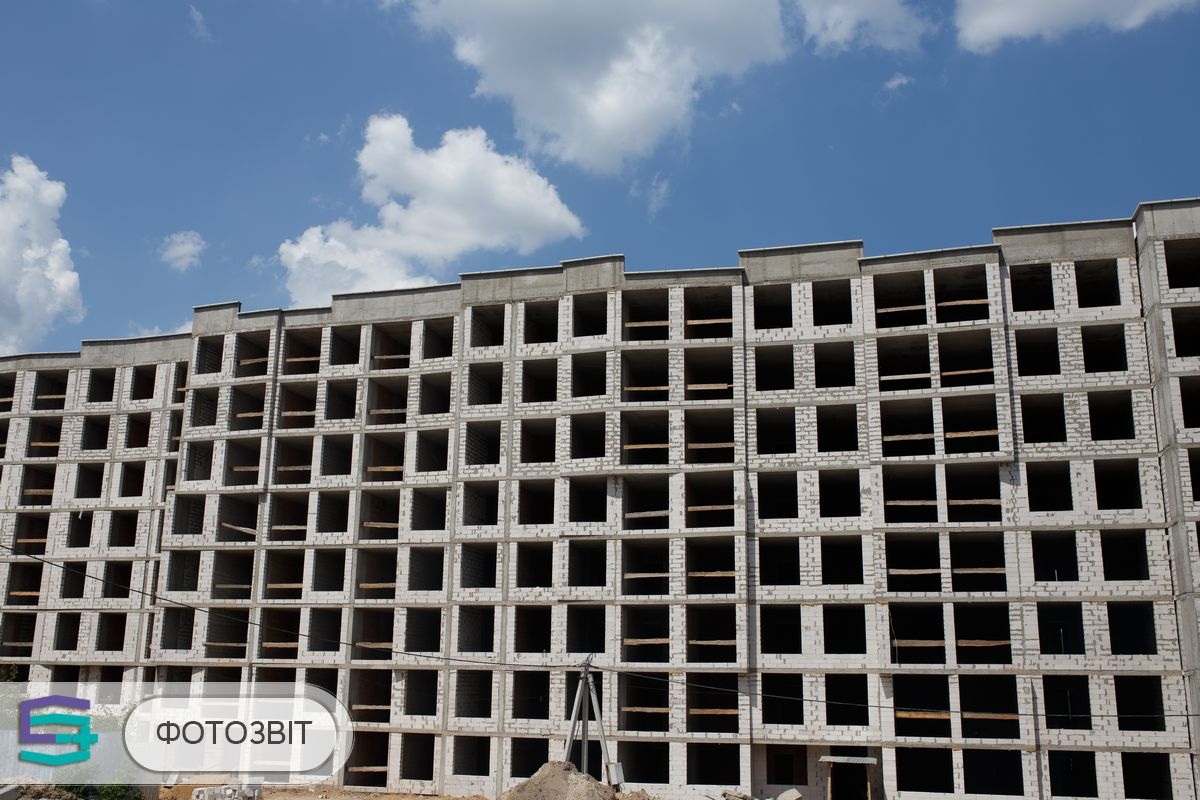

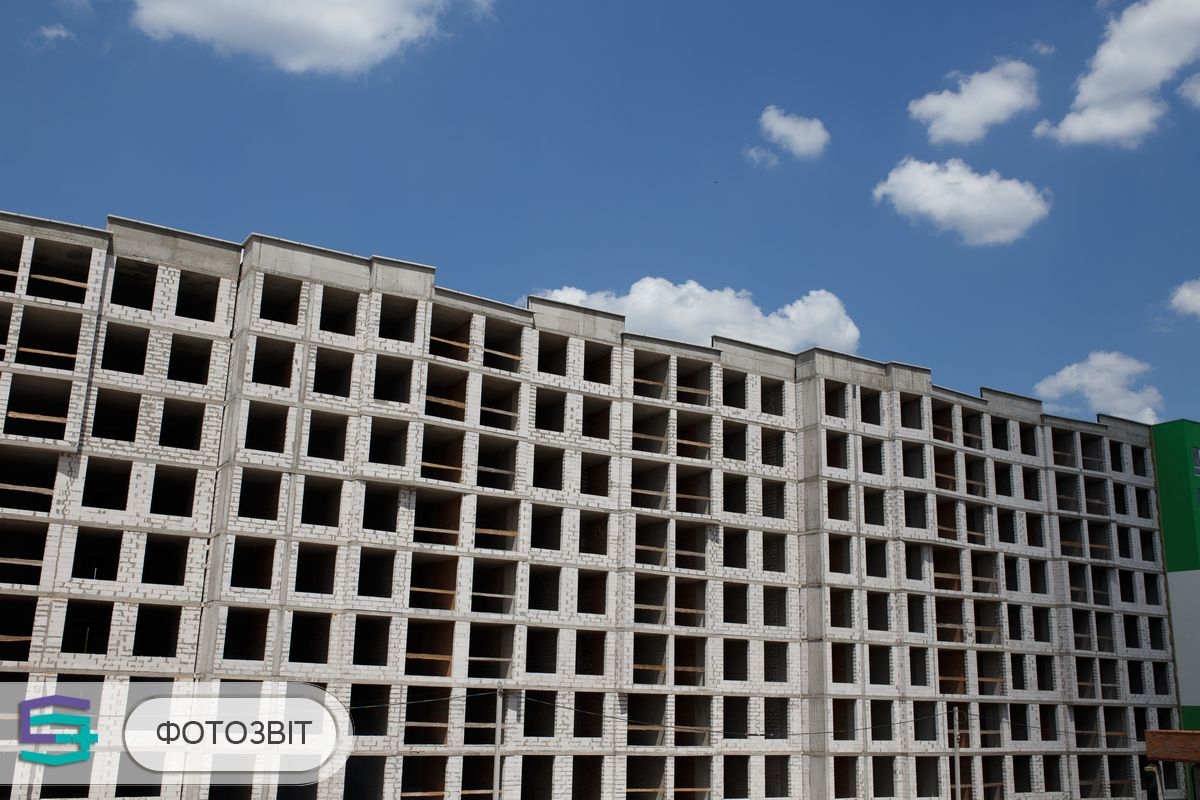

В пятой секции завершили кладку наружных и внутренних стен 2-9 этажей. Завершили монтаж бетонных плит парапетам лестничной клетки. Продолжается монтаж ливневой канализации (90%). Завершили работы по устройству фановых труб.

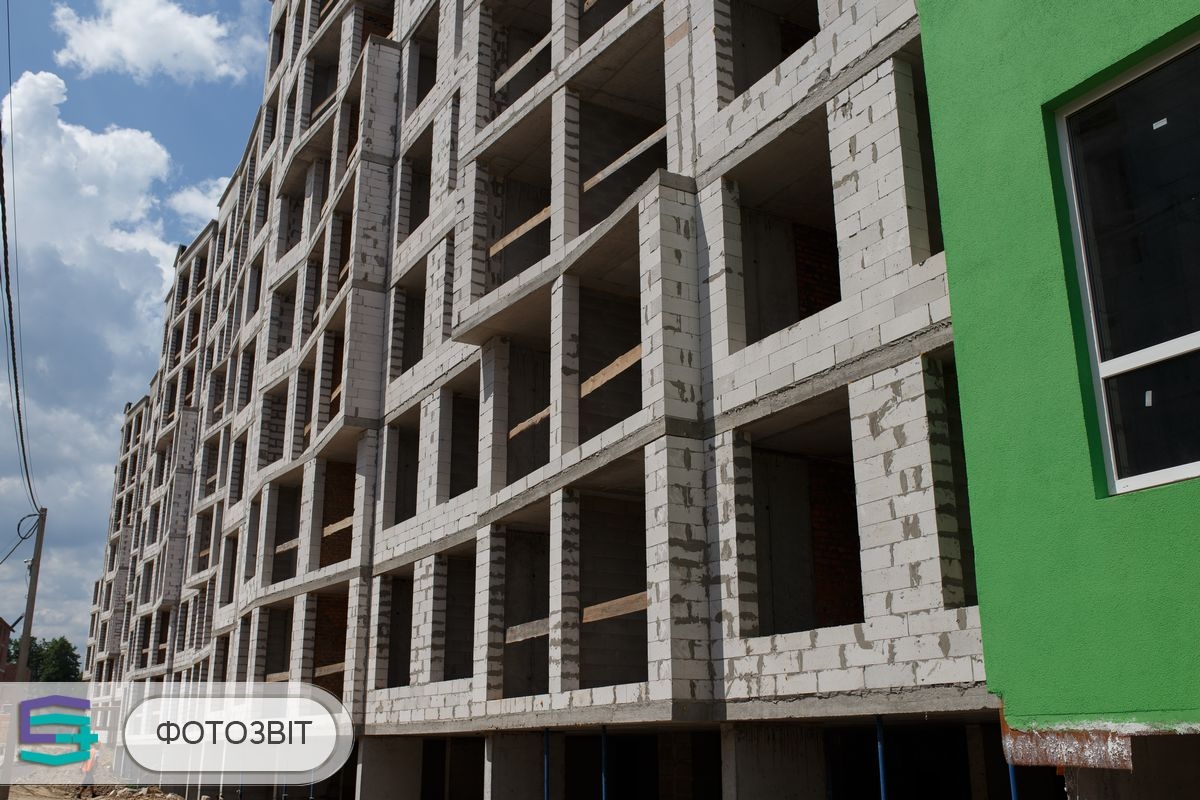

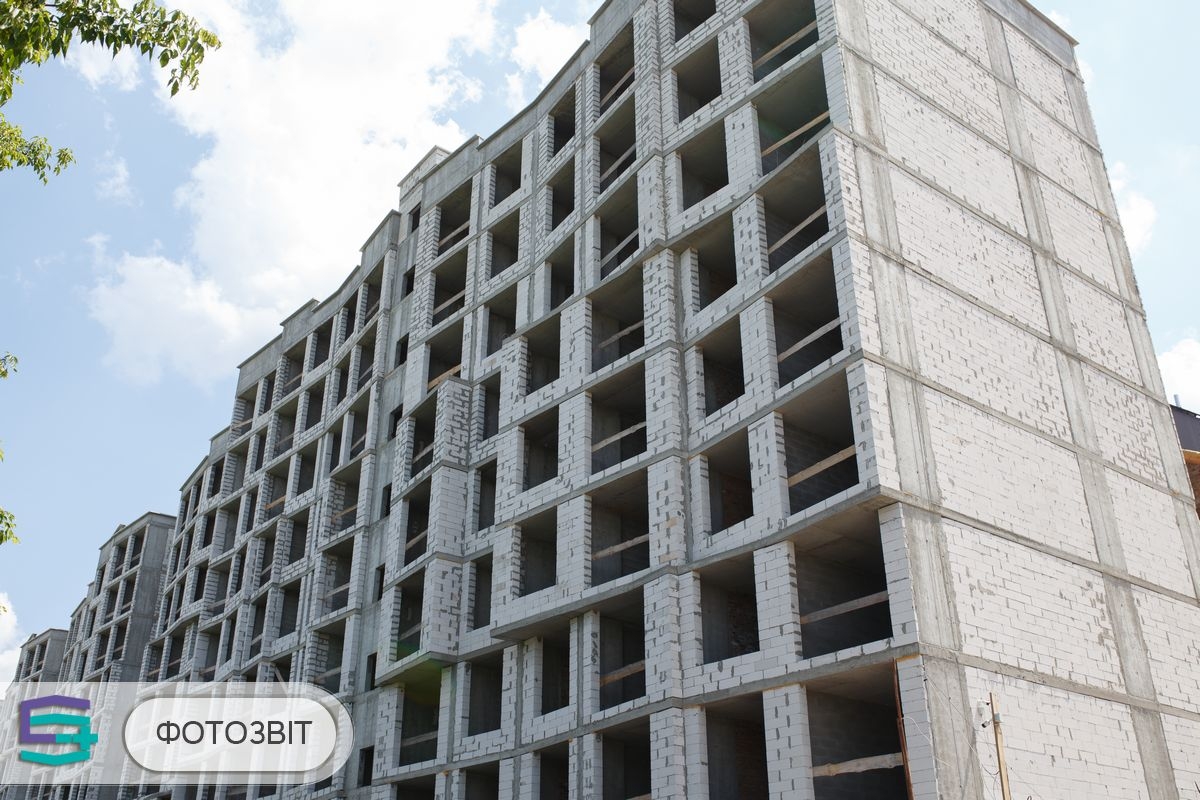

В шестой секции завершили кладку наружных и внутренних стен 2-9-го этажей. Продолжается монтаж ливневой канализации (90%). Завершили работы по устройству фановых труб. Завершили монтаж бетонных плит парапетам лестничной клетки.

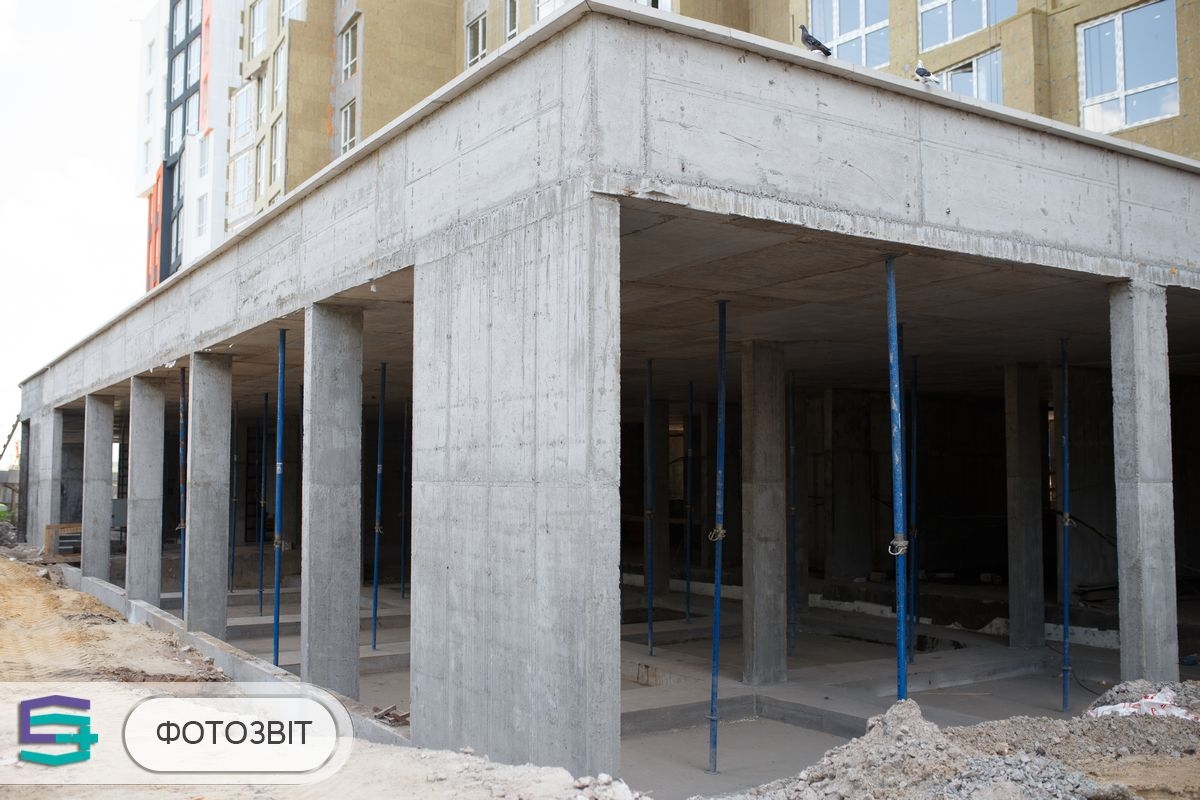

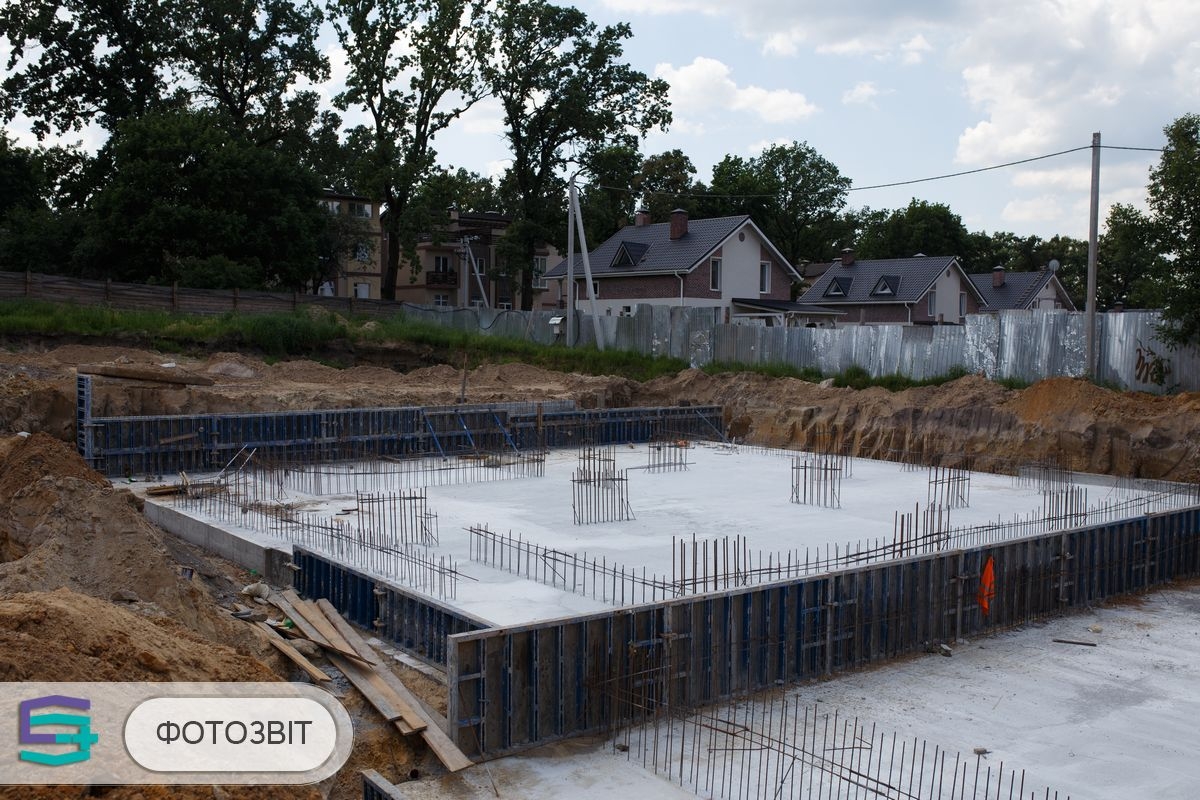

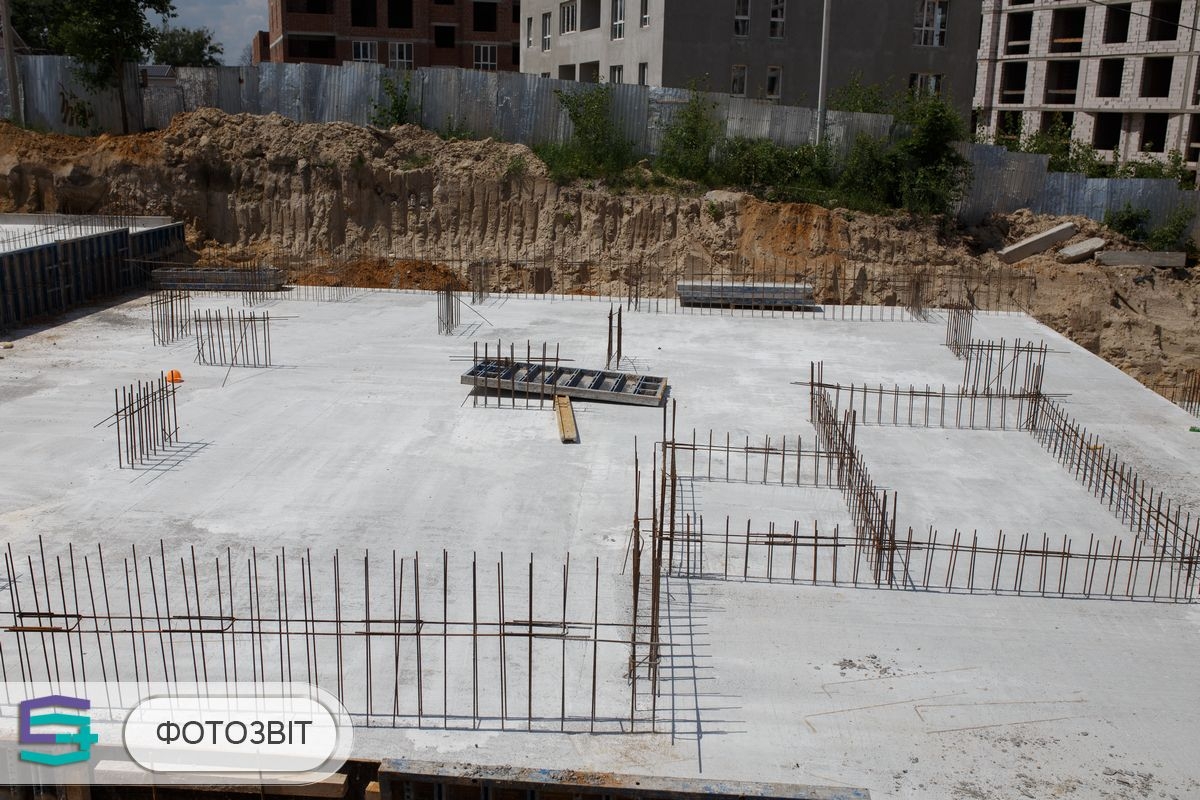

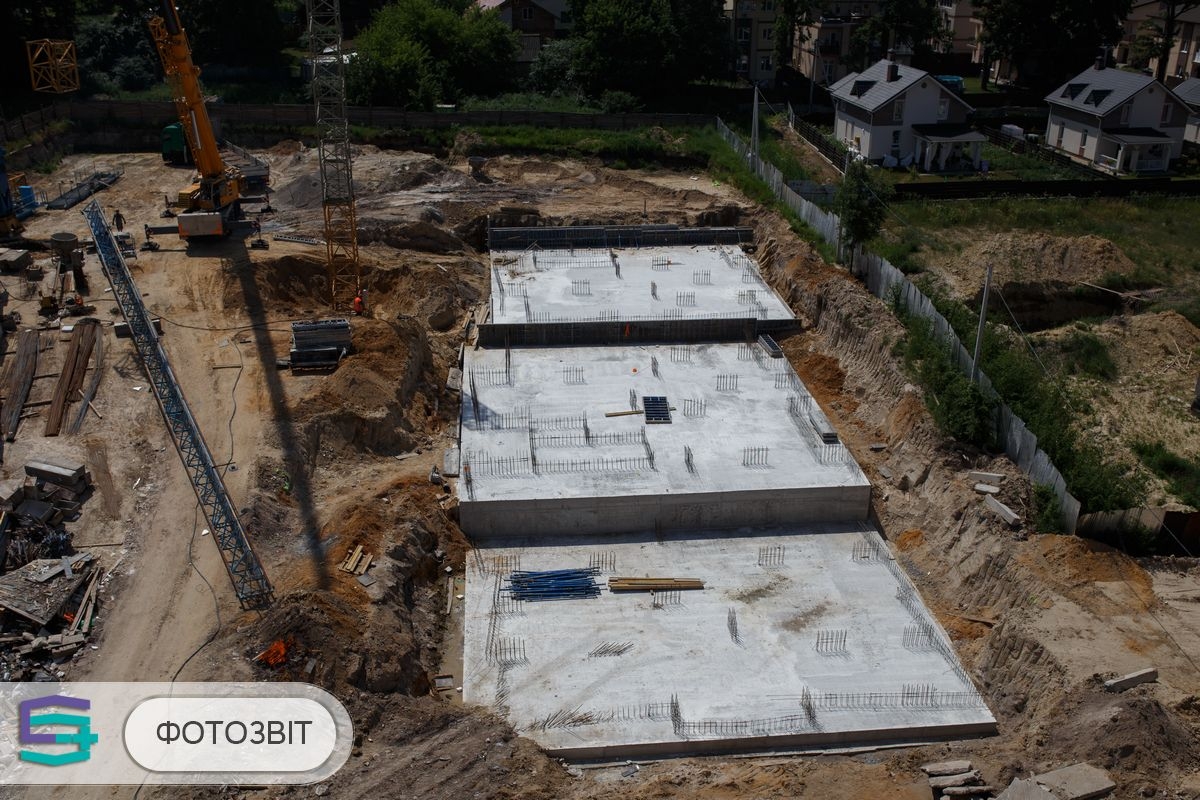

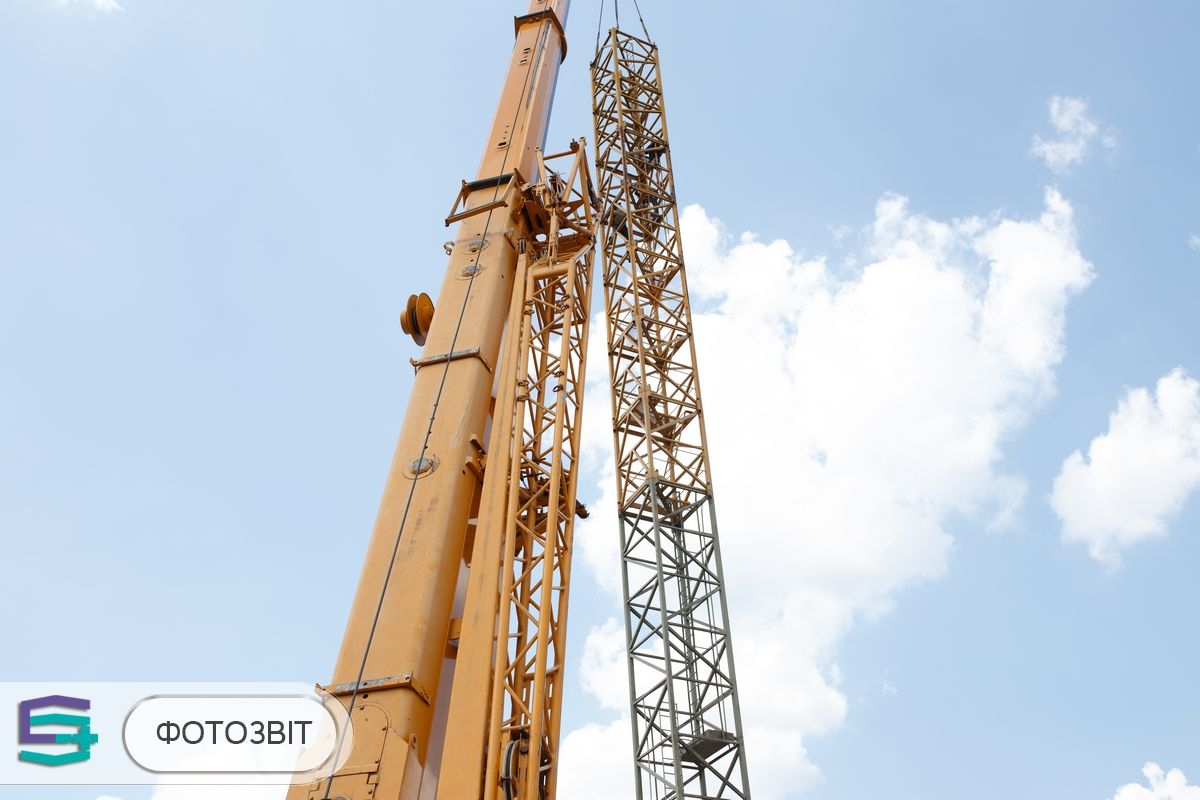

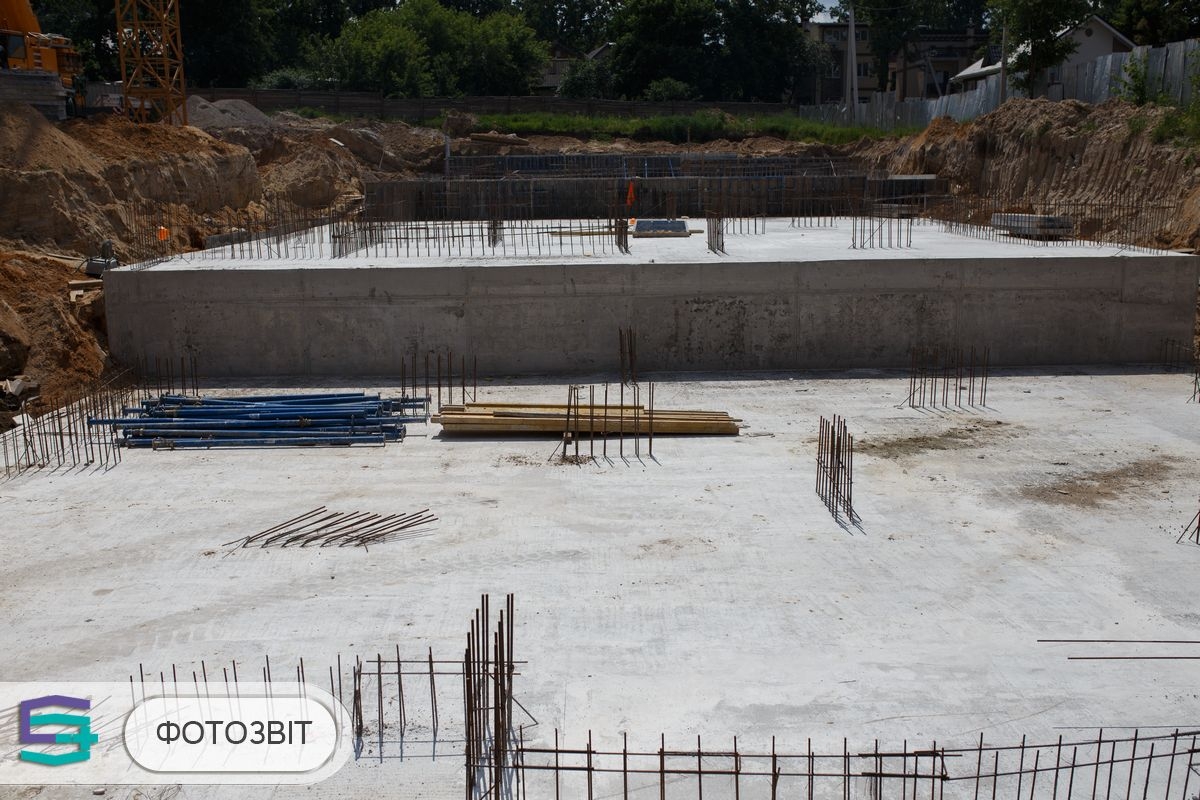

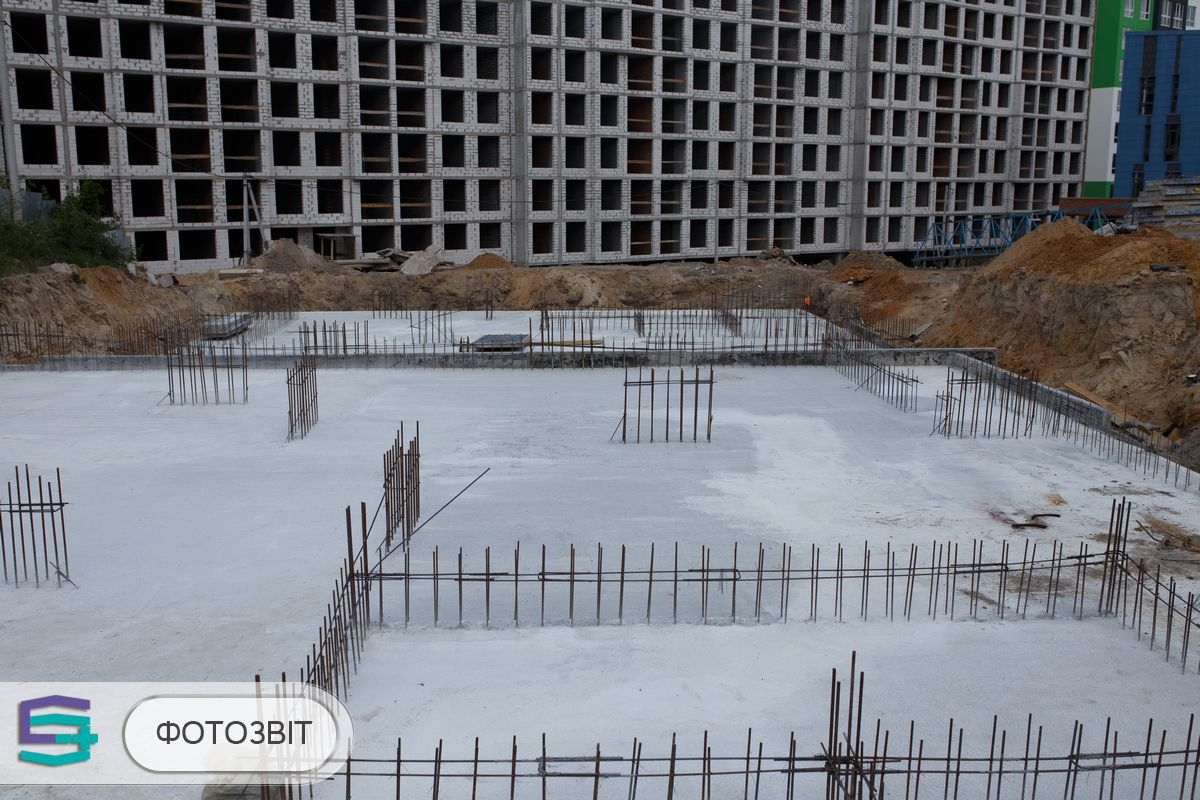

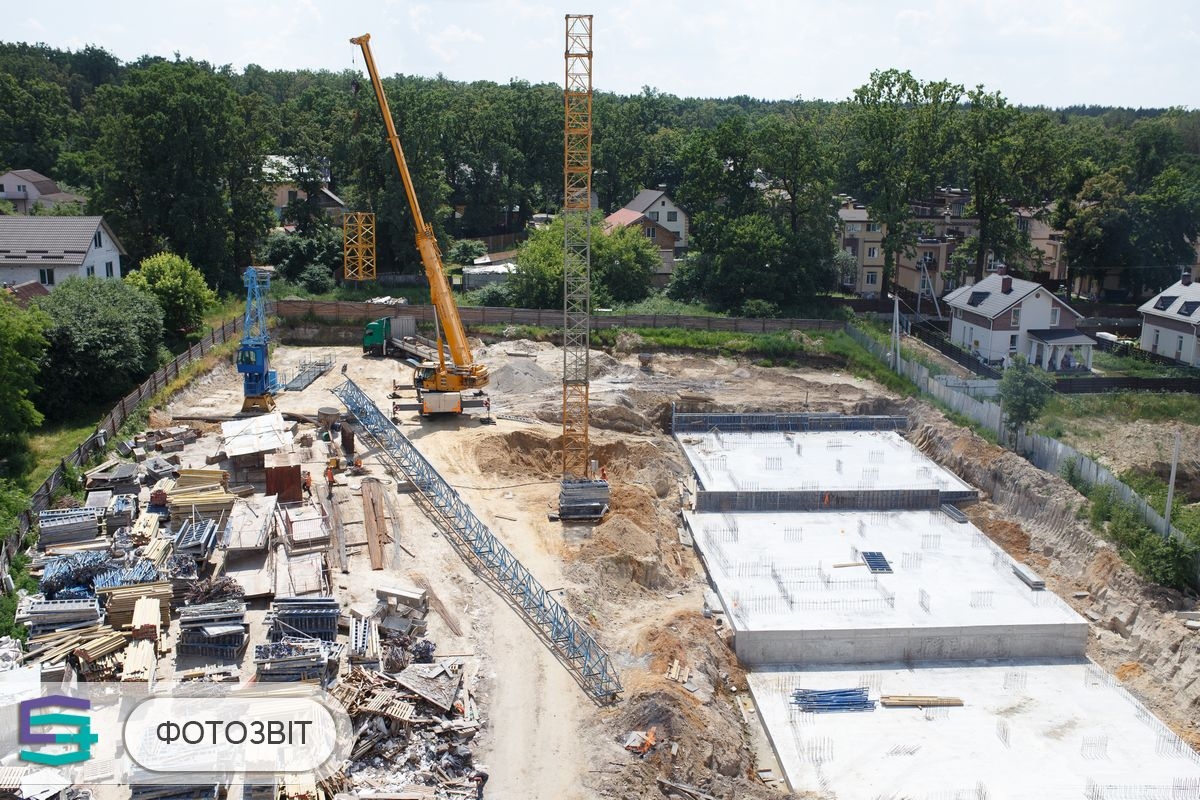

Завершили устройство фундамента в седьмой секции. Продолжаются работы по устройству фундамента в восьмой секции (50%). Продолжаются работы по устройству башенного крана для проведения строительных работ в седьмой, восьмой и девятой секциях.
