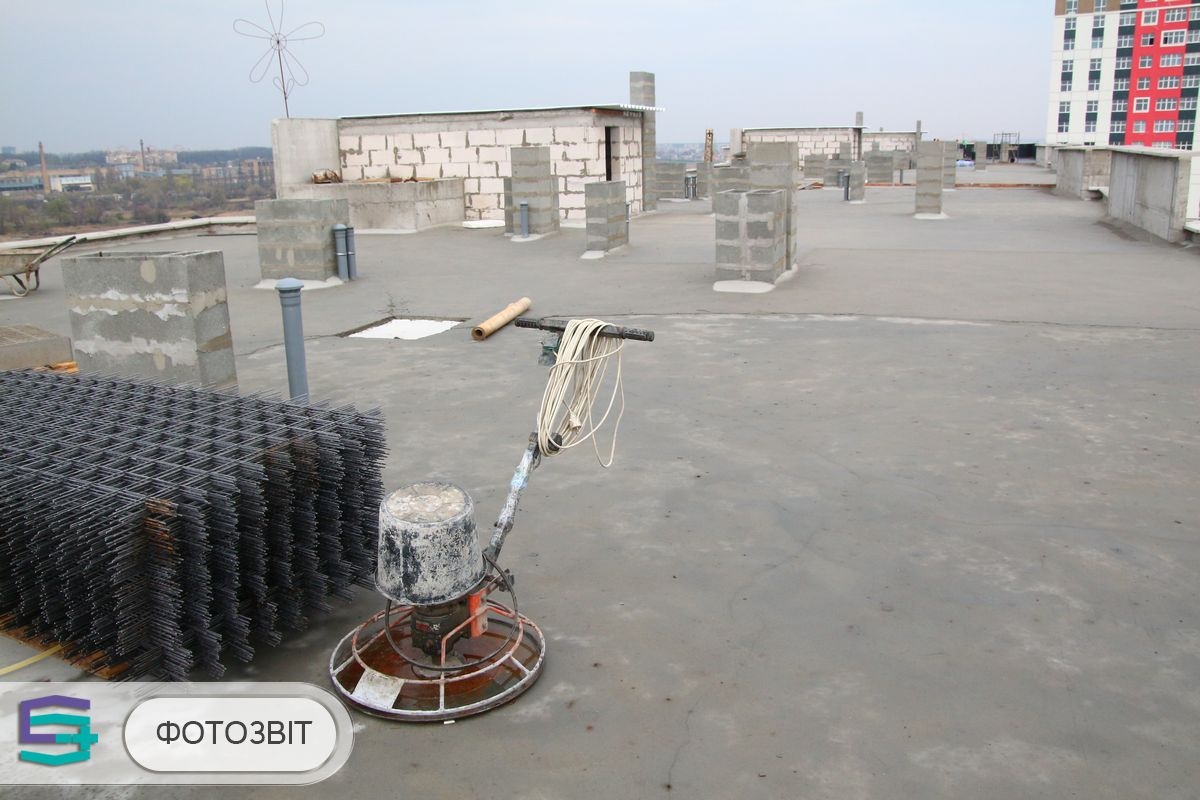

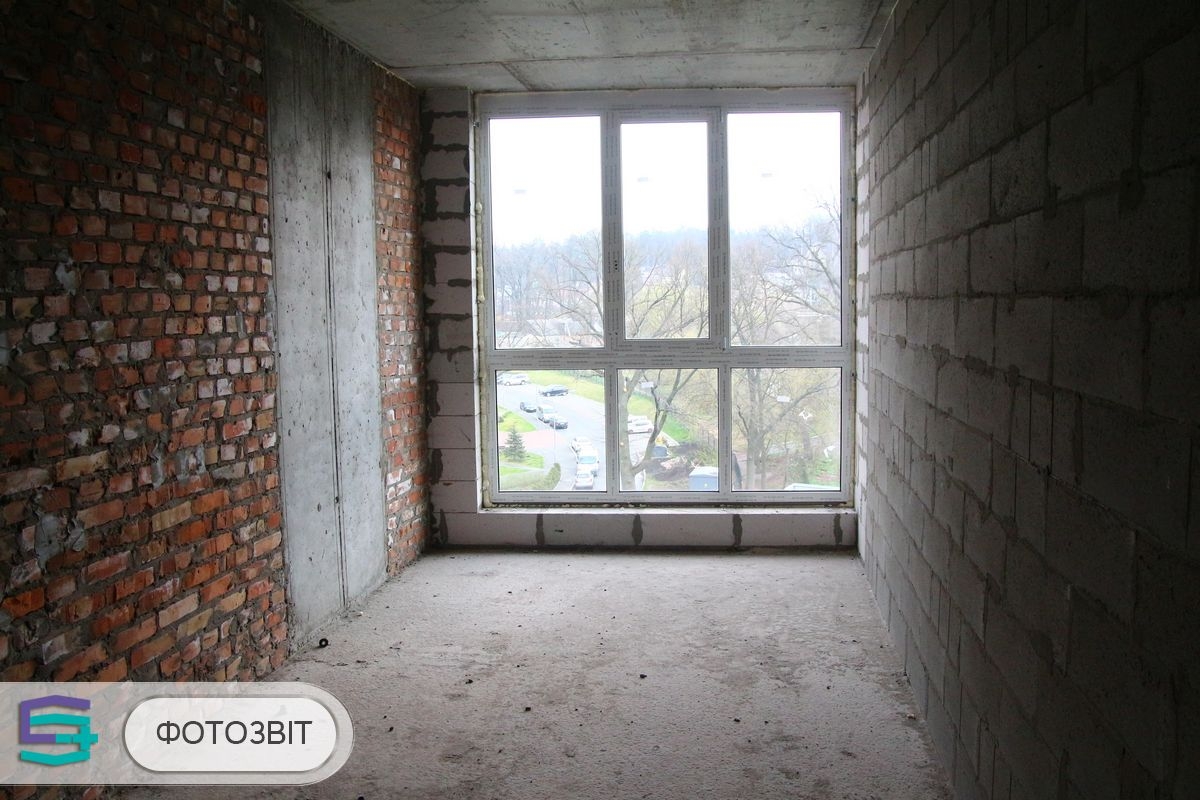

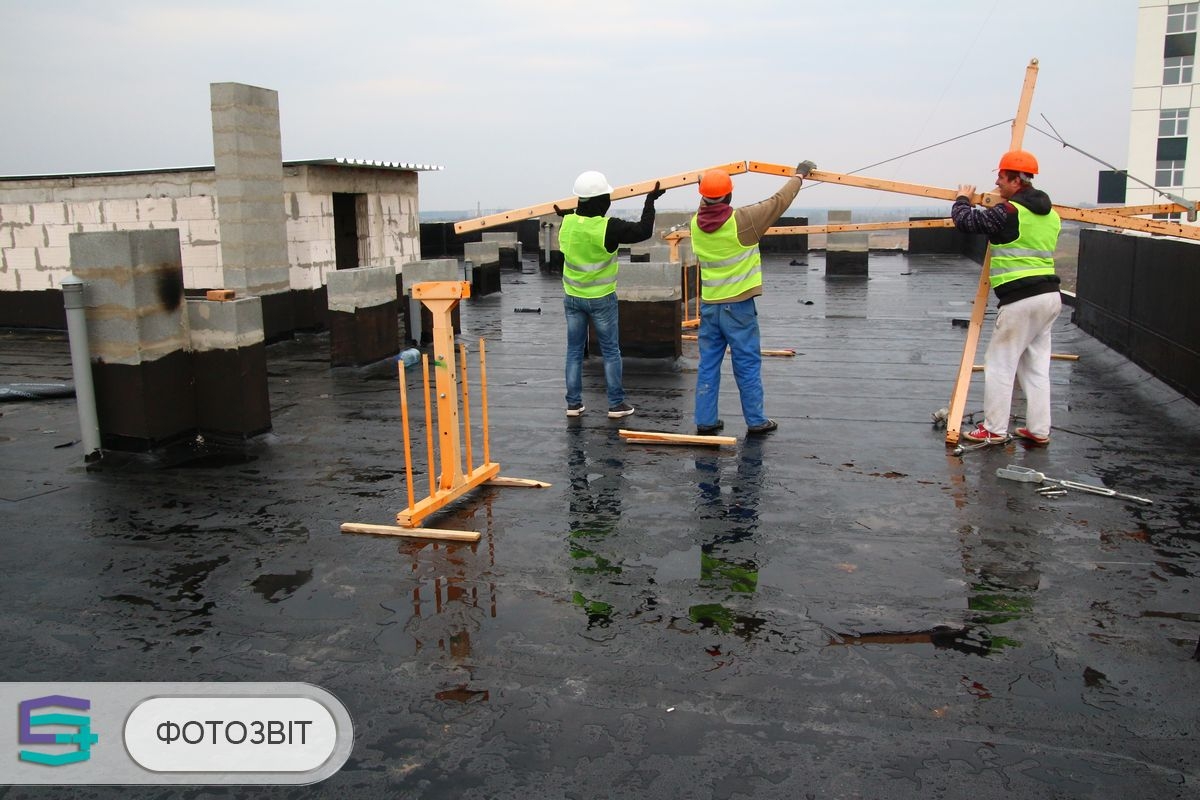

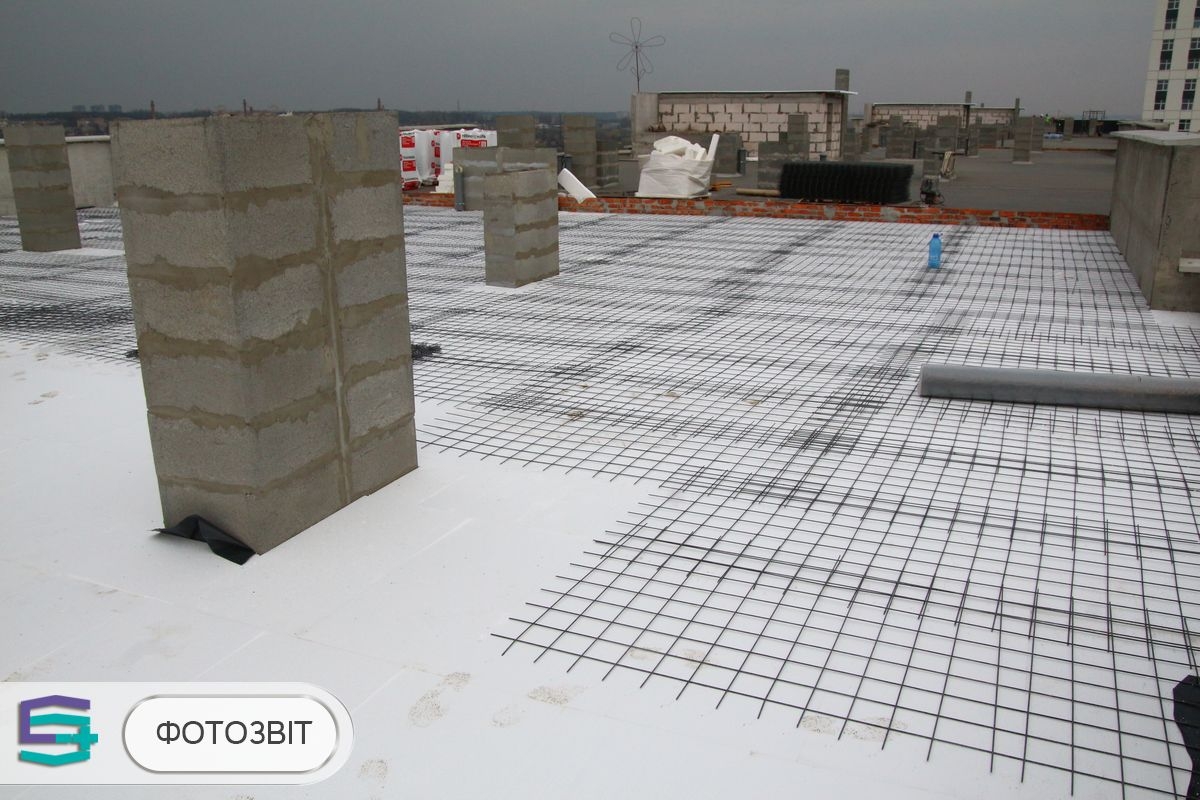

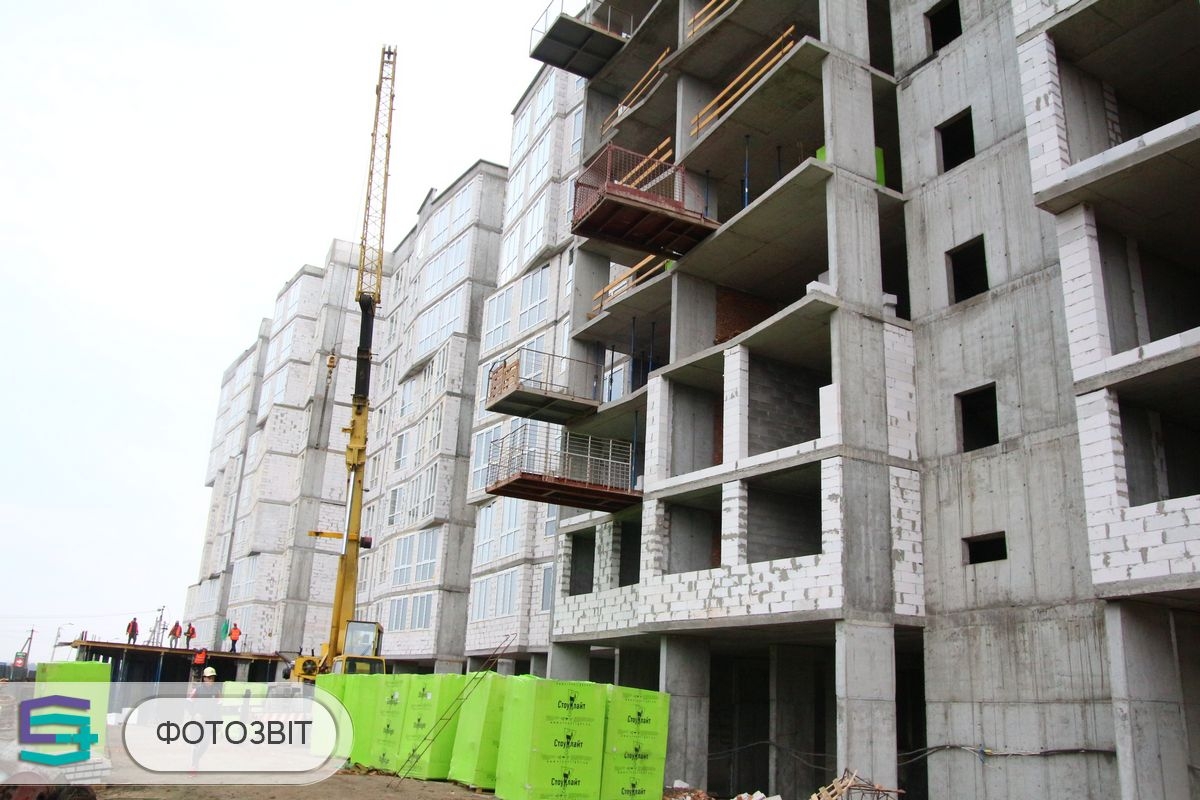

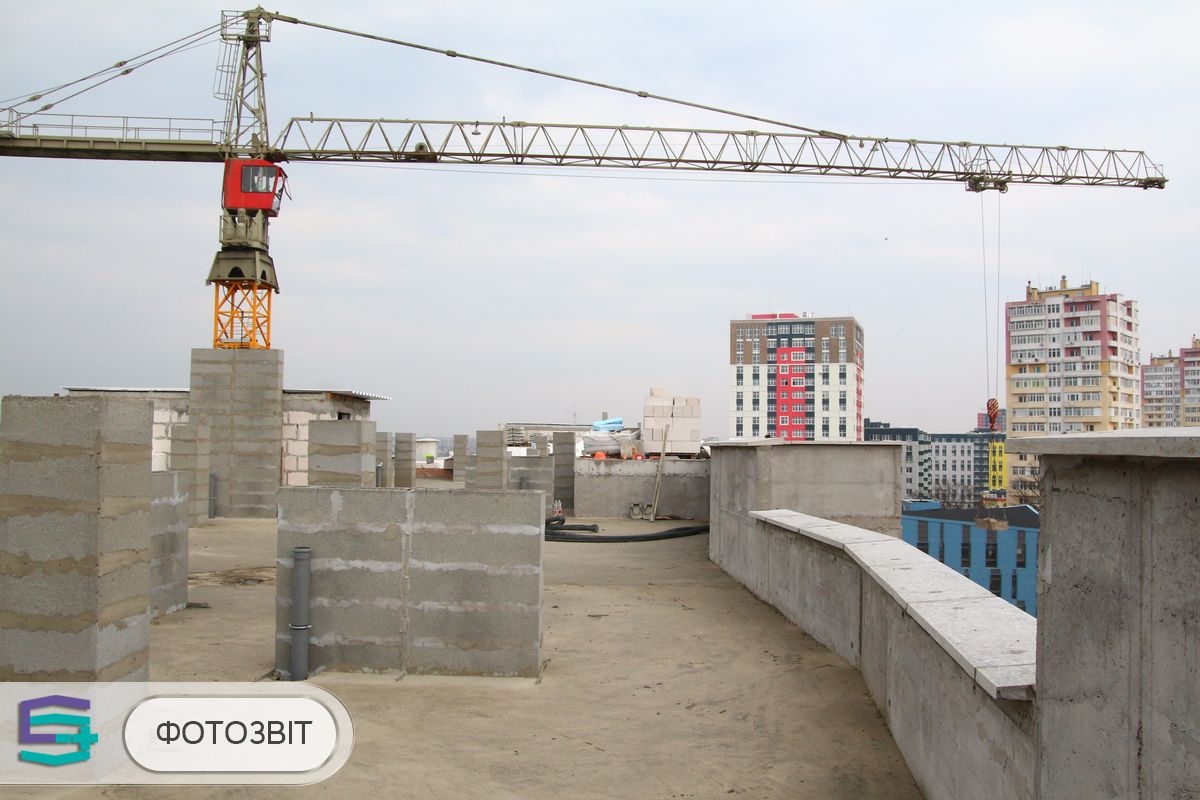

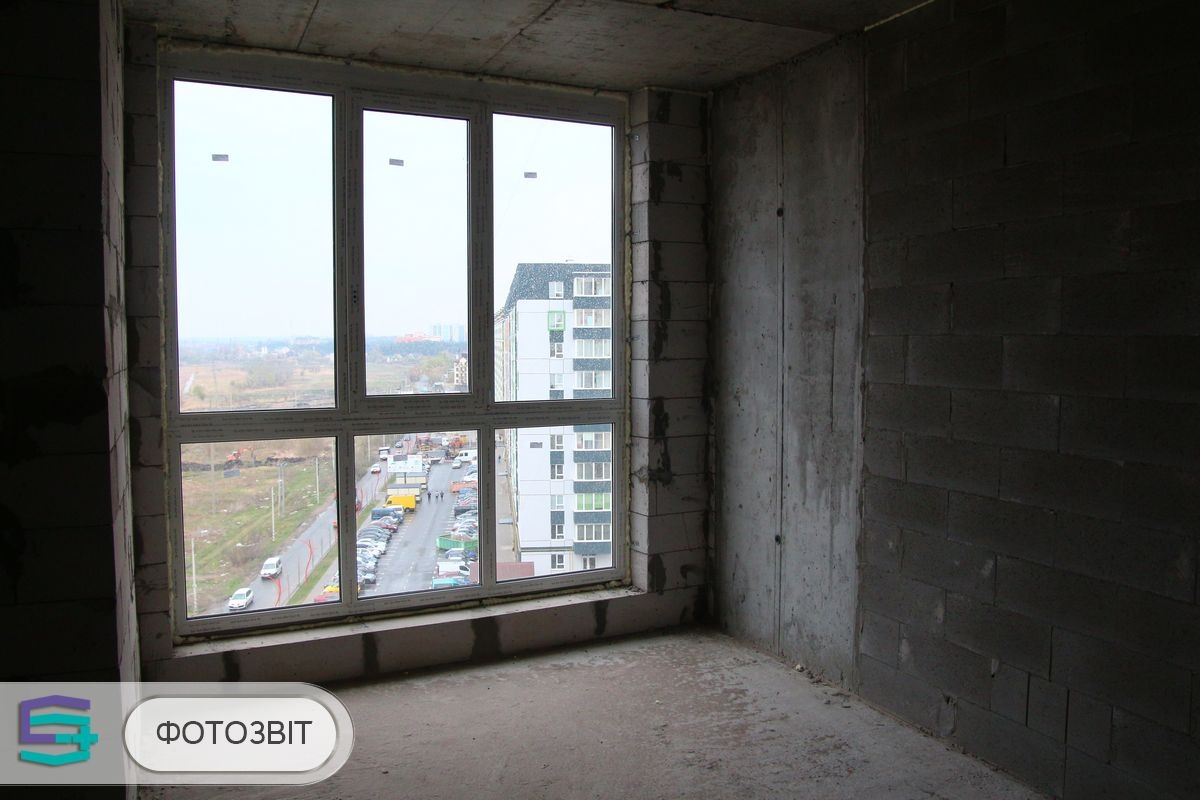

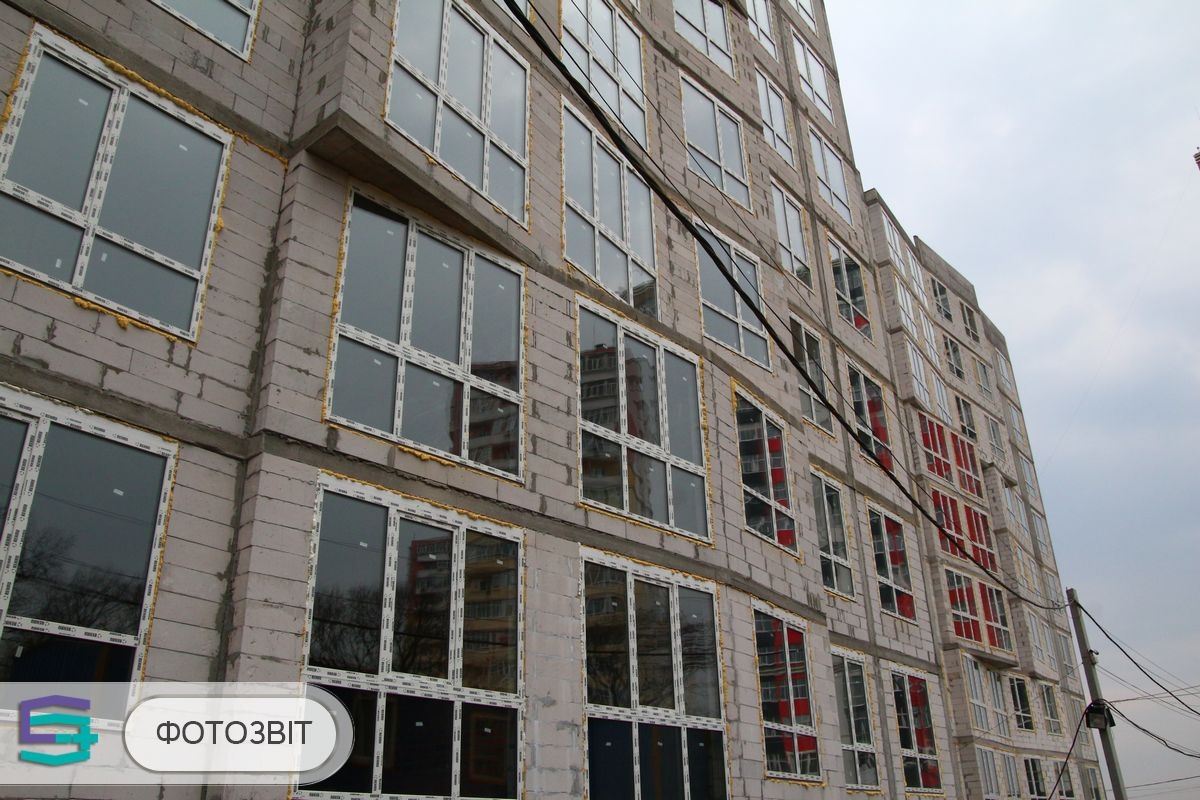

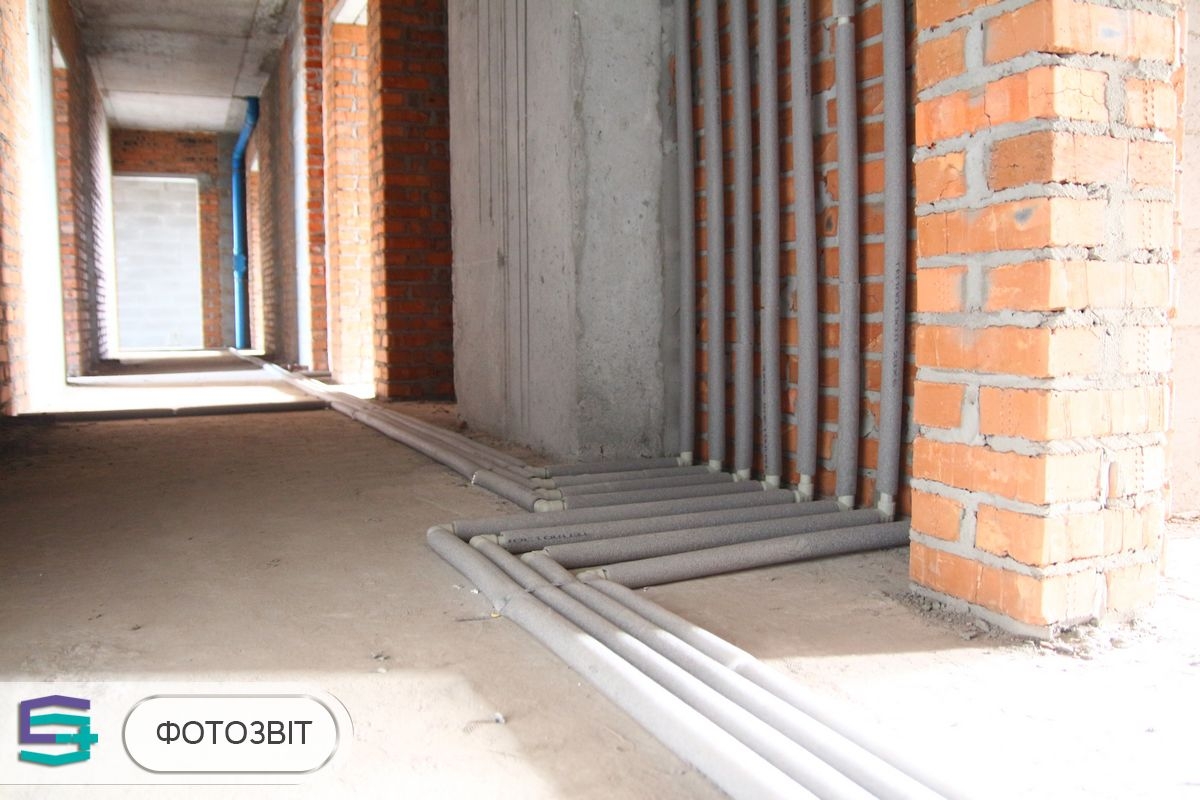

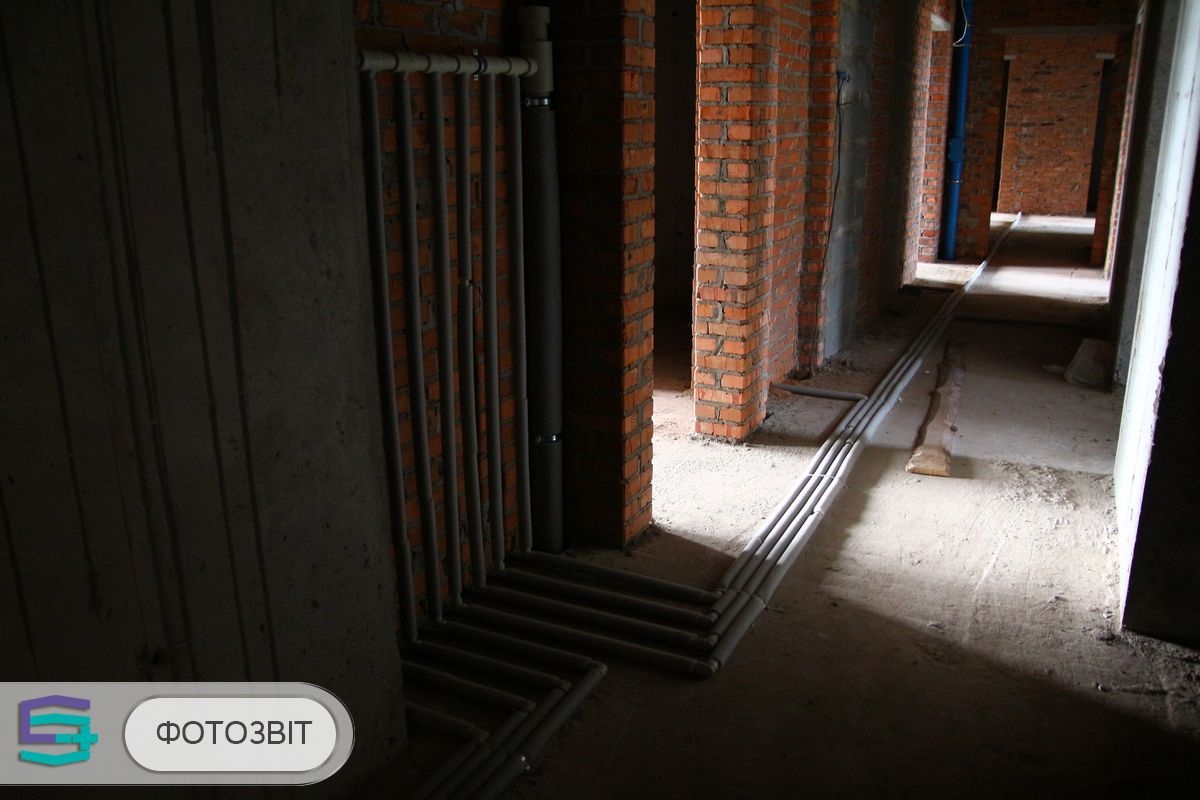

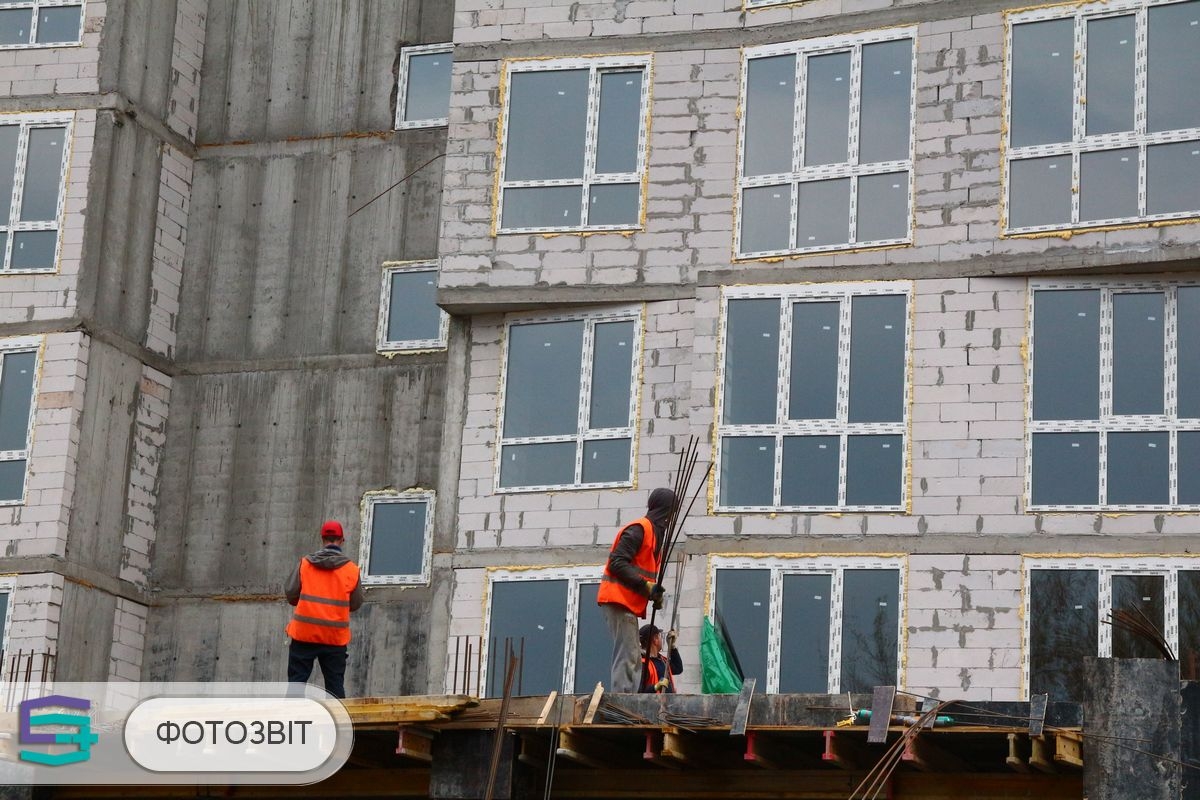

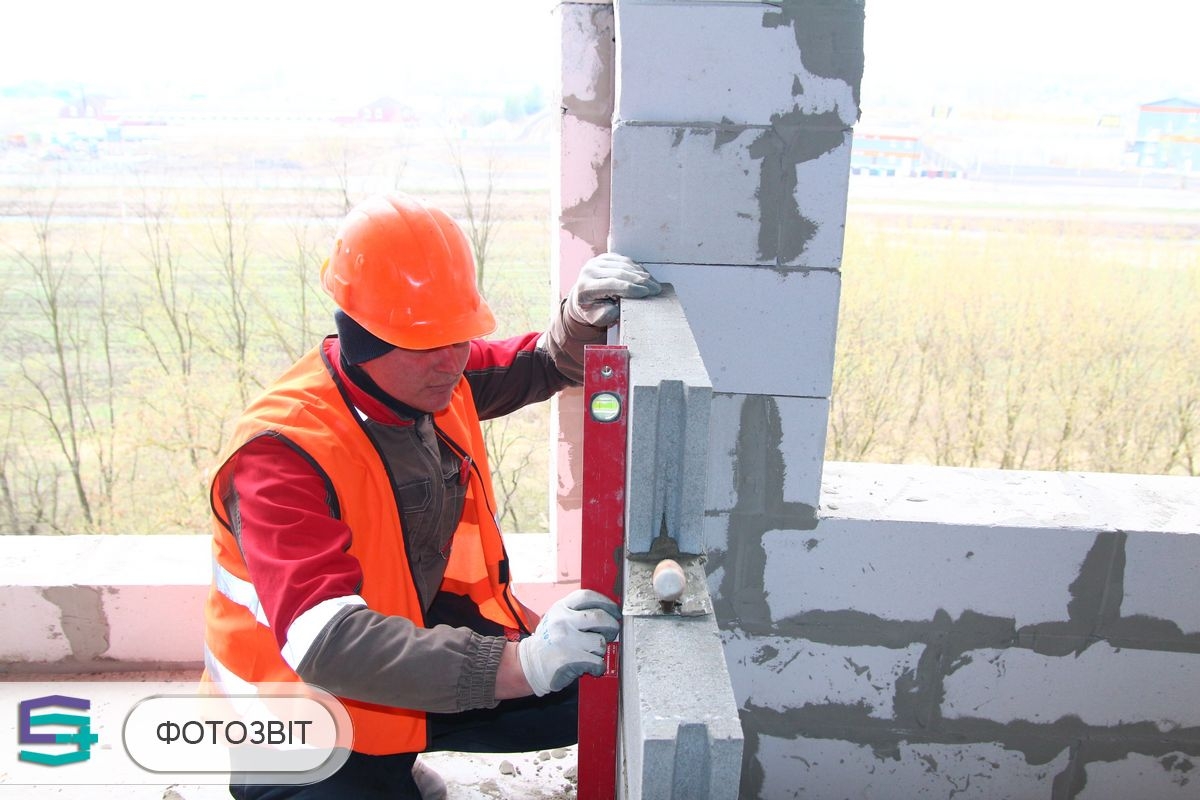

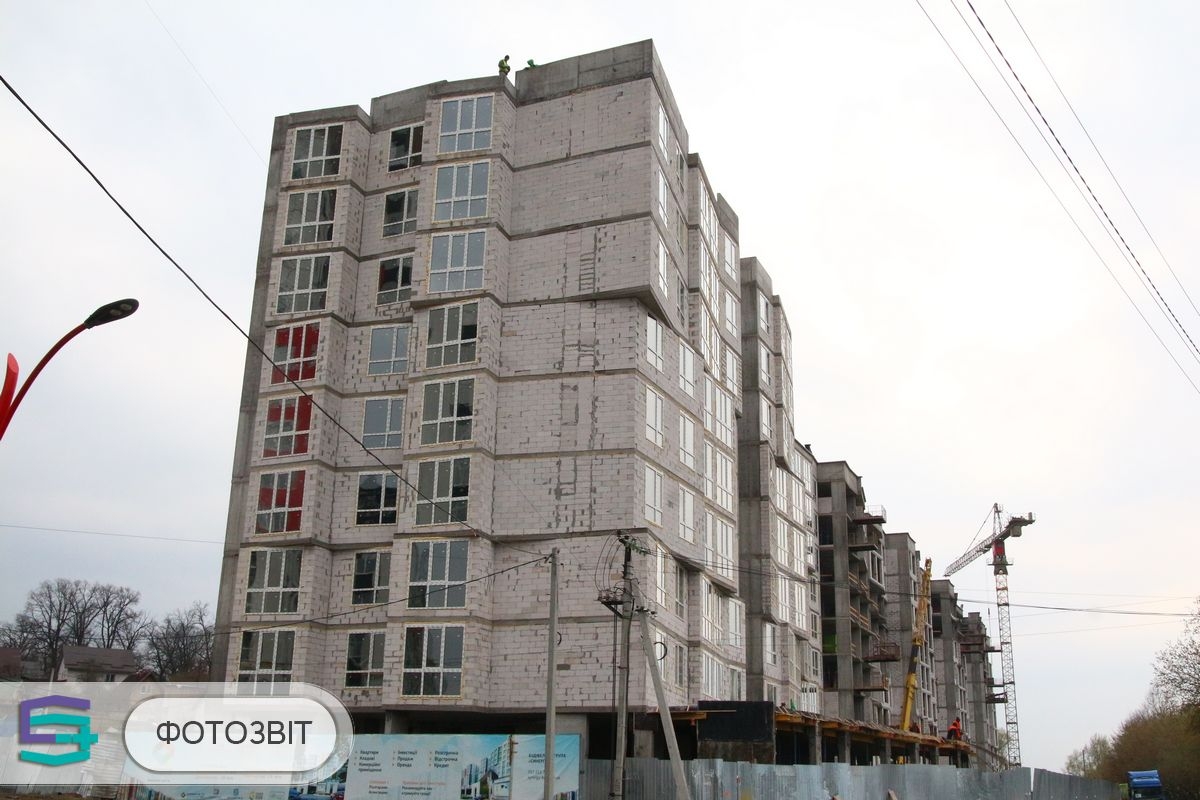

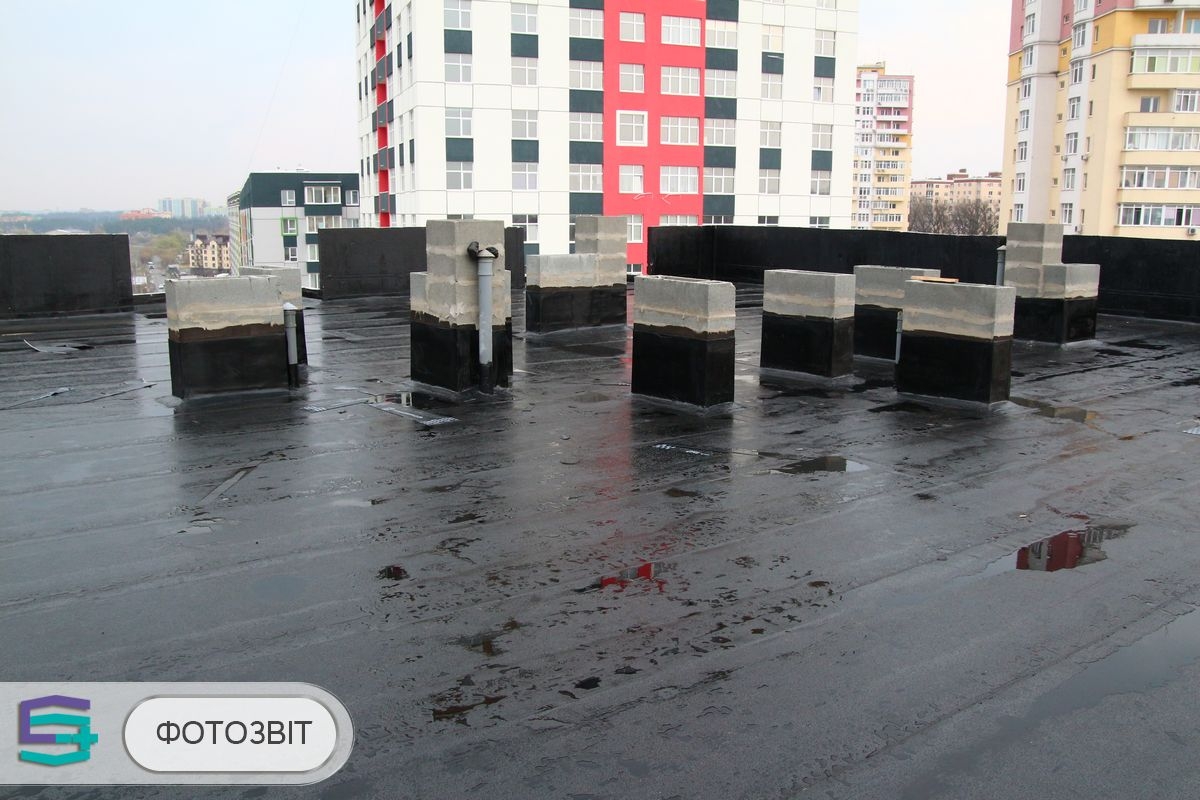

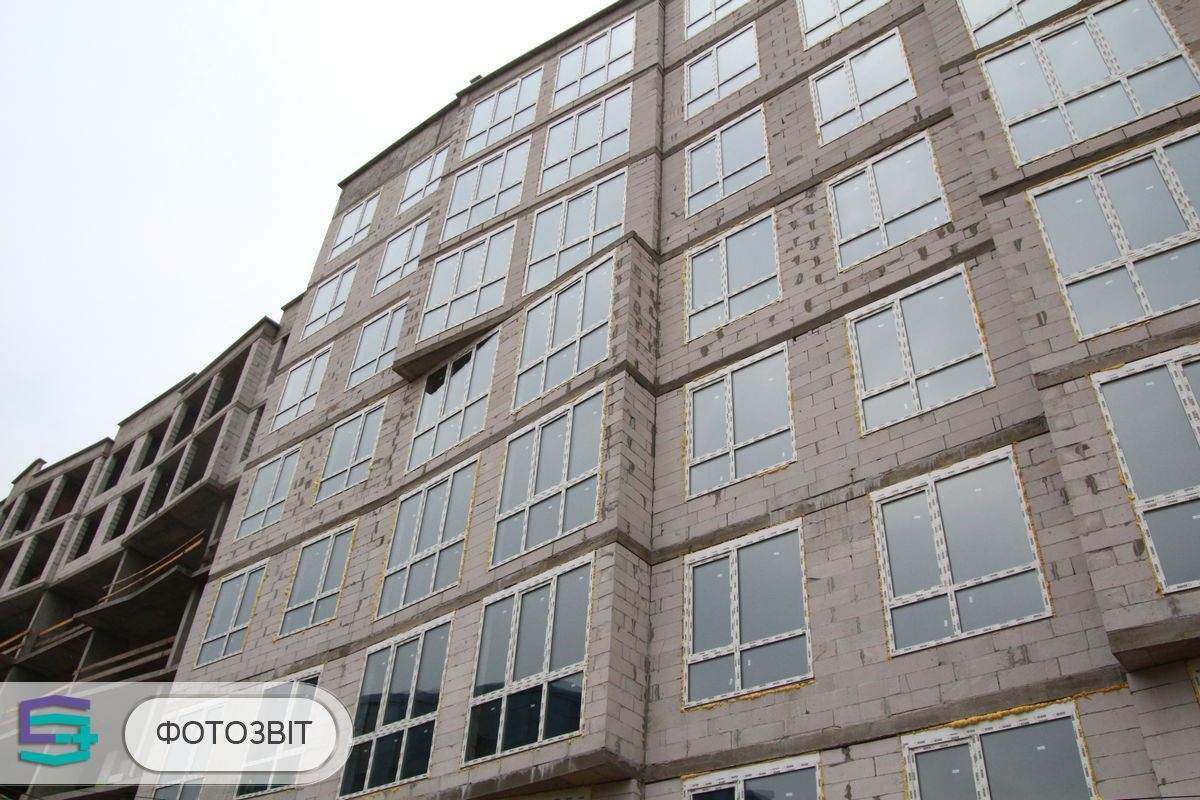

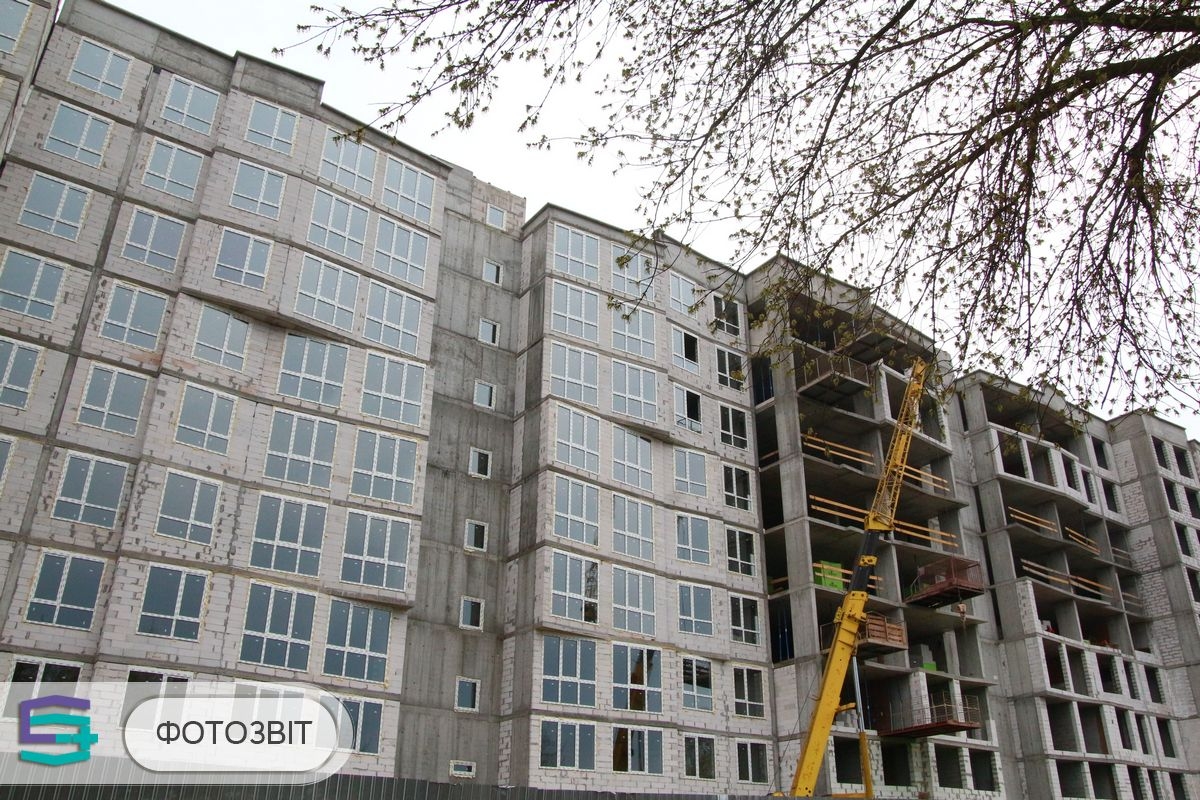

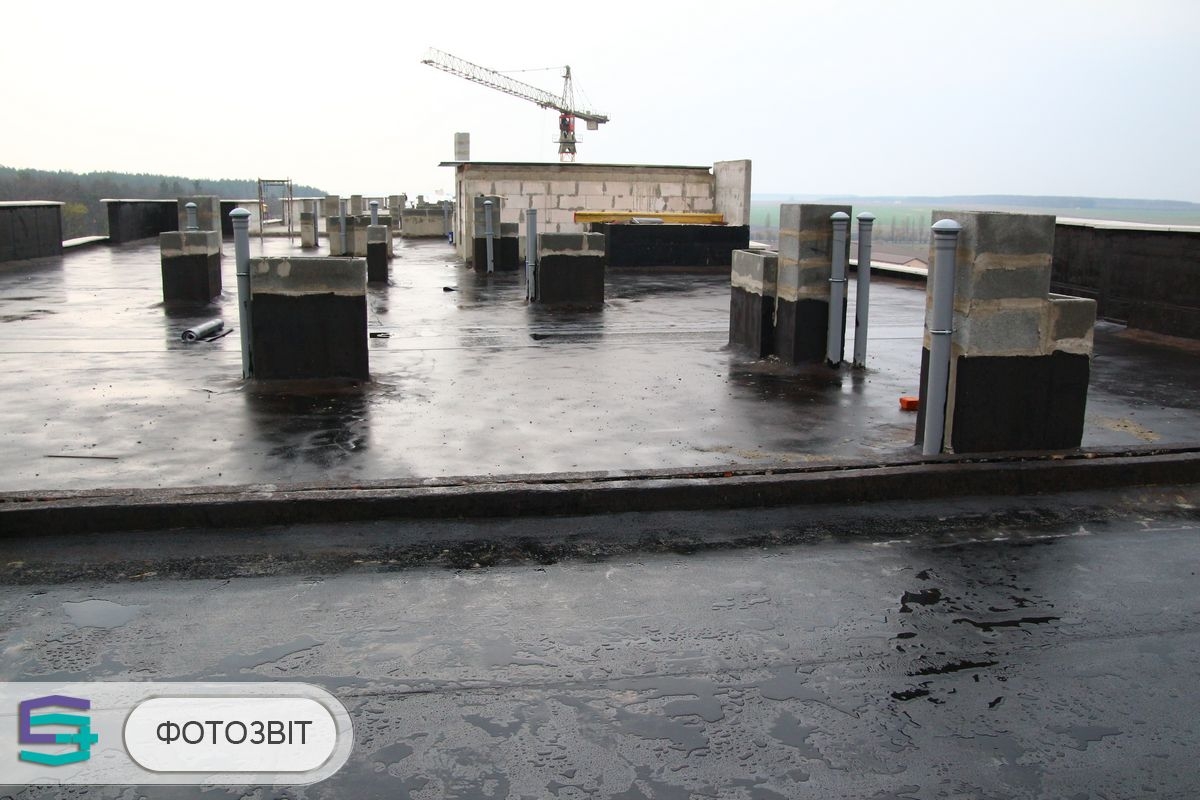

В первой секции завершена поклейка первого гидроизоляционного слоя из еврорубероида. Завершен монтаж канализационных труб и труб водоснабжения на этажах. Завершен монтаж оконных конструкций. Завершен монтаж накрывок парапетов на крыше. Ведутся работы по монтажу накрывок дымоходов и вентиляционных каналов. Завершено устройство стен и колон пристройки.

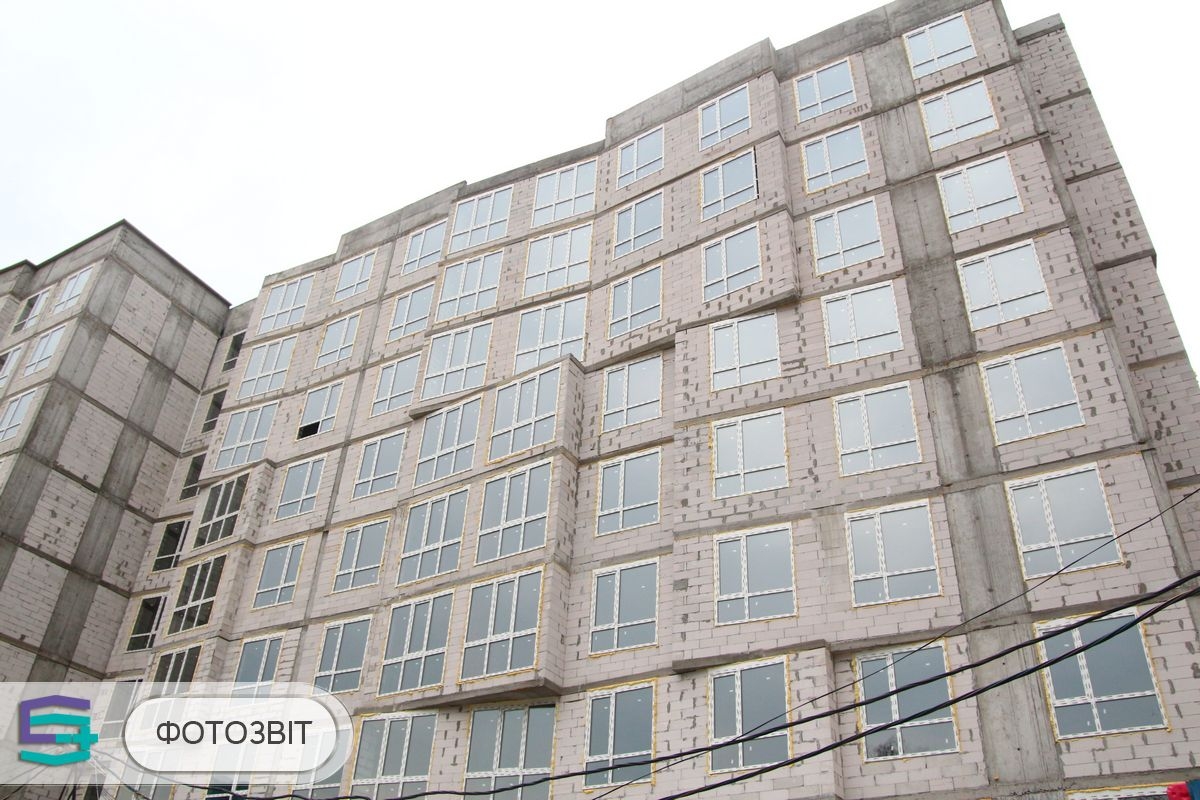

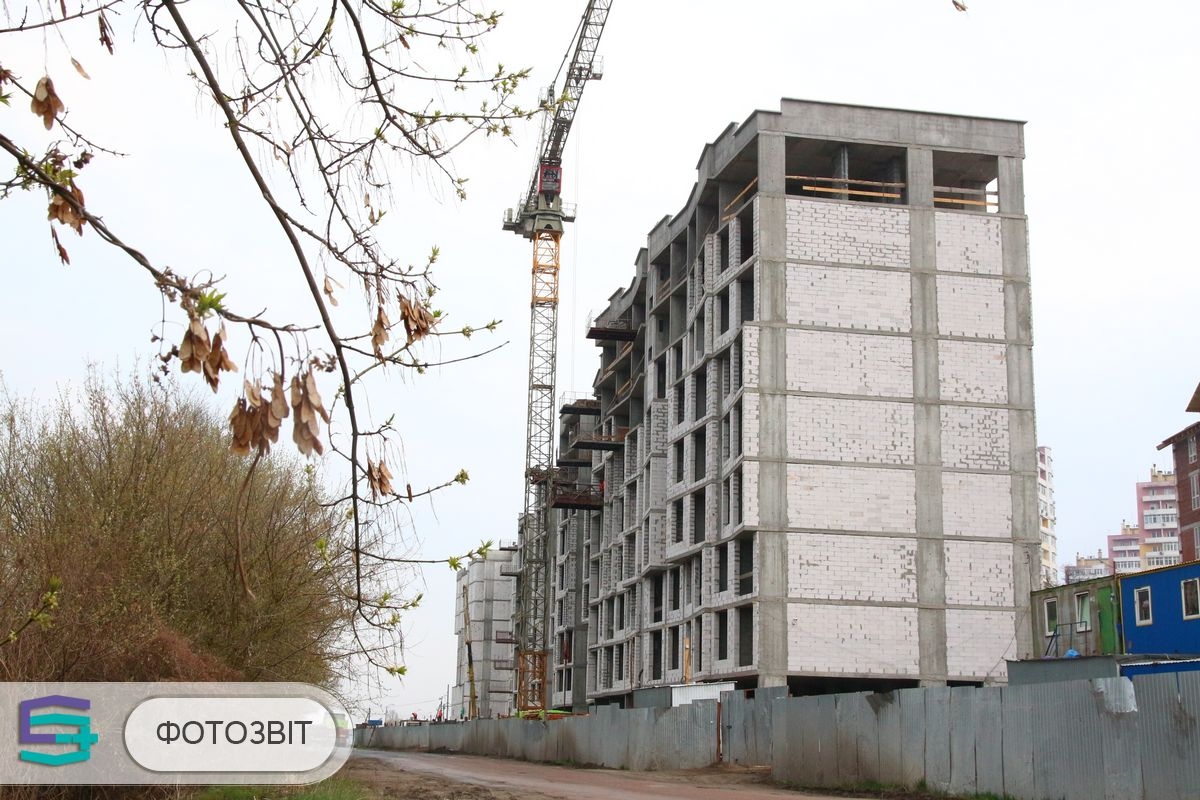

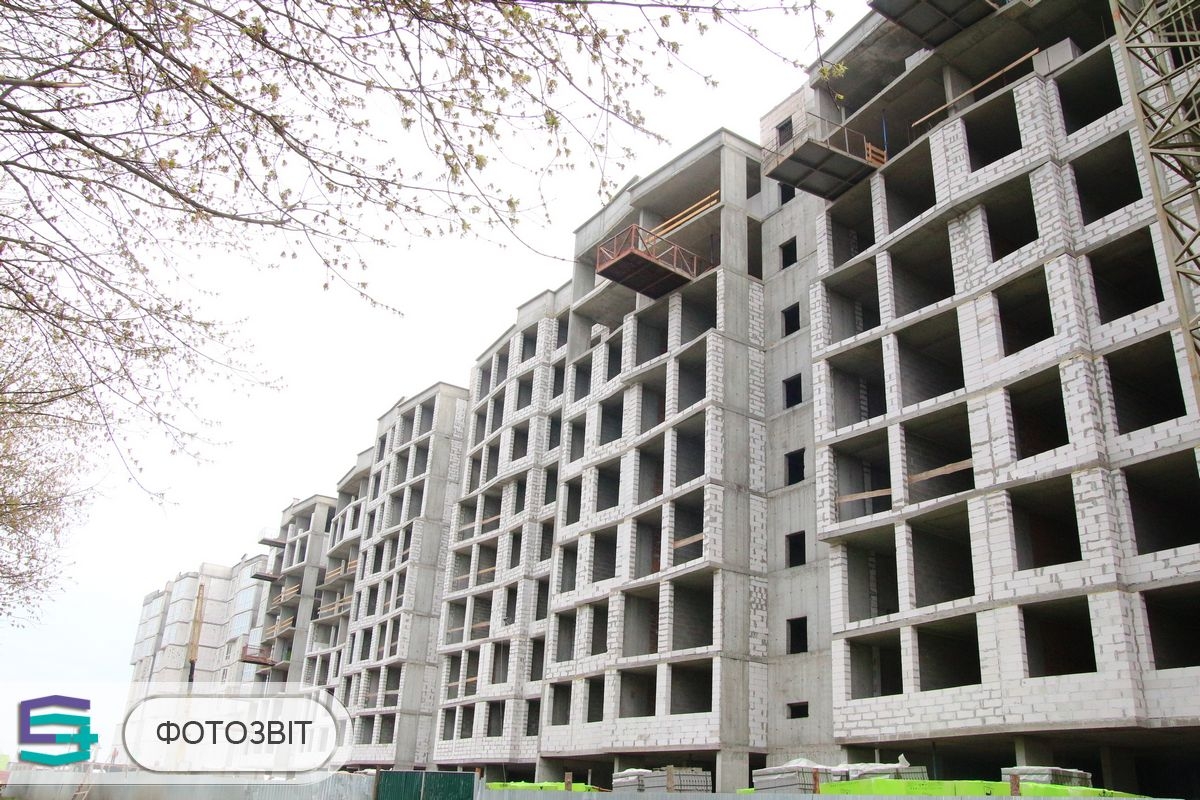

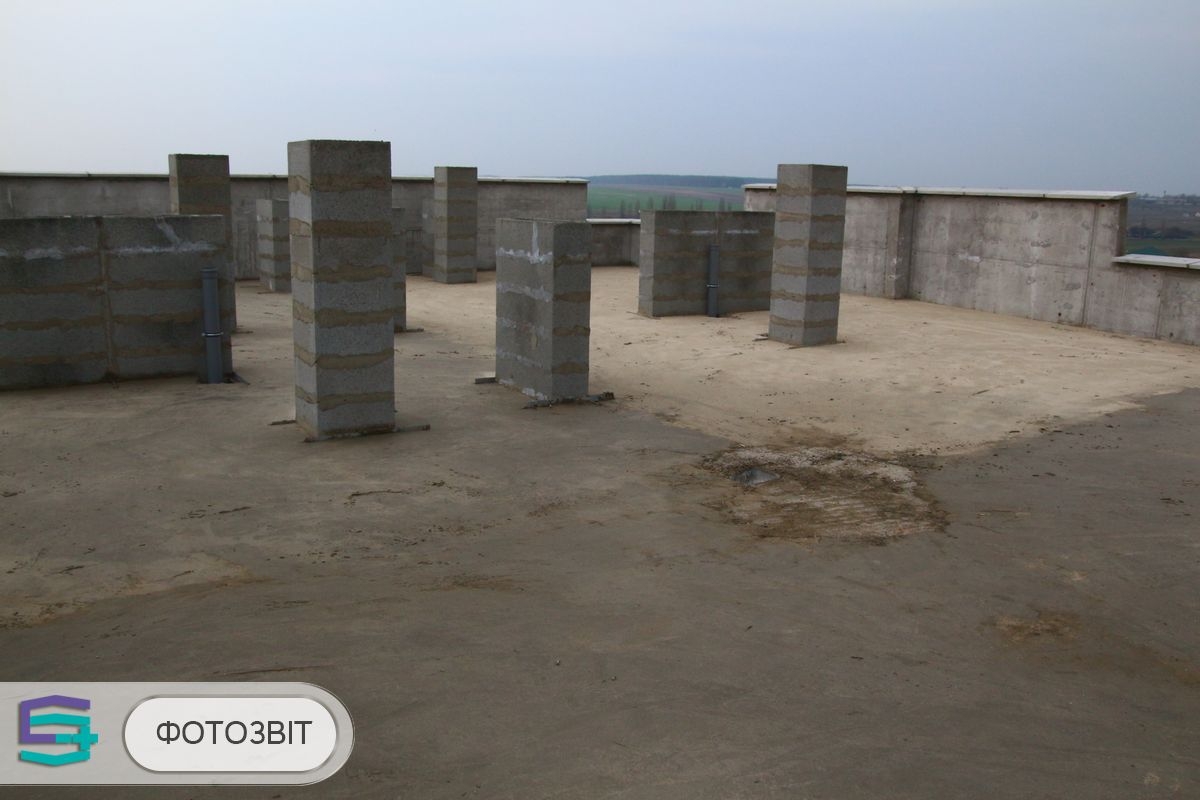

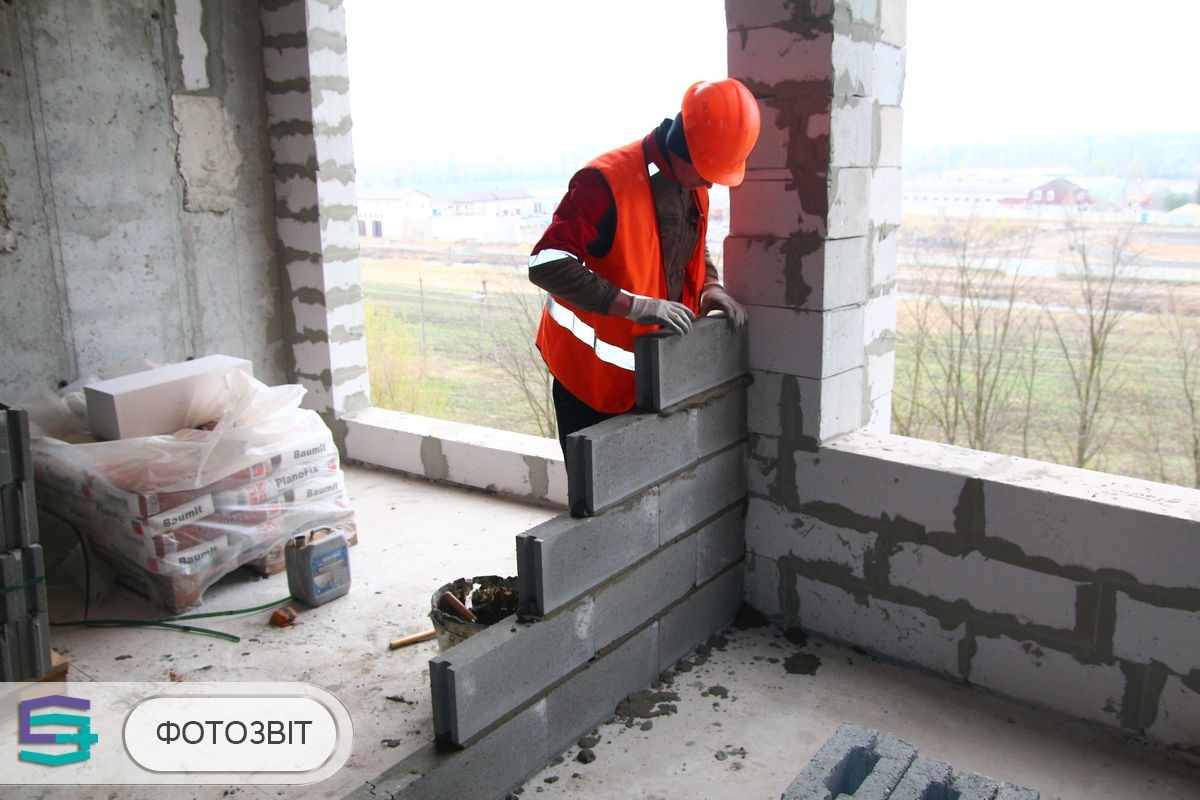

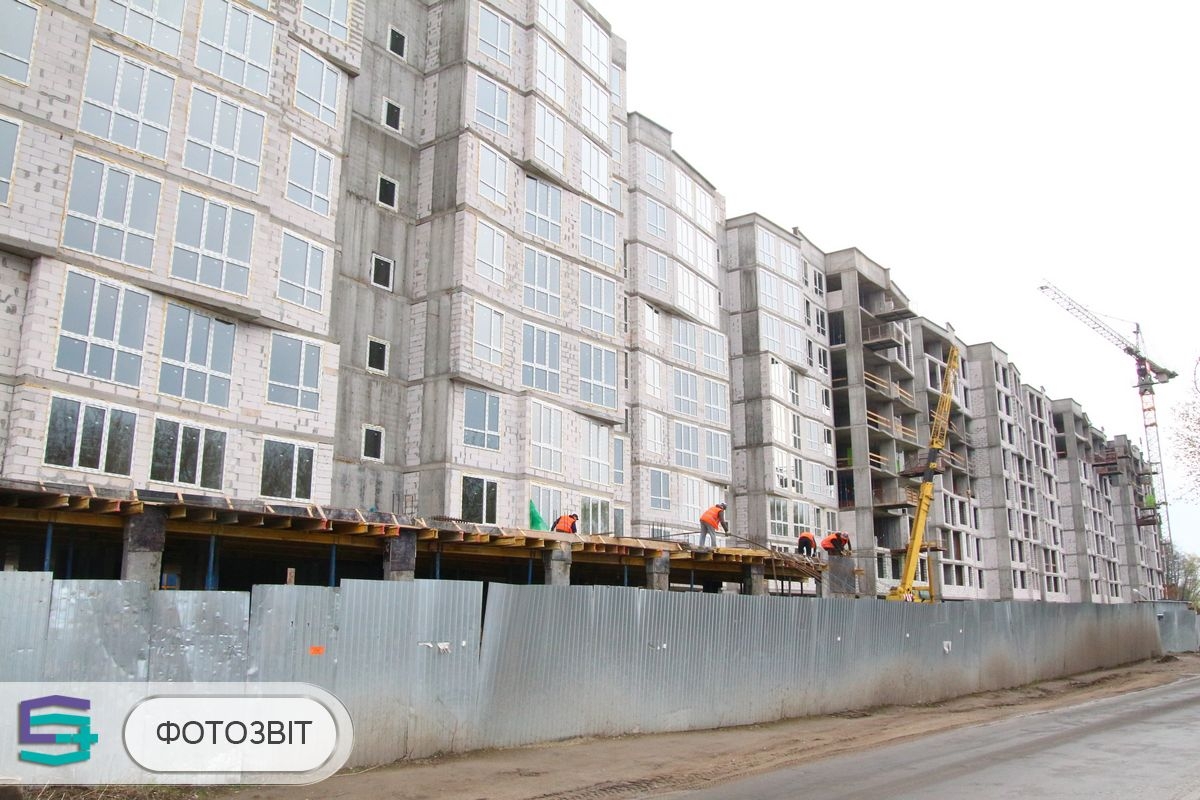

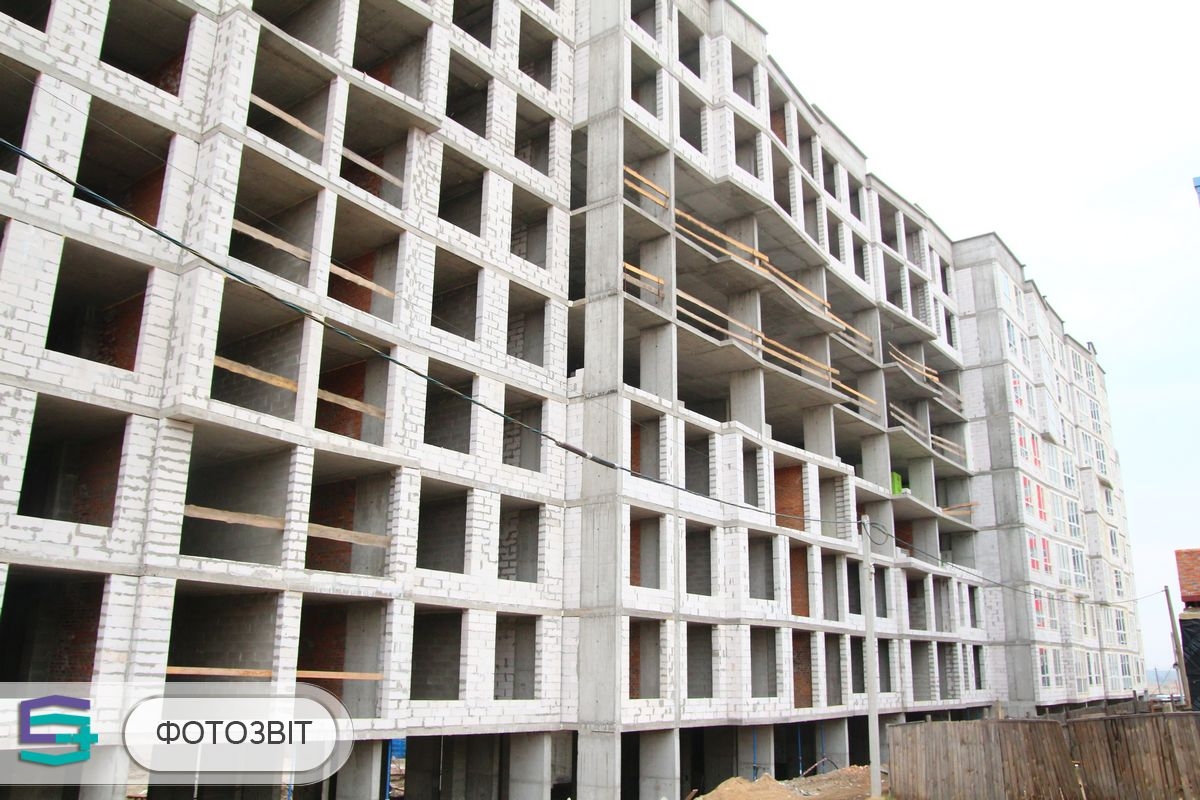

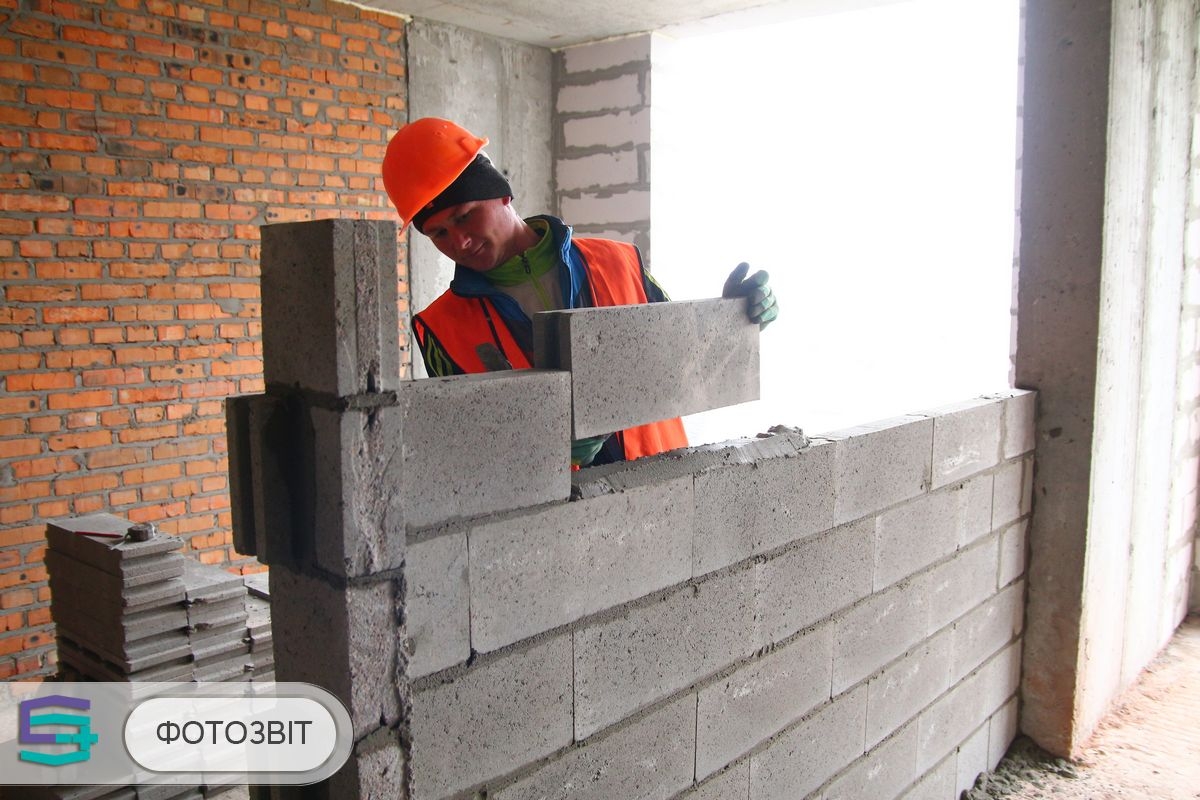

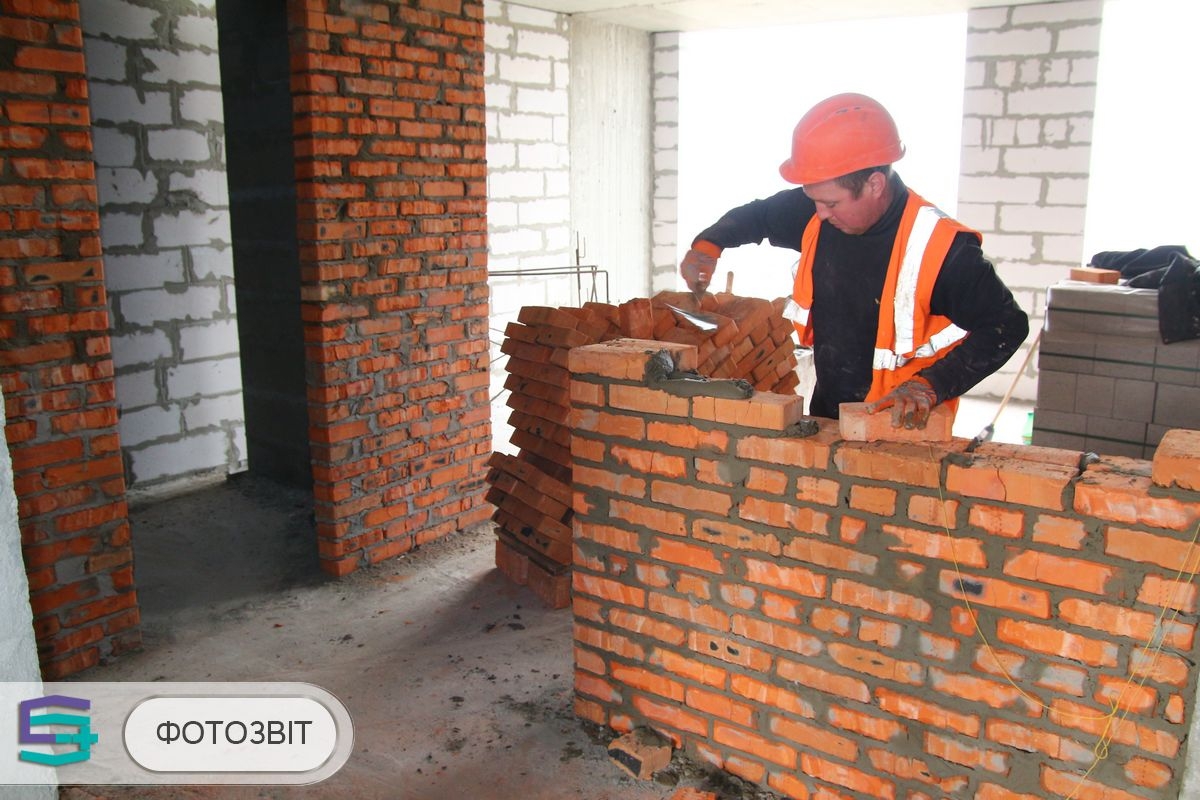

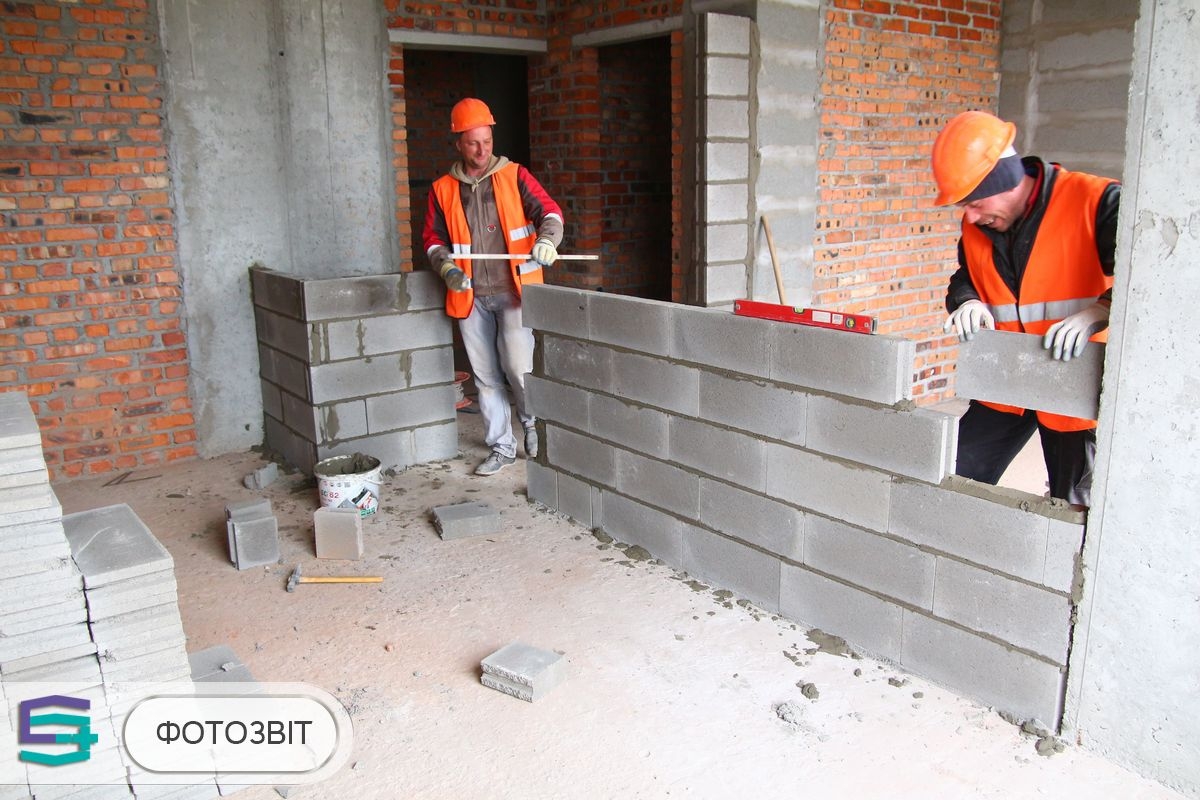

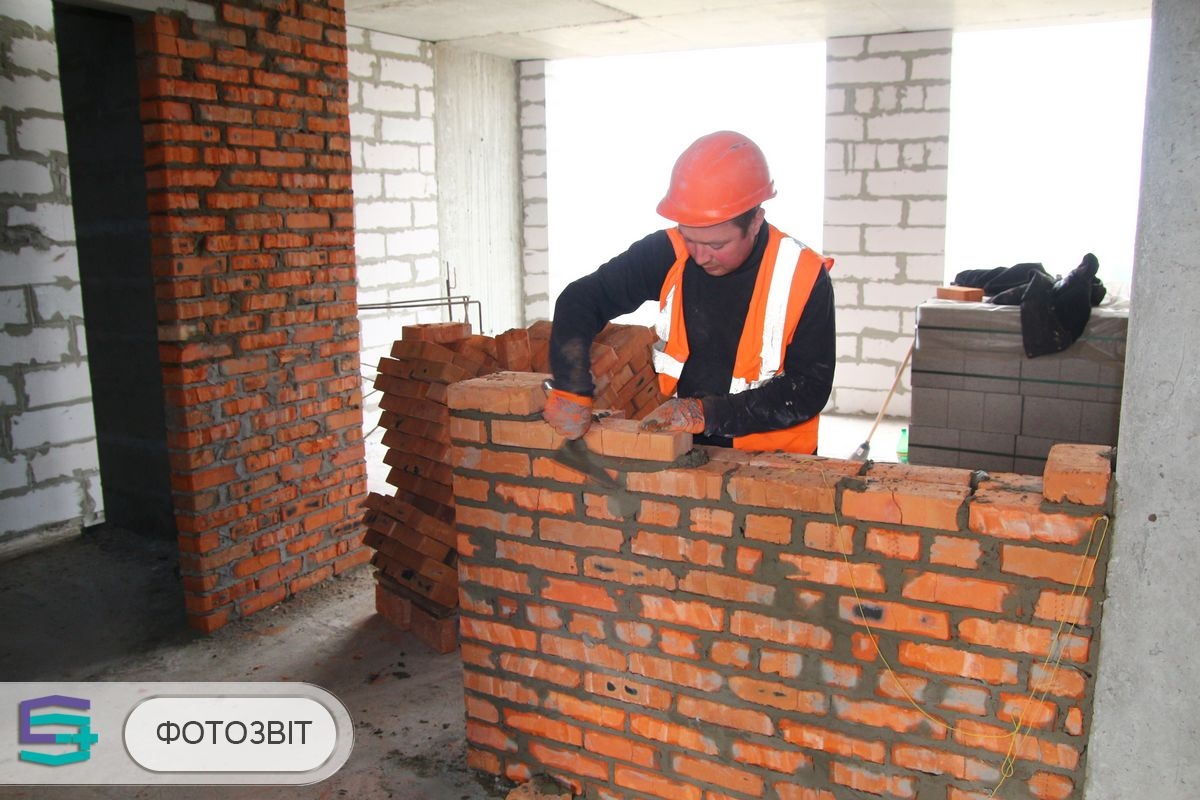

Во второй секции завершена кладка внешних и внутренних стен и перегородок на восьмом и девятом этаже. Завершен монтаж оконных конструкций. Завершен монтаж канализационных труб и труб водоснабжения на крыше. Завершено устройство колон пристройки.

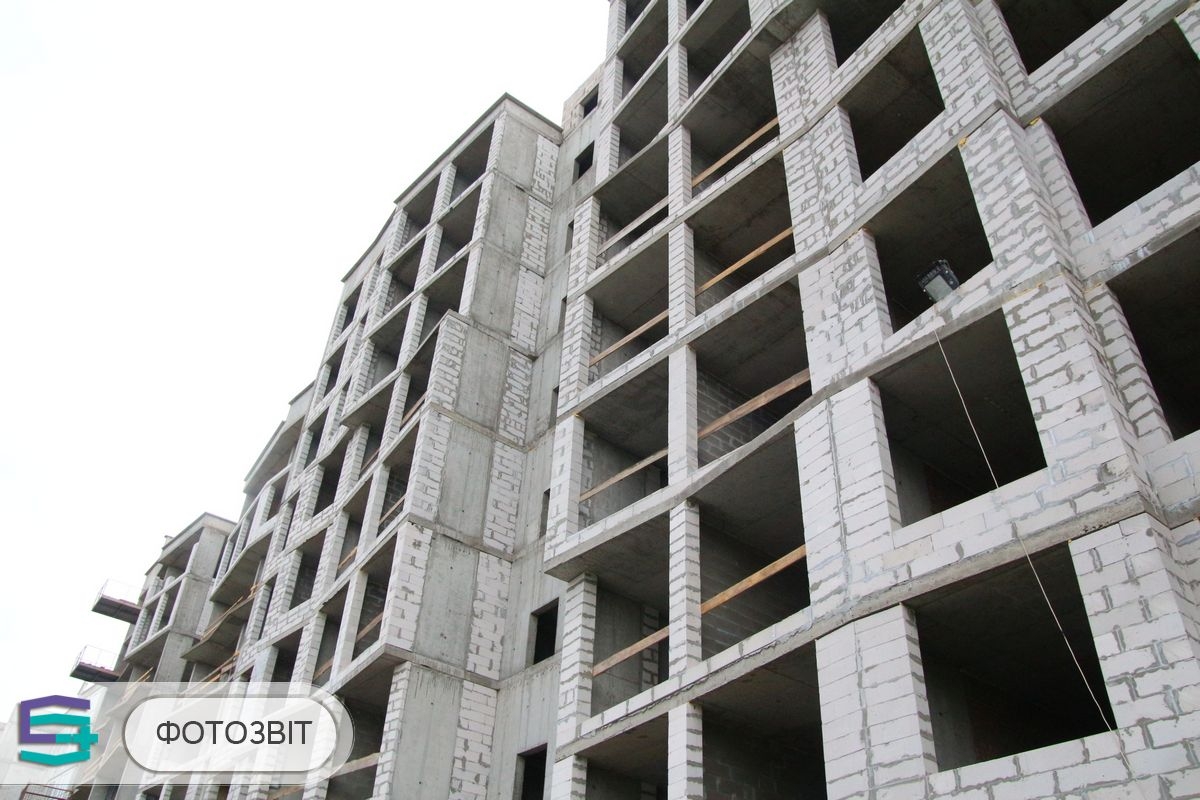

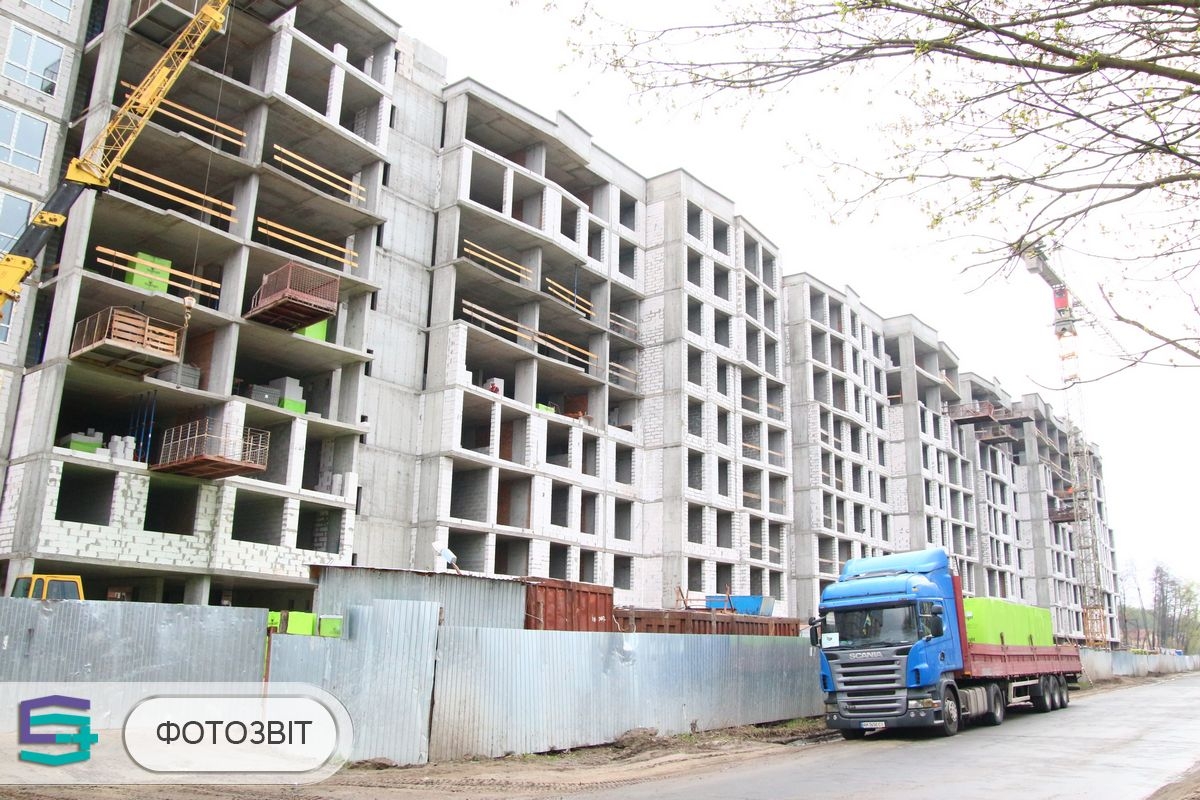

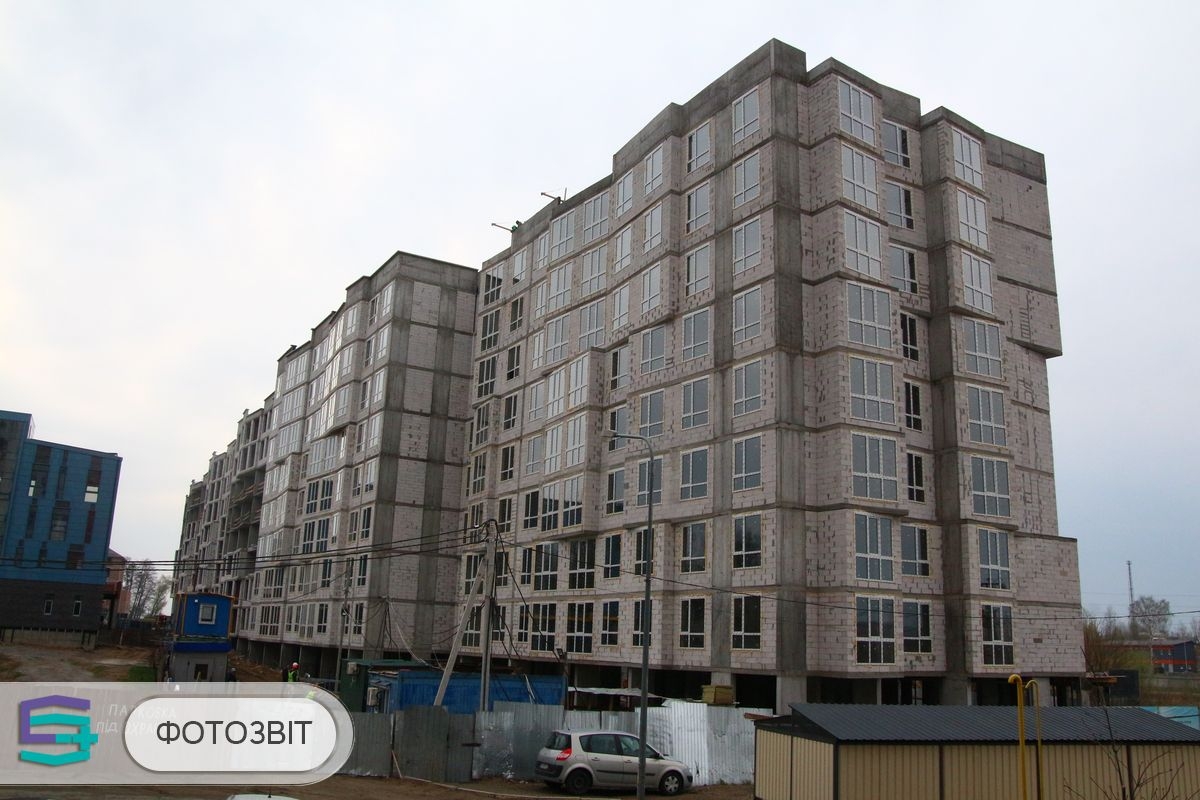

В третьей секции завершена кладка внешних и внутренних стен и перегородок на втором этаже, завершается на третьем этаже и продолжается на четвертом, восьмом и девятом этаже. Завершен монтаж канализационных труб и труб водоснабжения на крыше.

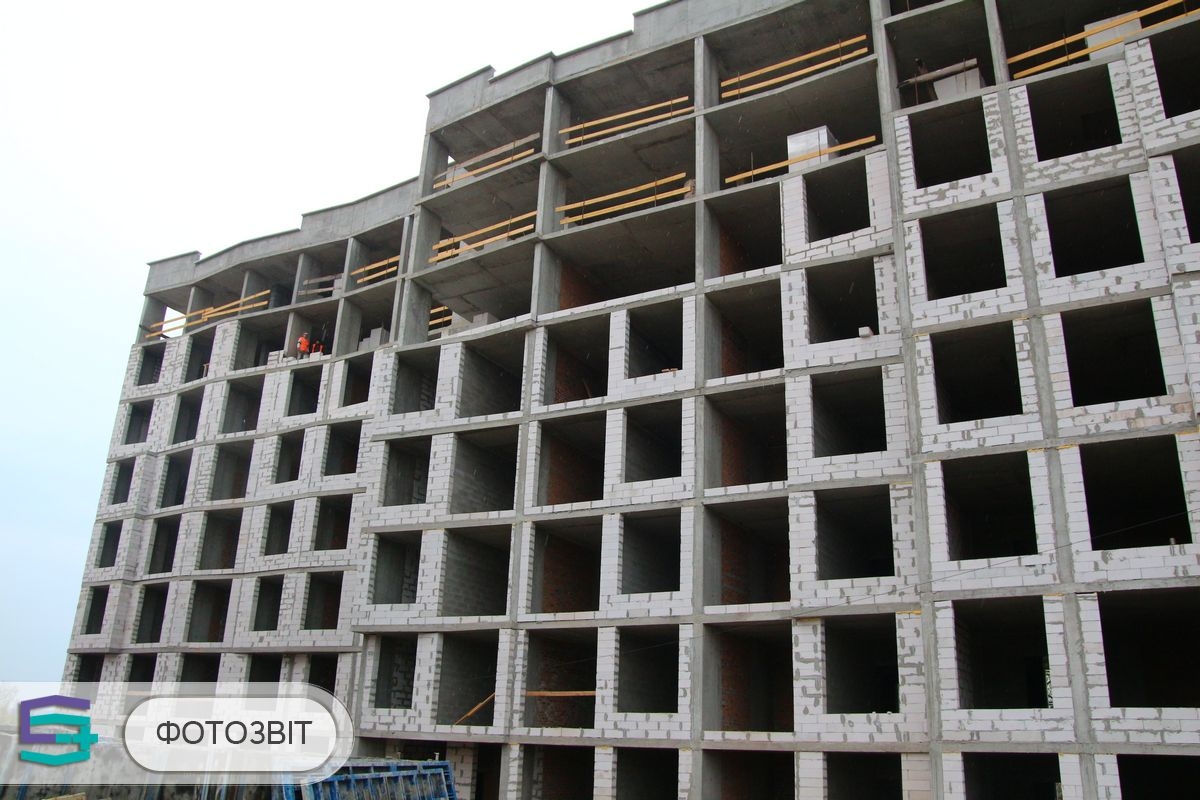

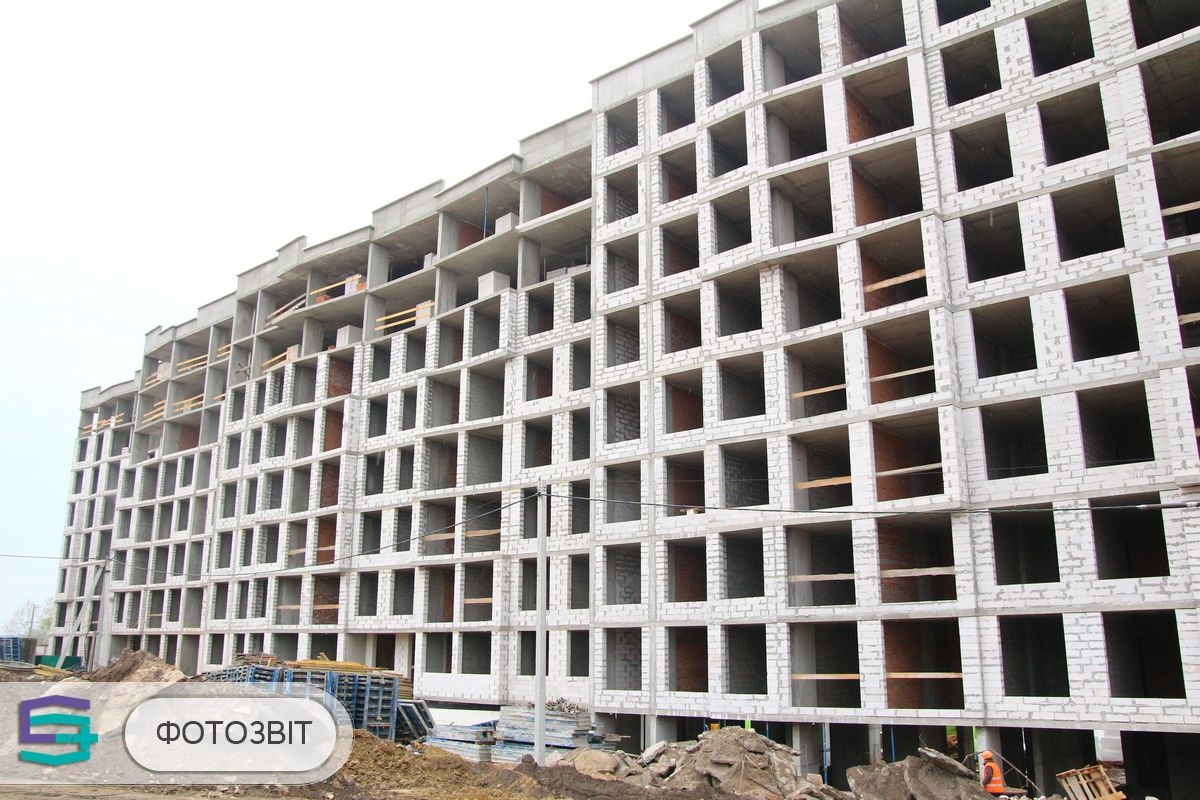

В четвертой секции завершена кладка внешних и внутренних стен и перегородок восьмого и девятого этажа. Завершаются работы по монтажу канализационных труб и труб водоснабжения на крыше. Завершается монтаж накрывок на парапеты на крыше.

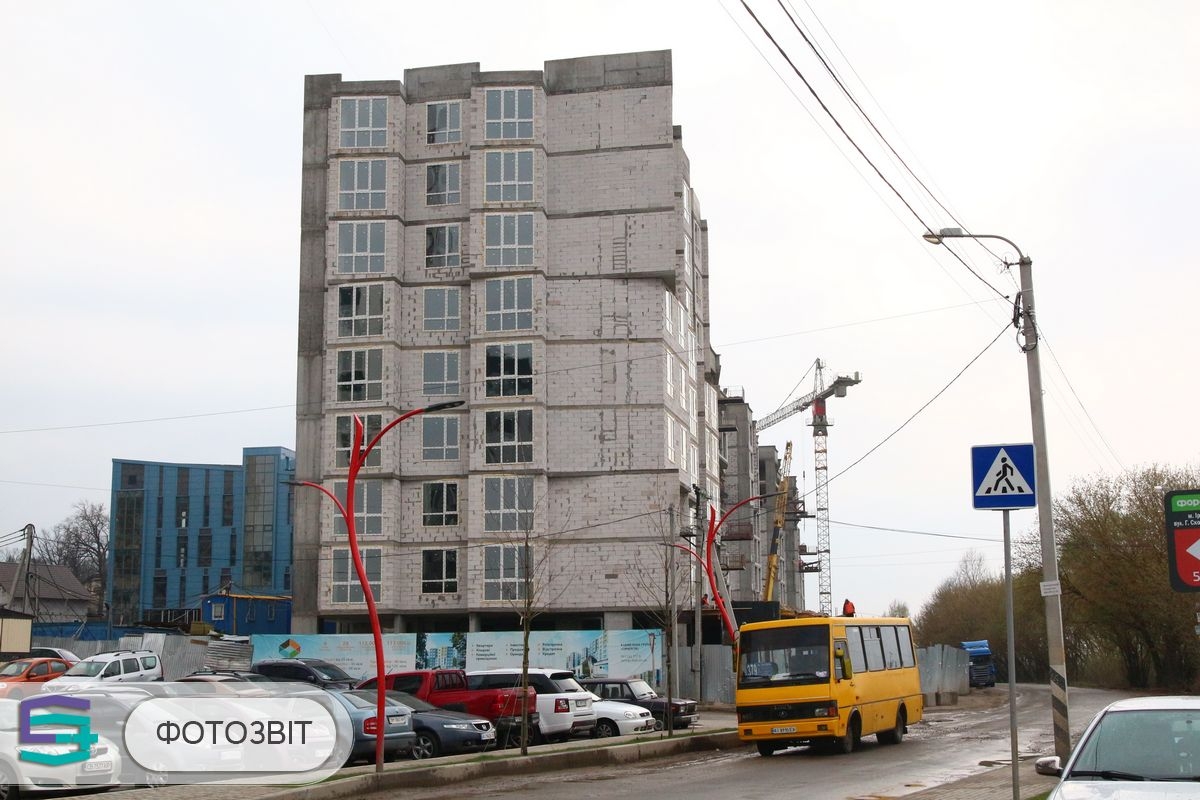

В пятой секции завершена кладка внешних и внутренних стен и перегородок по шестой этаж, продолжается кладка внешних и внутренних стен и перегородок на седьмом, восьмом и девятом этаже. Завершается монтаж накрывок парапетов на крыше.

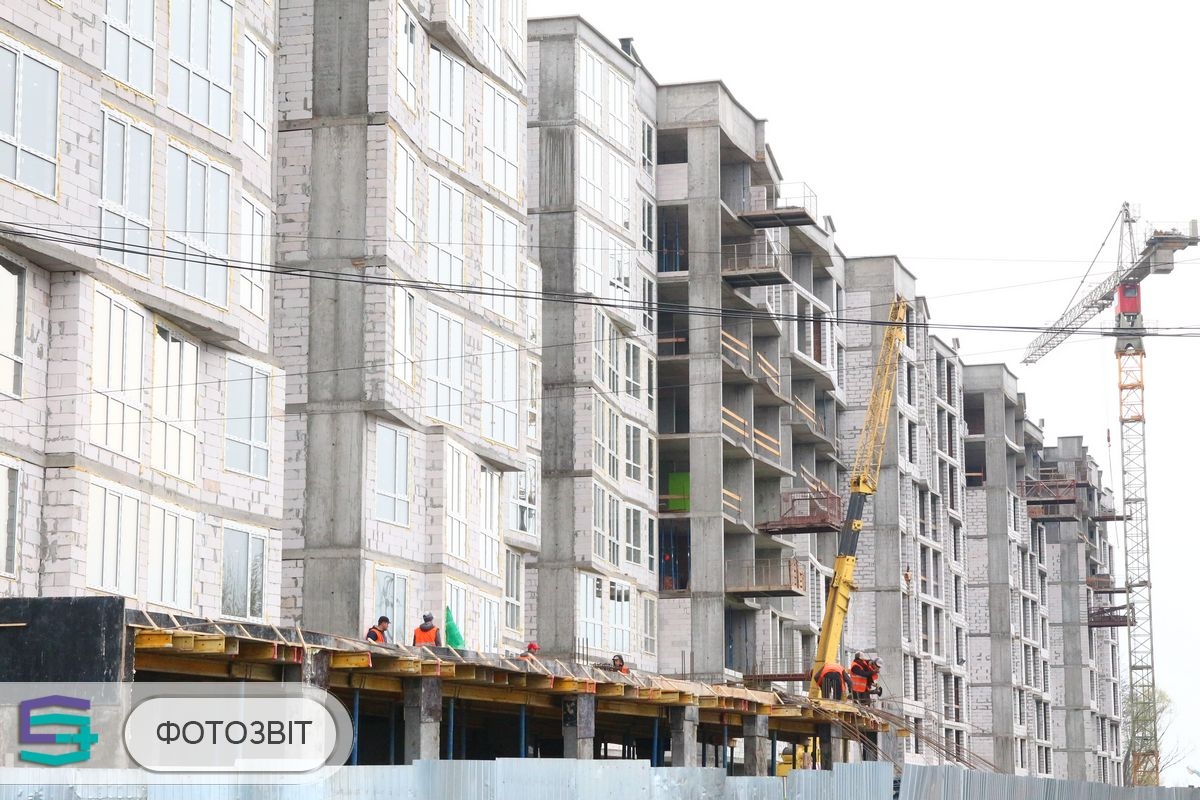

В шестой секции завершена кладка внешних и внутренних стен и перегородок по седьмой этаж, продолжается кладка внешних и внутренних стен и перегородок на восьмом этаже. Ведется монтаж накрывок парапетов на крыше.

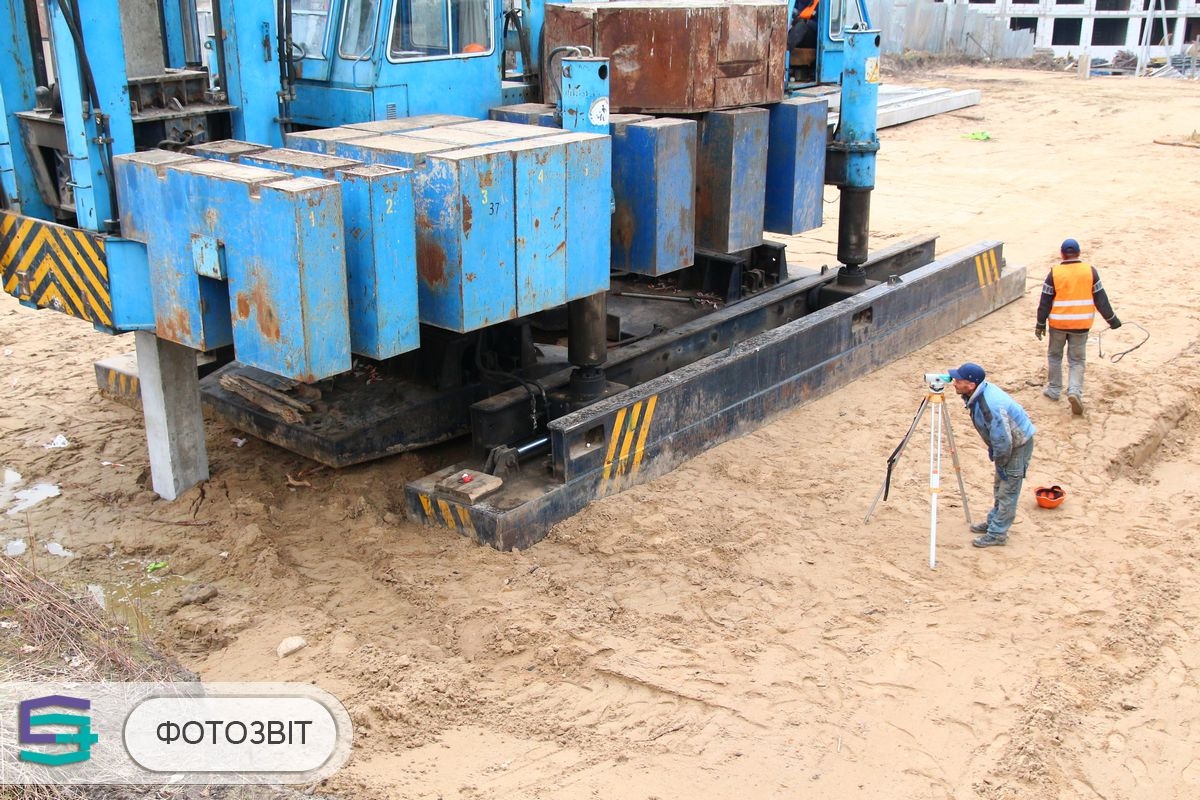

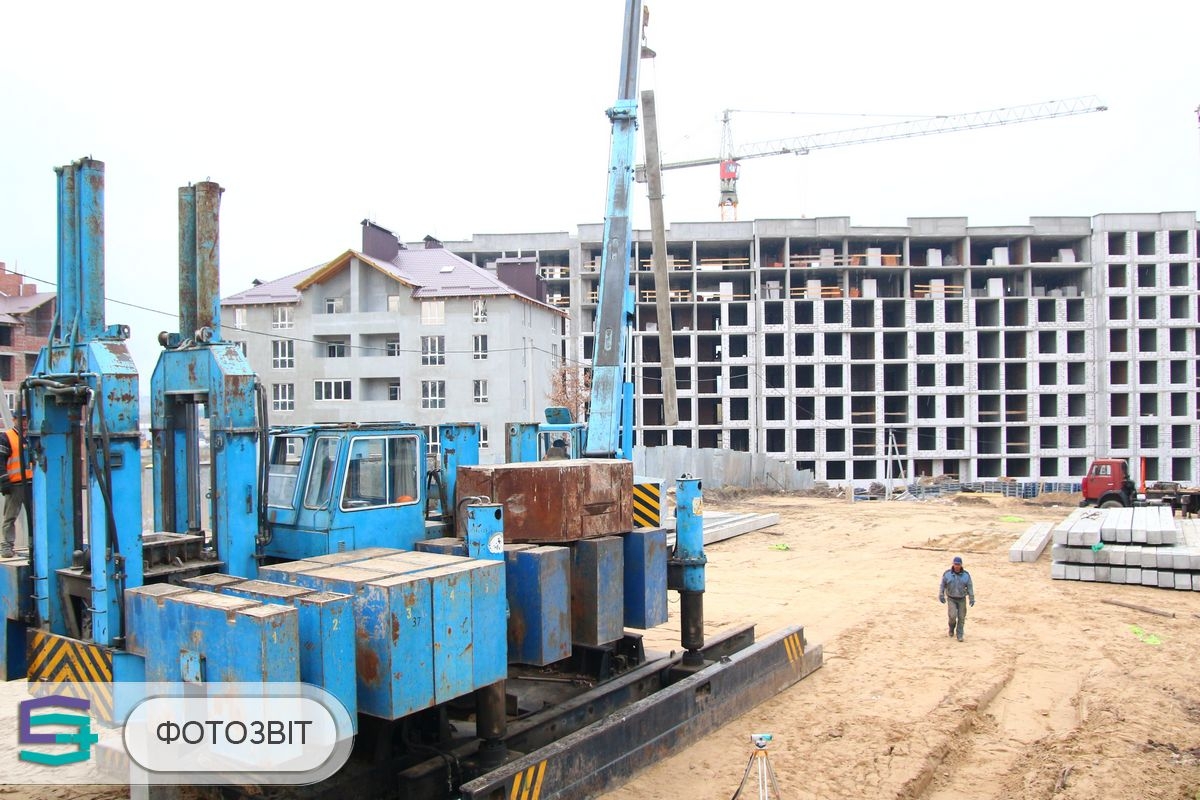

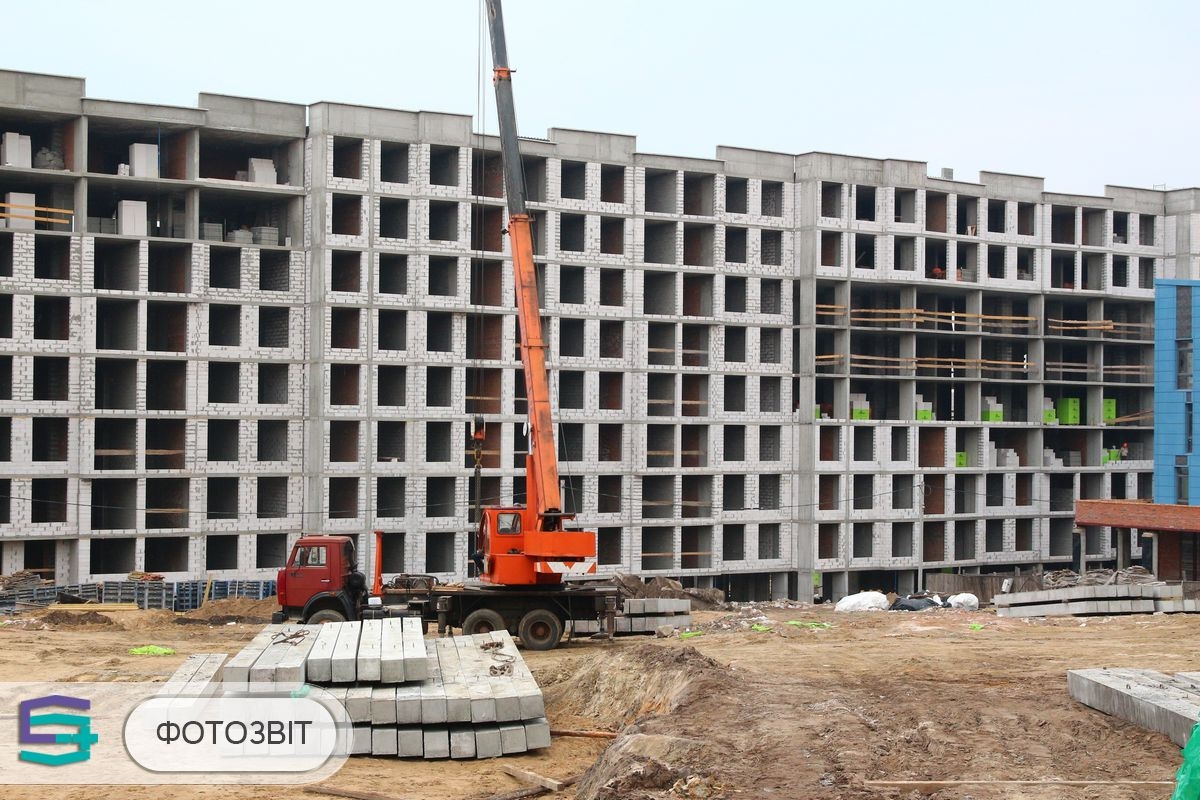

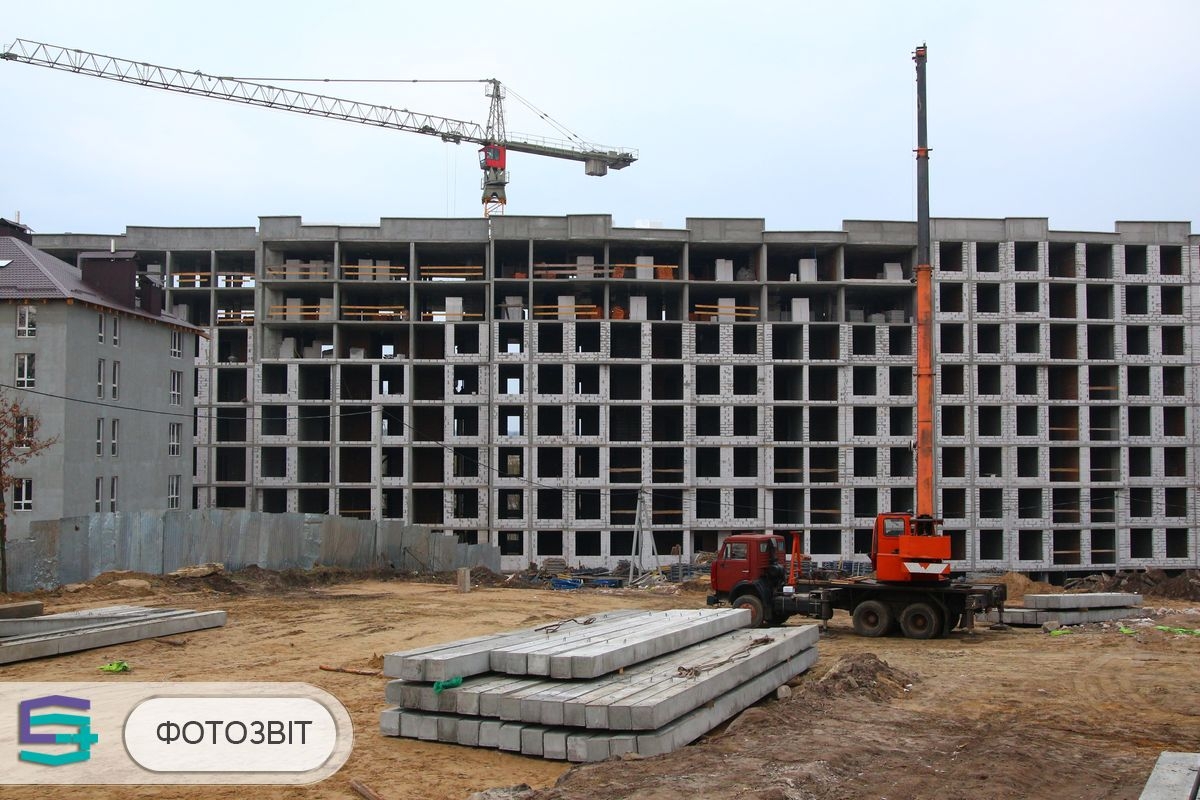

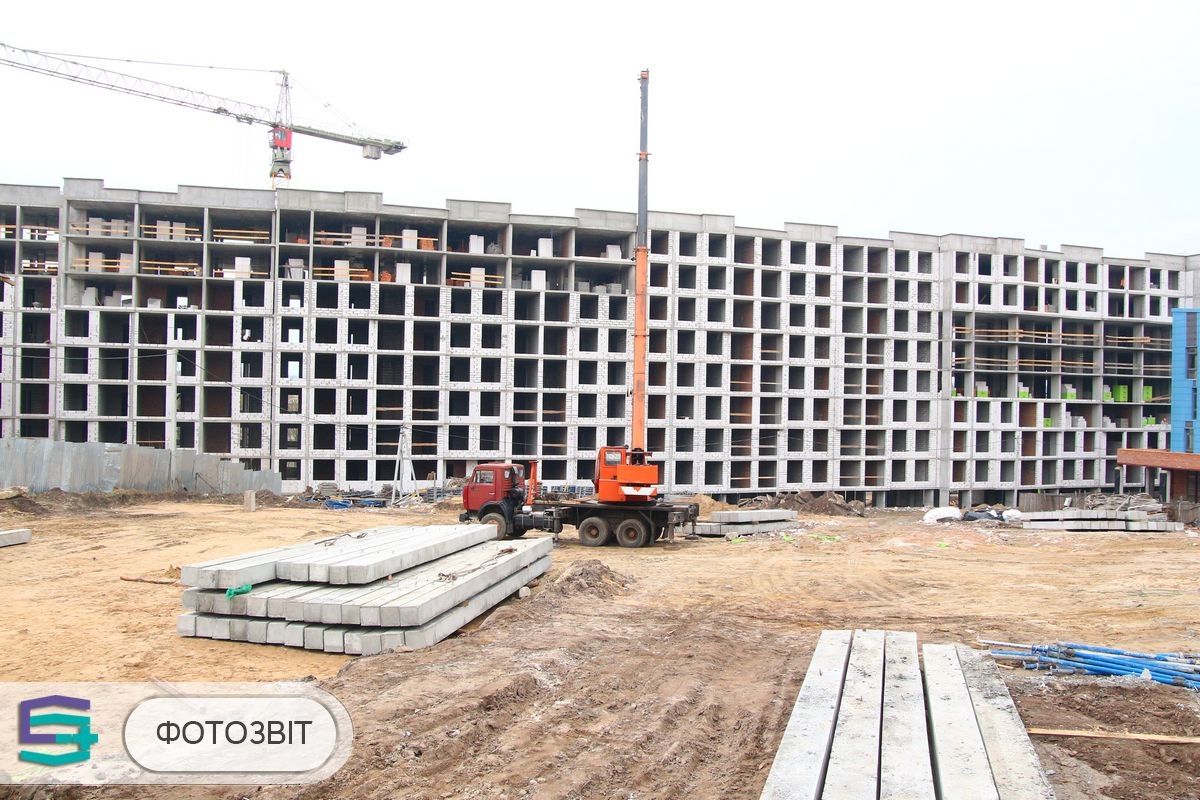

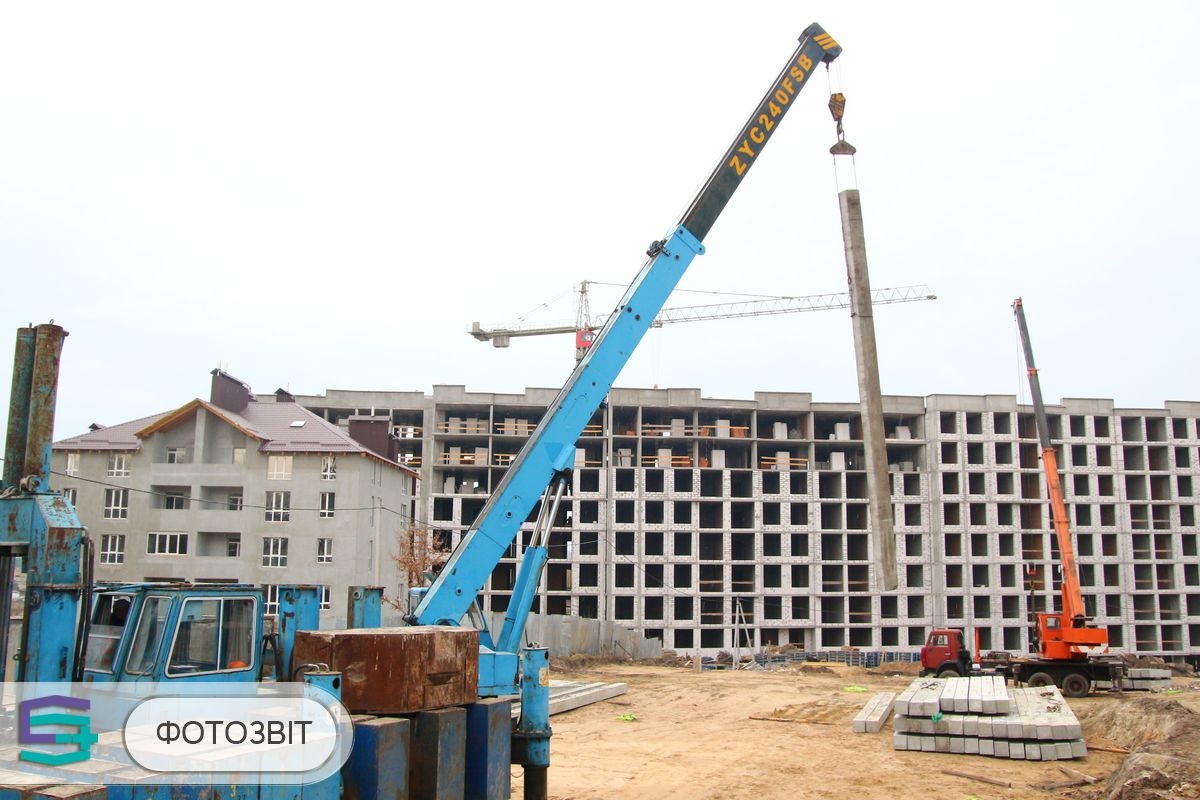

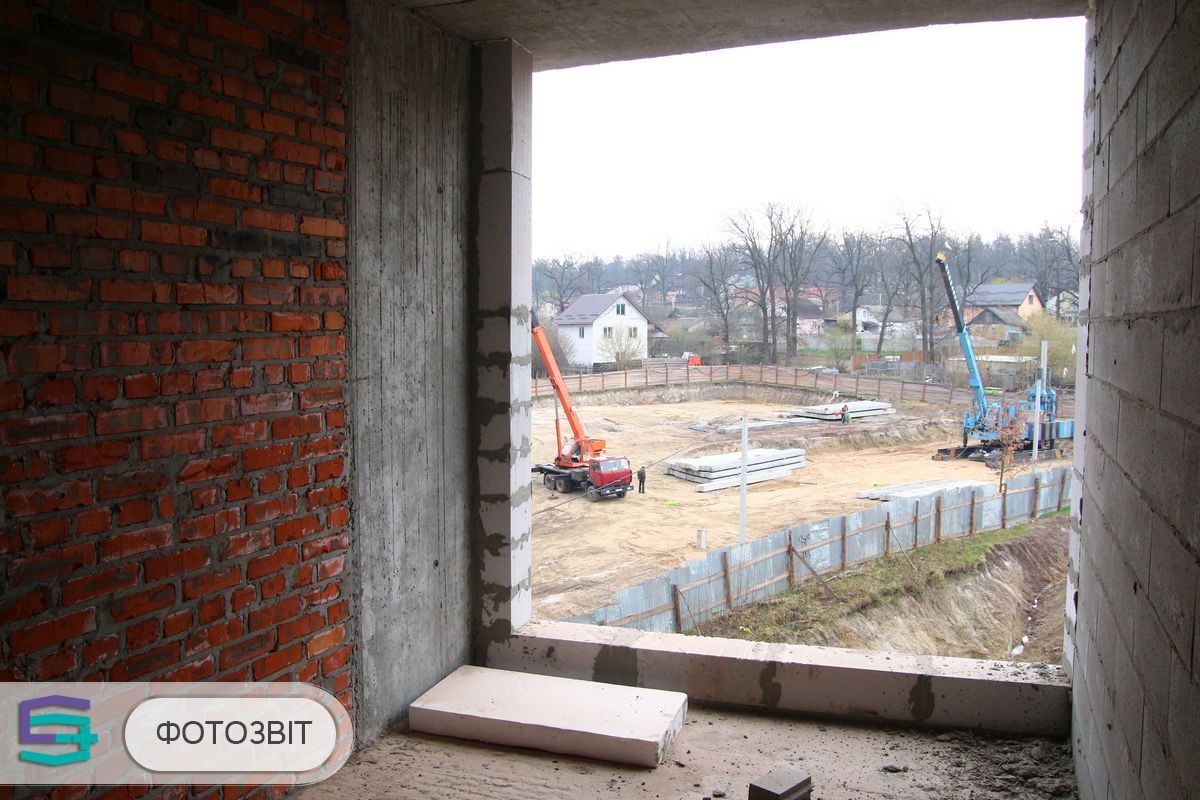

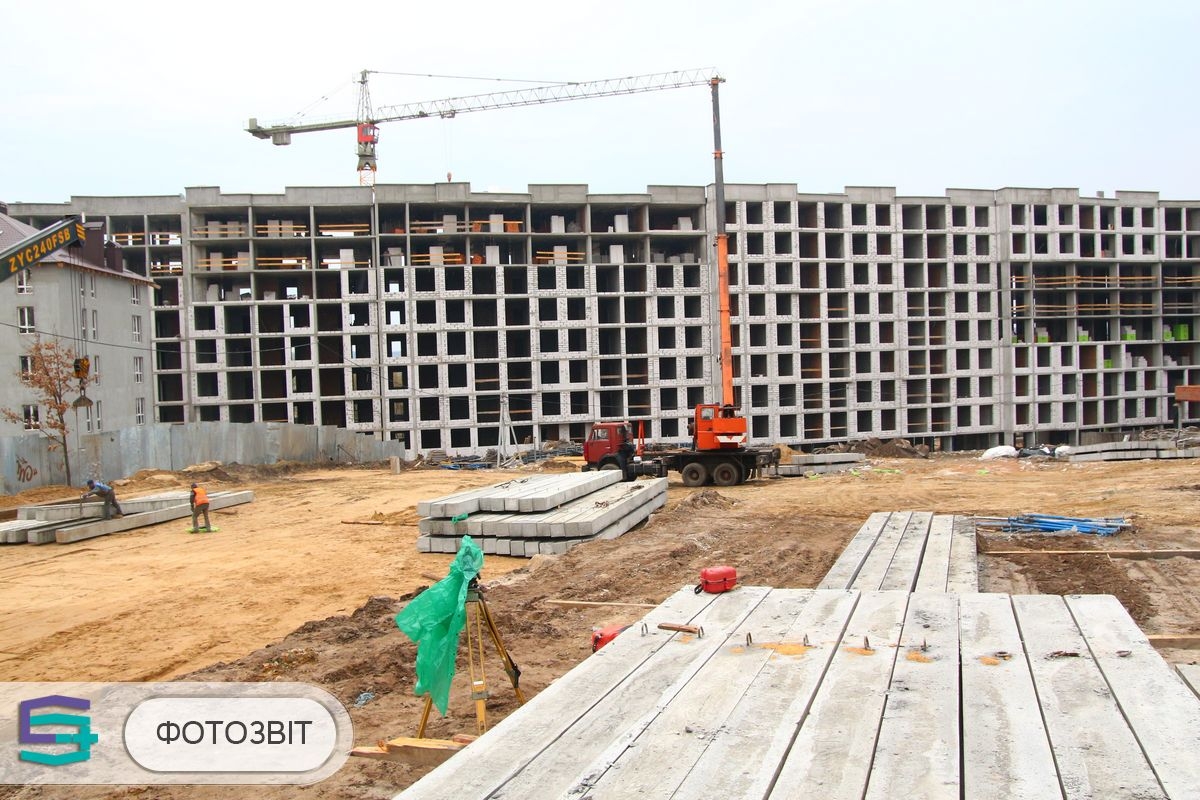

В седьмой, восьмой и девятой секции продолжается подготовка участка для устройства свай. Продолжается завозка и устройство свай.
Следующий фотоотчет ожидайте 15 мая 2019 года.
