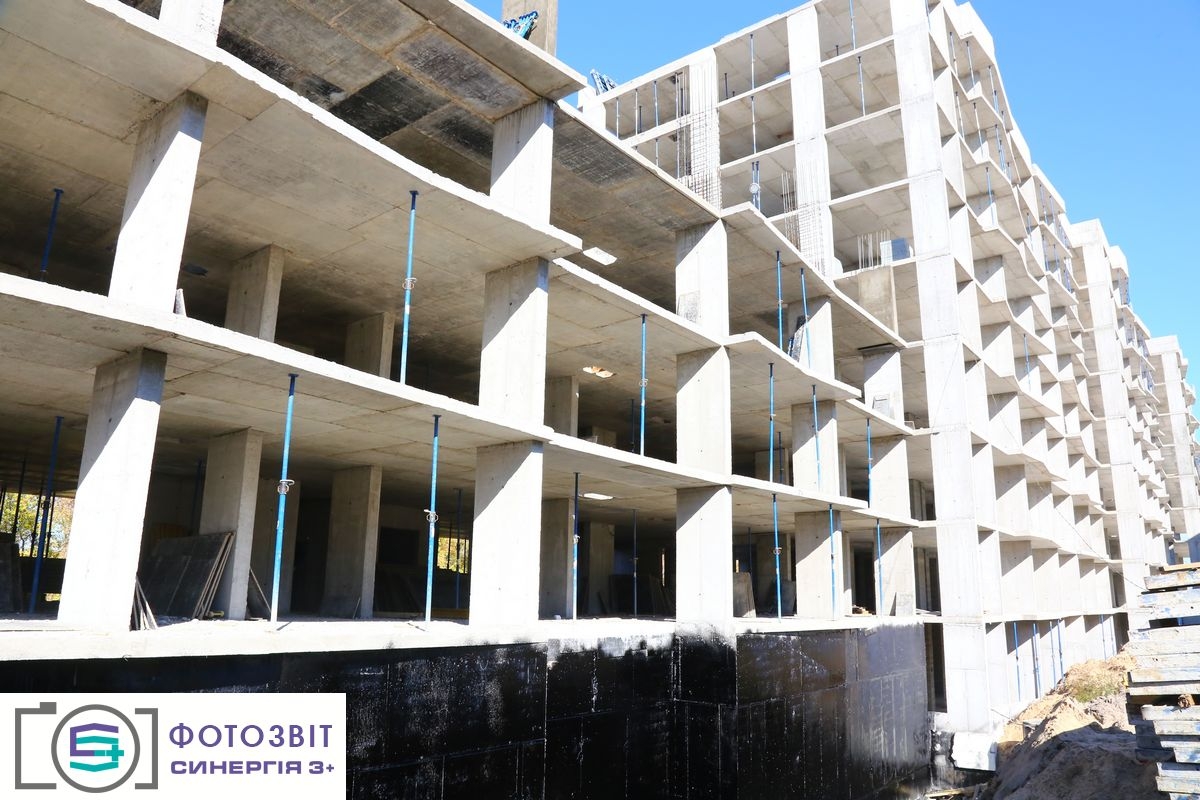

В первой и второй секции ведется замоноличивание технологических отверстий 8 и 9 этажа.

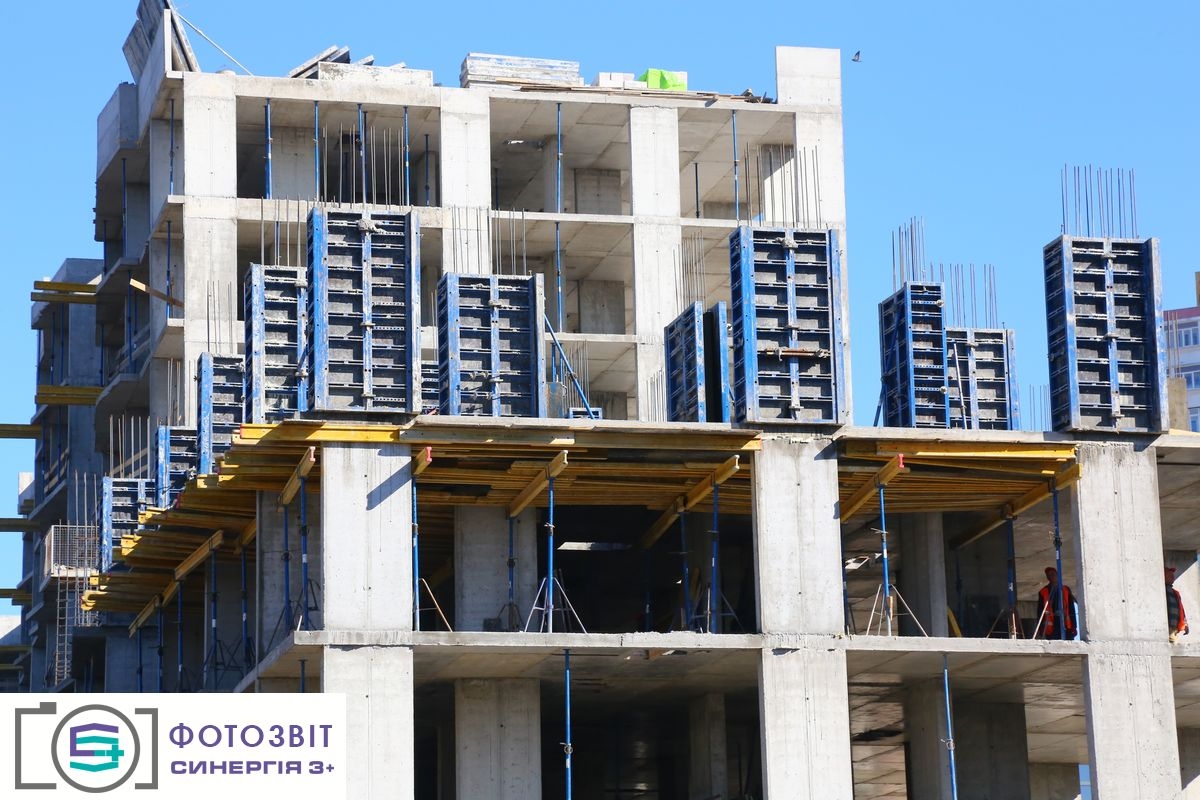

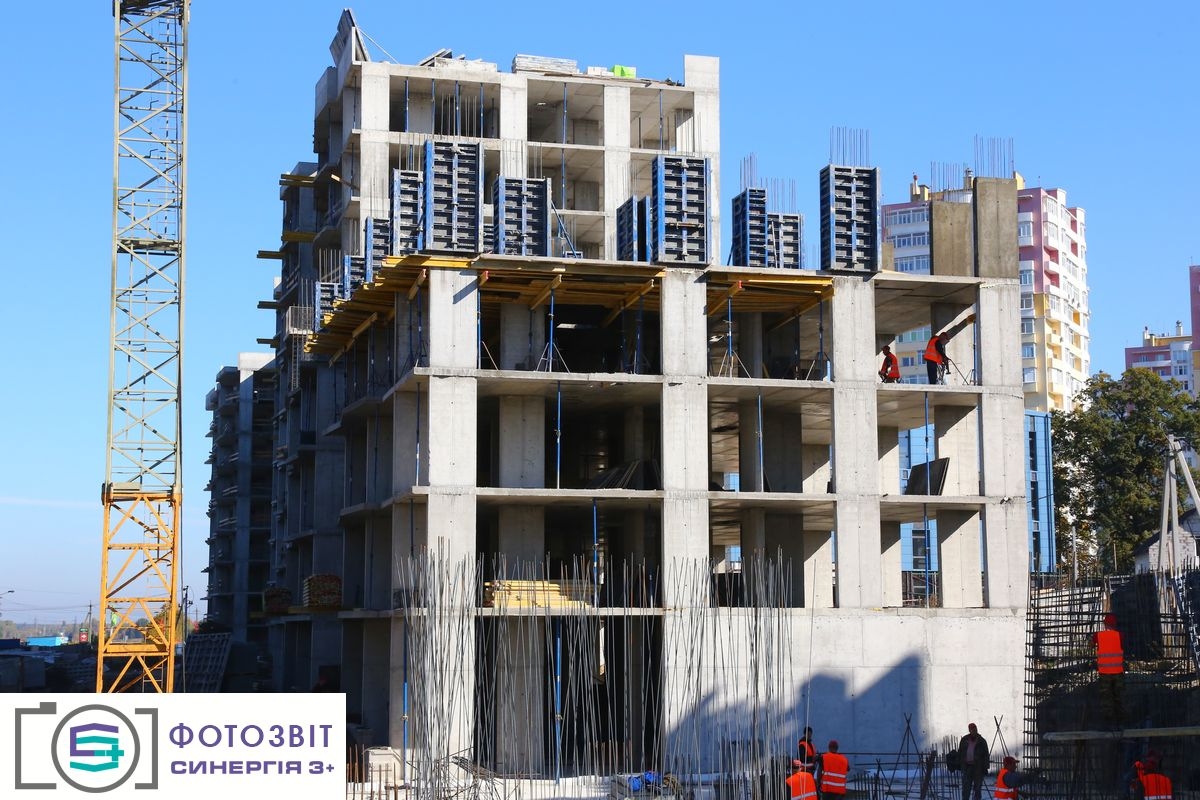

В третьей и четвертой секции продолжается монтаж вентиляционной системы и системы дымоудаления.

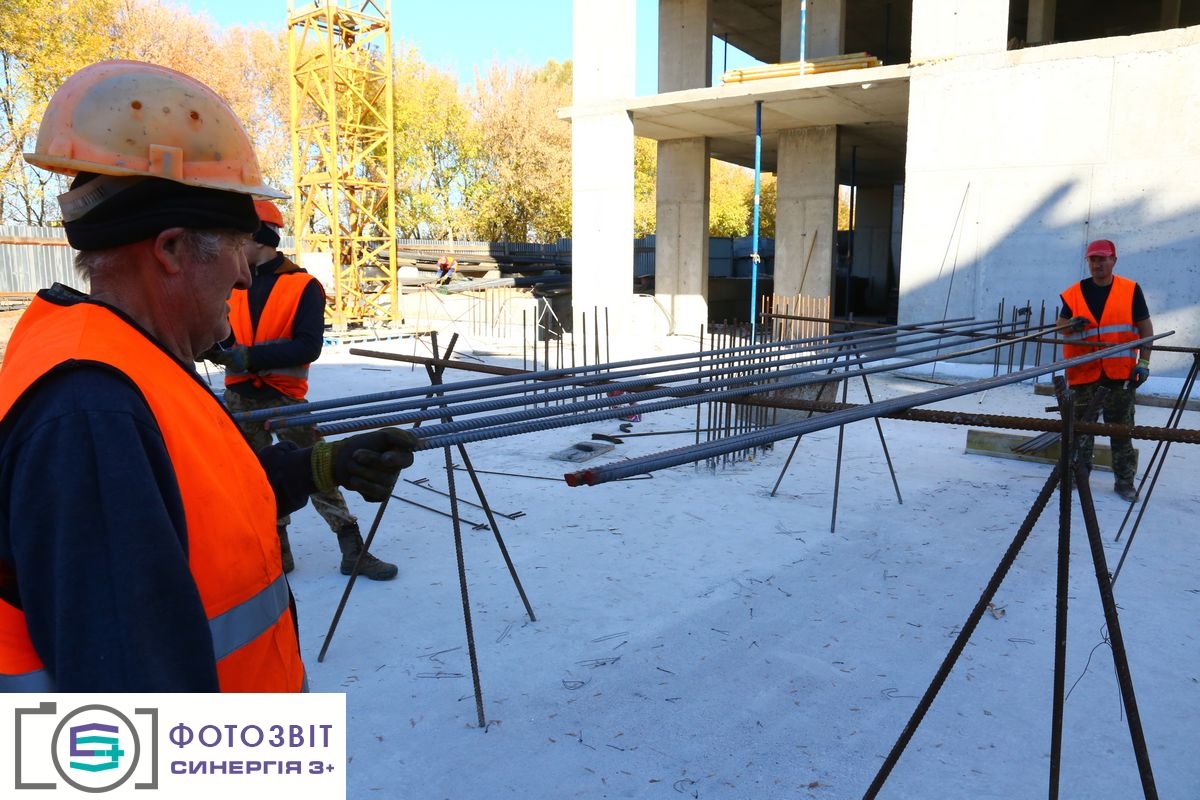

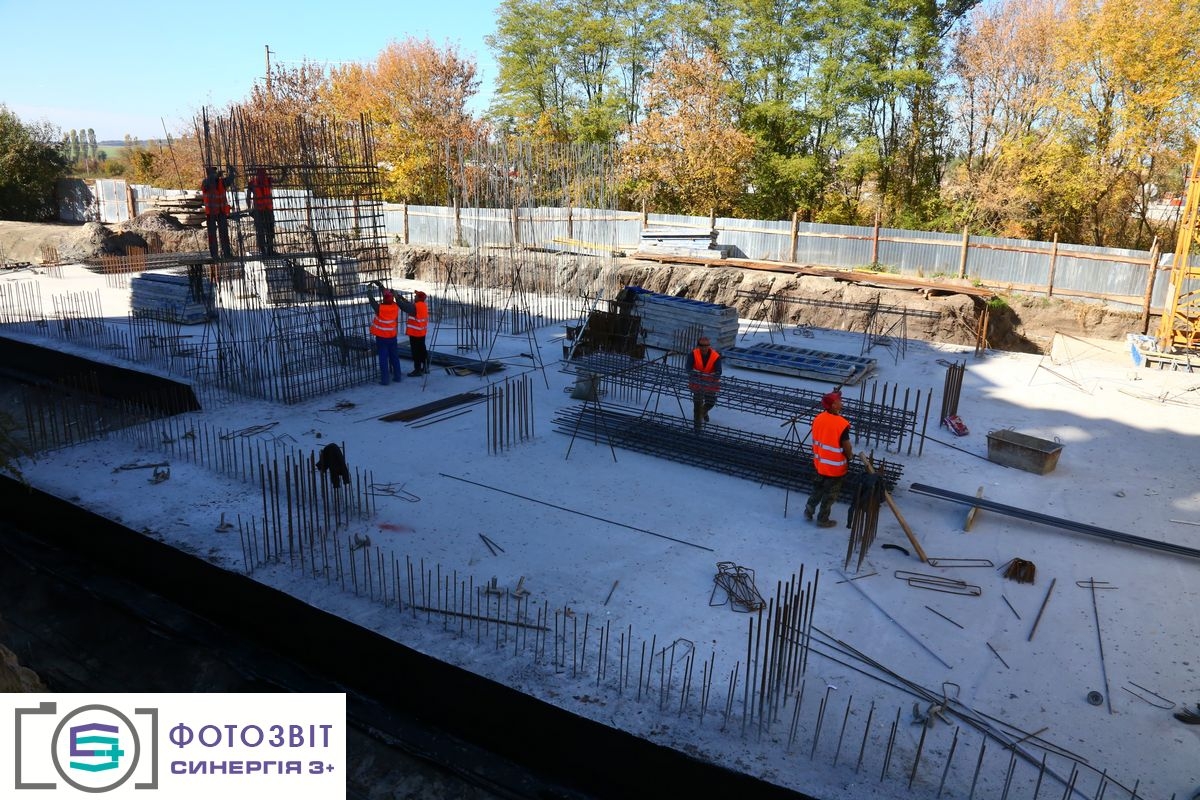

В пятой секции ведется монтаж вертикальных монолитных элементов 5 этажа, по завершению - начинается монтаж горизонтальной и армирование плиты перекрытия 5 этажа.

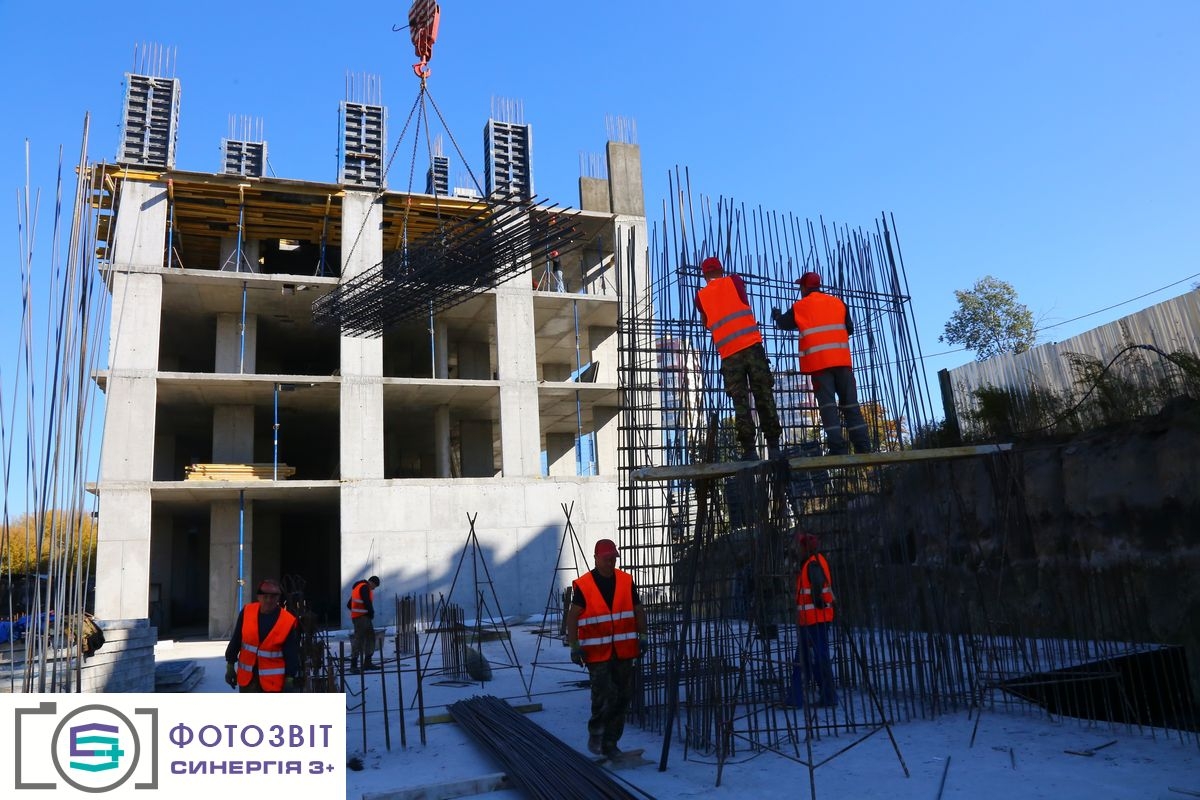

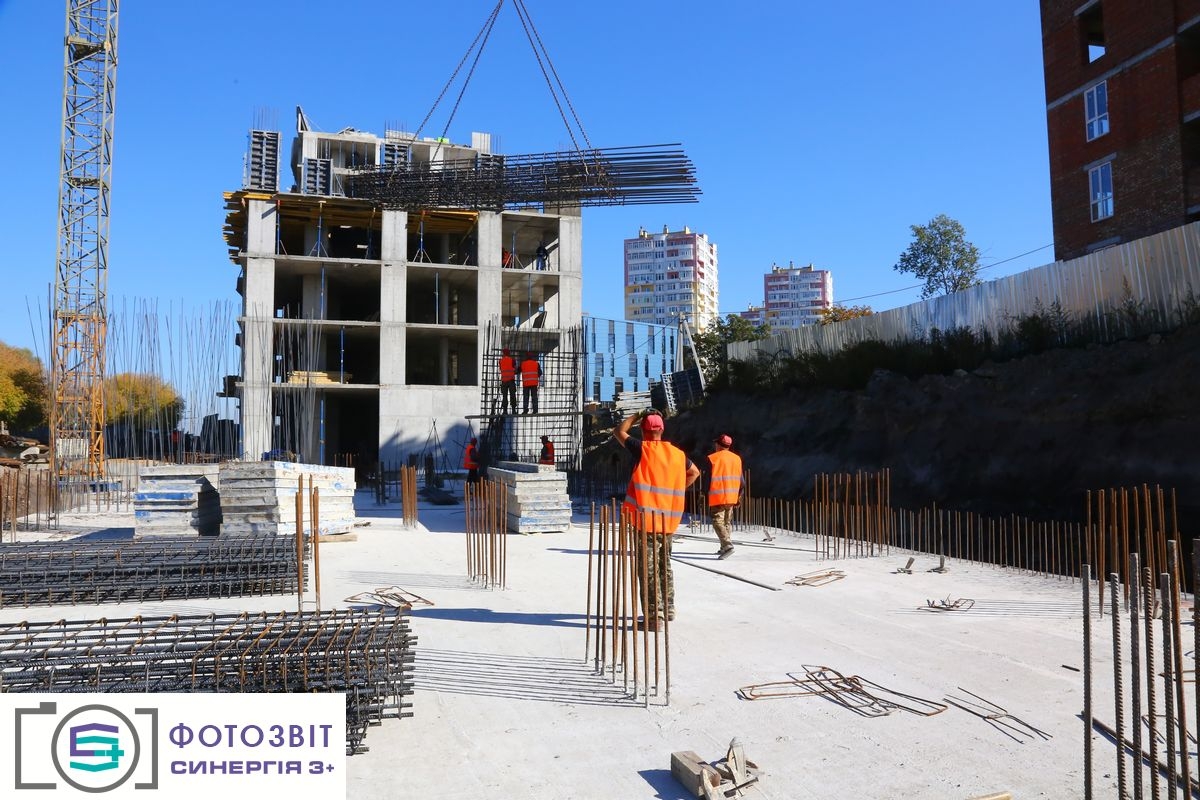

В шестой секции ведется монтаж вертикальных монолитных элементов 1 этажа, по завершению - начинается монтаж горизонтальной и армирование плиты перекрытия 1 этажа.
